Инженерные сети:
Электромонтажные работы:
Второй этап: работы ведутся на 12-14 этажах
Отопление, вентиляция, сантехнические работы:
- ведется монтаж клапанов на противопожарных системах в МОП
- ведется монтаж систем противопожарных систем в офисах и подвальной части
- ведется монтаж 2-ой стадии оборудования и систем по квартирам. Выполнена разводка канализации с 3 по 12 этаж
- ведется монтаж пожарных шкафов в МОП с 3 по 20 этаж.
- продолжаются работы по устройству систем Водопровода и Канализации в подвале дома
Отделочные работы:
- стяжка: с 28 и 29 этаж выполнена, в работе 2-3 этажи
- штукатурка: с 26 по 27 этажи выполнена, в работе 29
- малярные работы: Обои по квартирам с 14 по 20 этаж готовы. В работе с 15 по 17 этаж
- зашивки и подоконная часть по квартирам выполнена с 4 по 17 этаж, выше в работе с 22 по 23 этаж

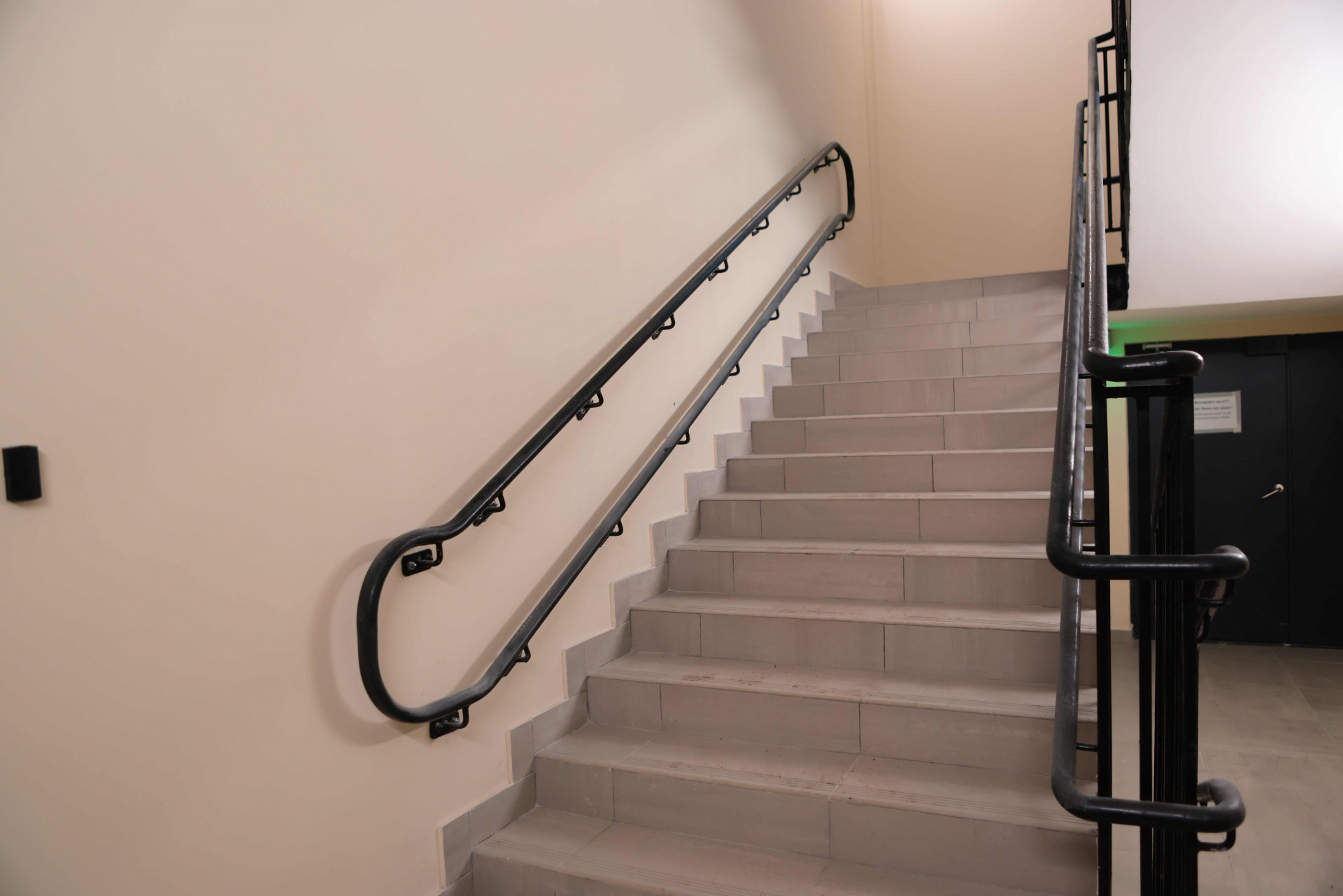

- работы по устройству зашивок в МОП, готовность с 3 по 17 этаж, в работе 18,19 этажи
- плитка по квартирам в санузлах выполнена с 3 по 21 этаж. В работе 21 и 22 этажи
- плитка в кладовых, с 3 по 19 этажи выполнена

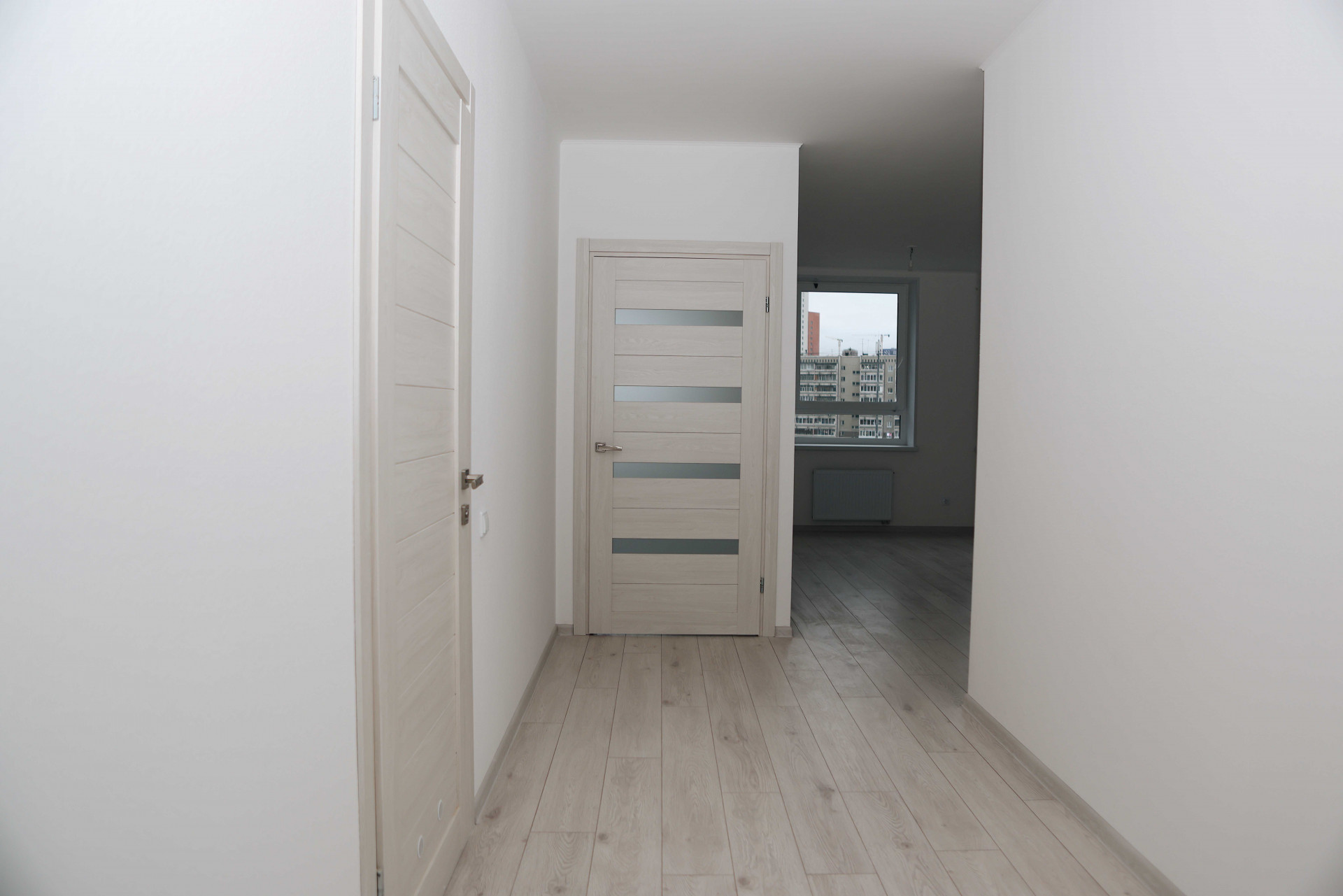

- ведется монтаж межкомнатных дверей по квартирам с 7 по 9 этаж.

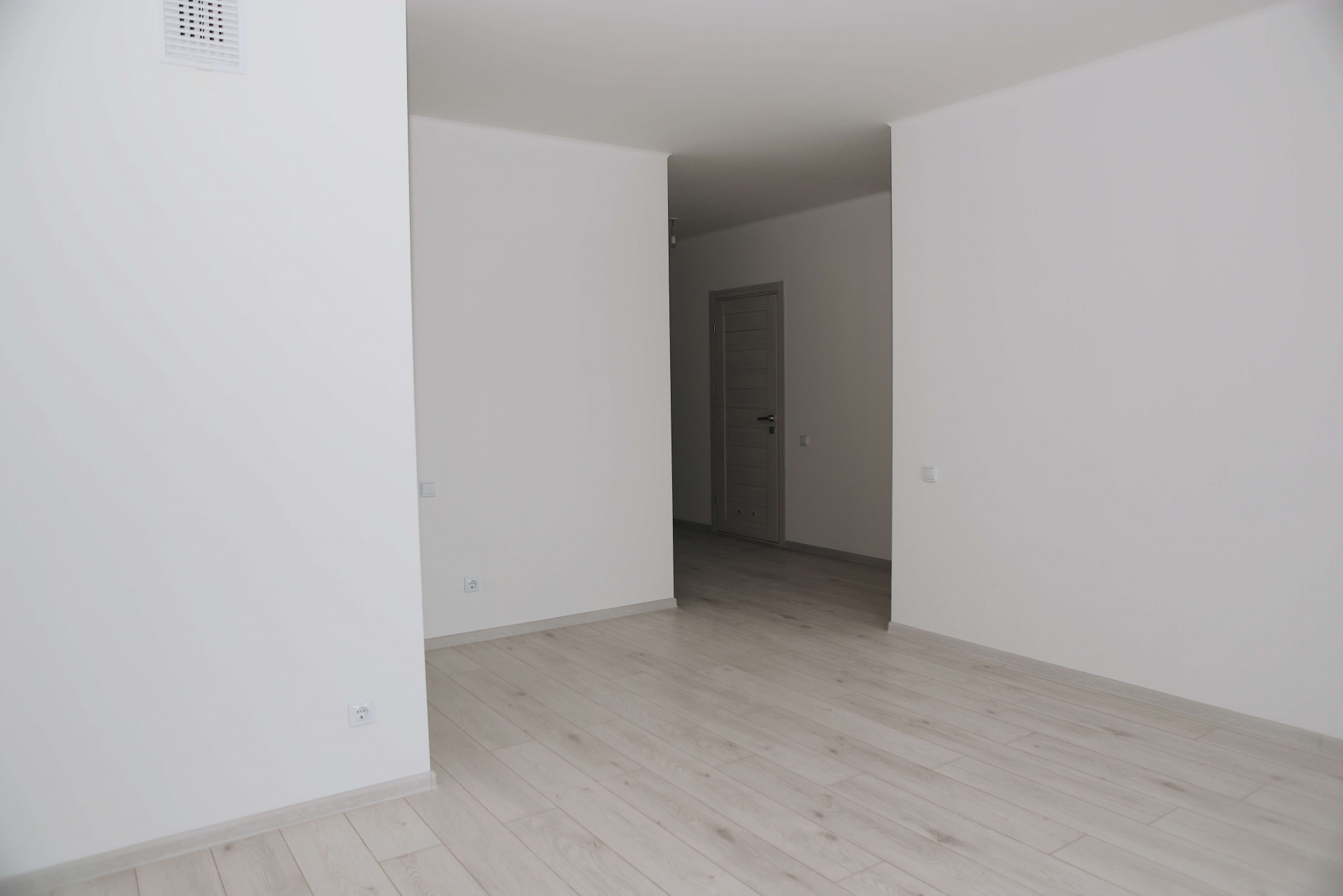

- готовность ламината по квартирам с 3 по 5 этаж

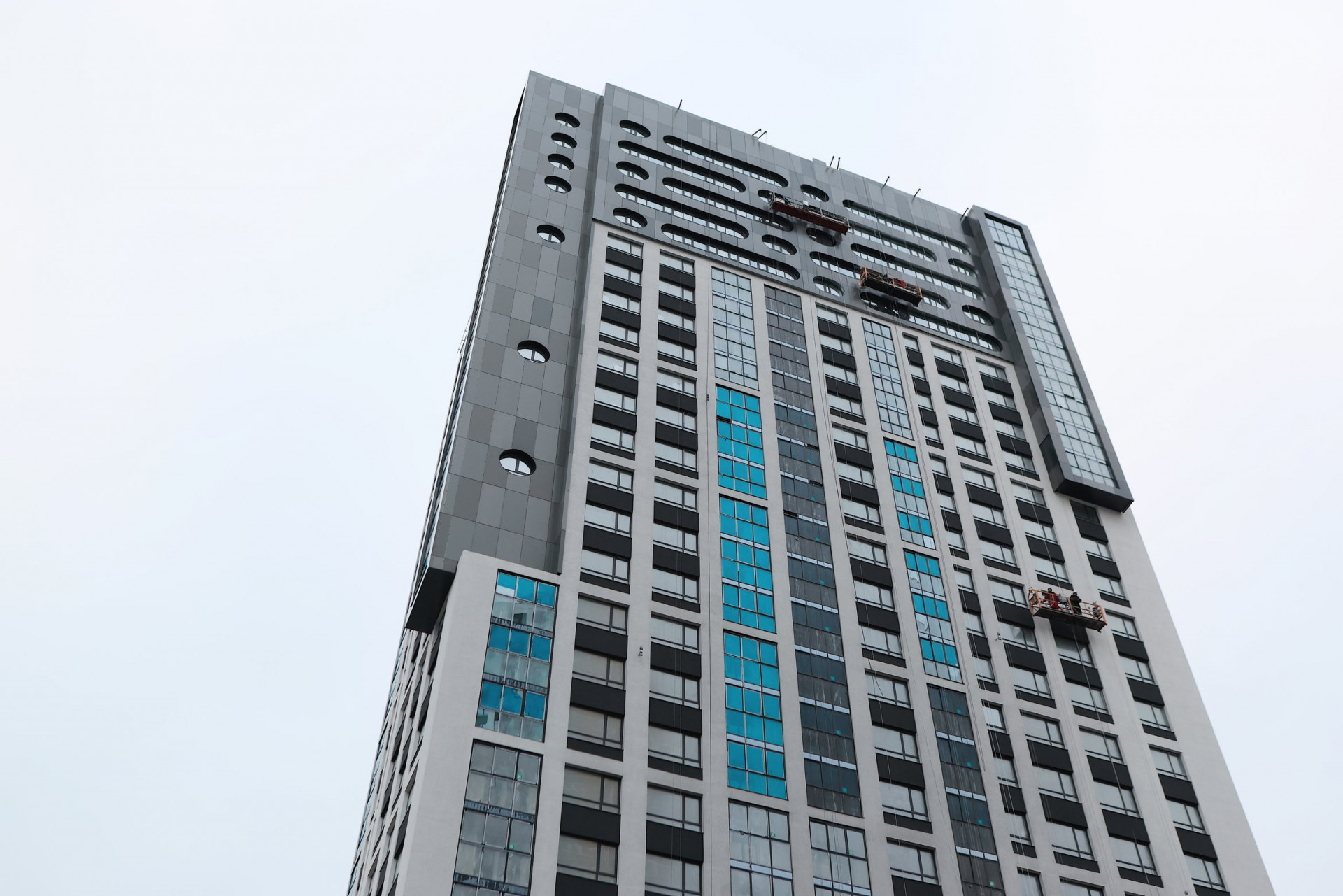

Фасадные работы
- мокрый фасад:
Ведутся работы по нанесению декоративного слоя по всем сторонам. Общая готовность 80% всего фасада
- вентилируемый фасад:
Завершены работы по утеплению и набивки кронштейнов
- начались работы по окраске фасада
Дом №3
Отделочные работы:
- потолки по кладовым на этажах: выполнены 100%
- ведется монтаж подвесных потолков в МОП на -9 этаже

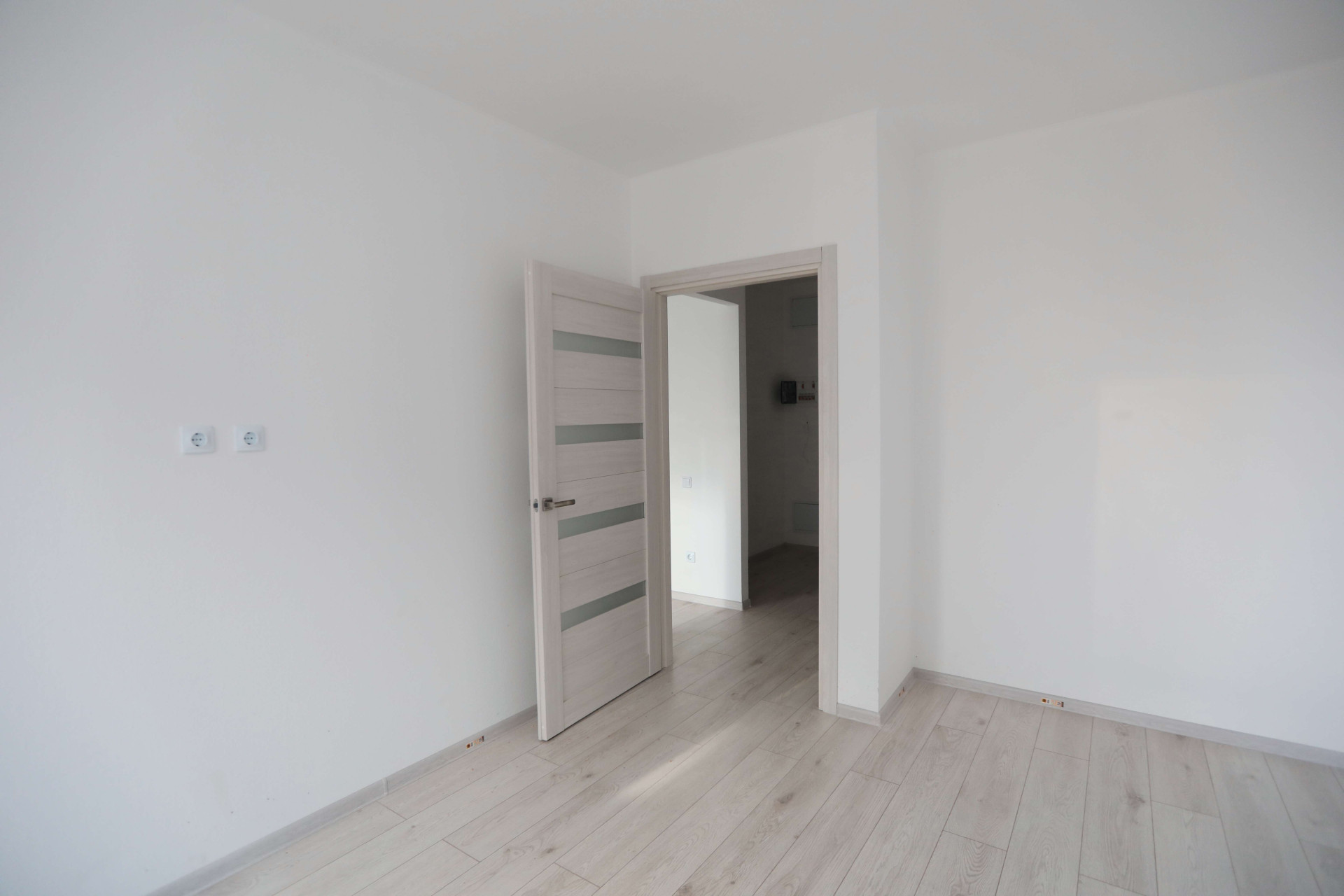

- выполнен монтаж межкомнатных дверей по квартирам
- ведутся подготовительные работы к укладке ламината в квартирах со 2 по 5 этажи
Инженерные сети:
- ведется монтаж системы вентиляции подвала
- завершен монтаж вентиляции по кладовым

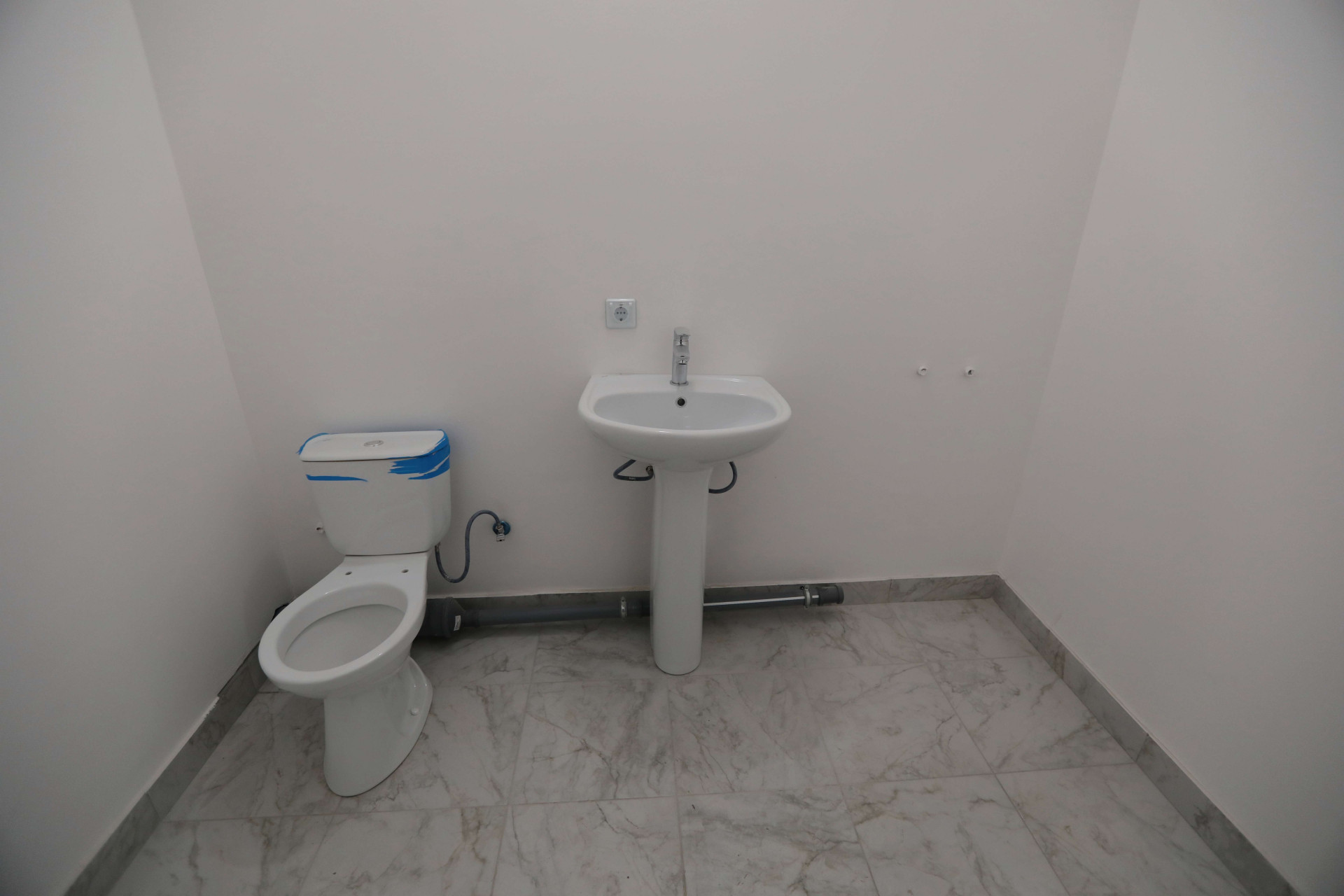

- установлен санфаянс в санузлах квартир со 2 по 10 этажи
- закончен монтаж межкомнатных дверей по квартирам

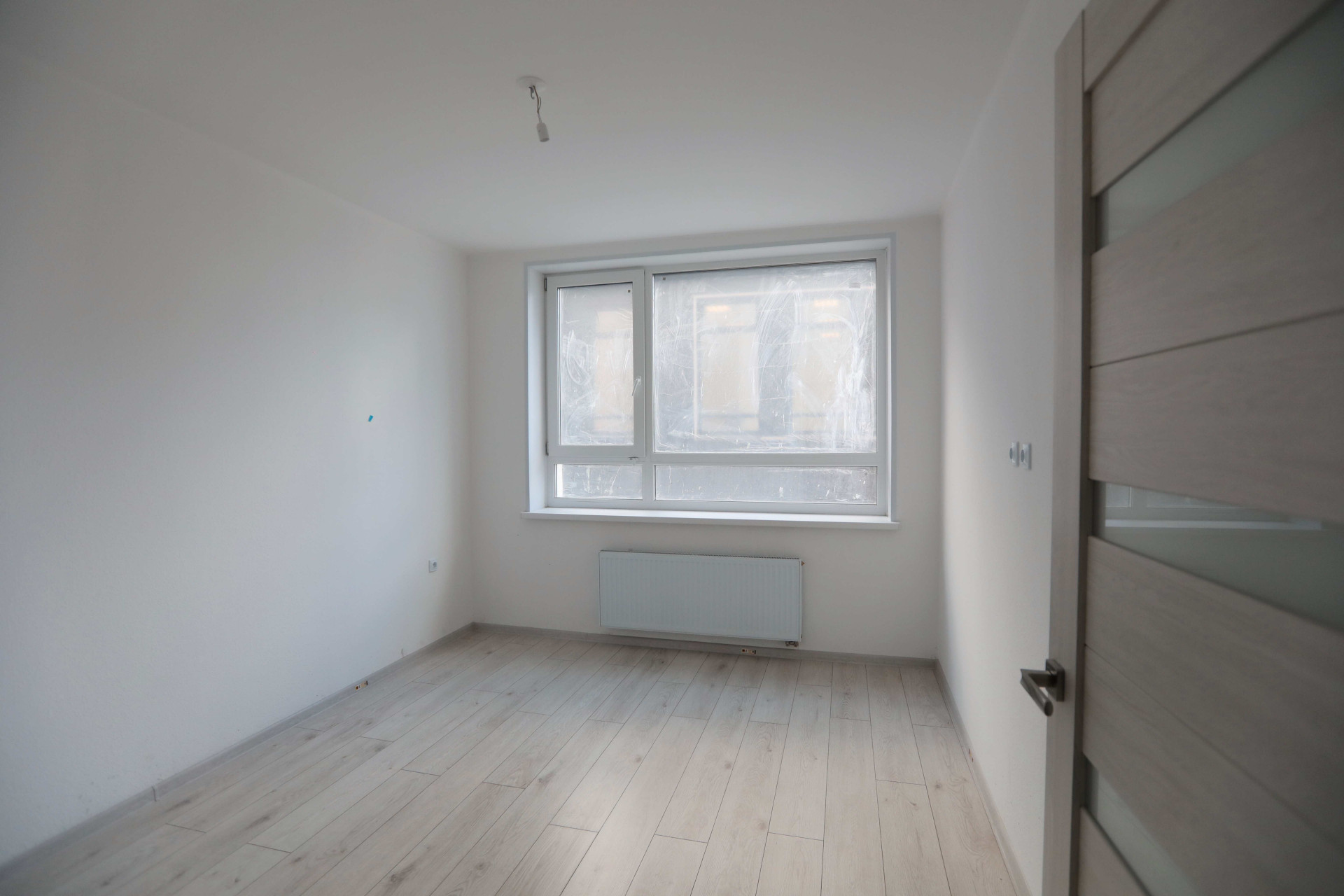

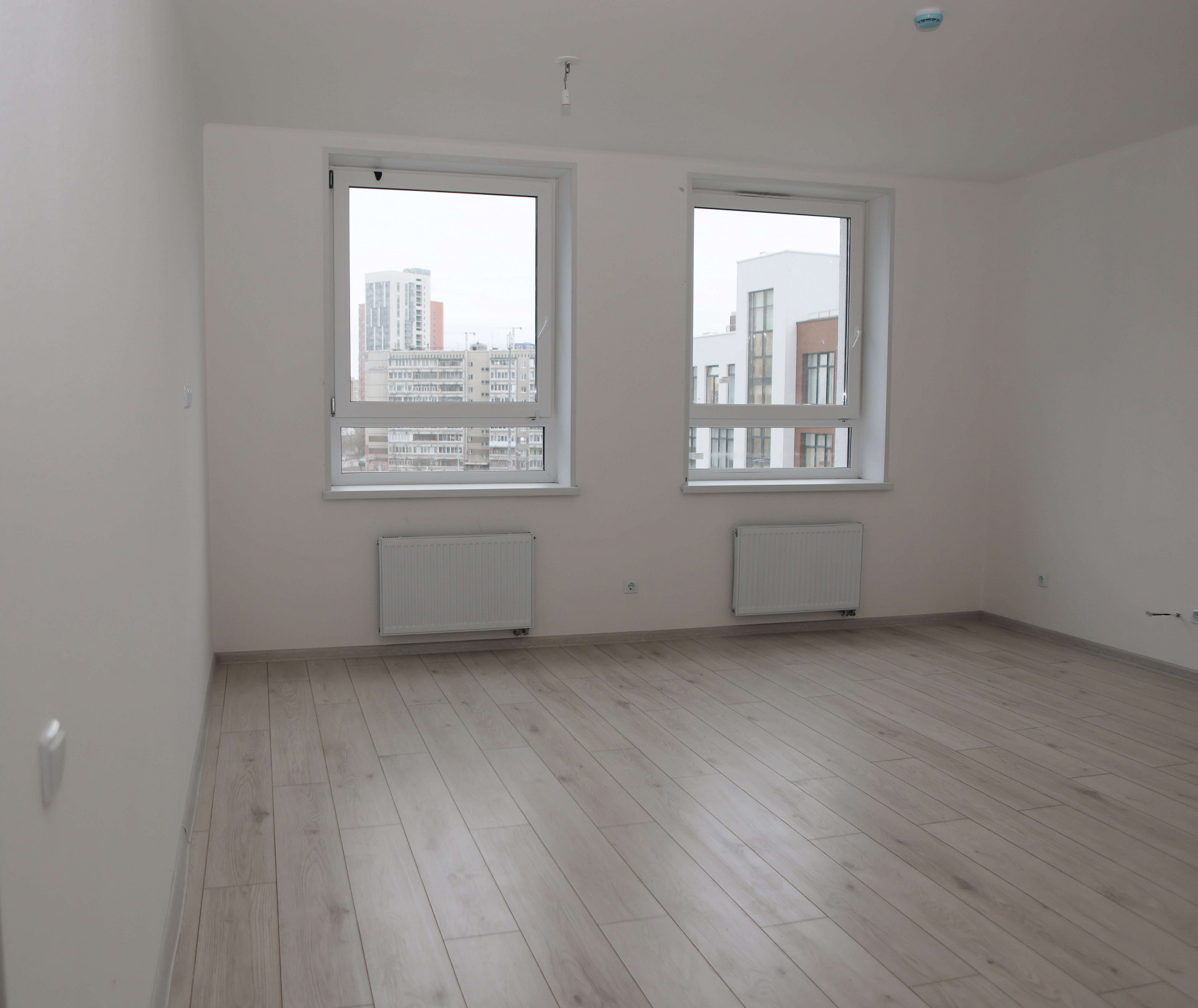

- закончена укладка ламината со 2 по 11этаж
- монтаж 2-ой стадии электромонтажных работ по квартирам: выполнен
Фасадные работы:
- ведется окраска мокрого фасада
Паркинг 2 этап
- ведутся работы по устройству чистовы полов
- ведутся работы по монтажу инженерных сетей пожаротушения, дымоудаления, электромонтажные работы
- система пожаротушения паркинга смонтирована.Ведется окраска всех труб
- ведется монтаж кабельных лотков и кабельных линий к инженерному оборудованию

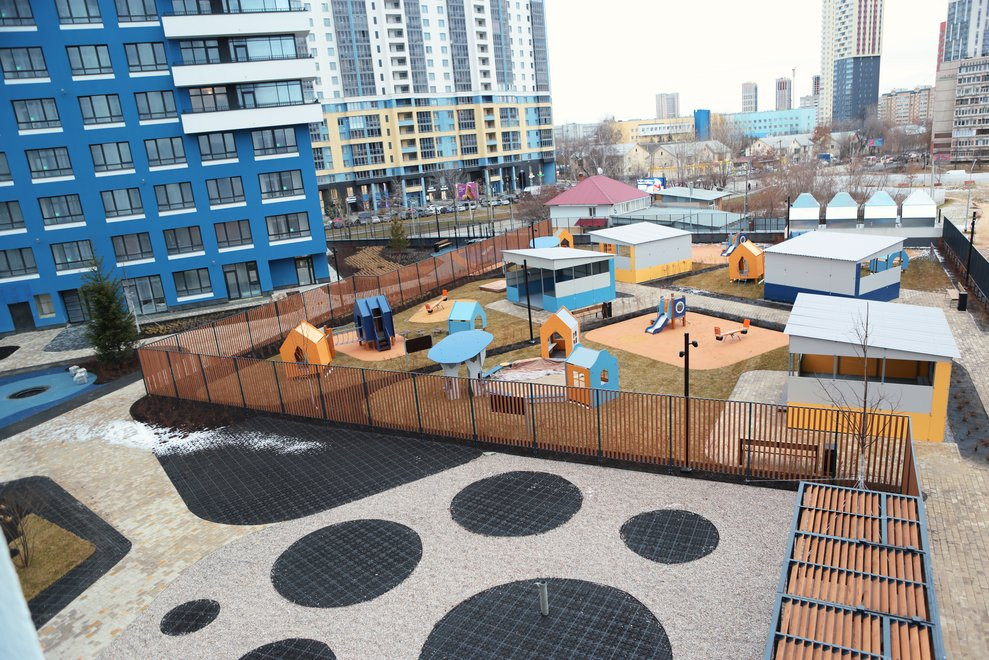

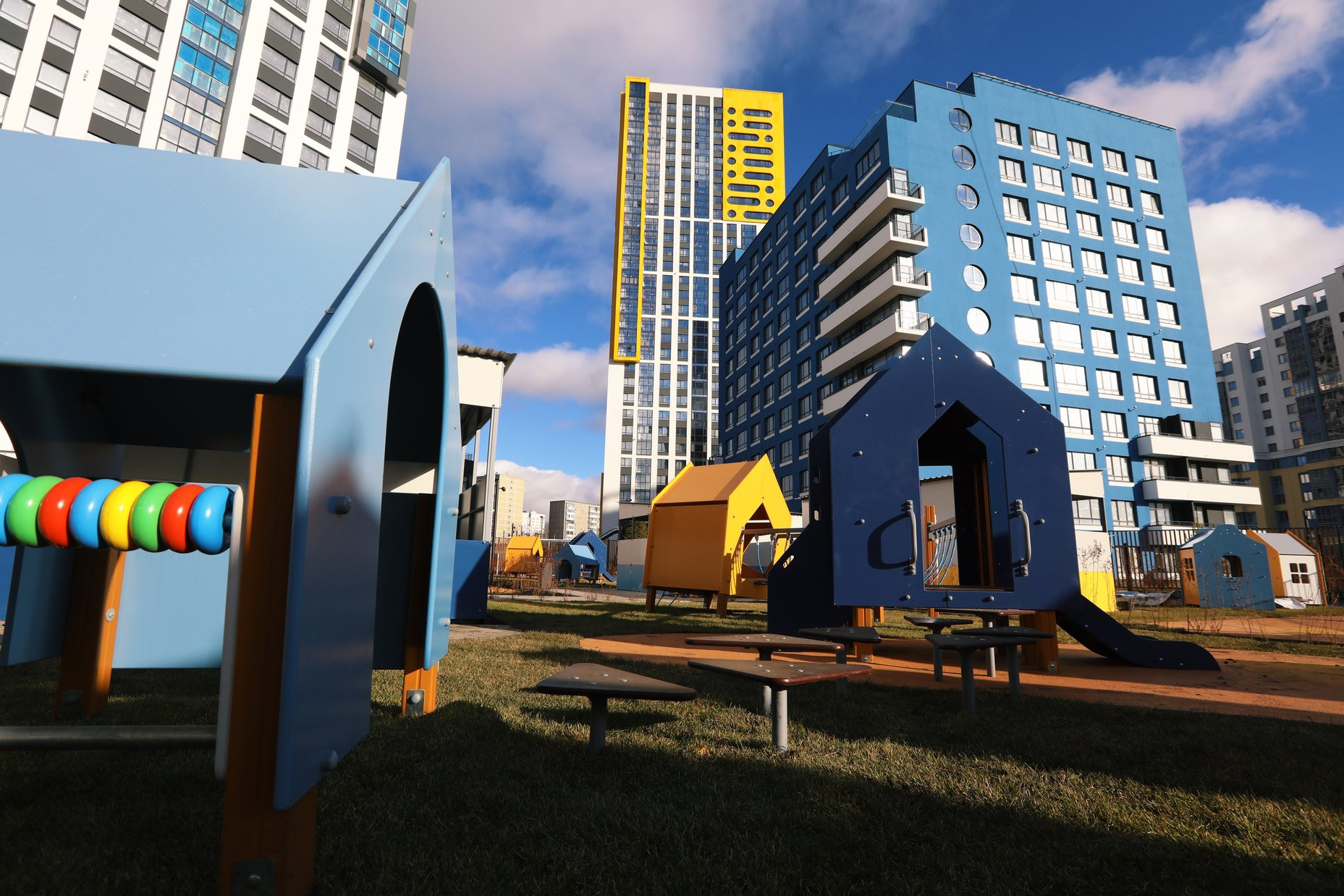

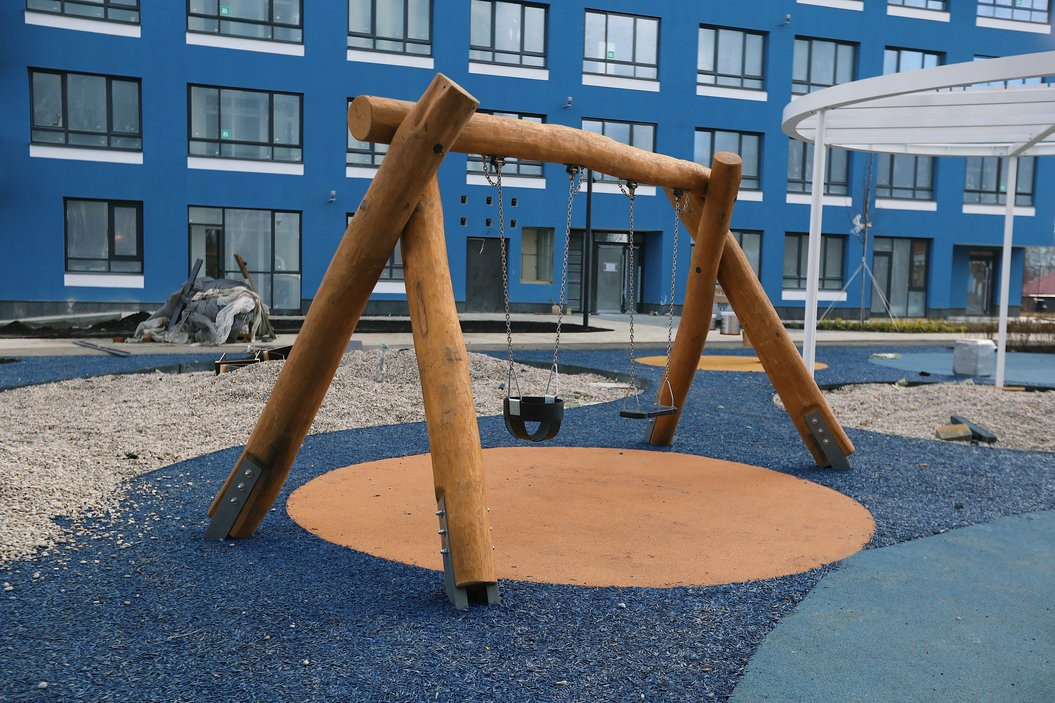

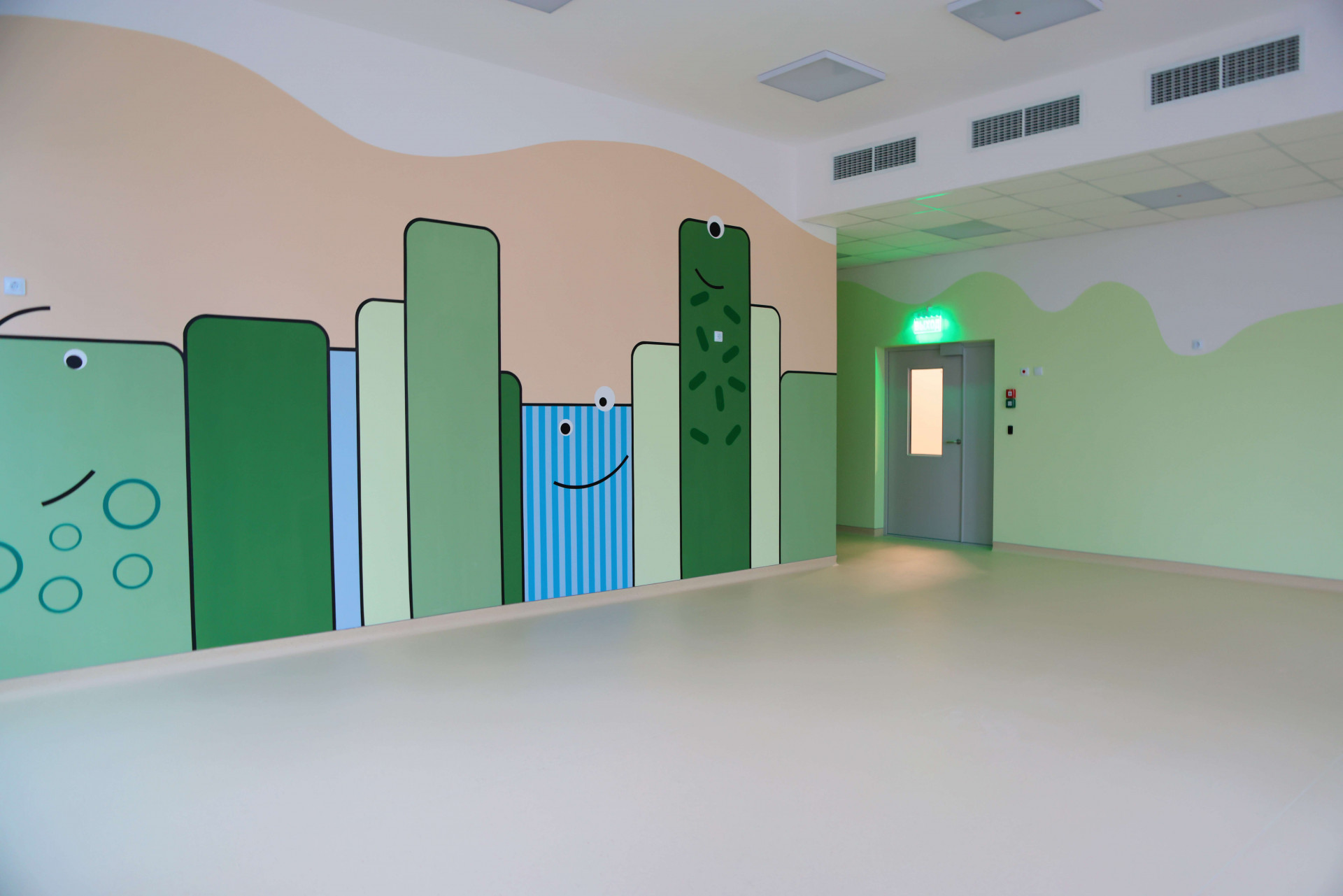

Детский садик (ДОО):

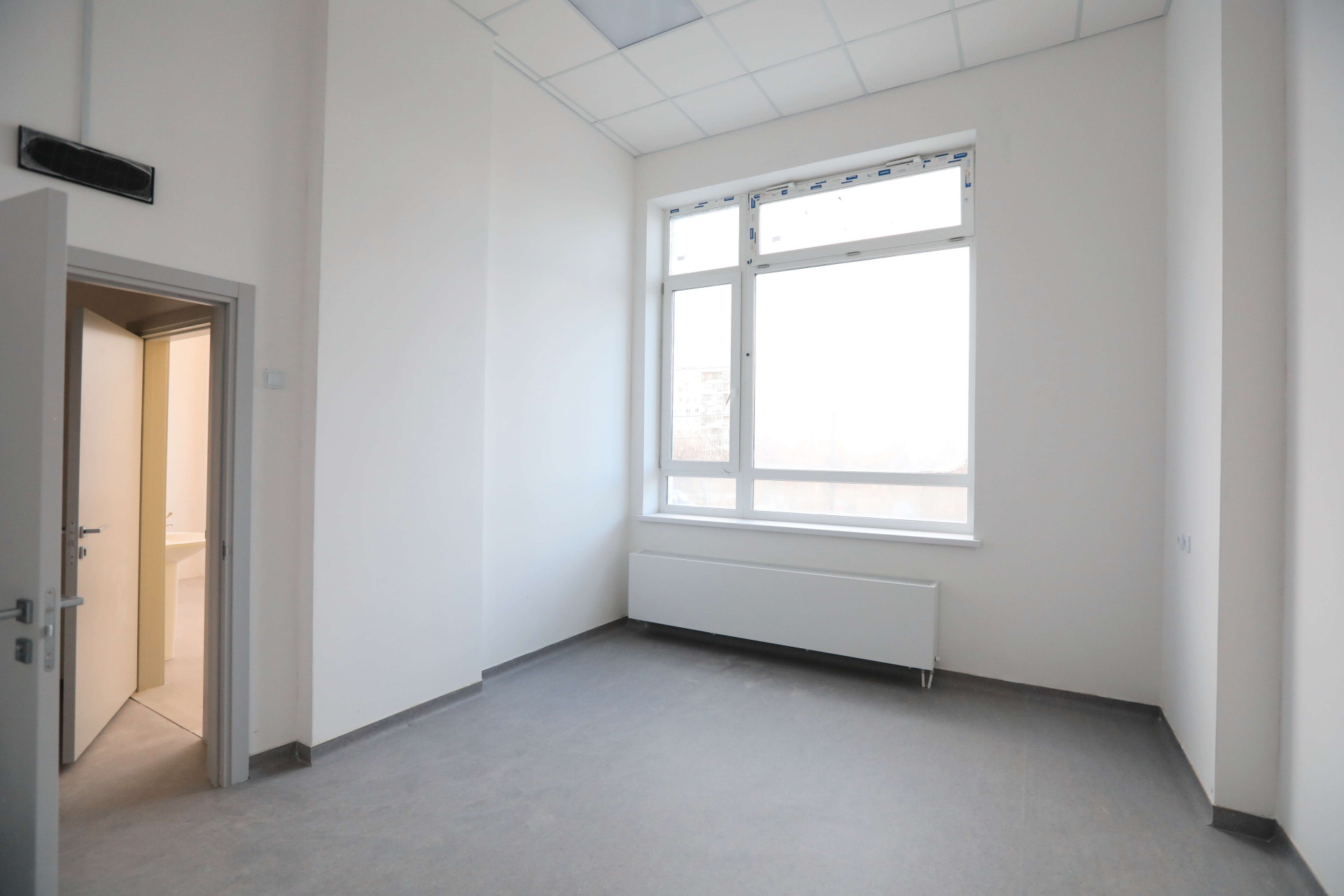

- завершены работы по устройству стяжки и штукатурки
- завершен монтаж светопрозрачных конструкций

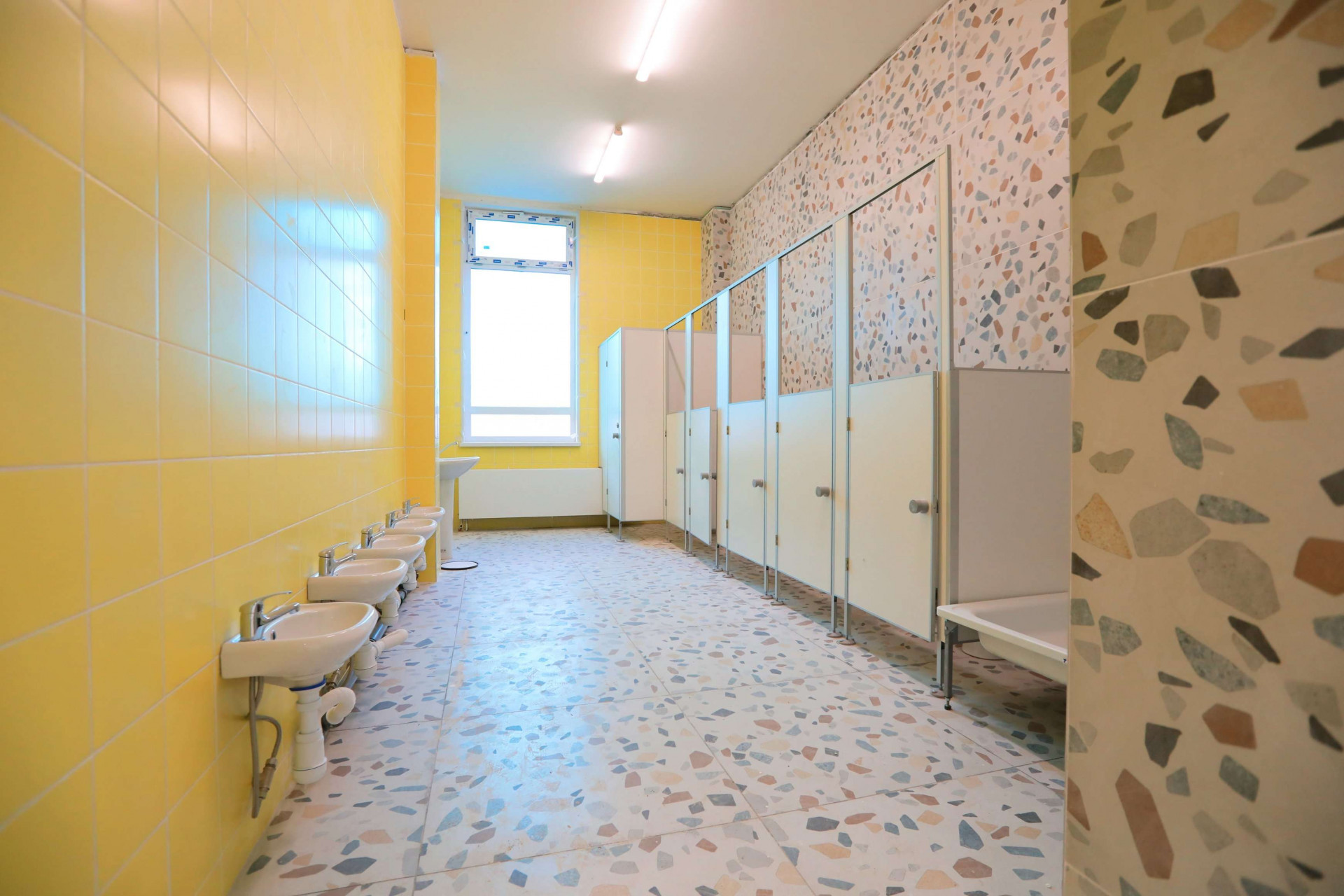

- ведутся работы по устройству гидроизоляции и укладки плитки в с/у
Инженерные сети:
- ведется монтаж систем вентиляции, дымоудаления и подпора воздуха ;
- ведется монтаж электрики первого этапа
- окончен монтаж ИТП, ведутся пуско-наладочные работы
- ведутся работы по прокладке проводов под камеры видеонаблюдения

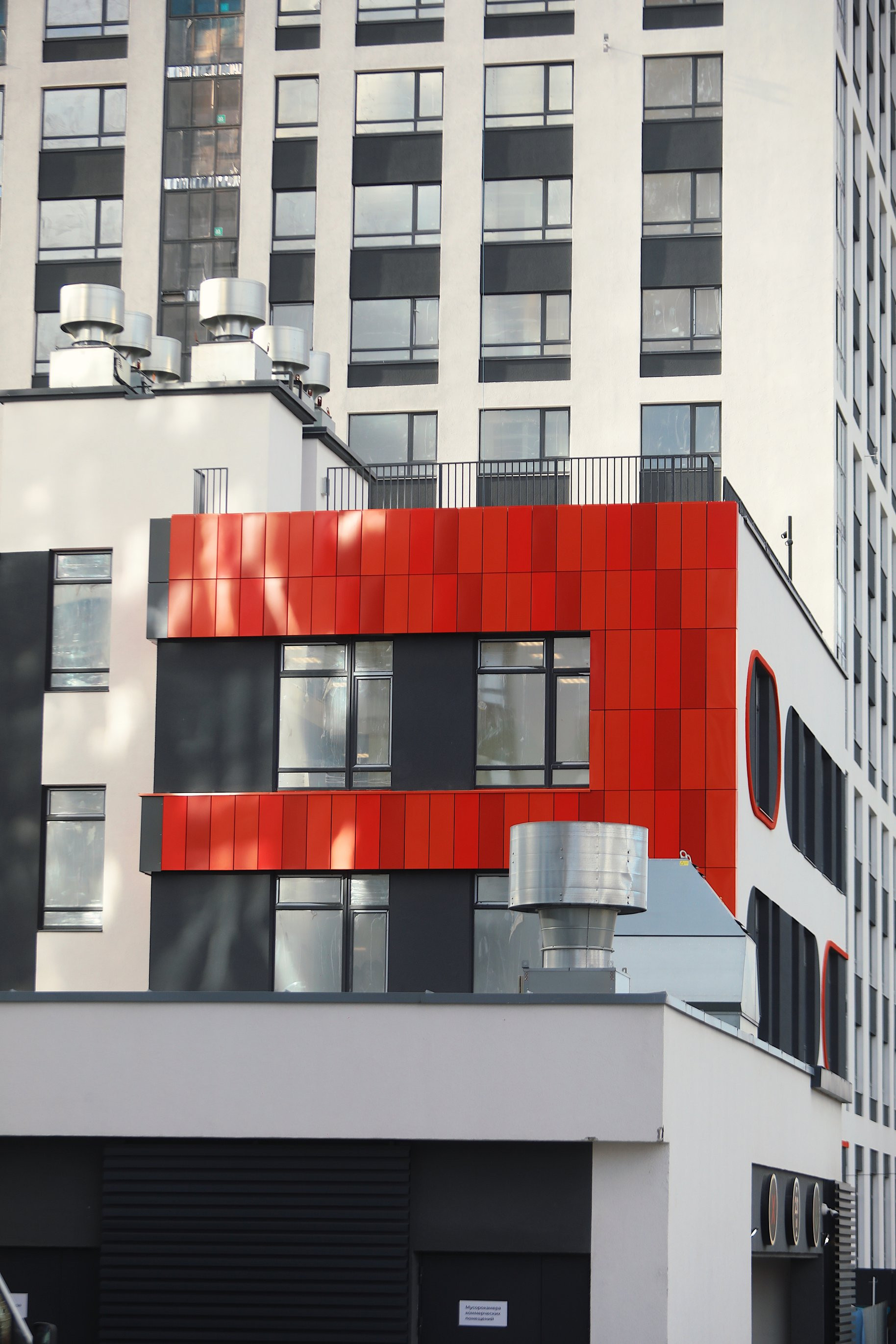

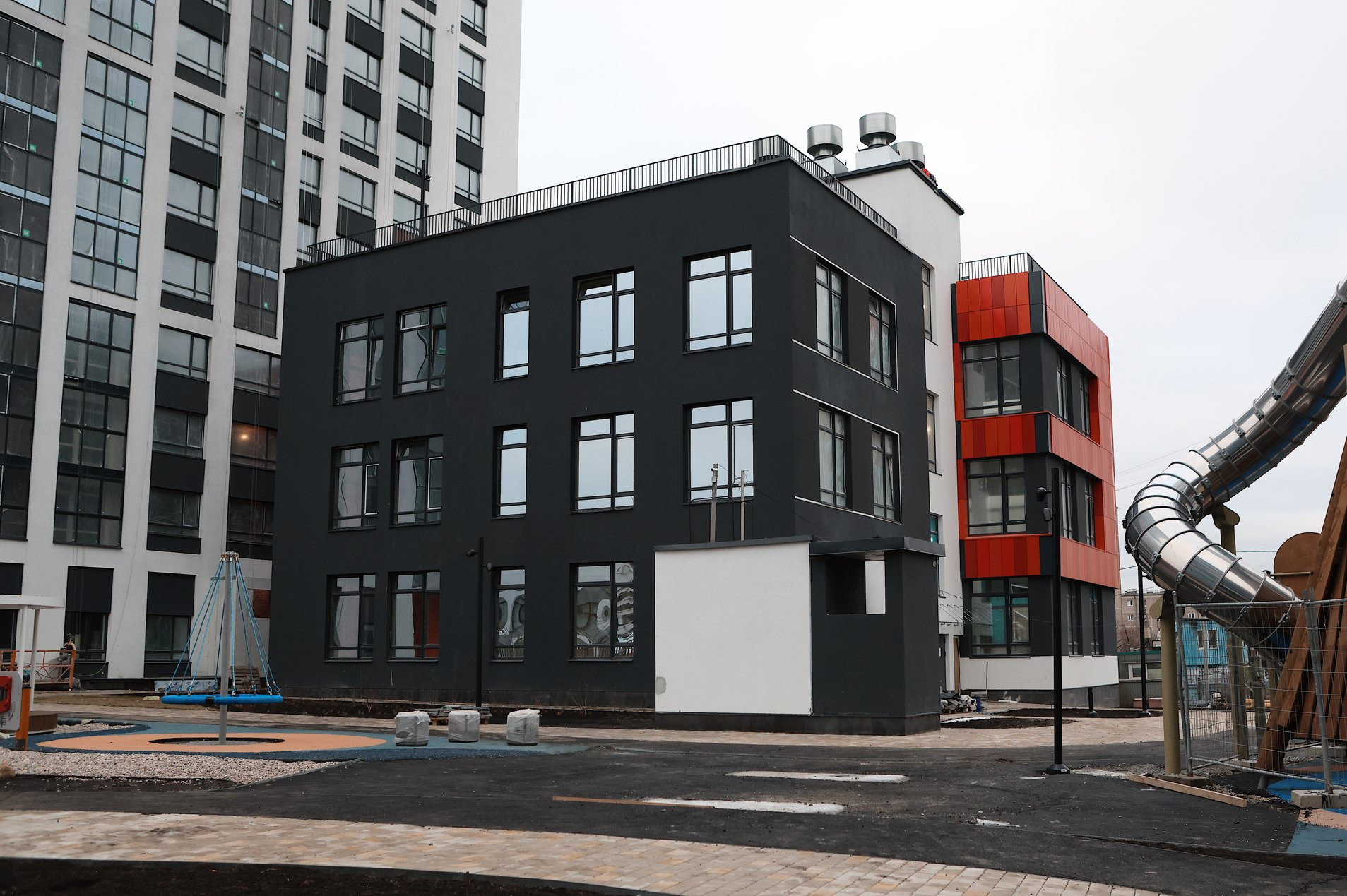

Фасадные работы:
- ведутся работы по окраске фасадов
