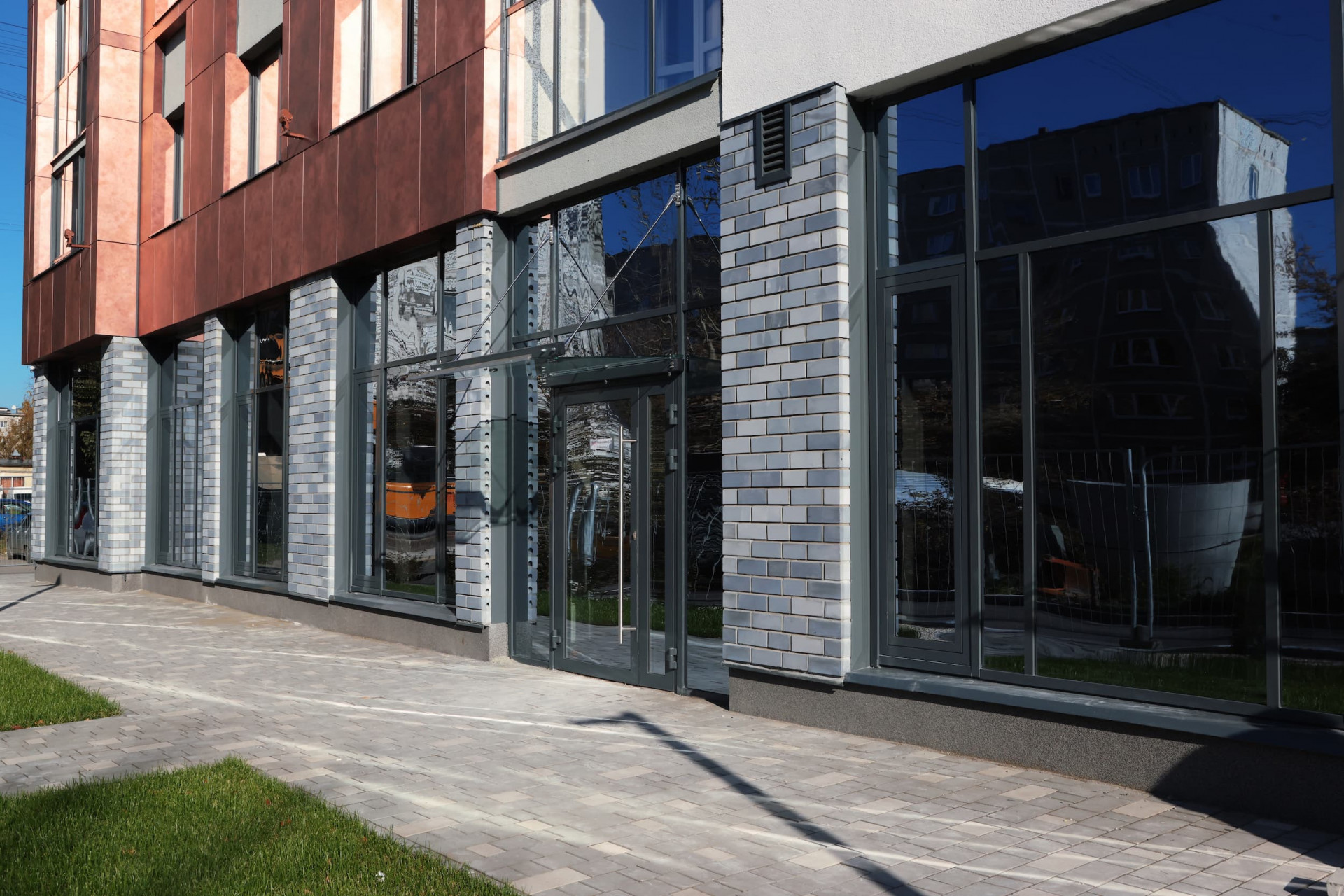

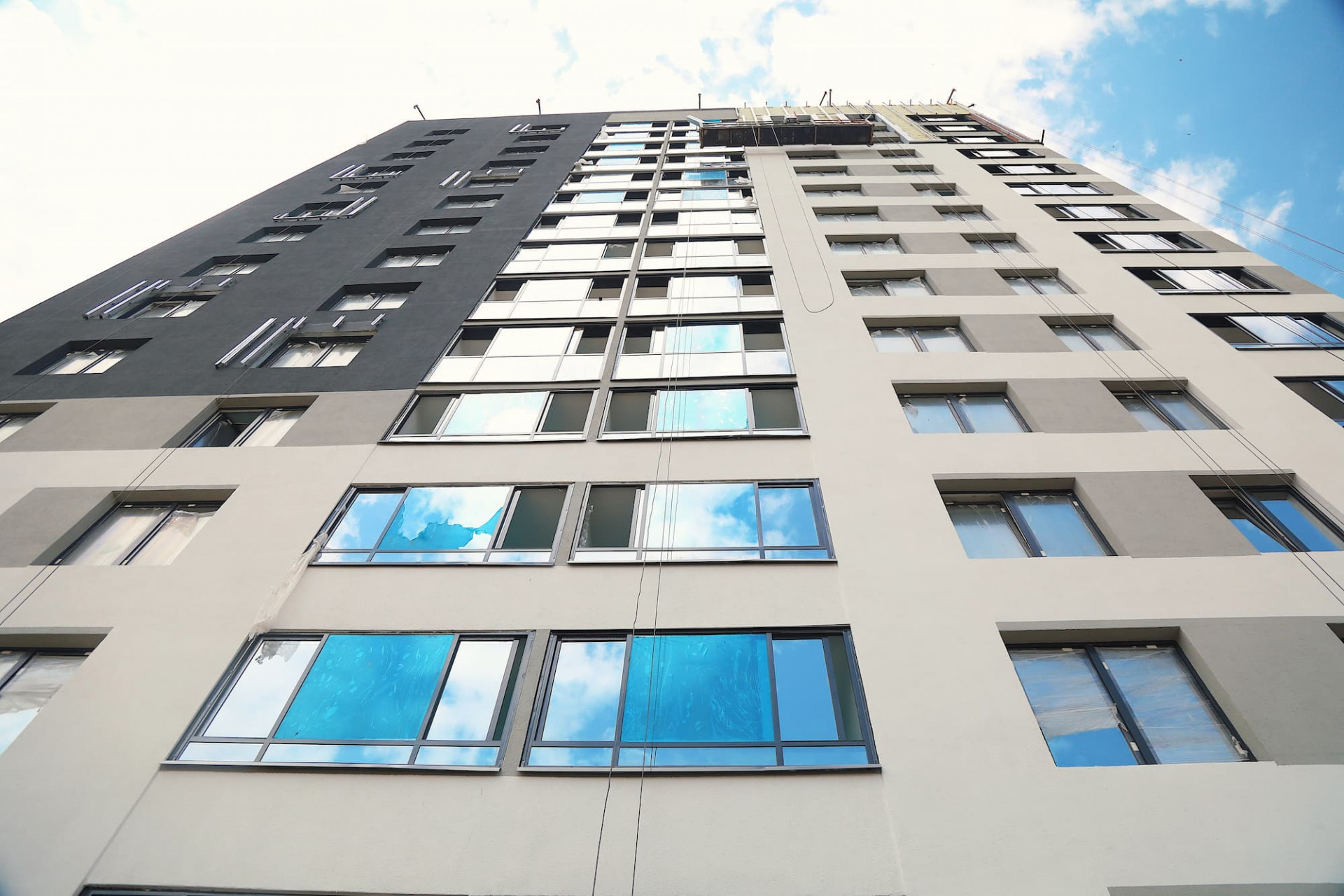

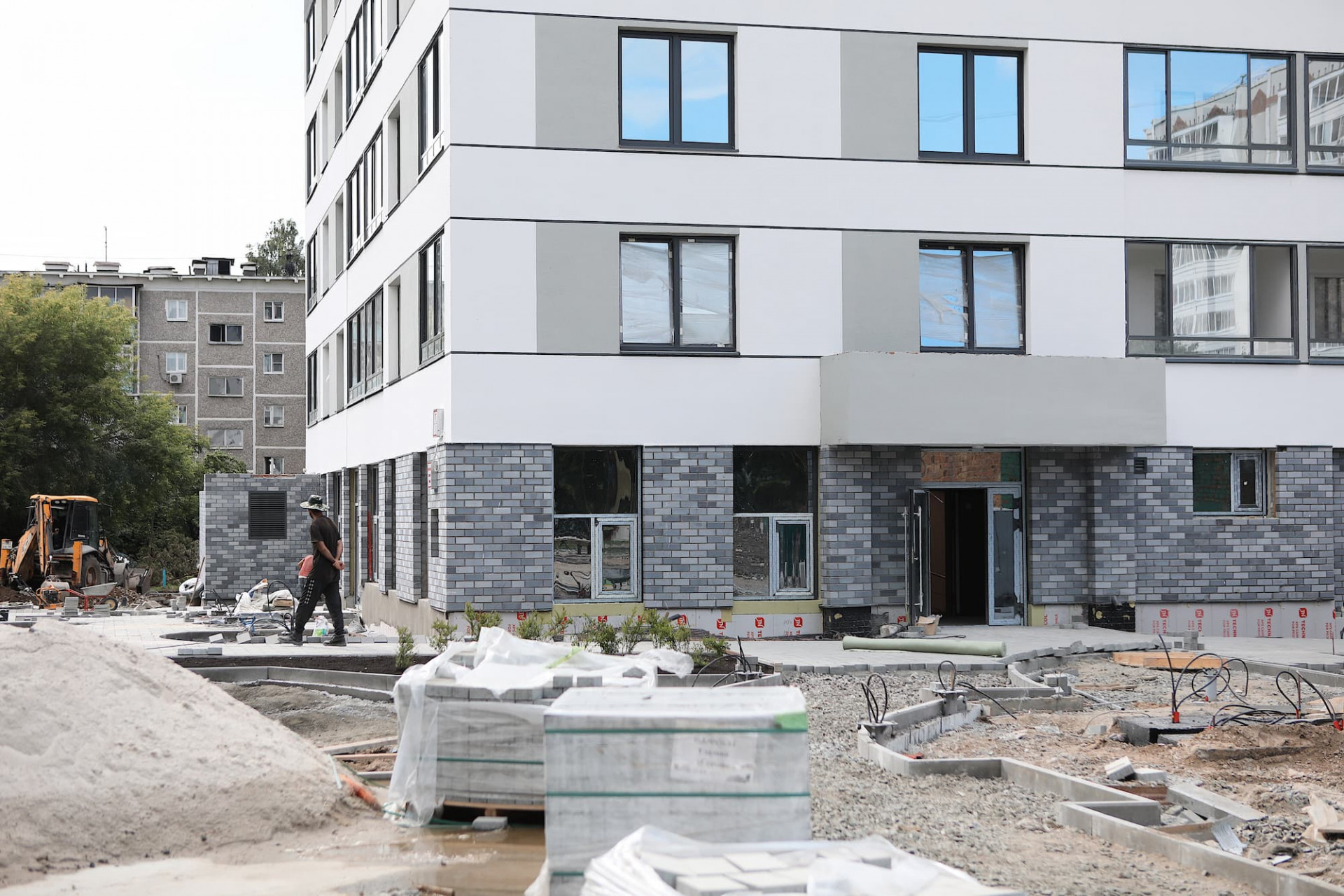

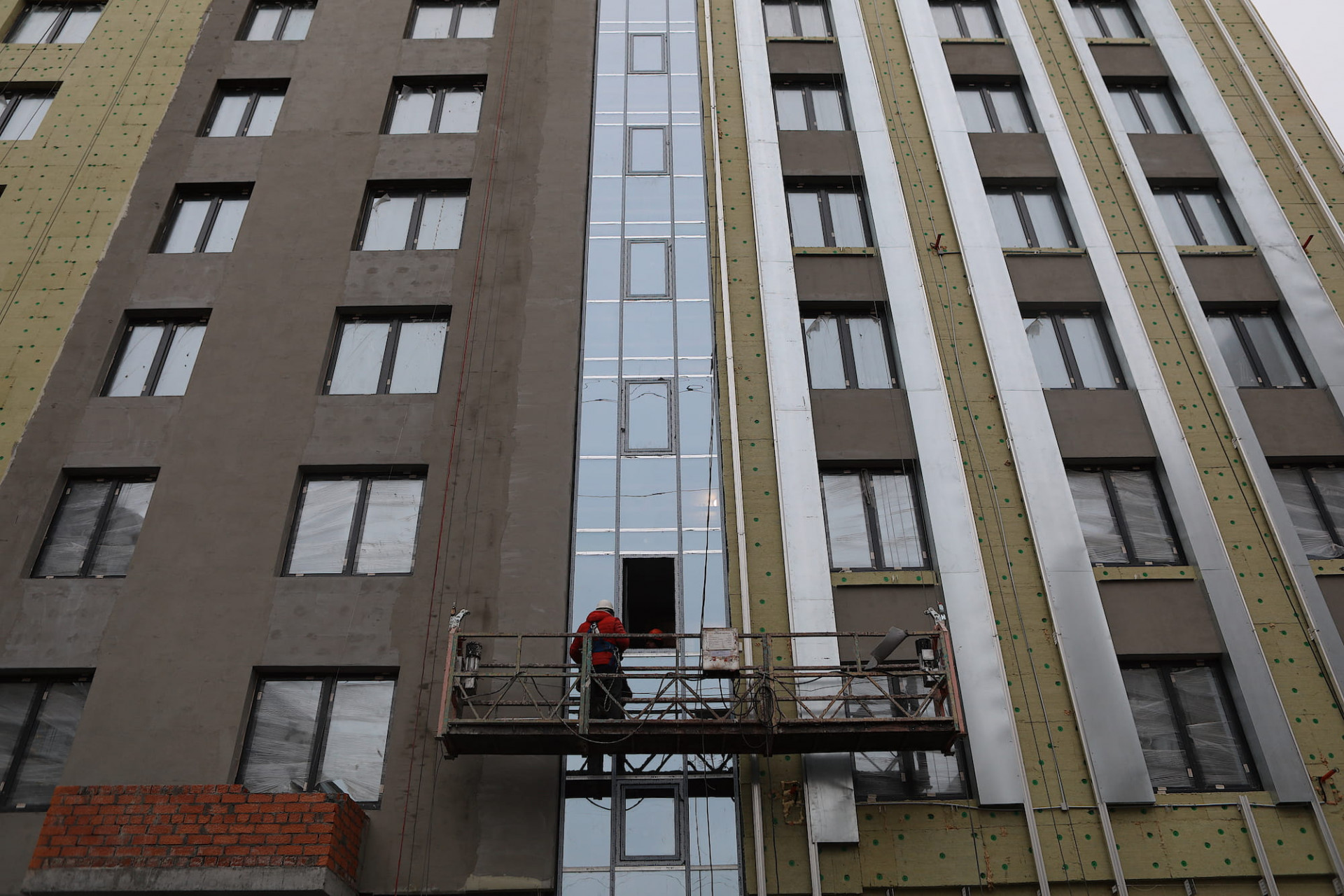

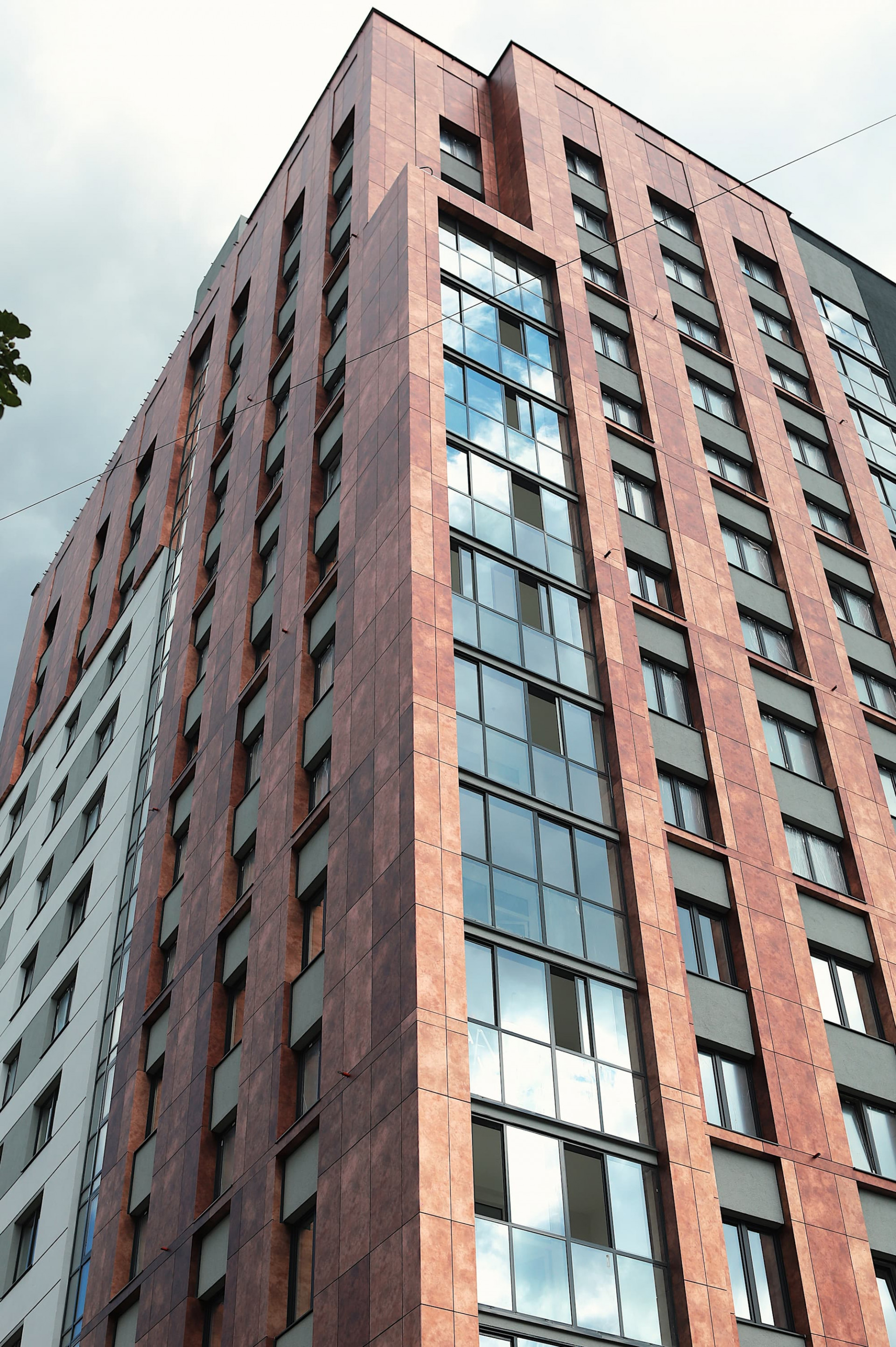

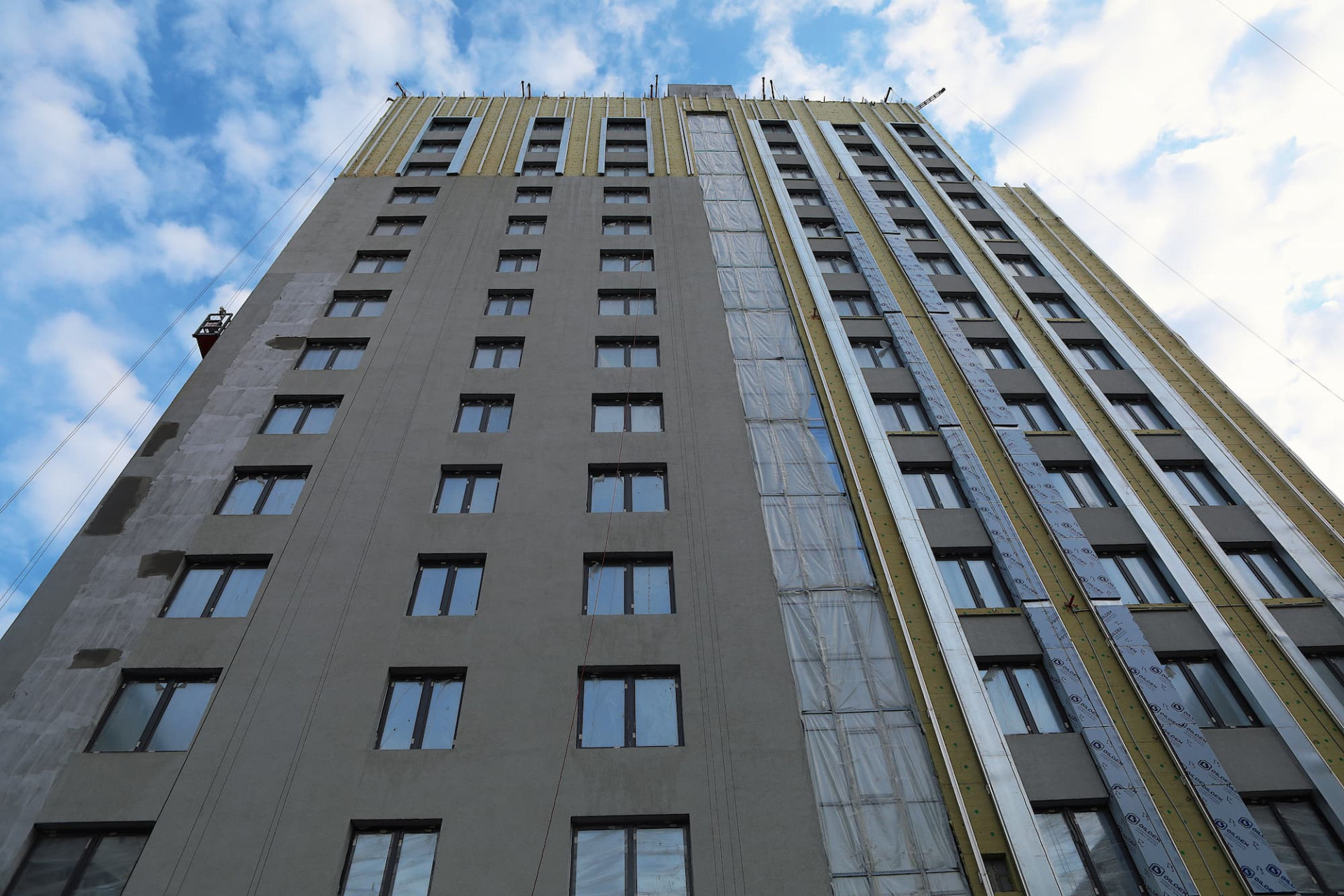

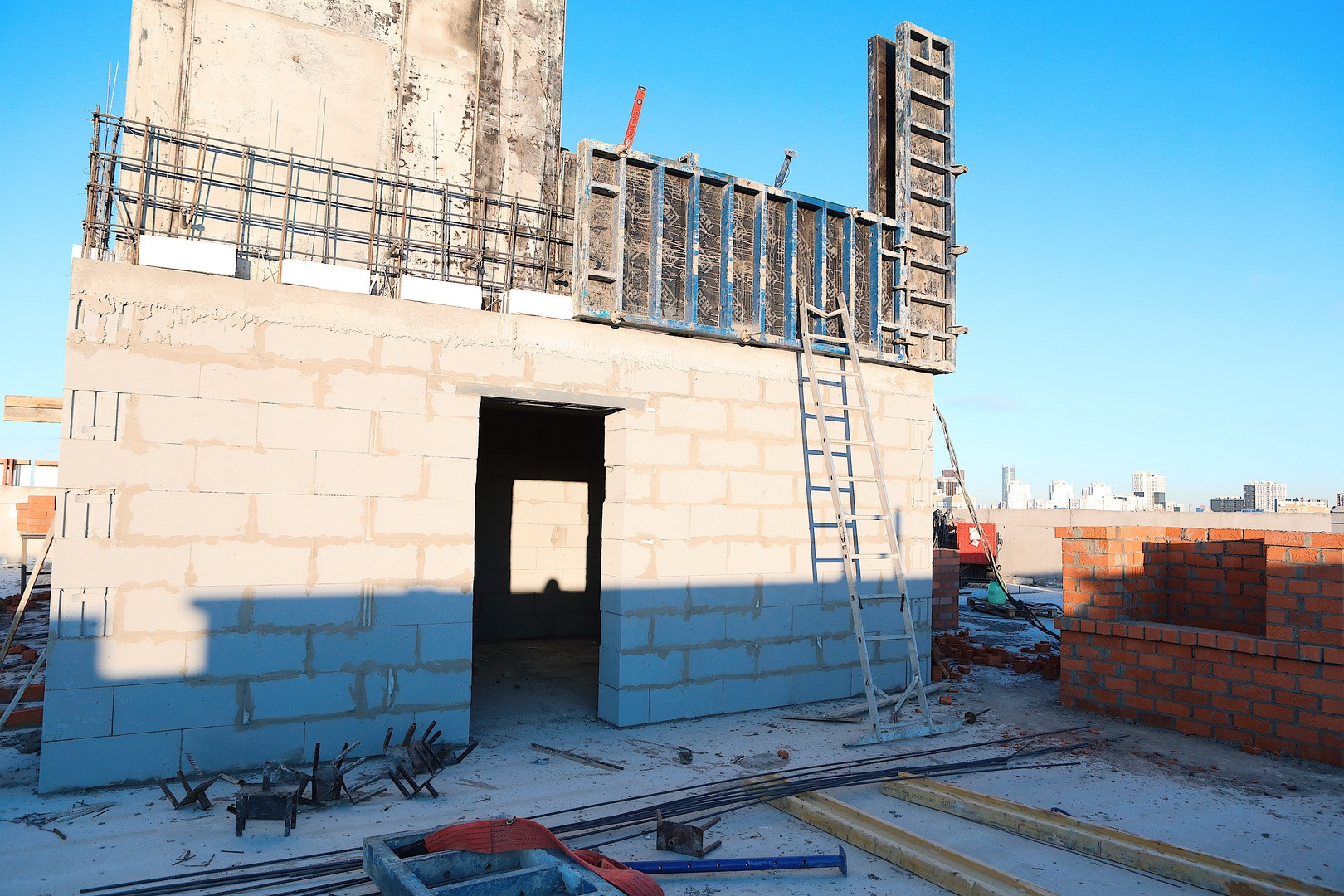

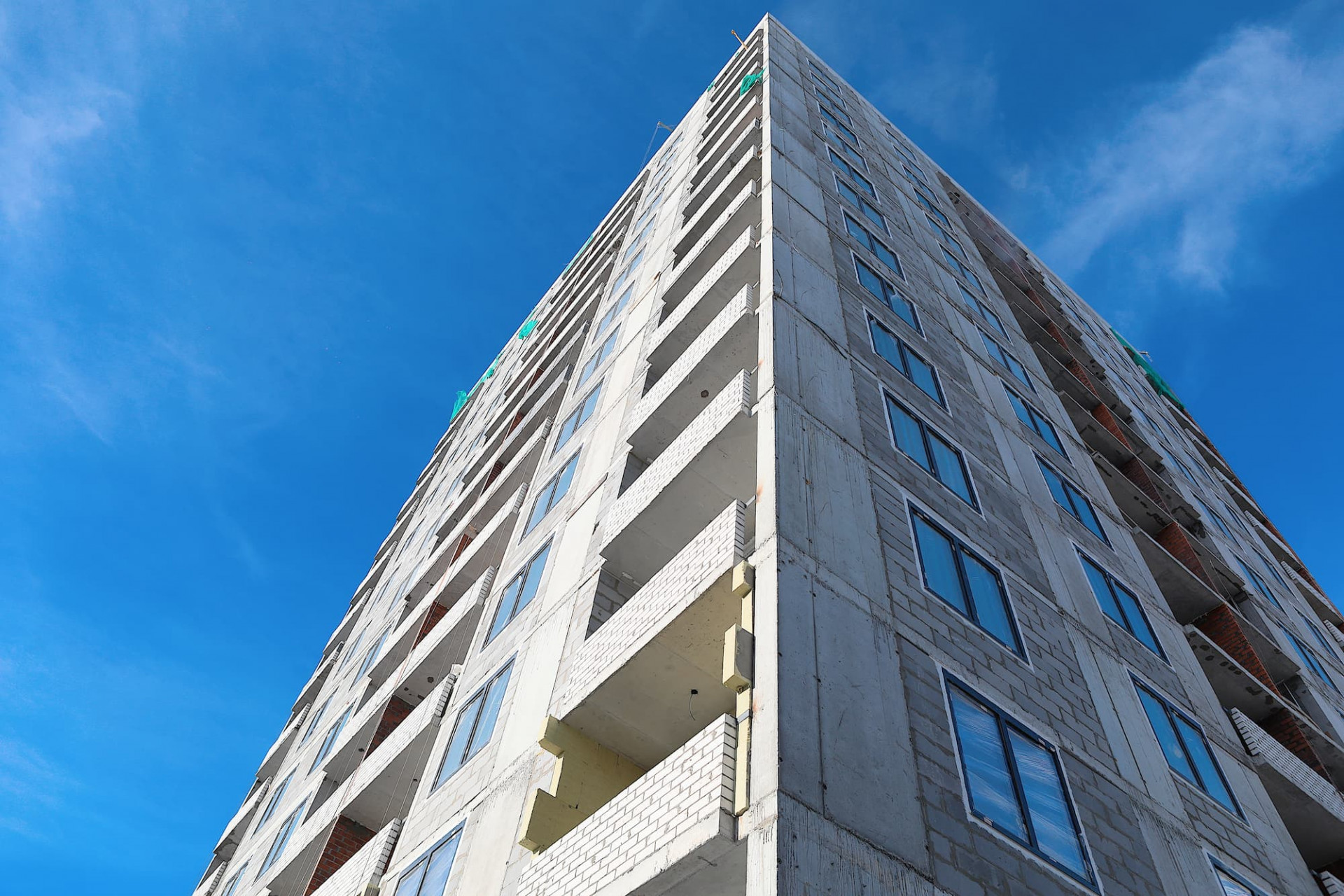

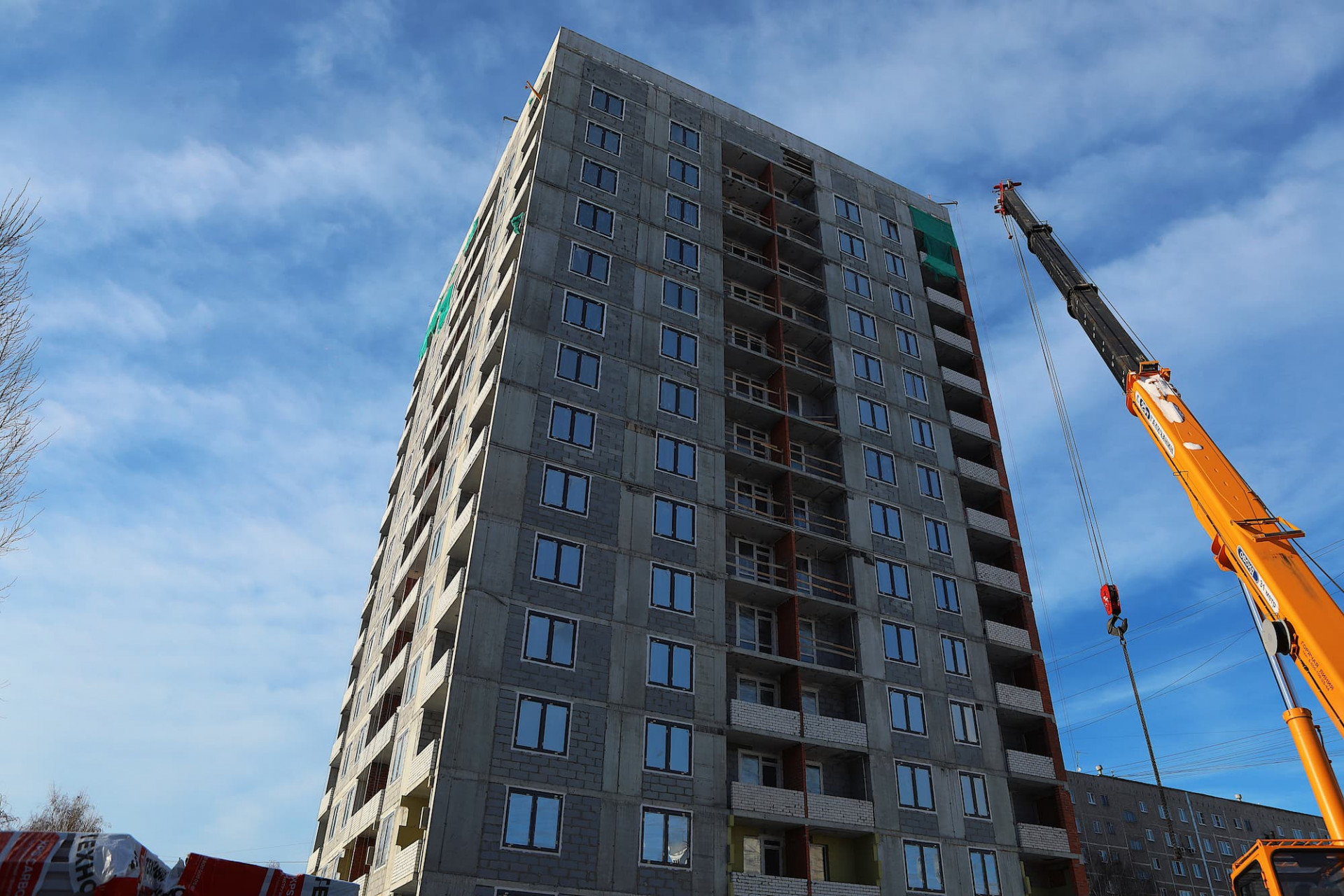

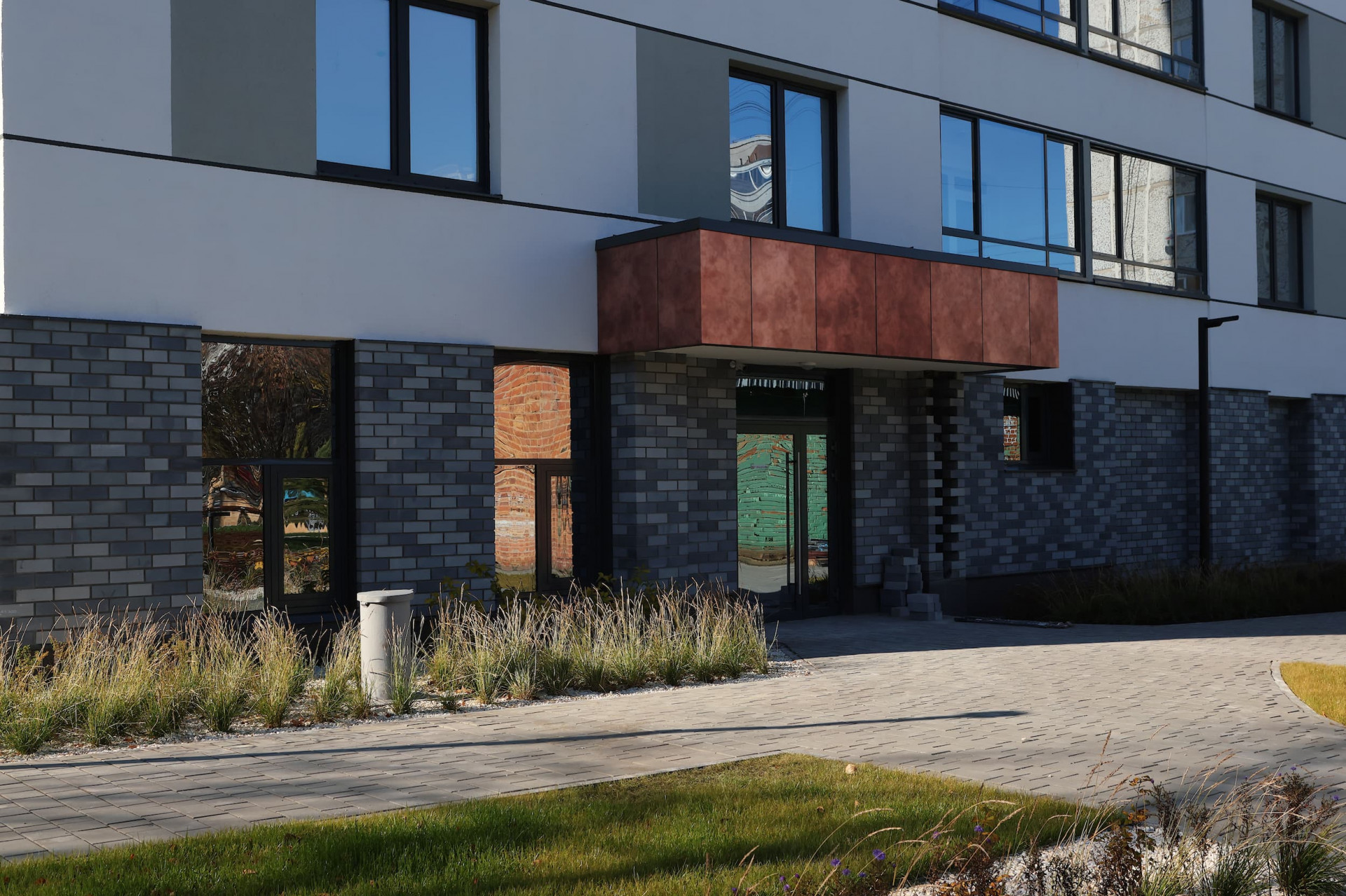

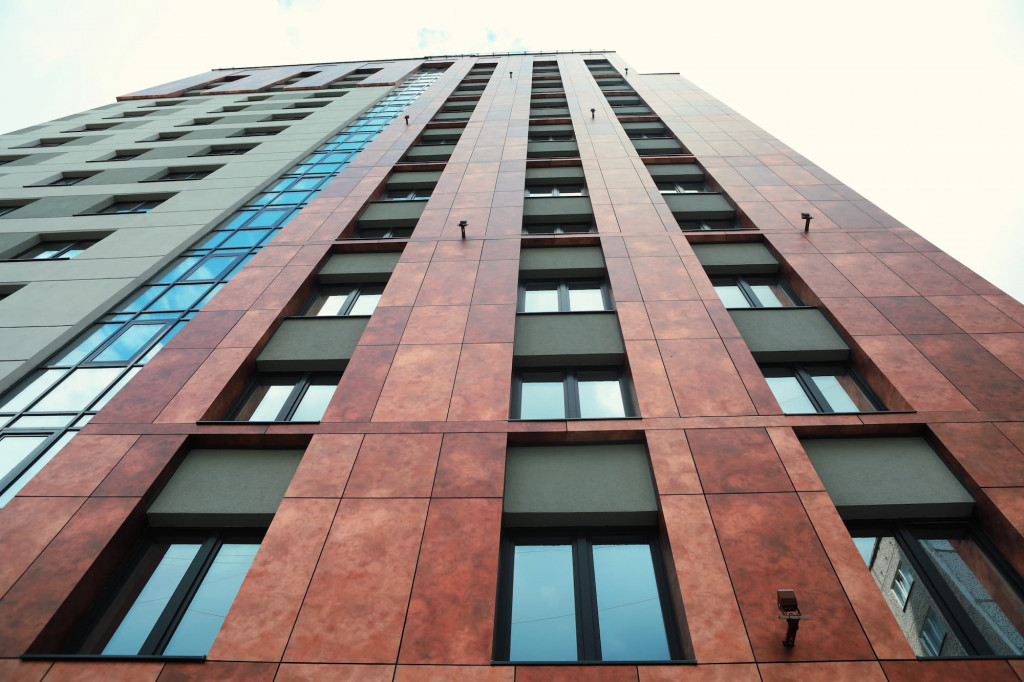

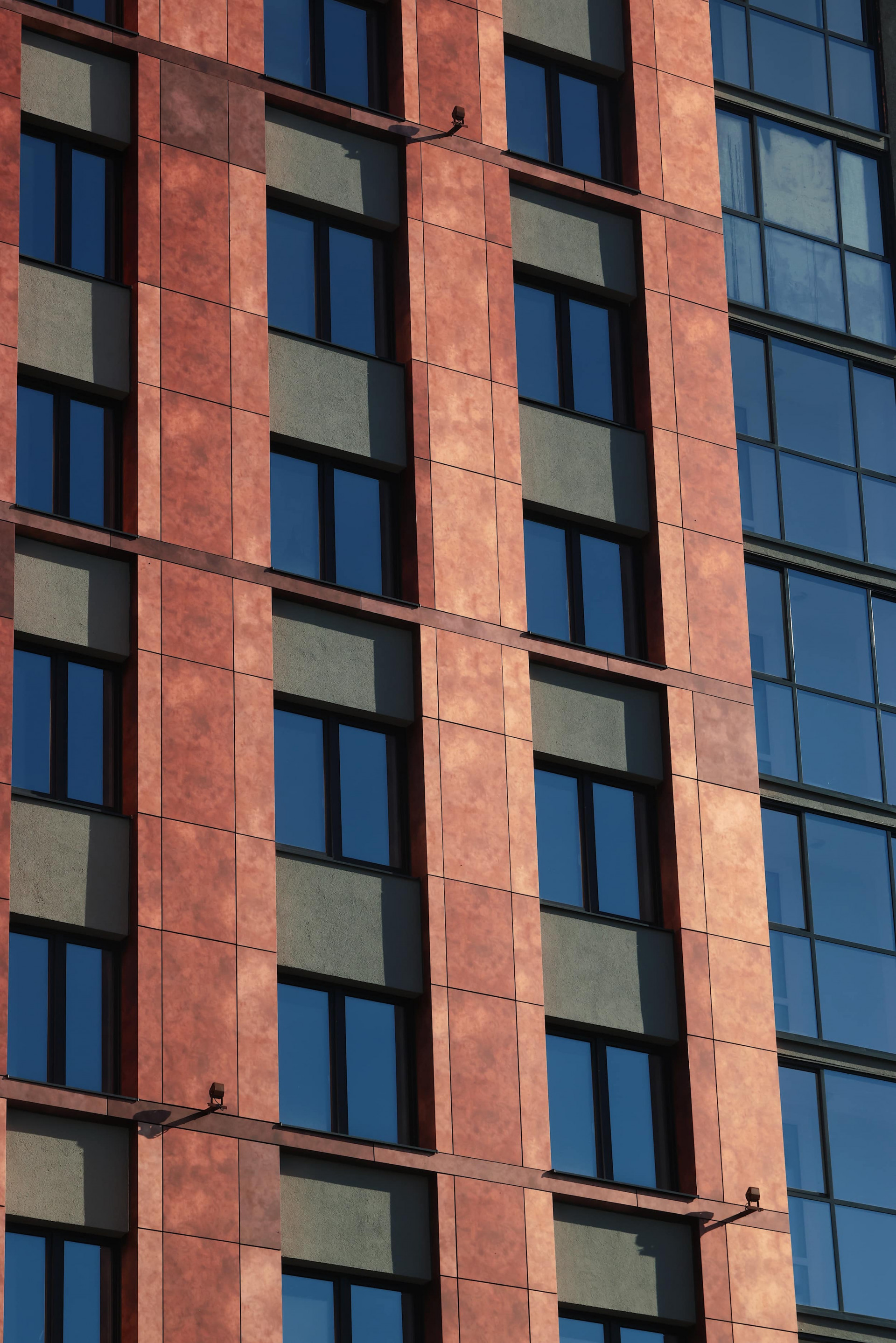

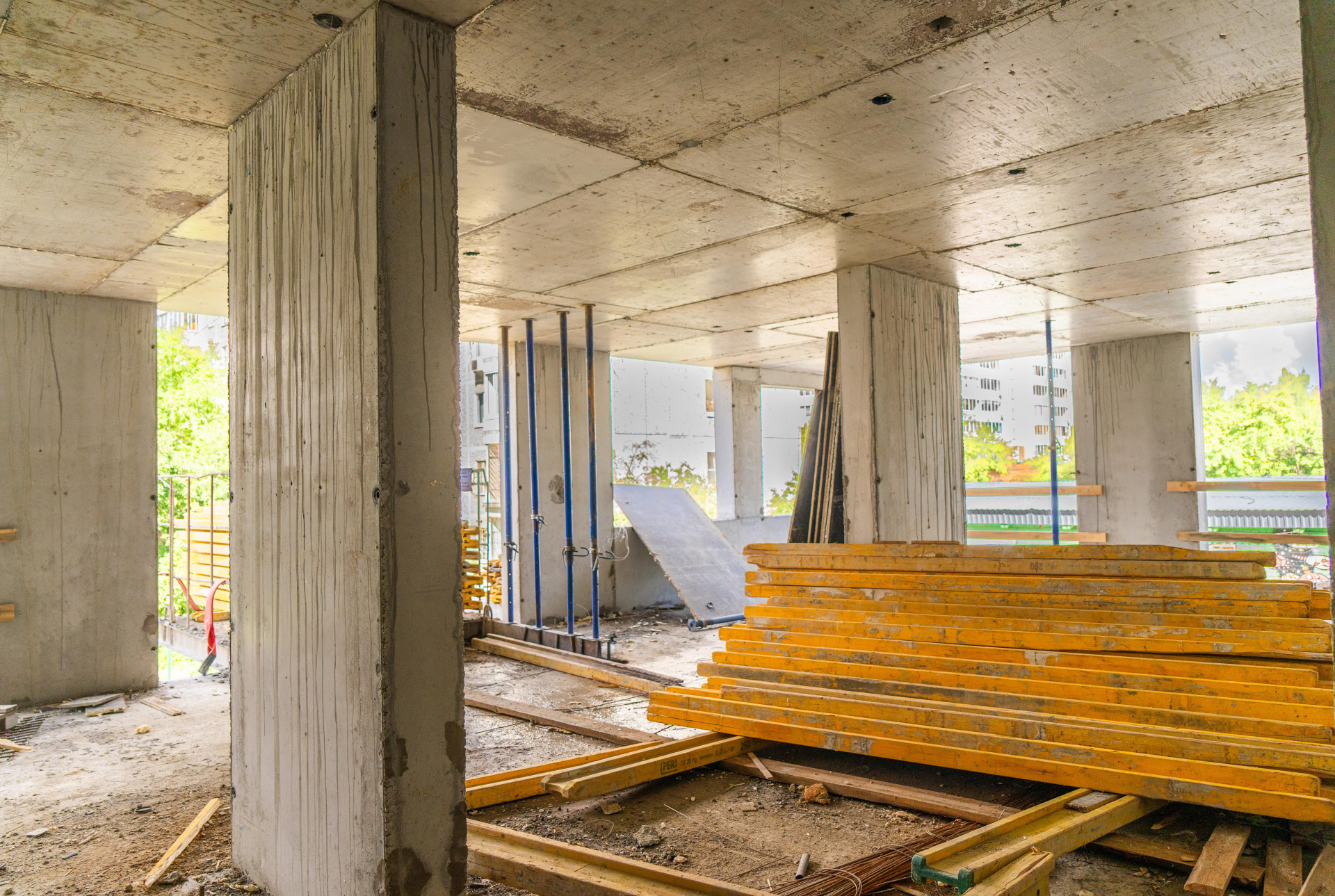

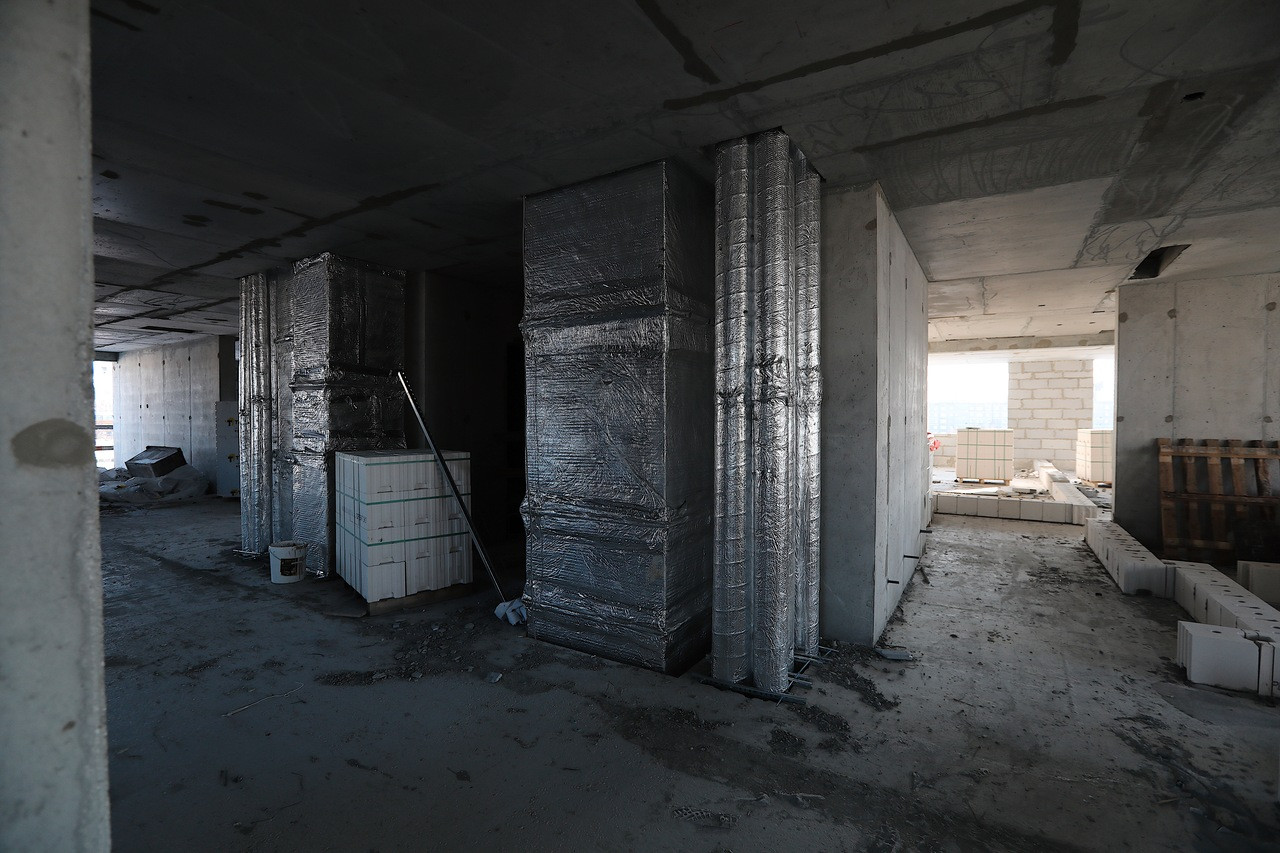

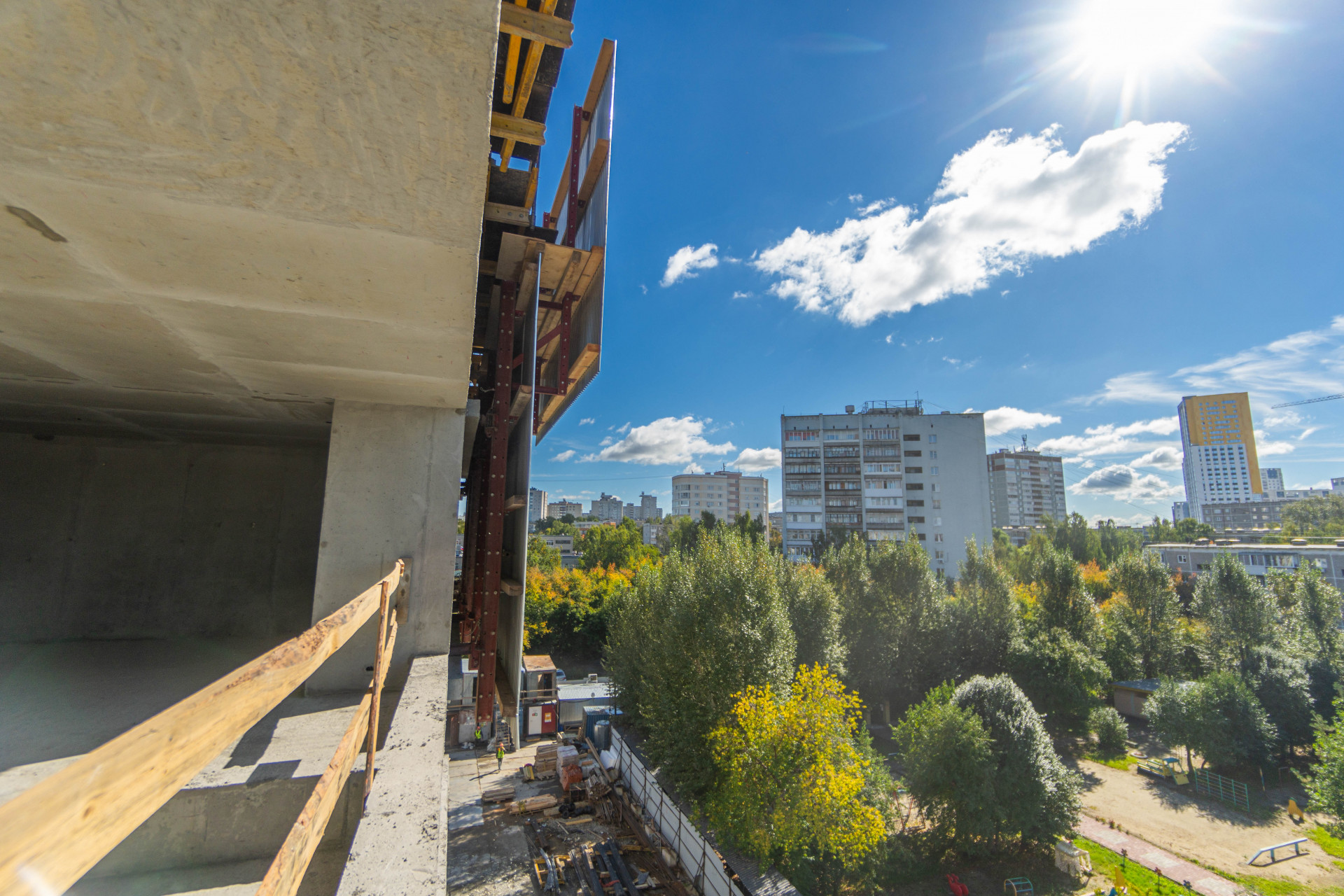

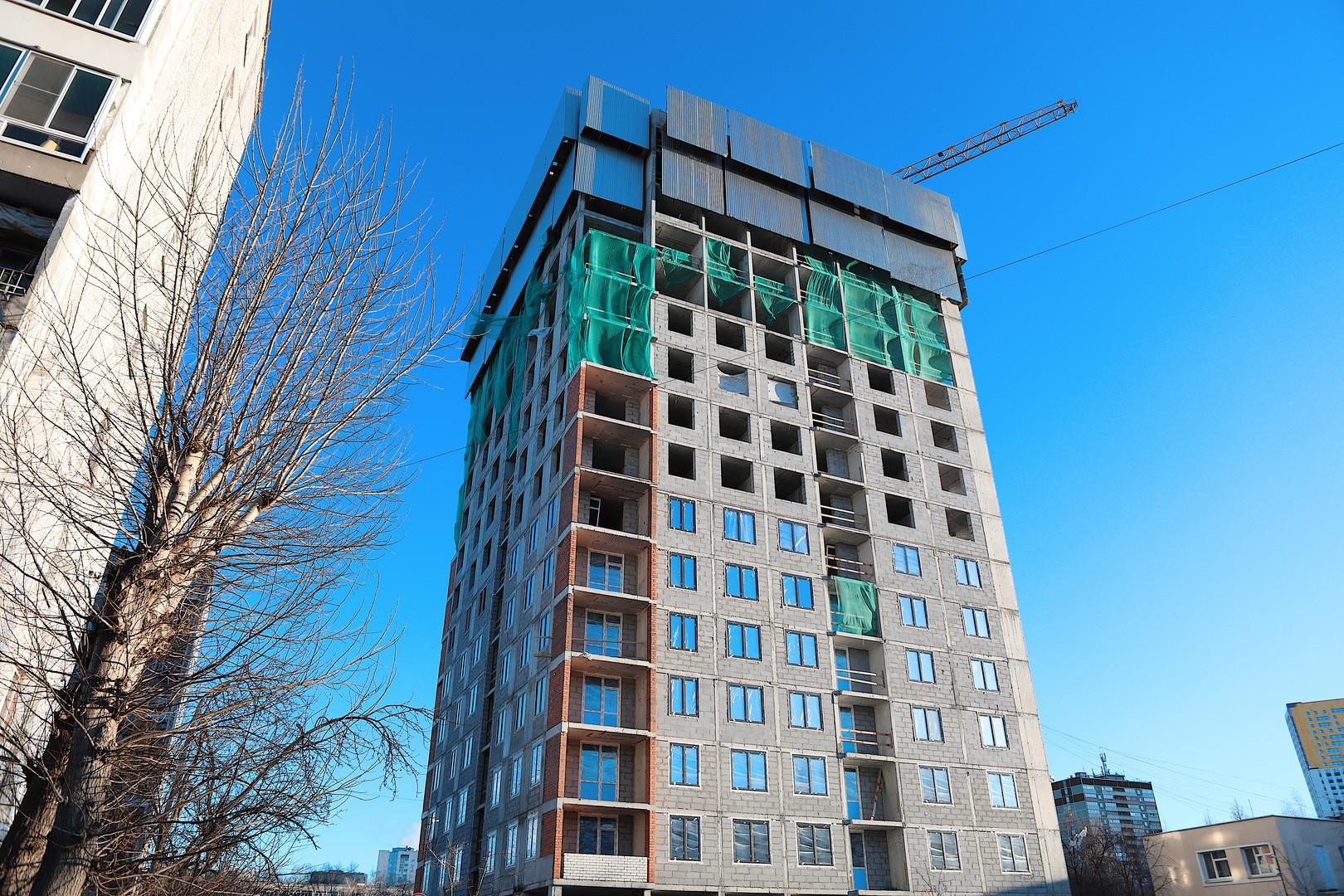

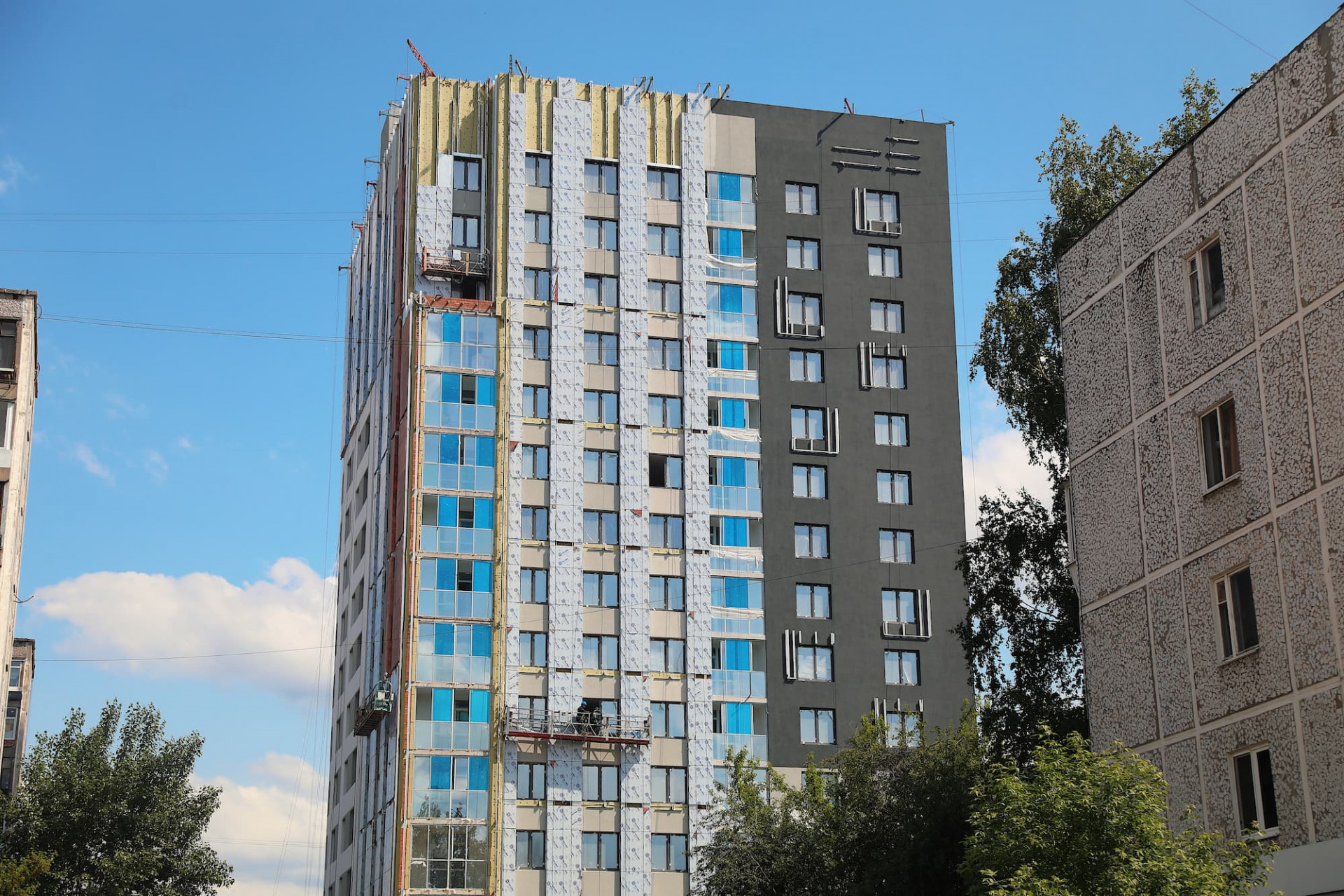

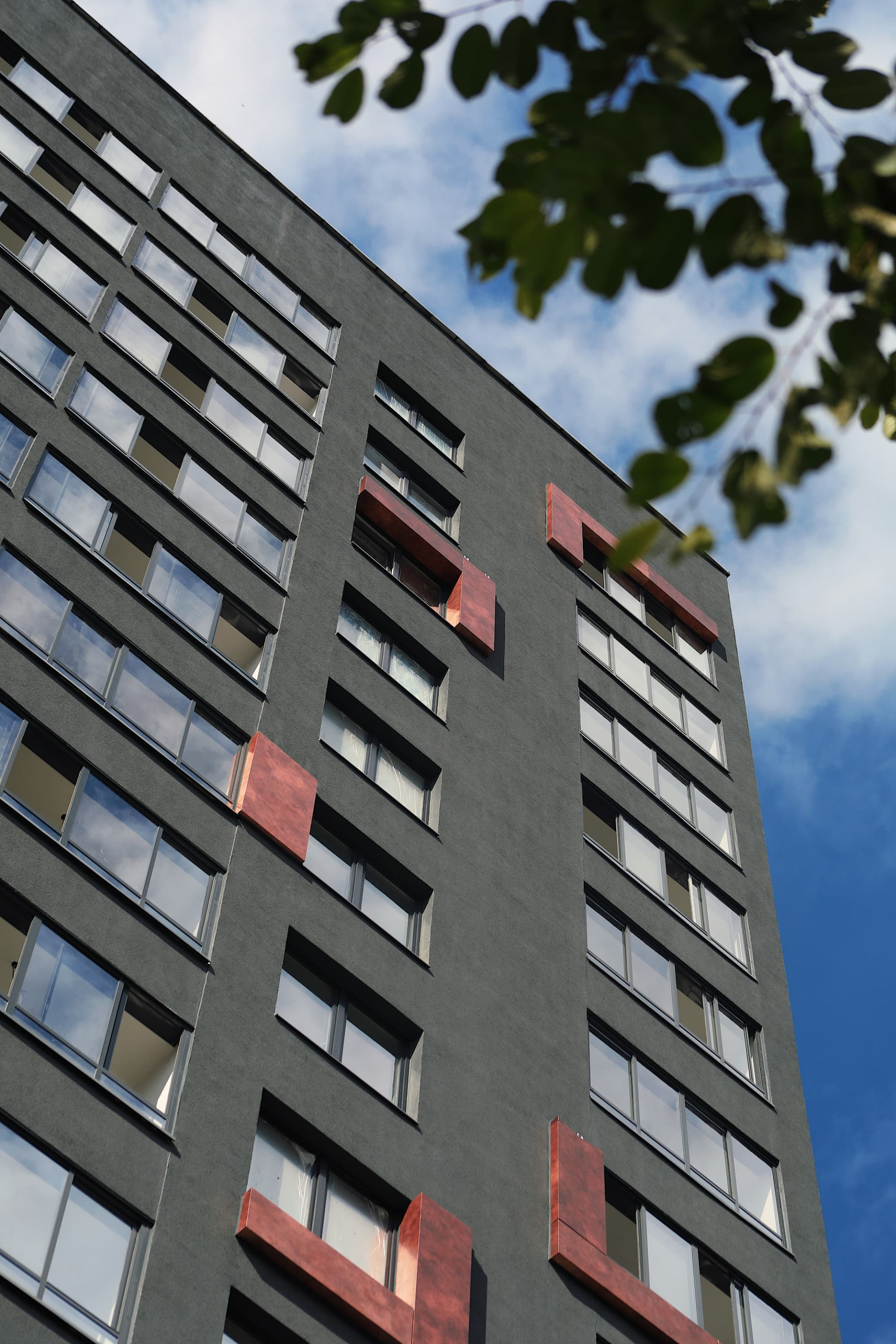

Фасад:

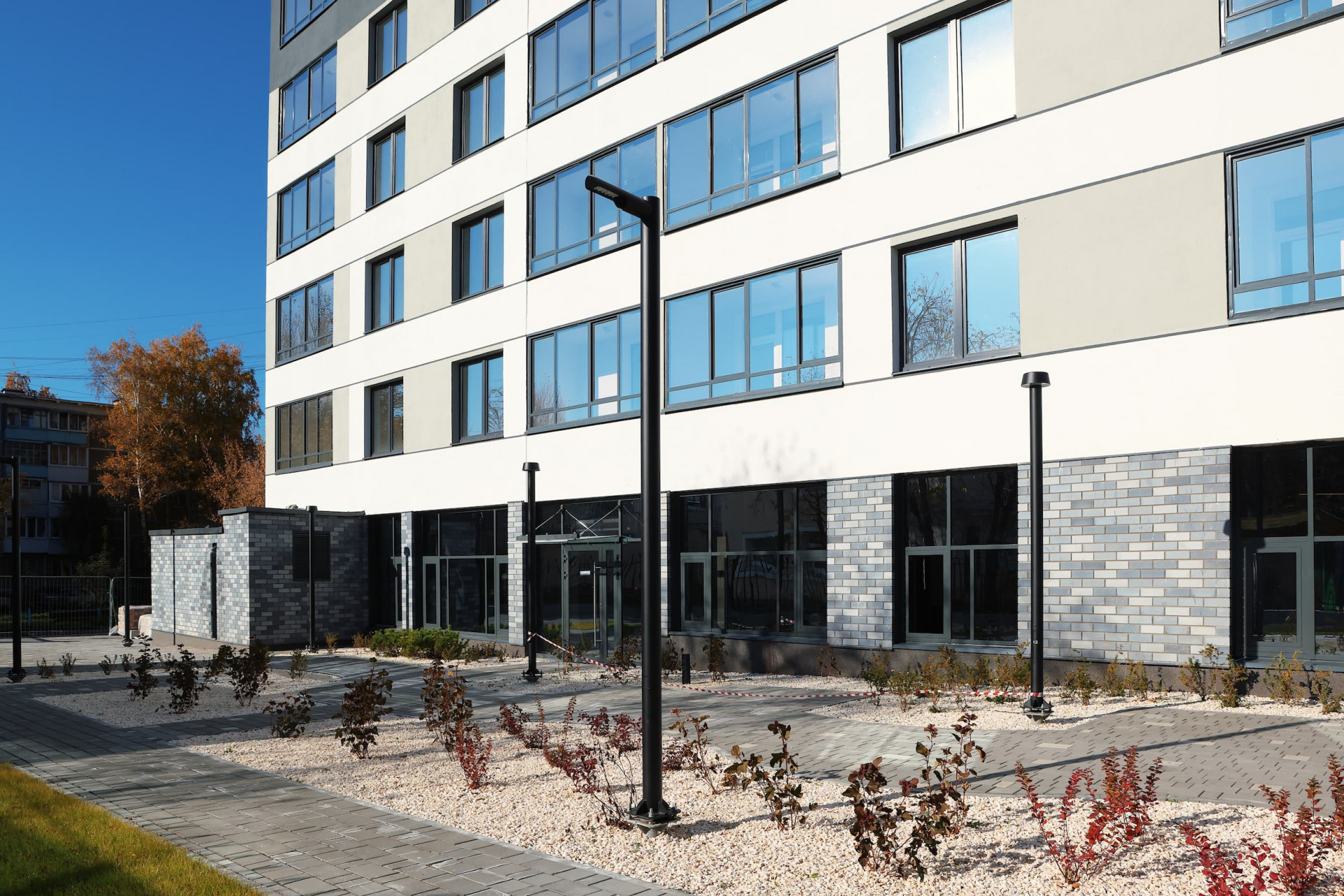

- завершены работы по устройству декоративного слоя
- завершены работы по окраске

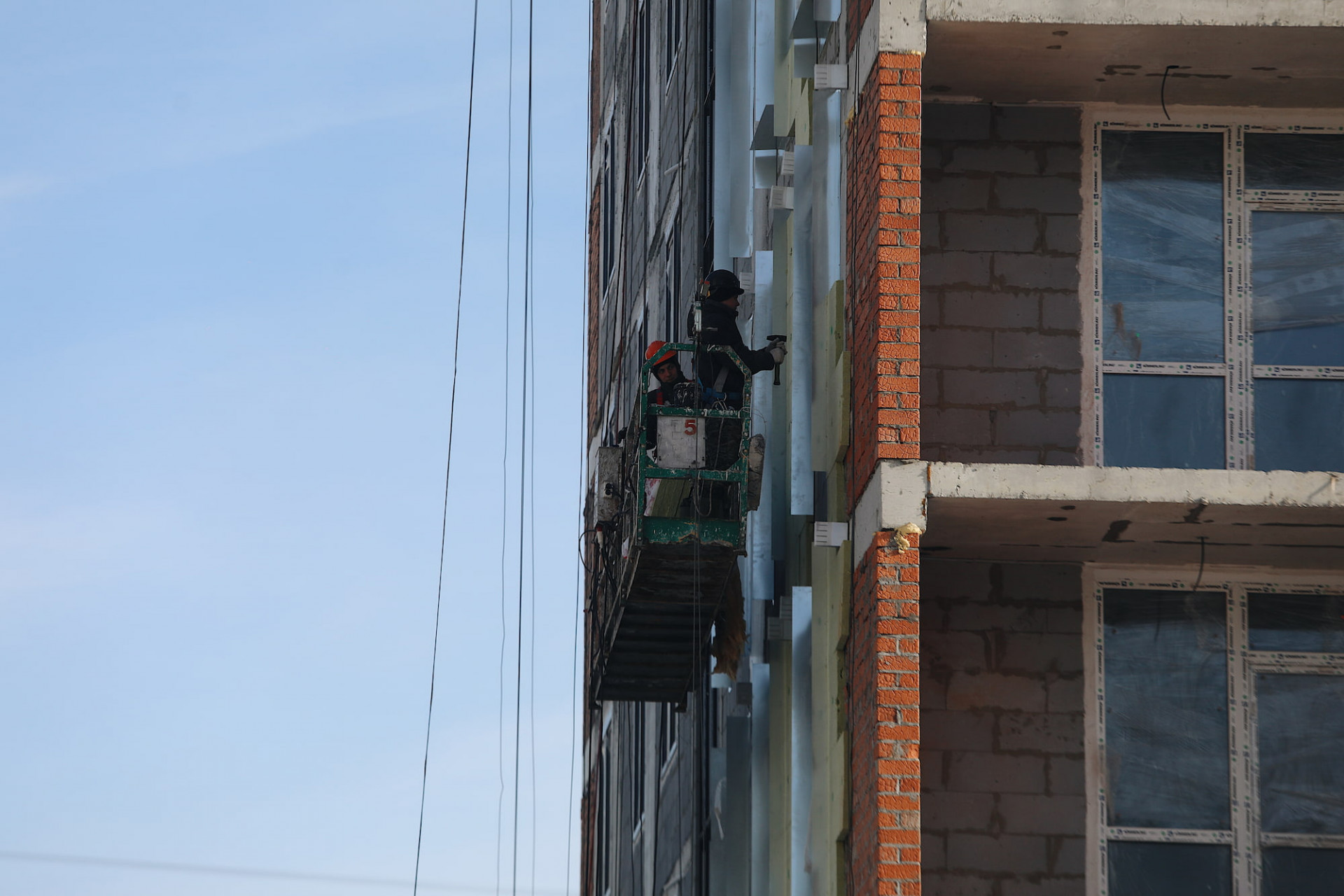

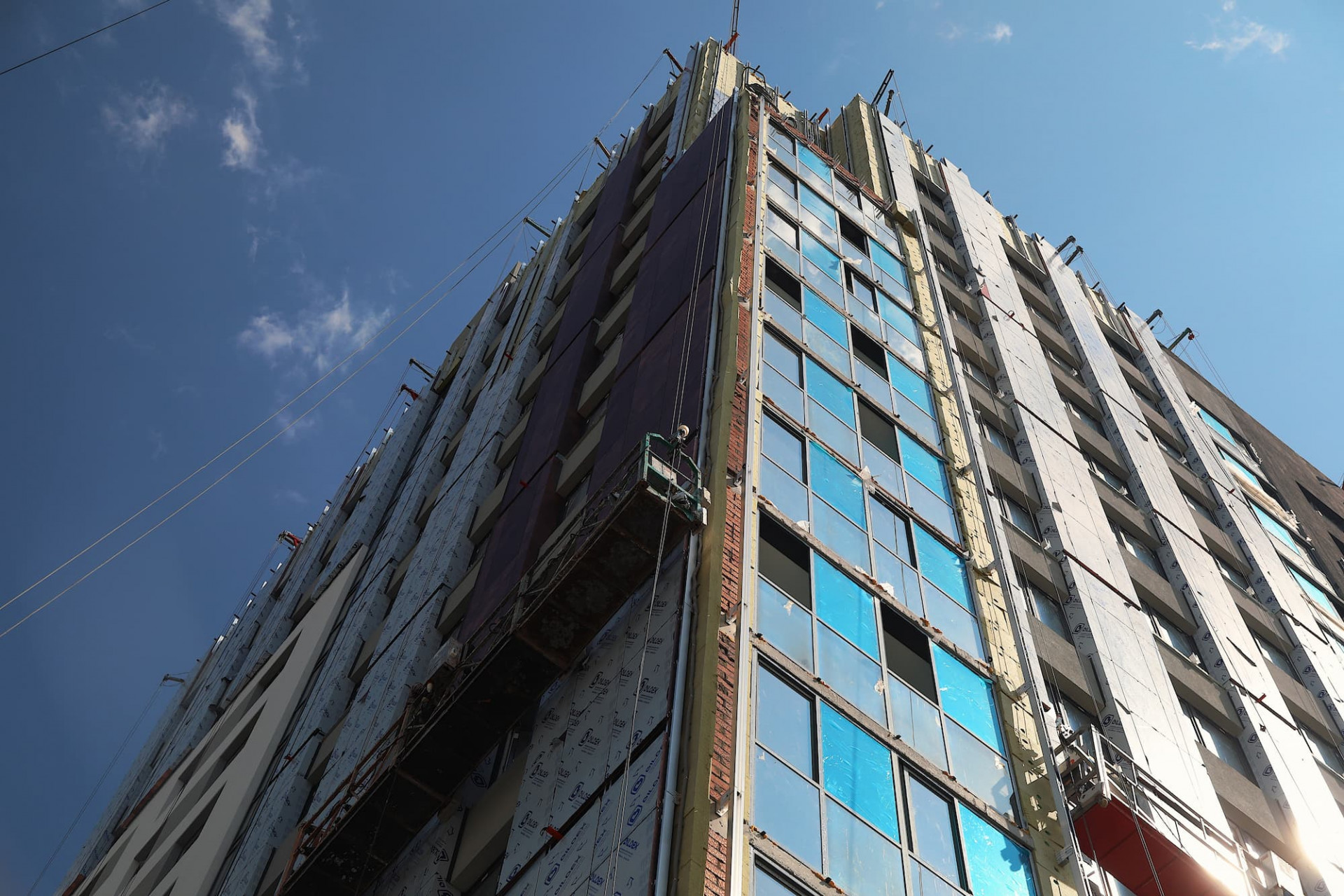

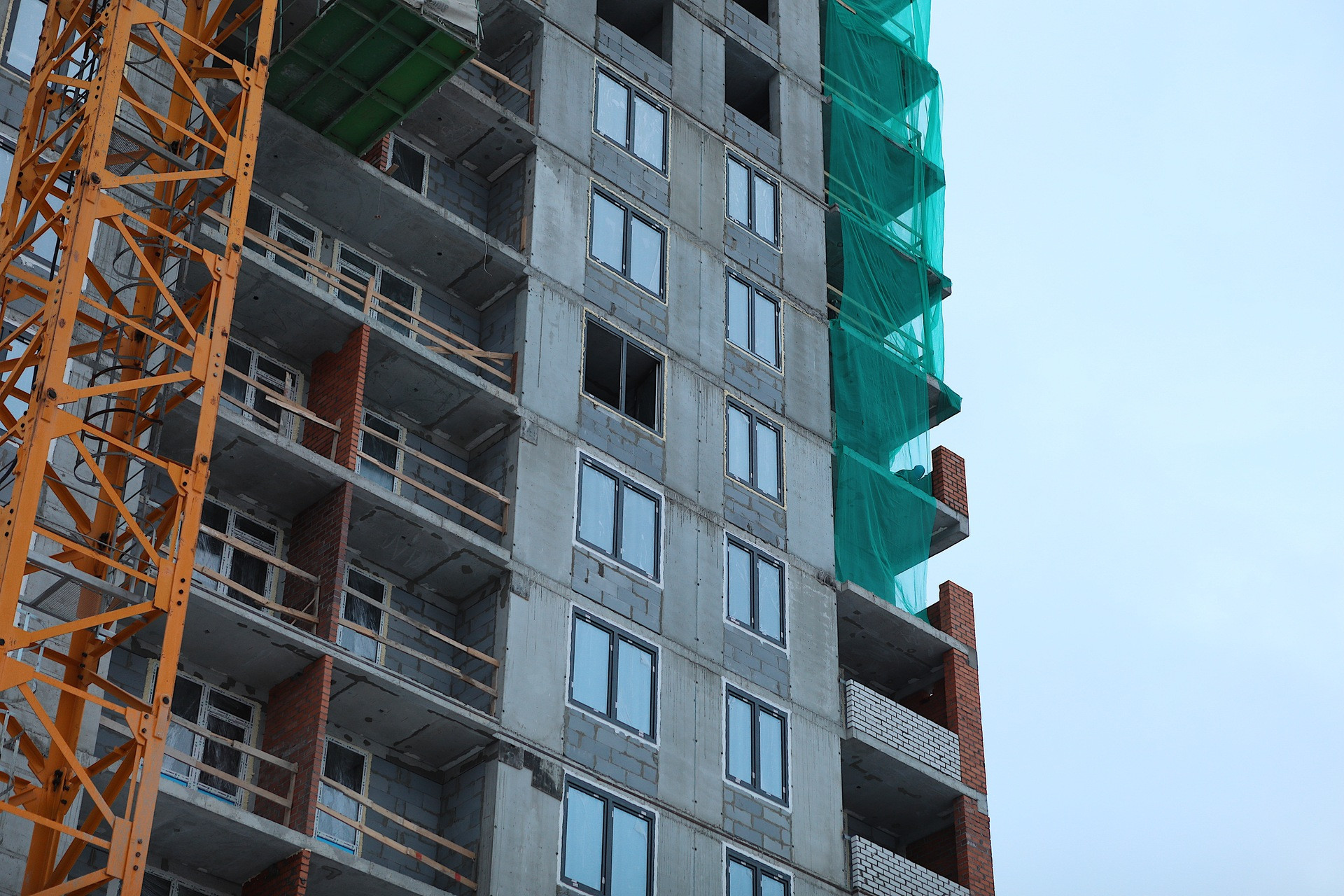

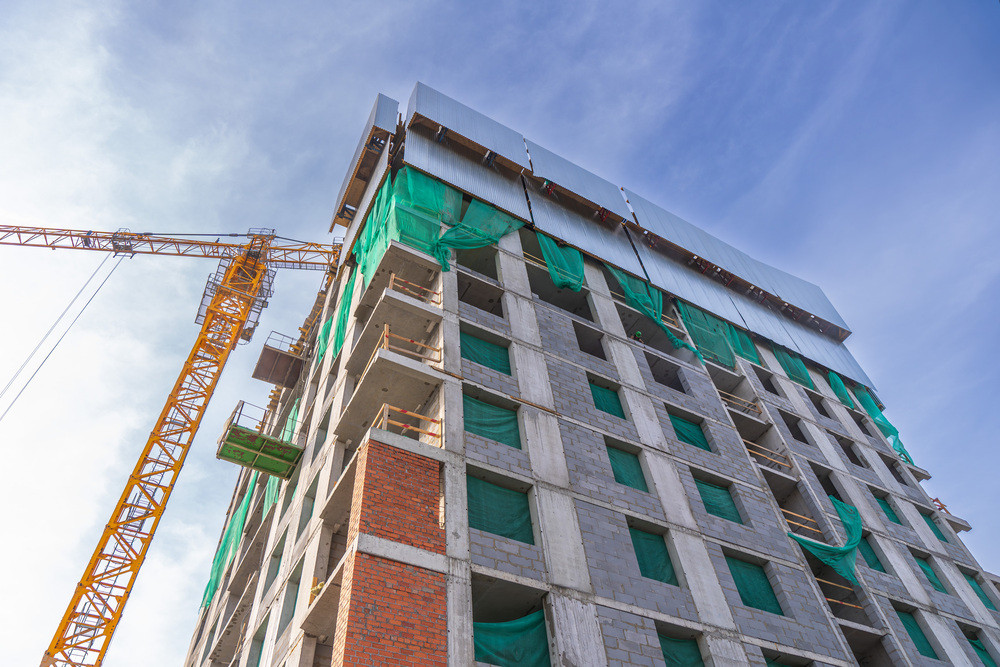

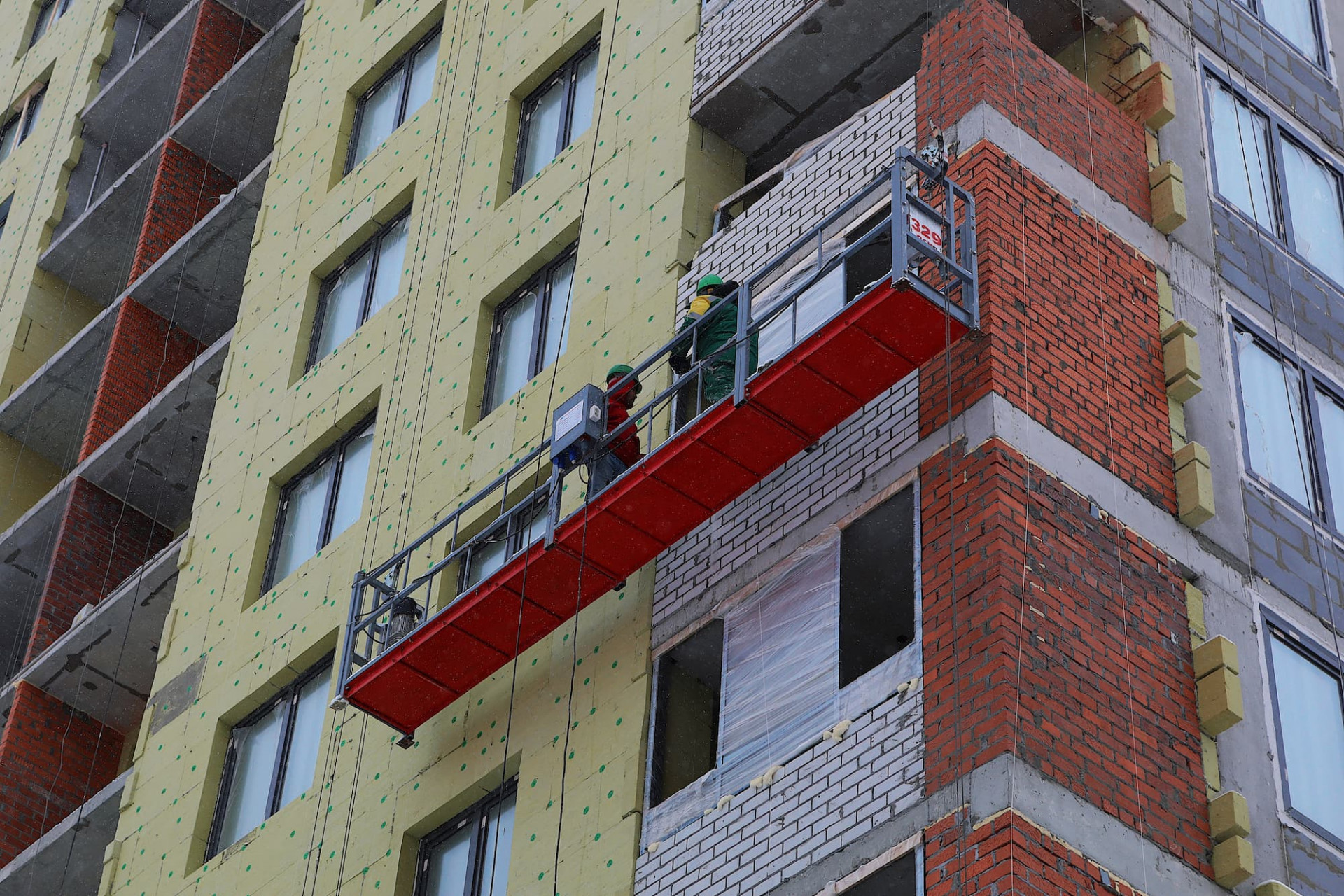

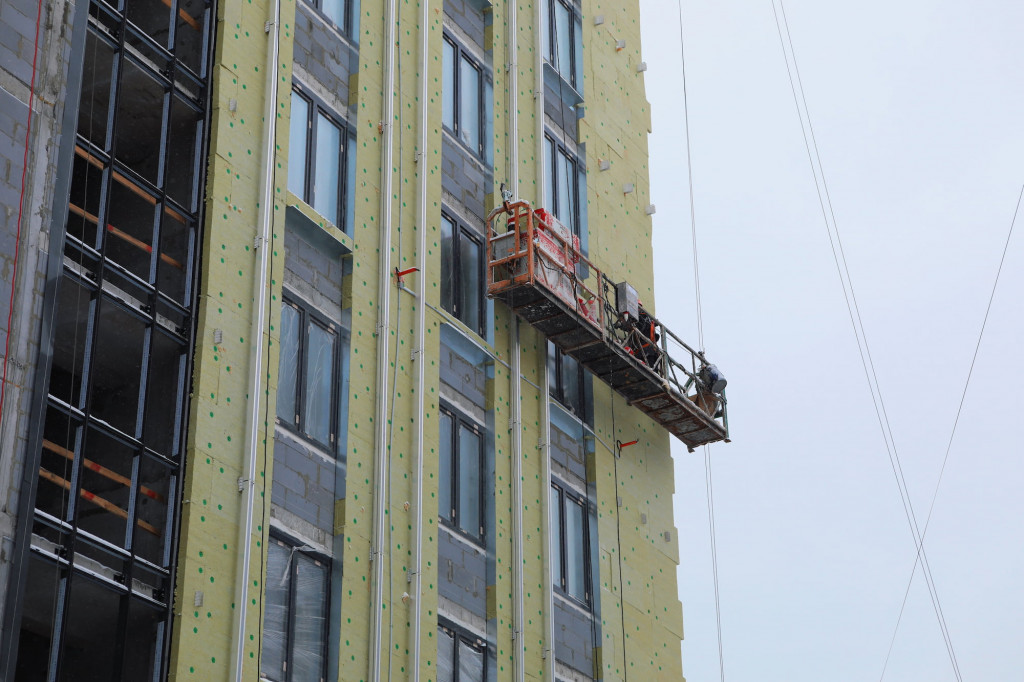

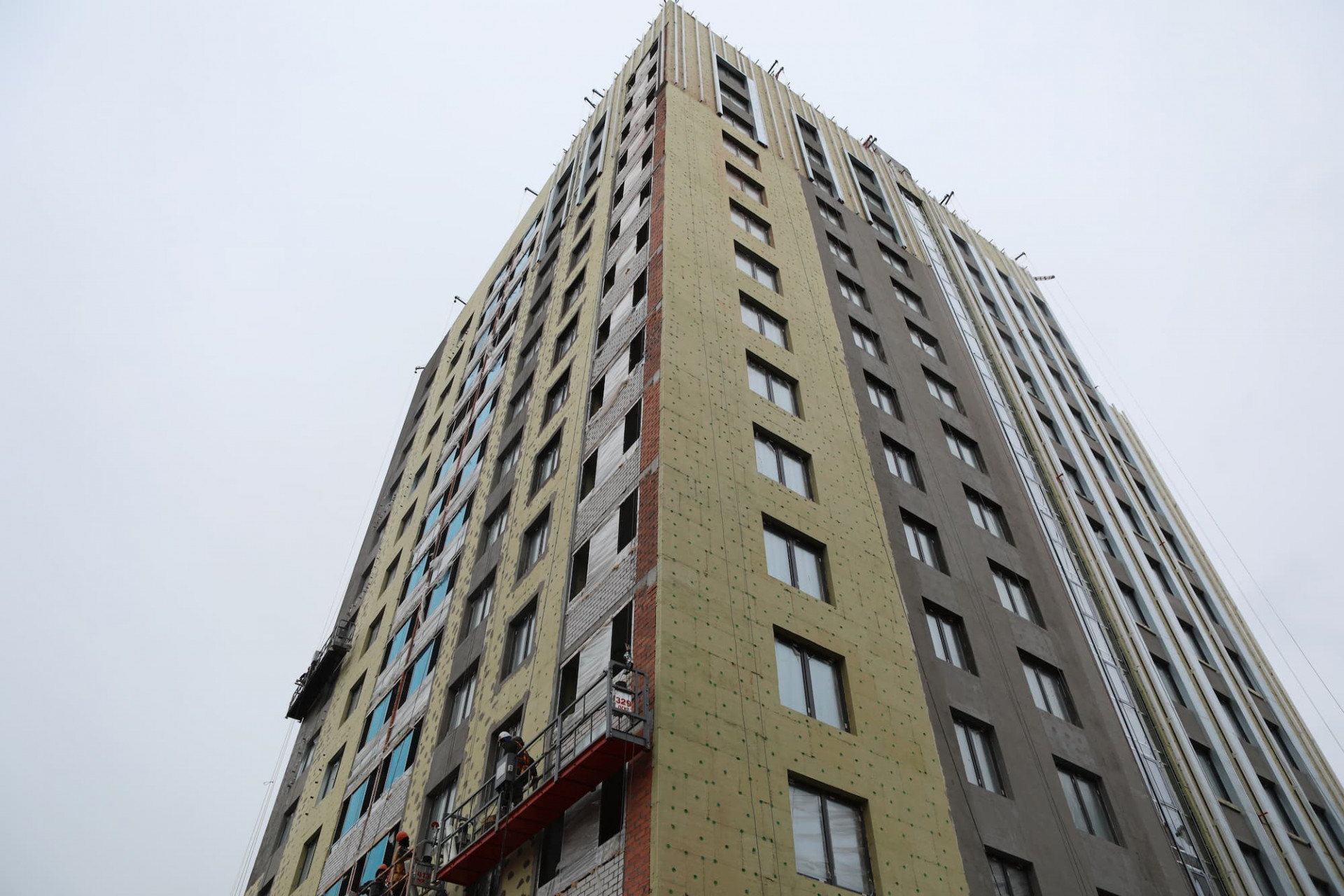

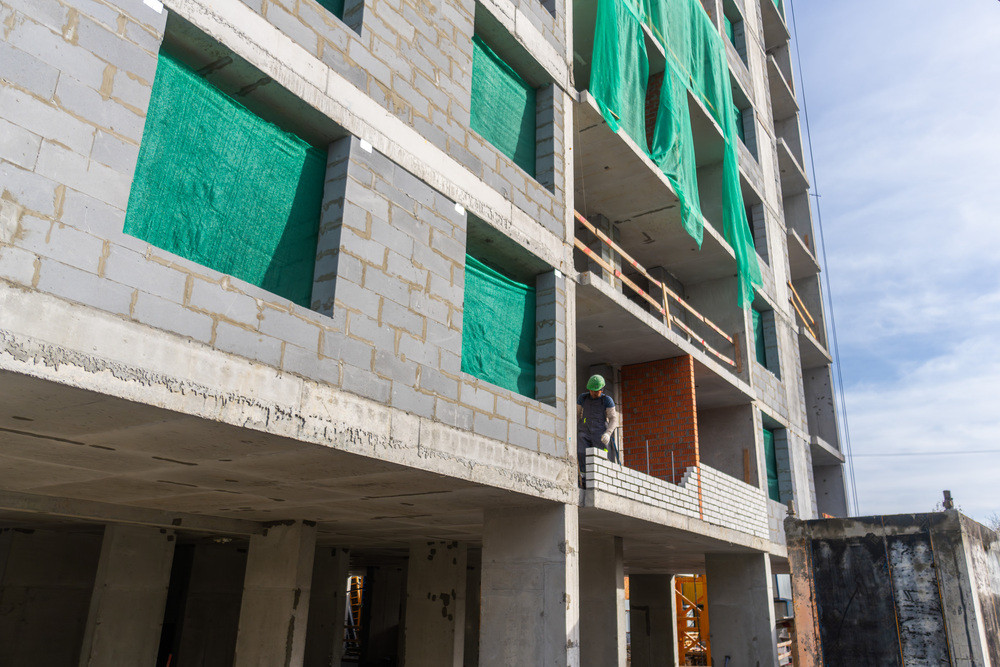

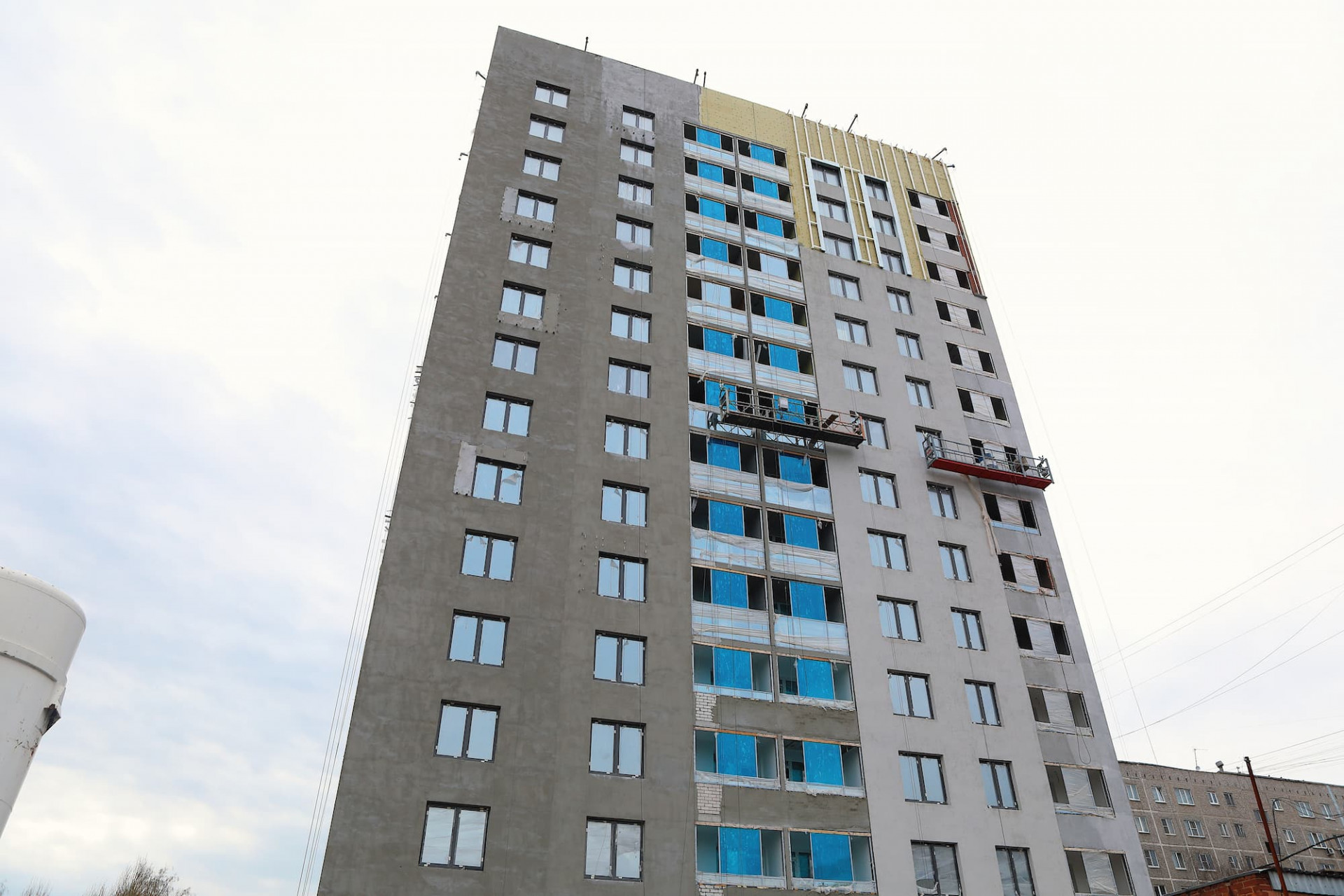

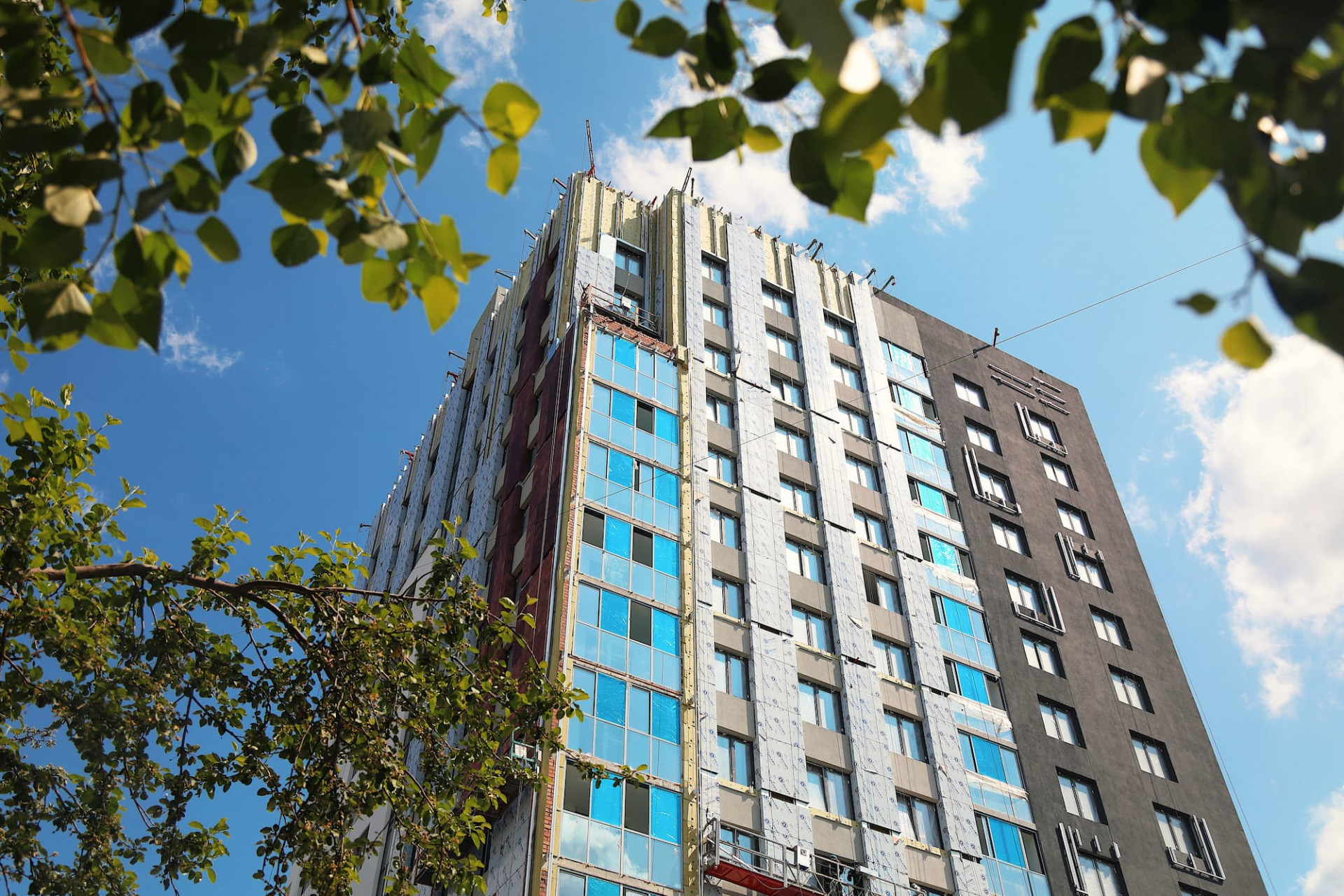

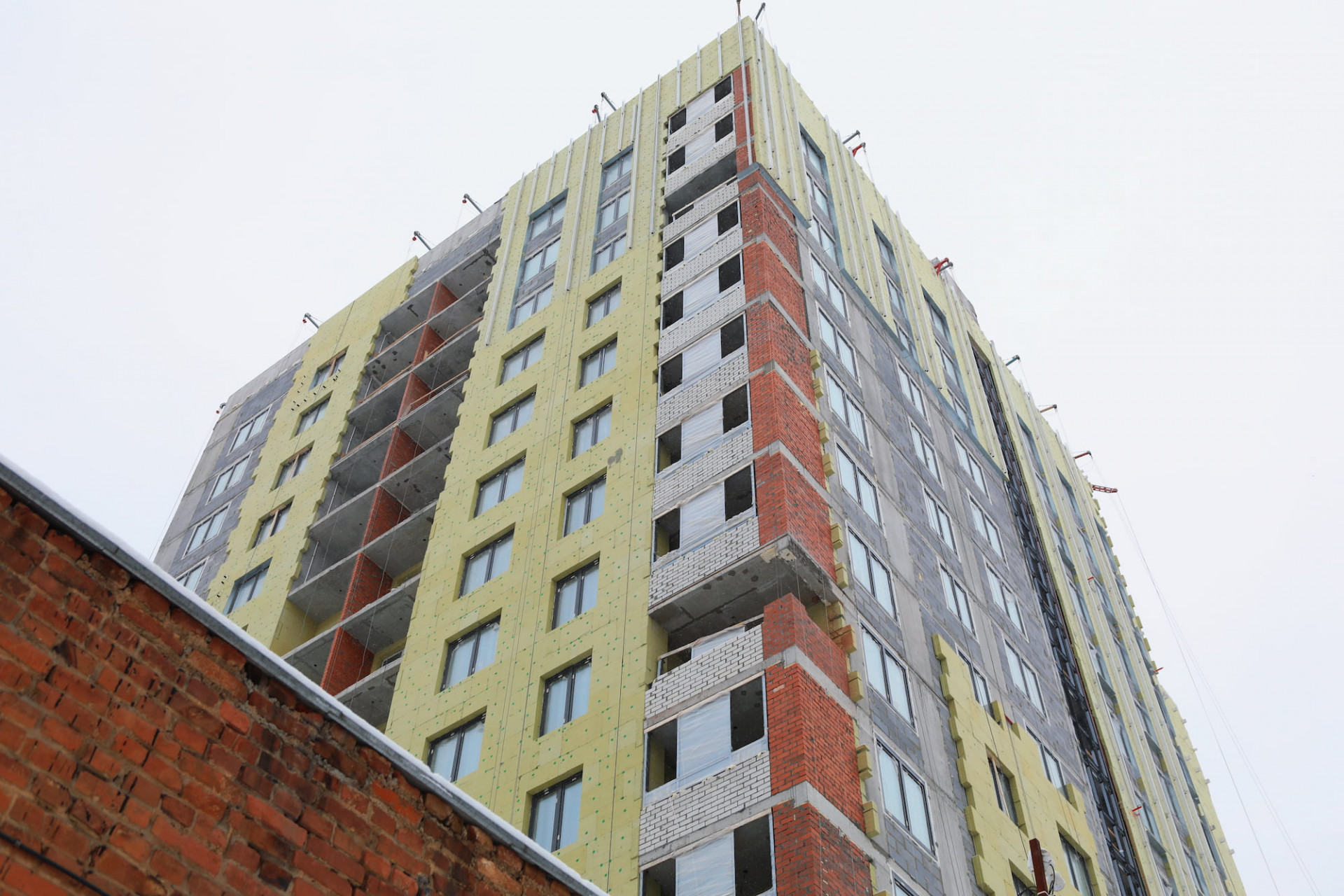

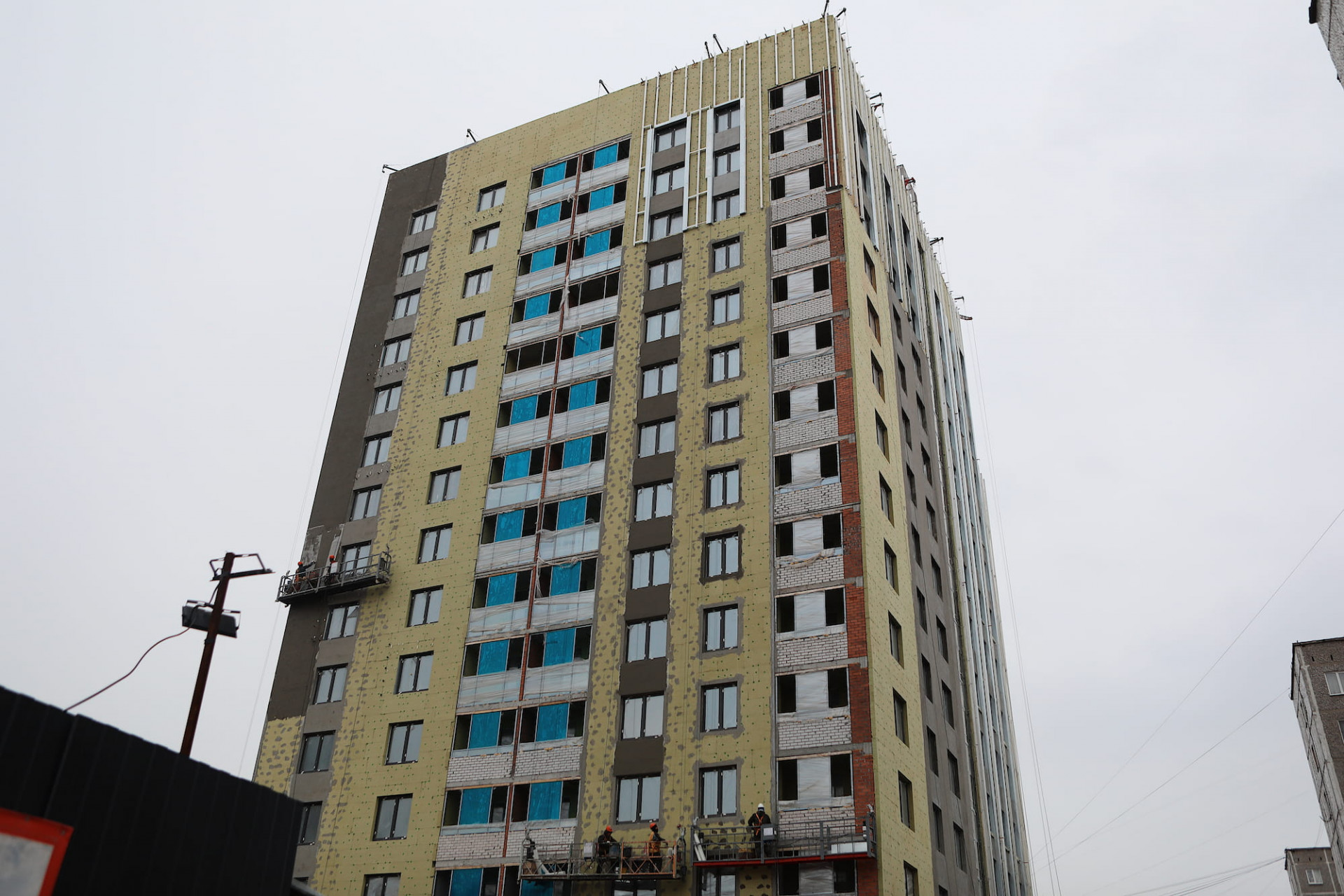

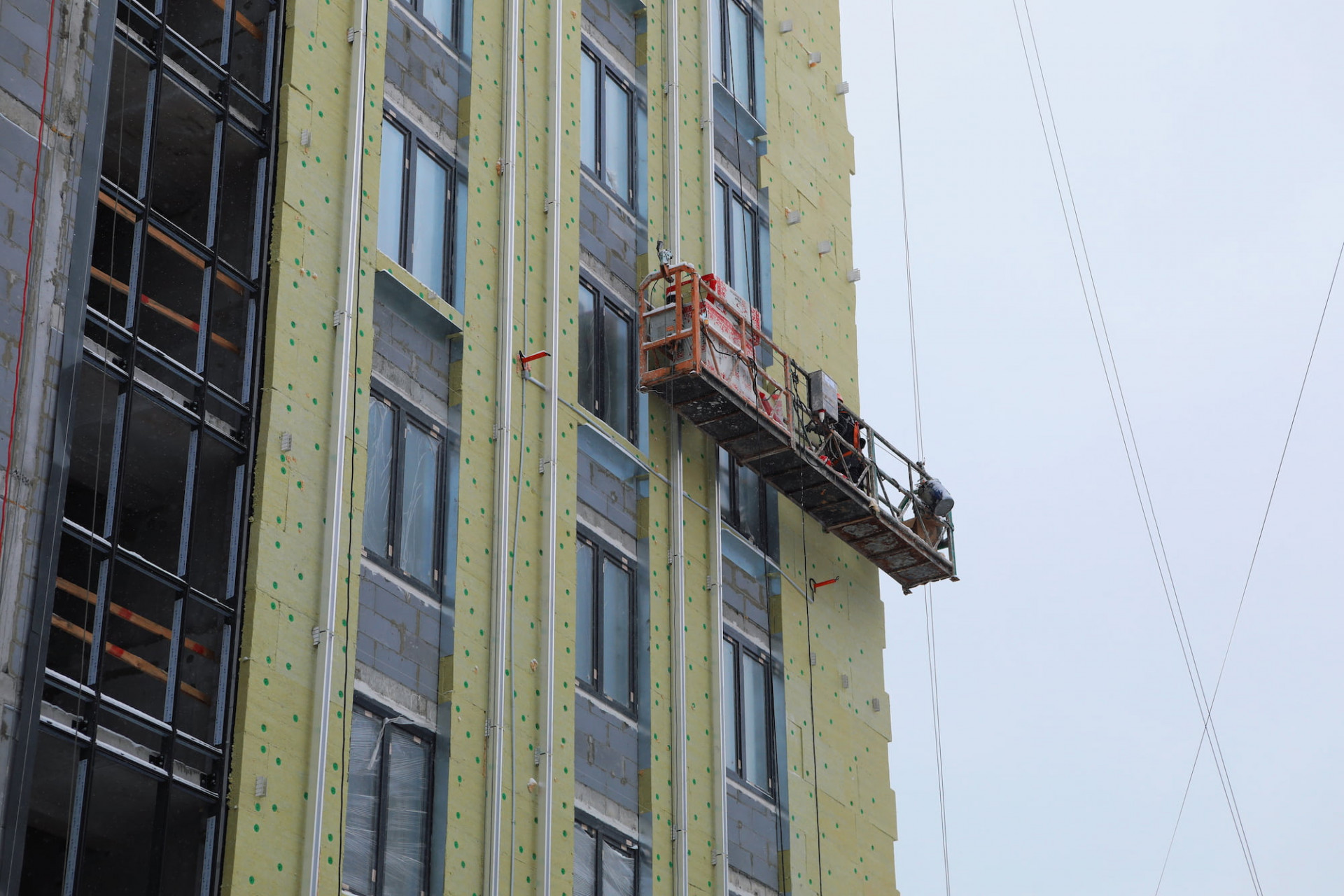

- ведутся работы по монтажу кассет навесного фасада

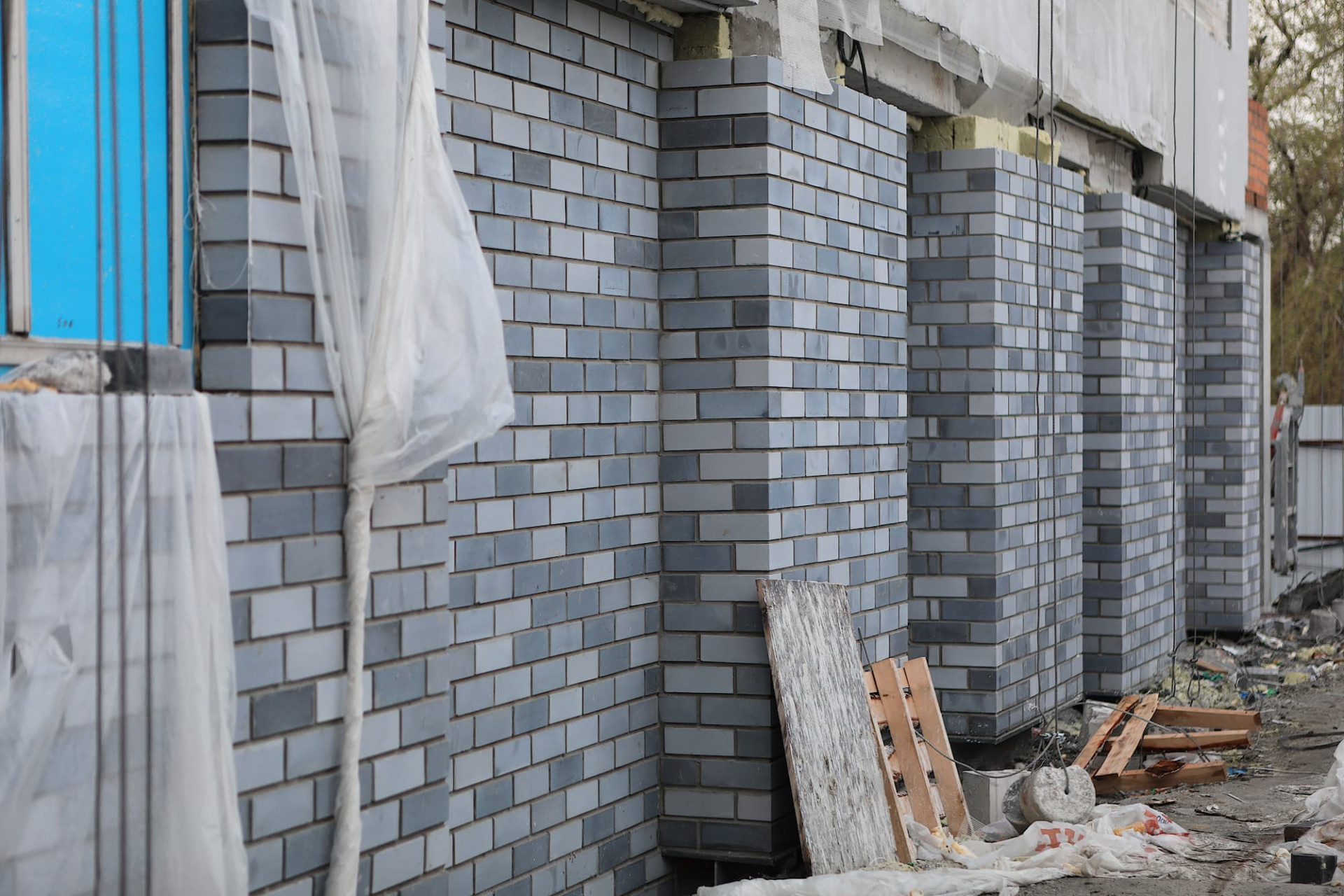

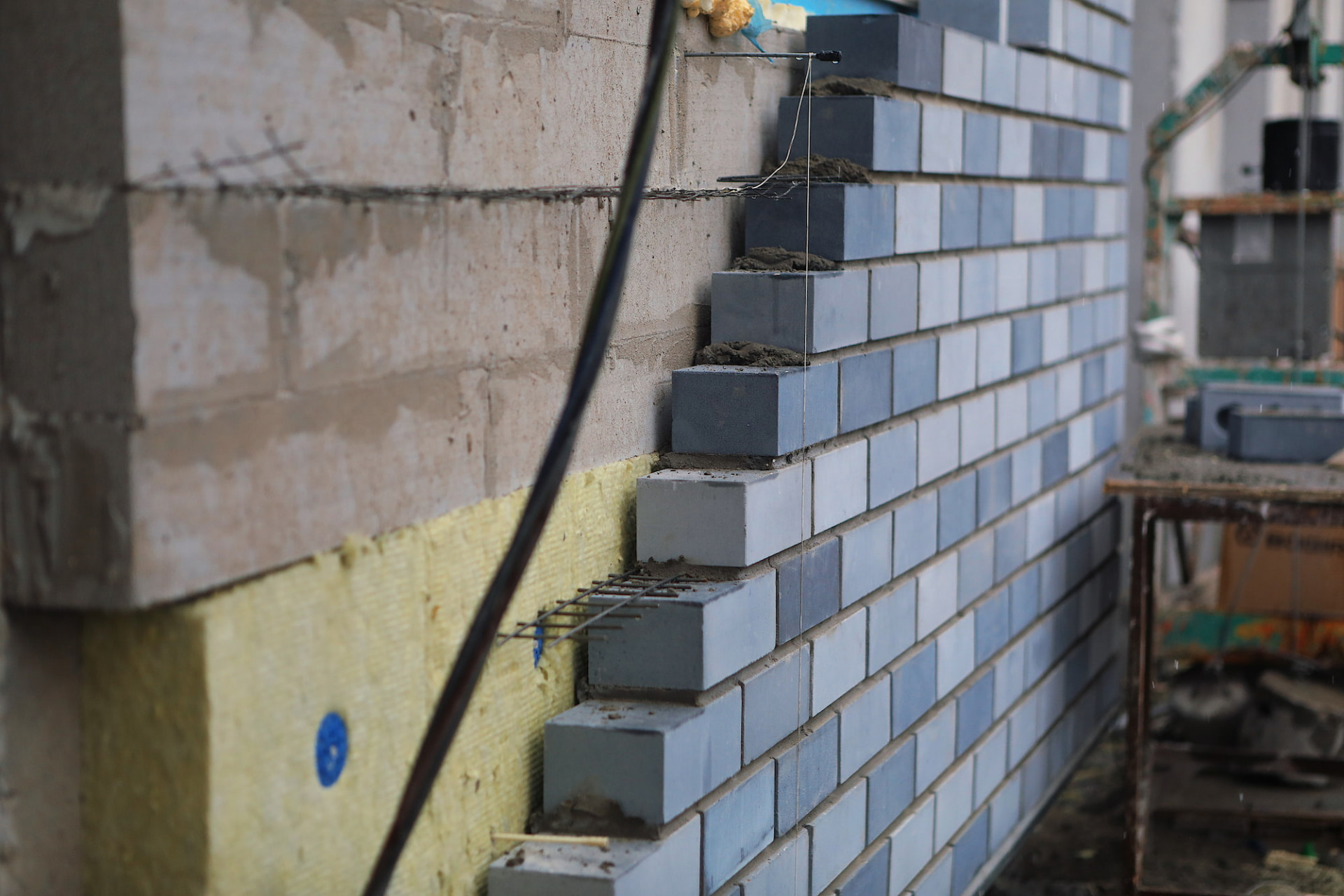

- ведутся работы по декоративной отделке цоколя

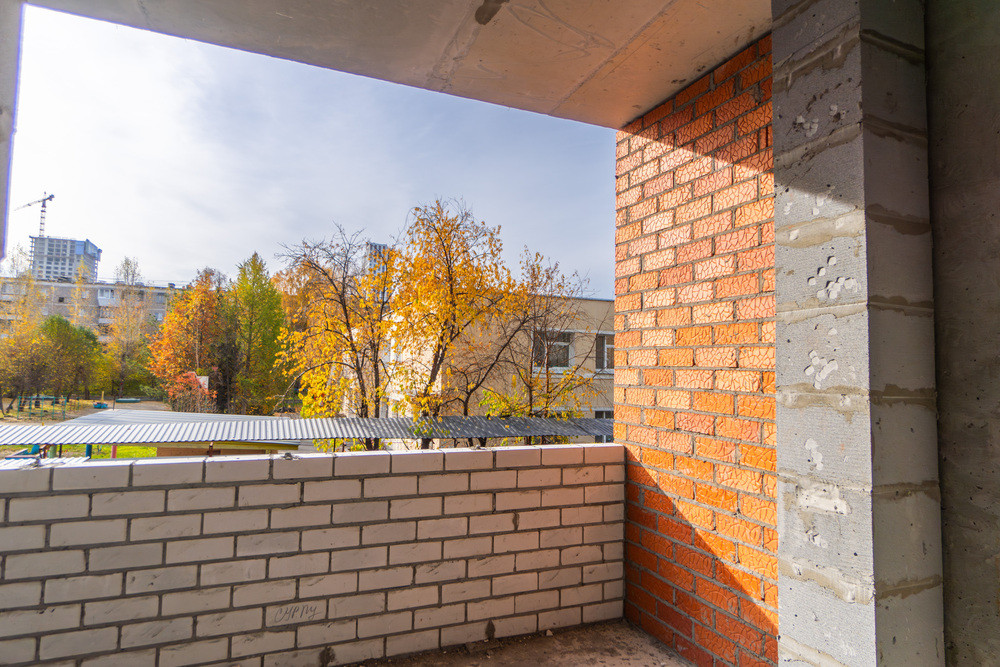

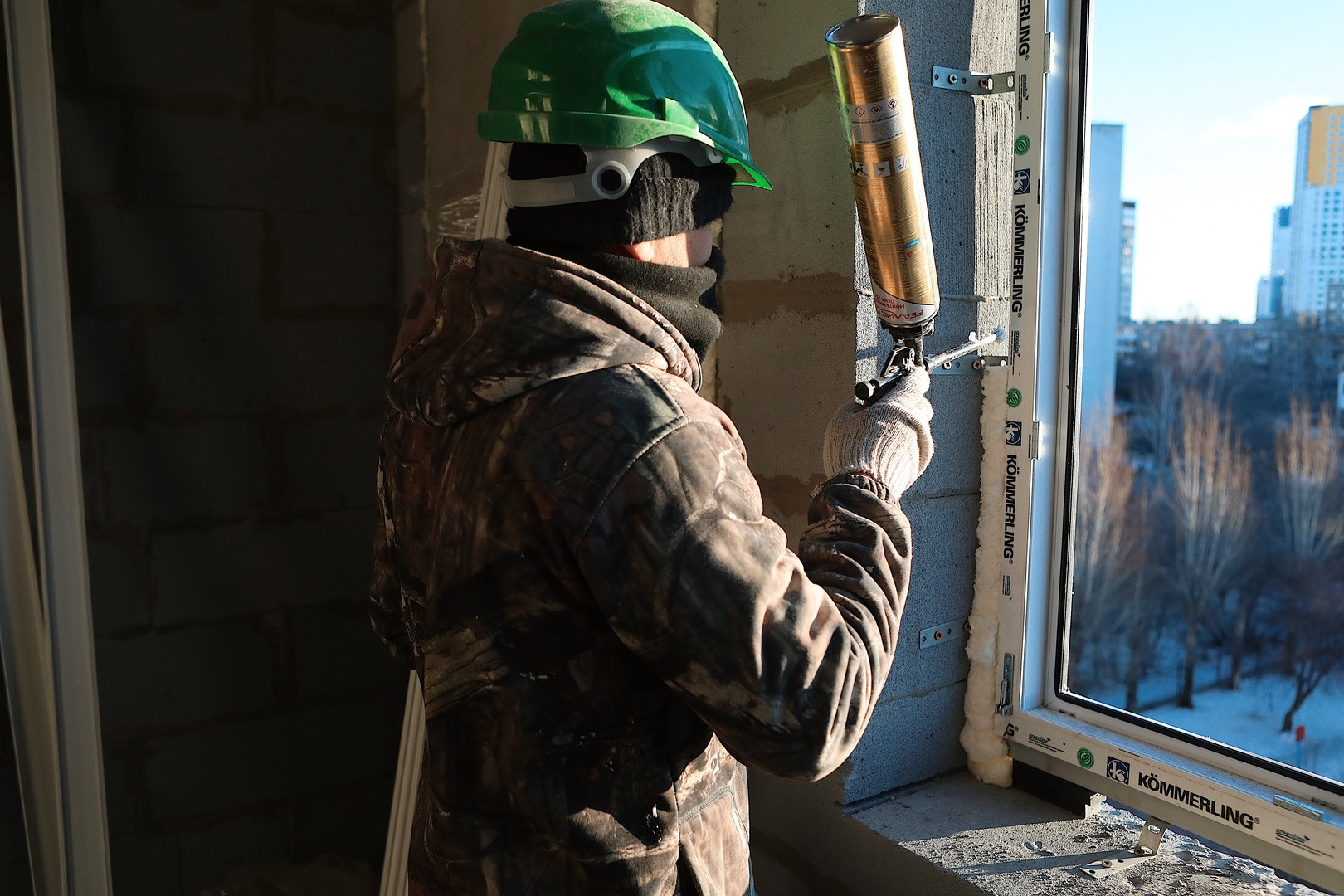

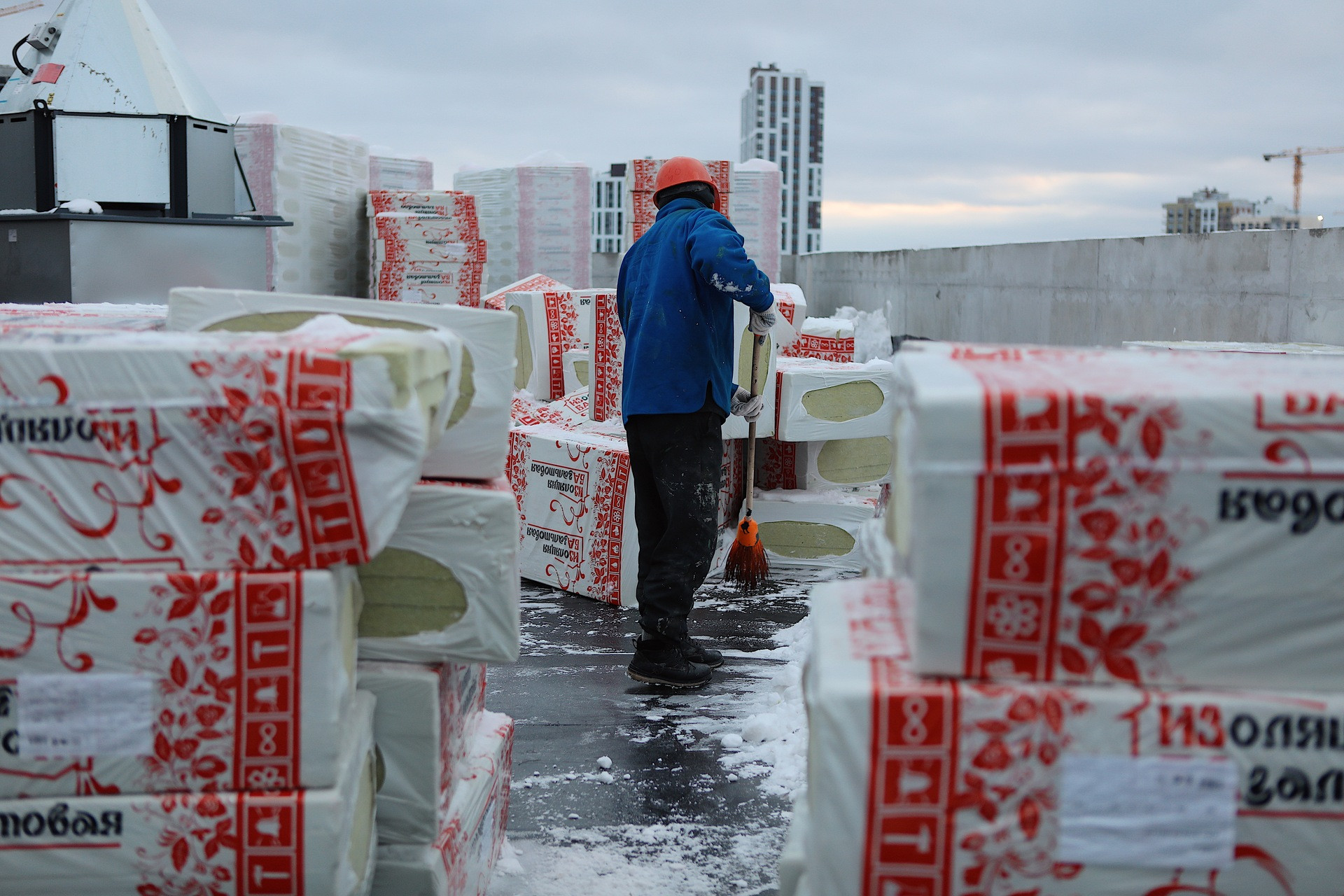

- ведутся работы по устройству парапетных крышек и отливов

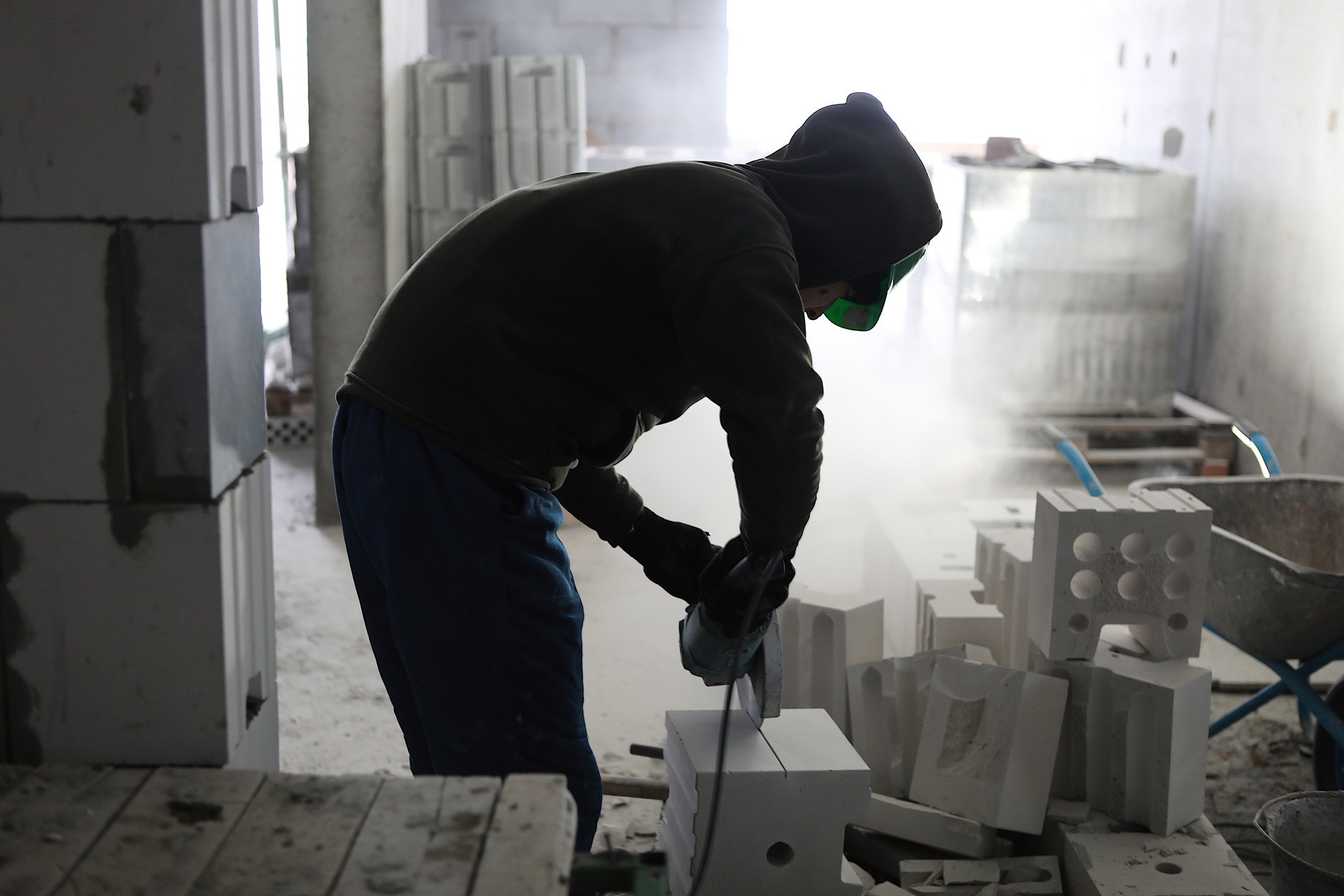

Отделочные работы:

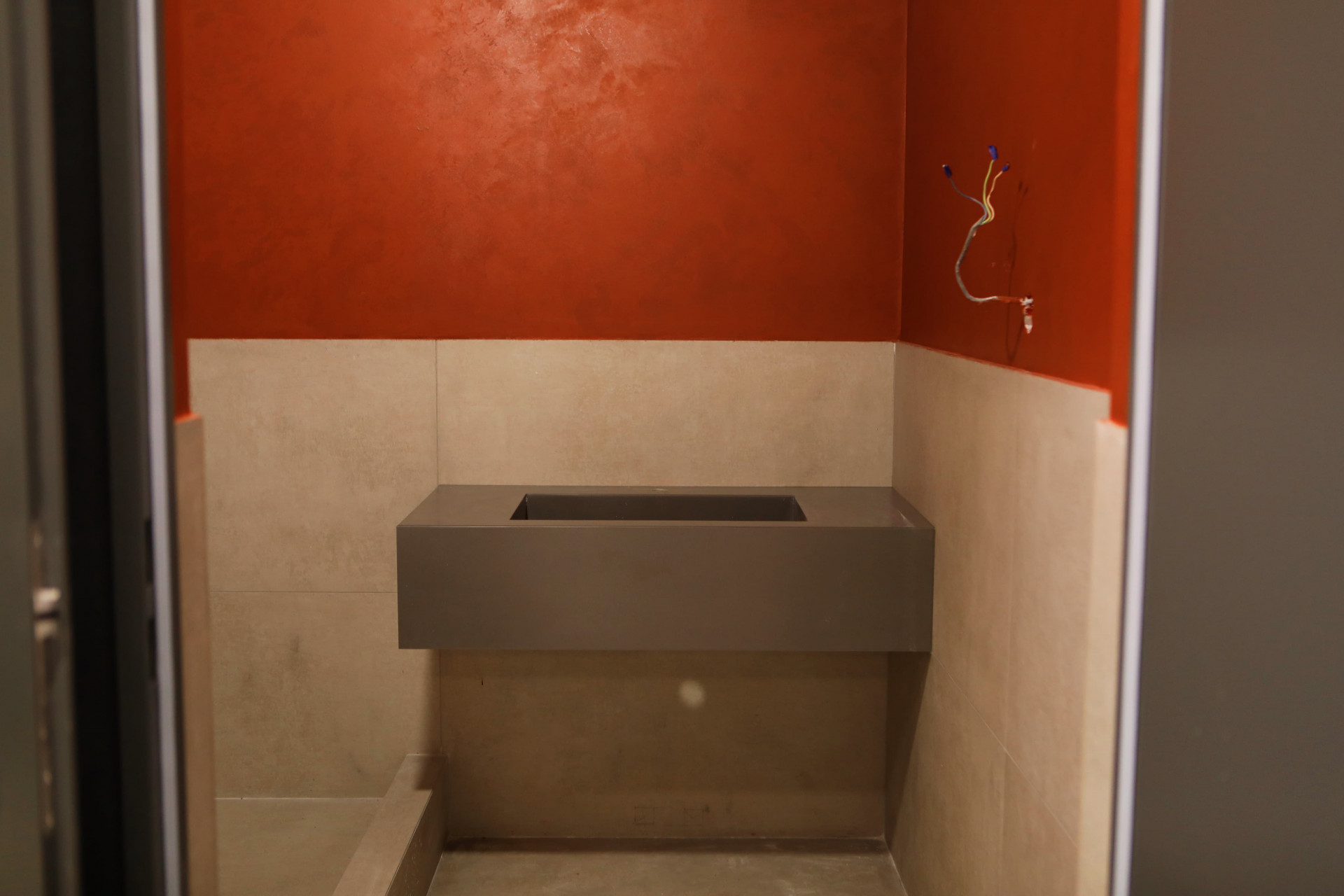

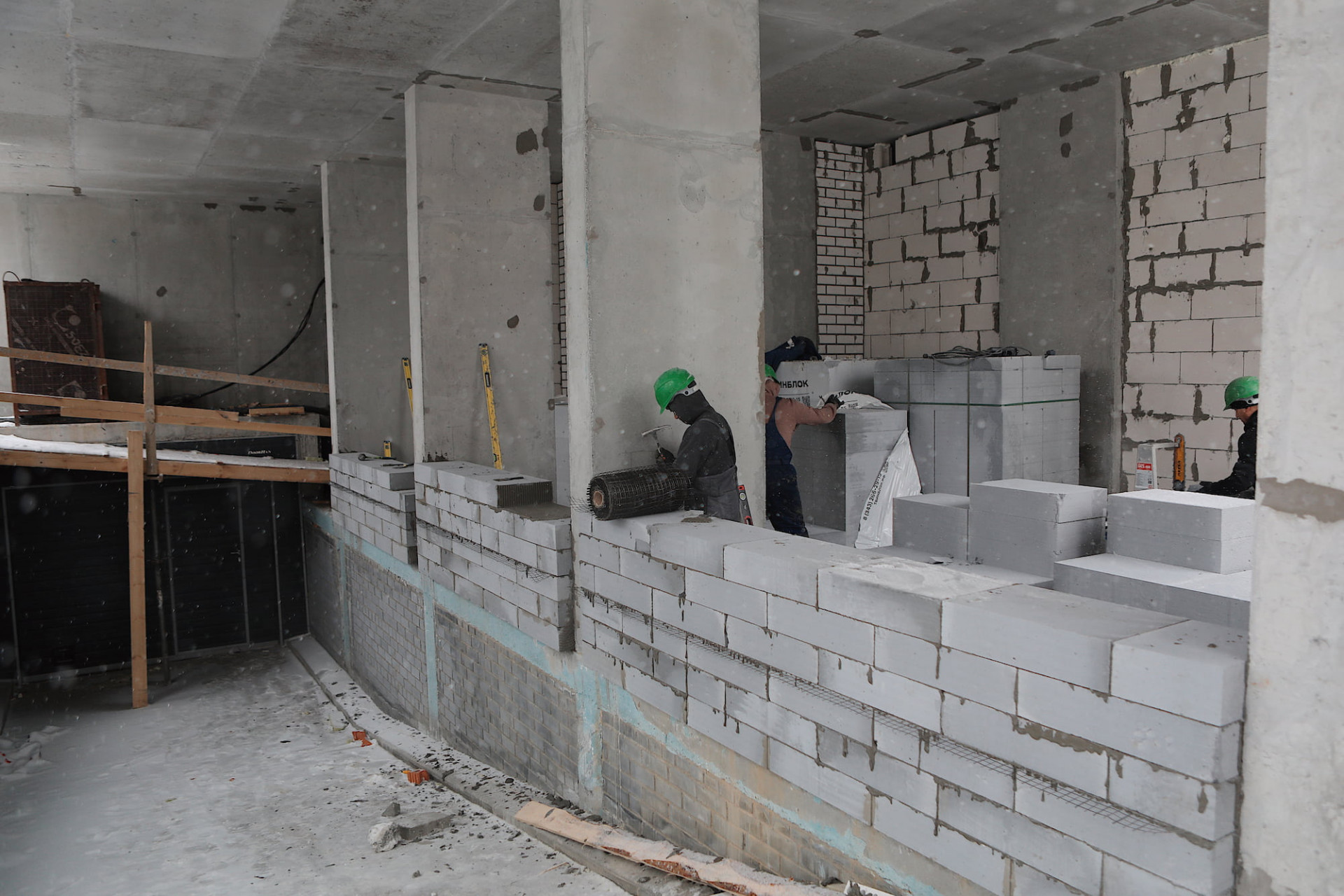

- укладка плитки в с/у выполнена 100%

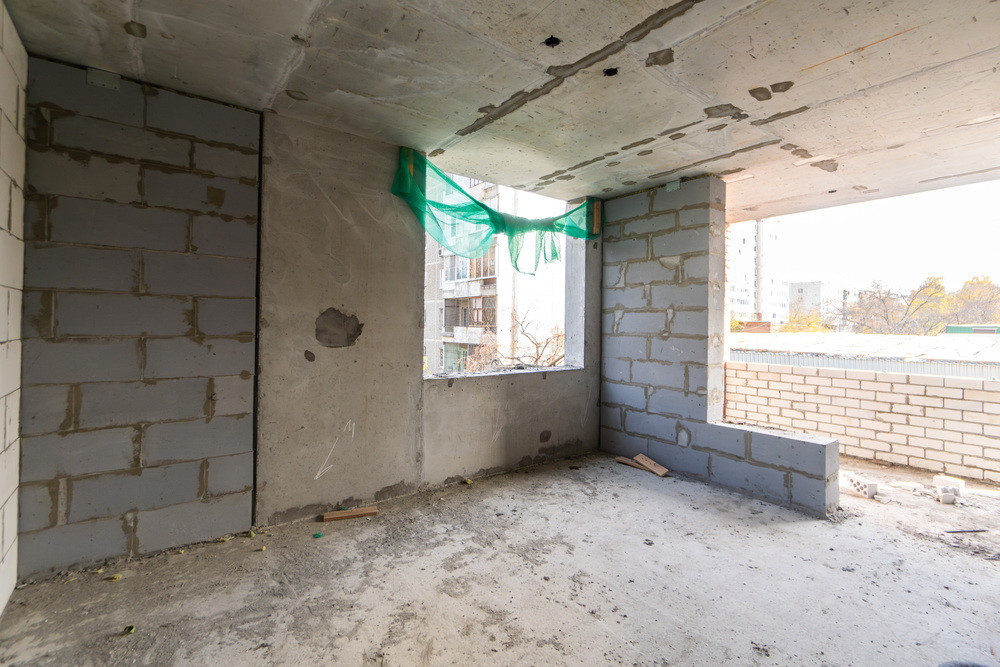

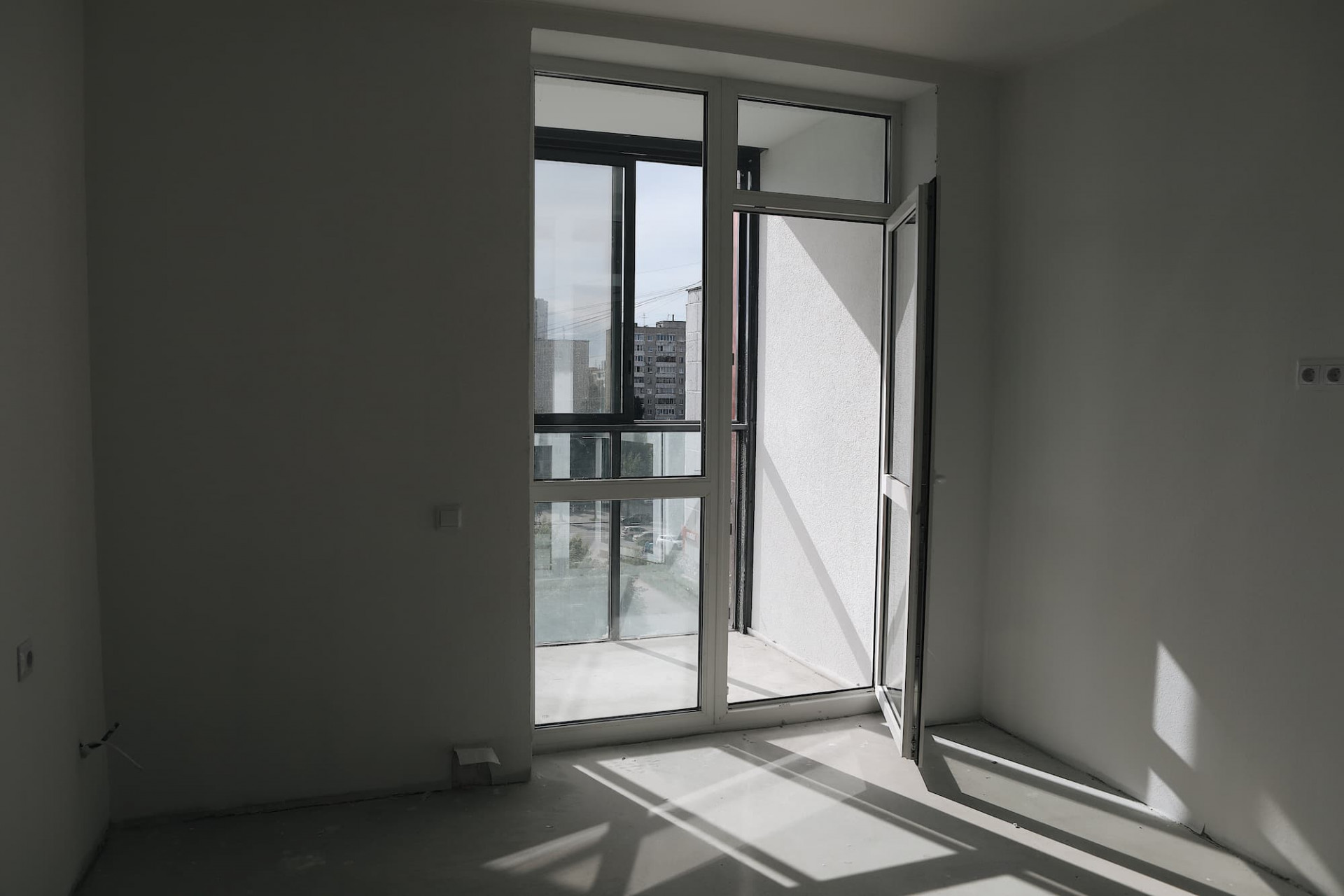

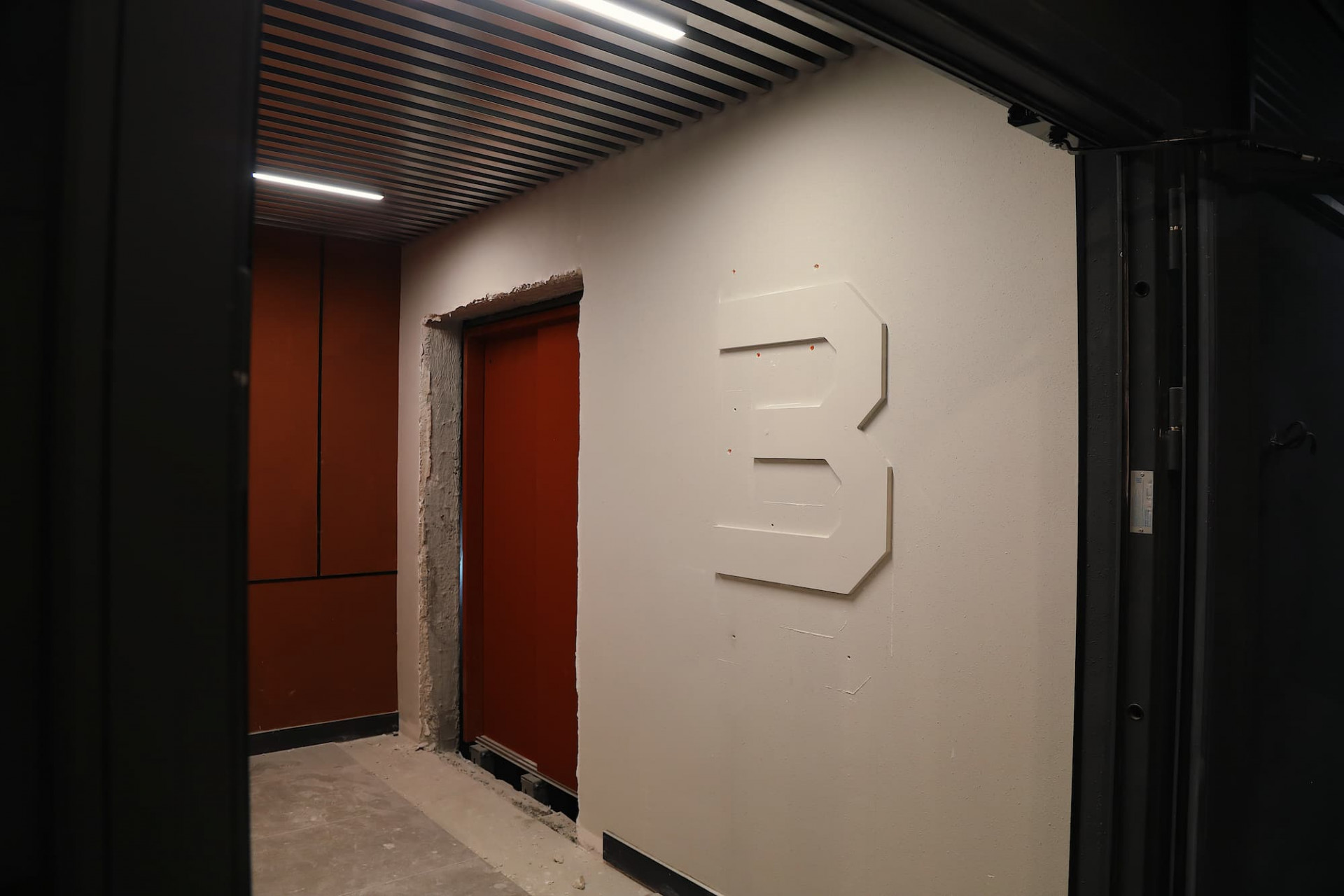

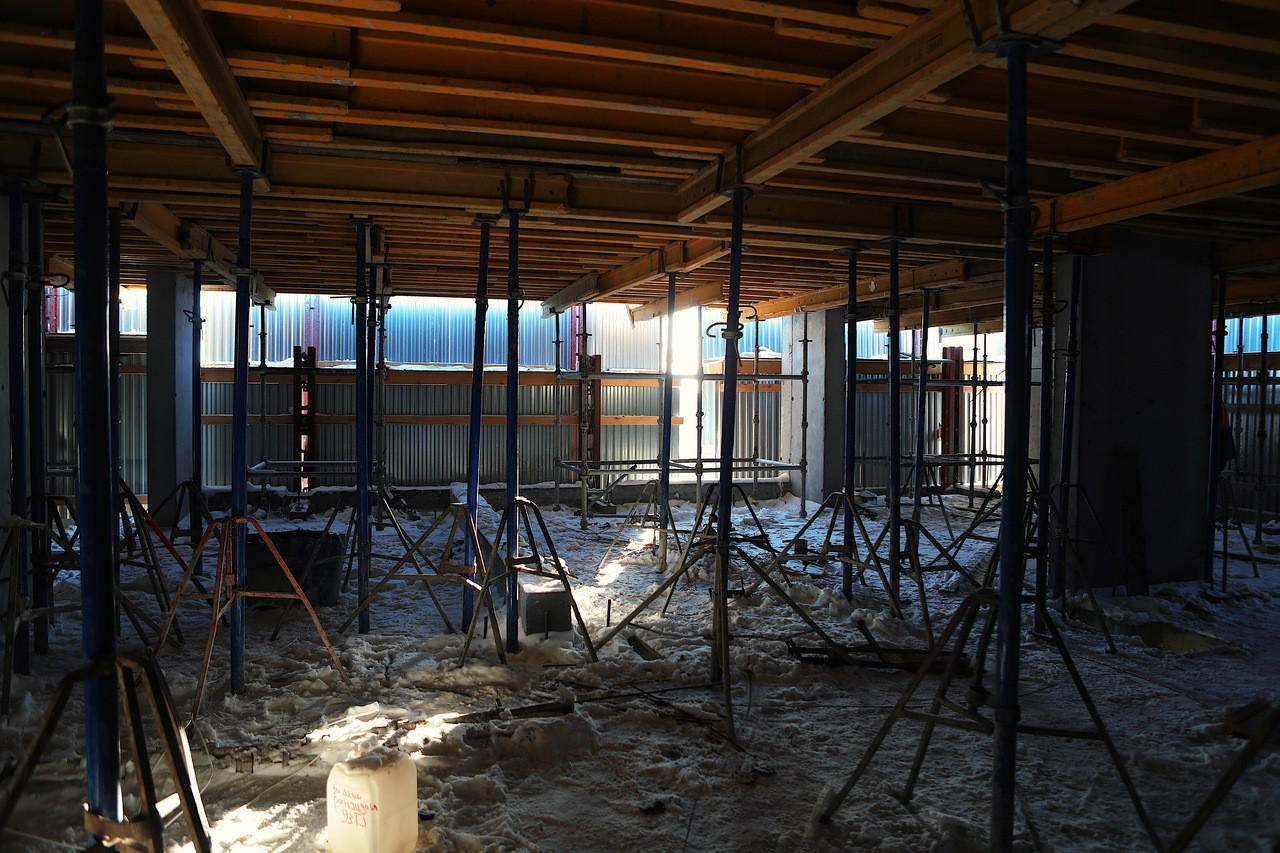

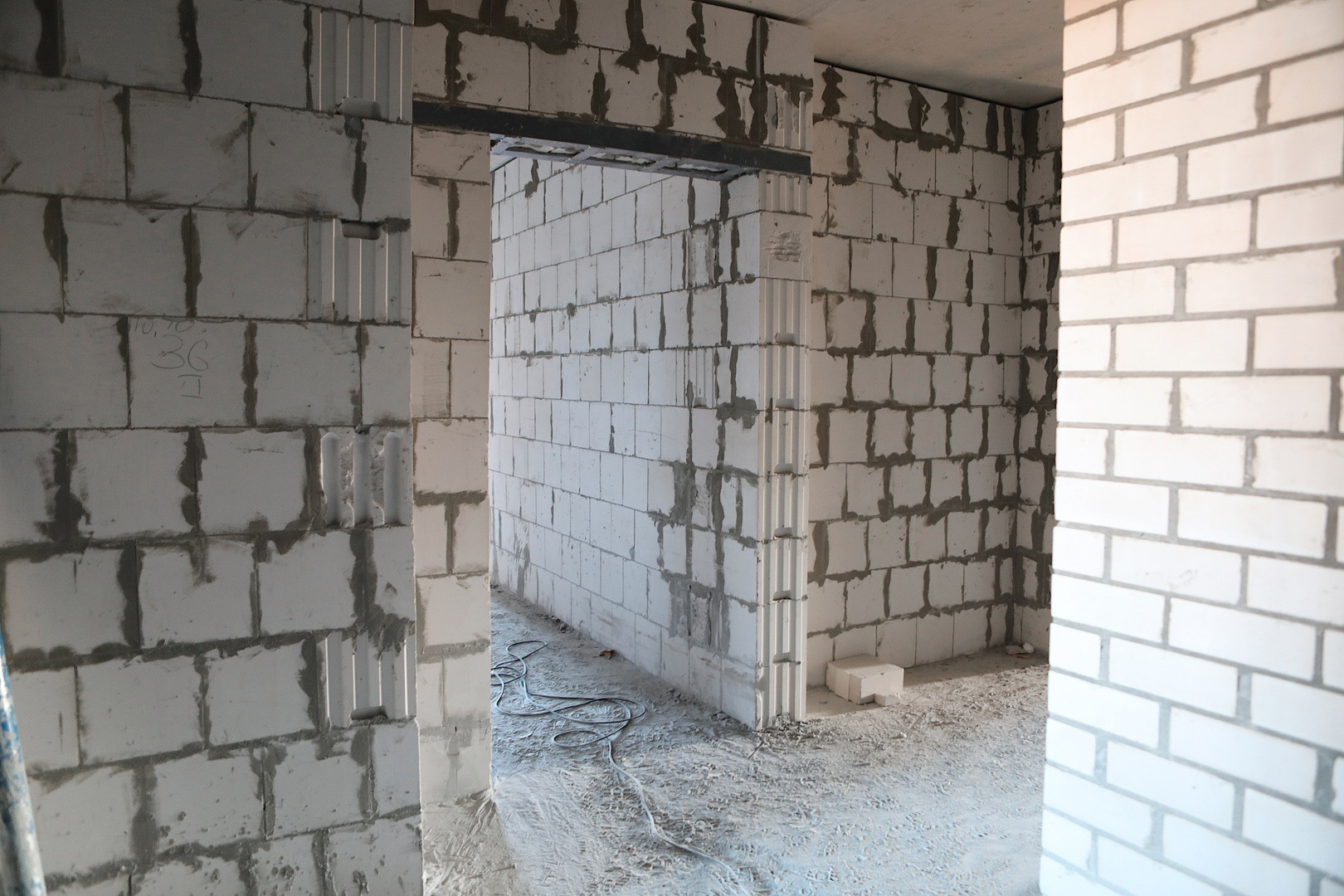

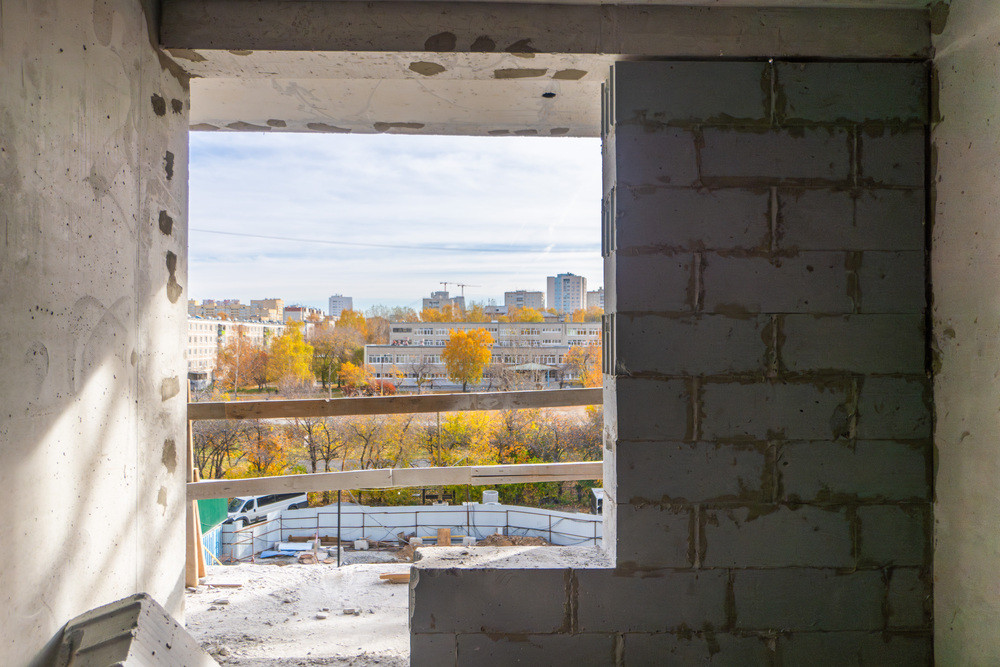

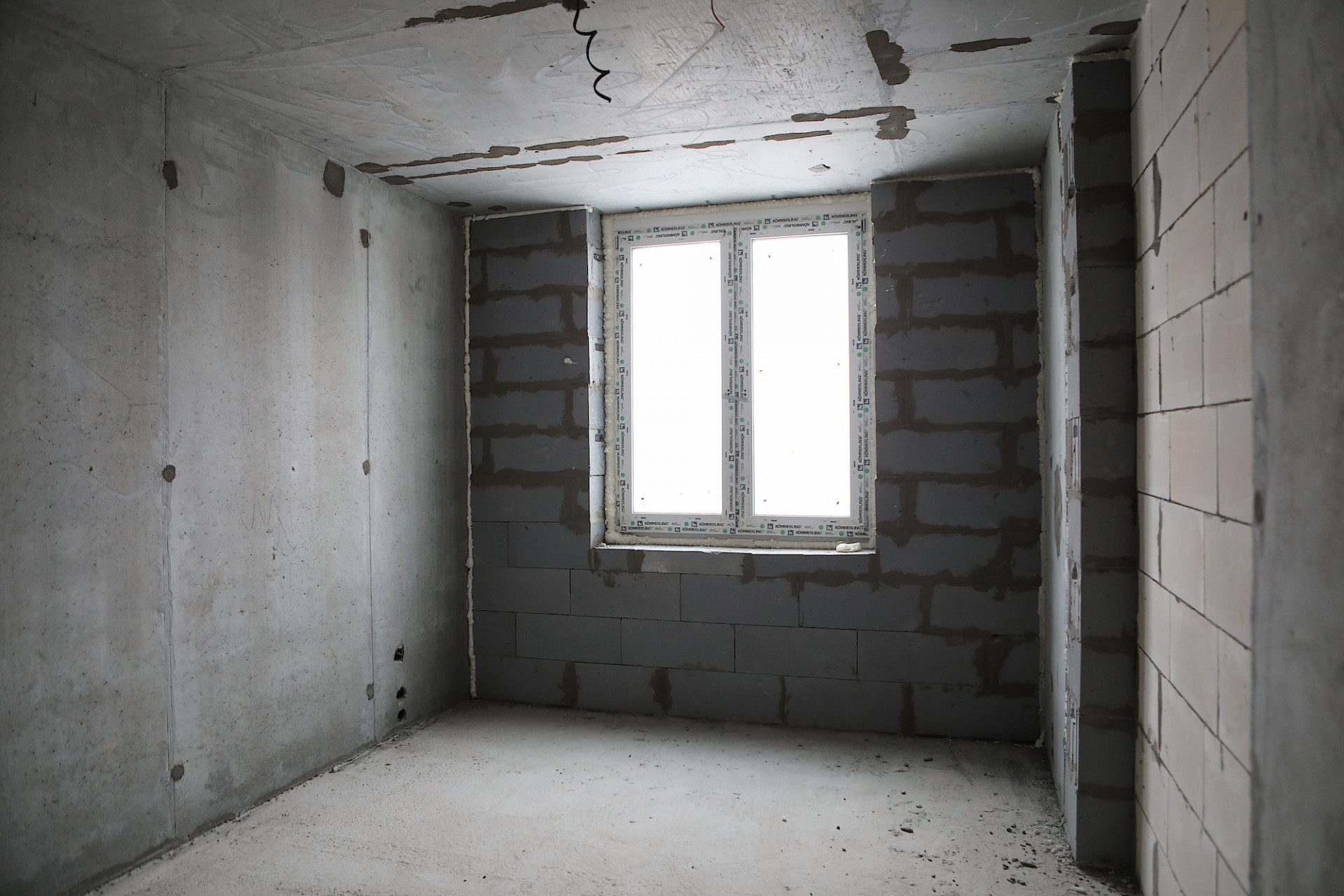

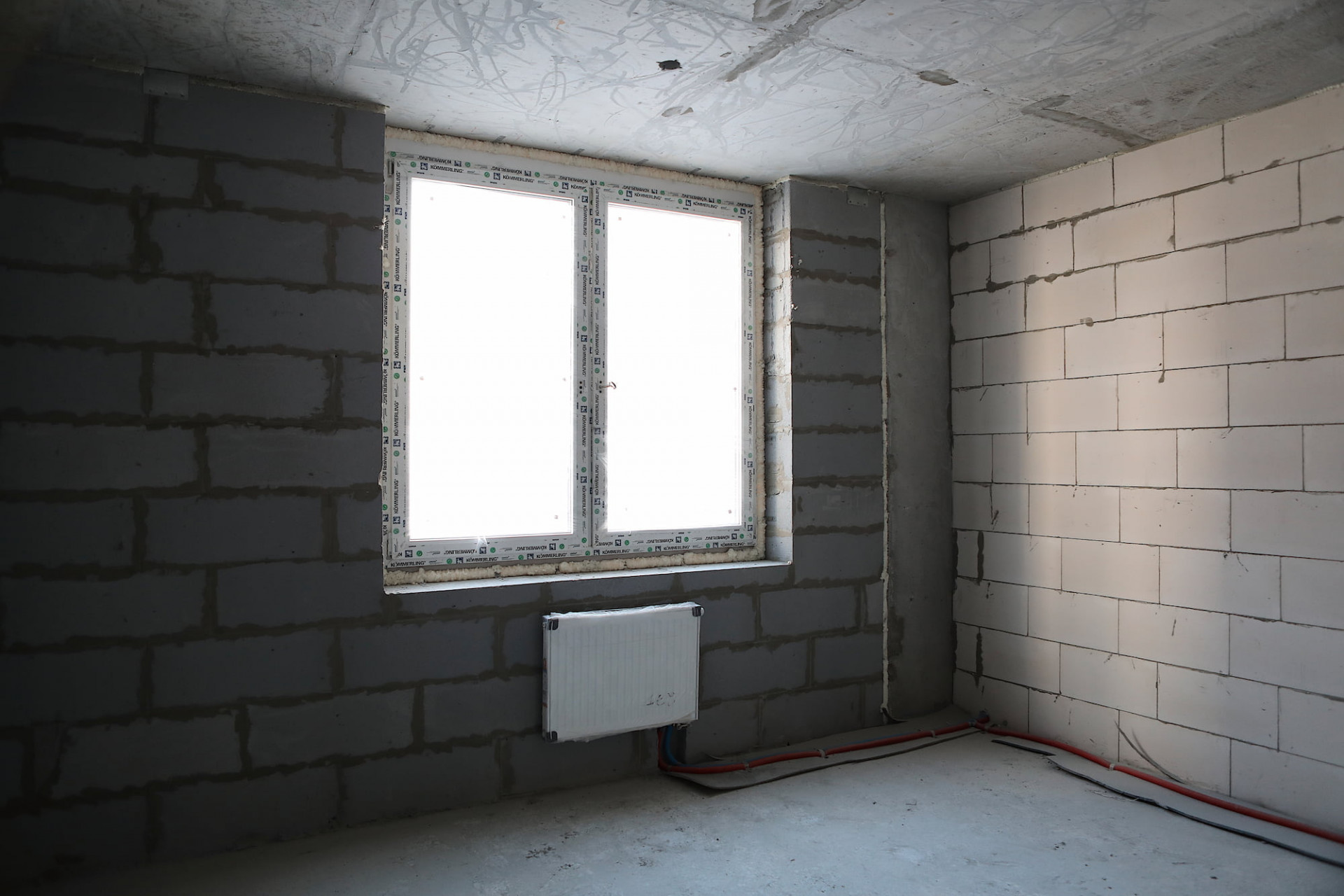

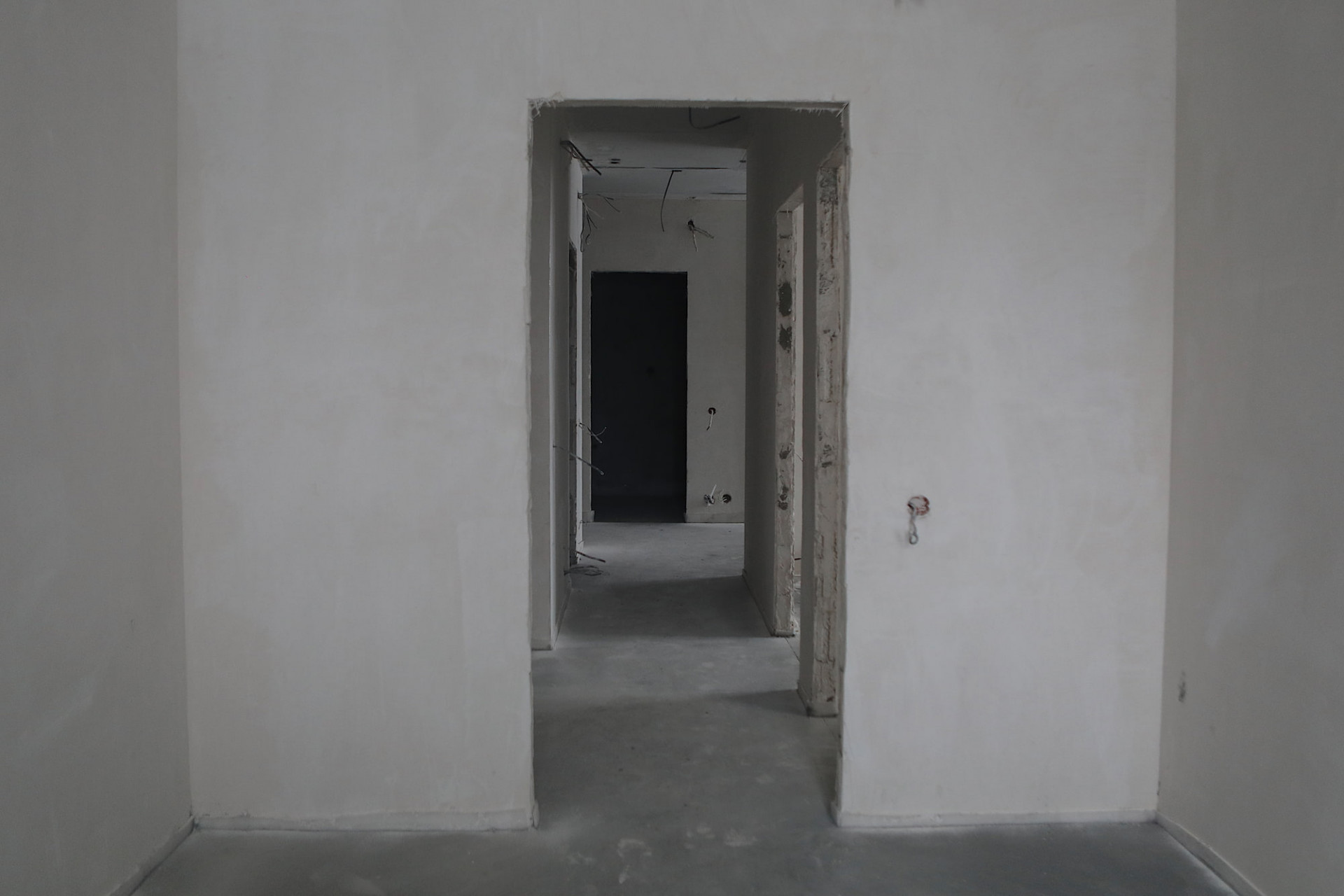

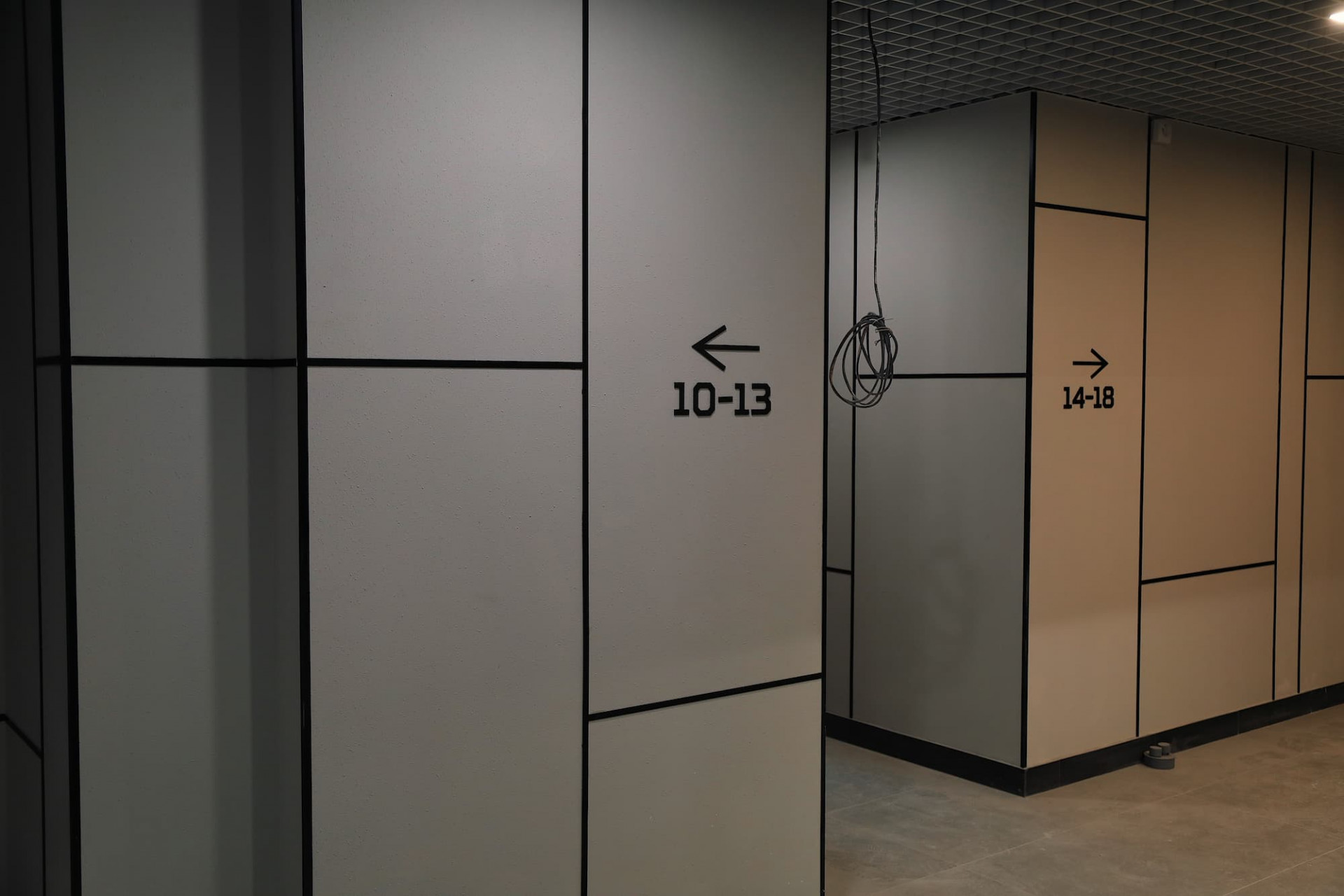

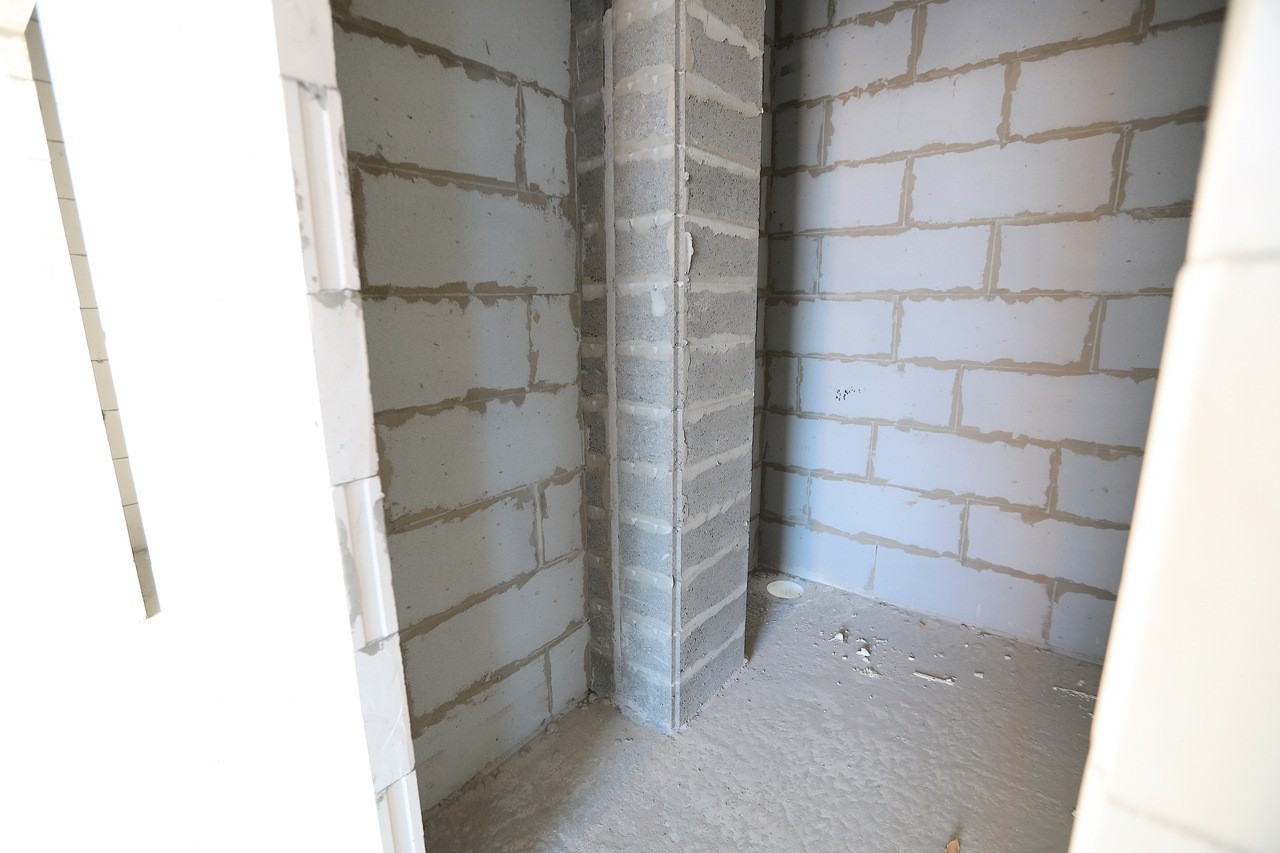

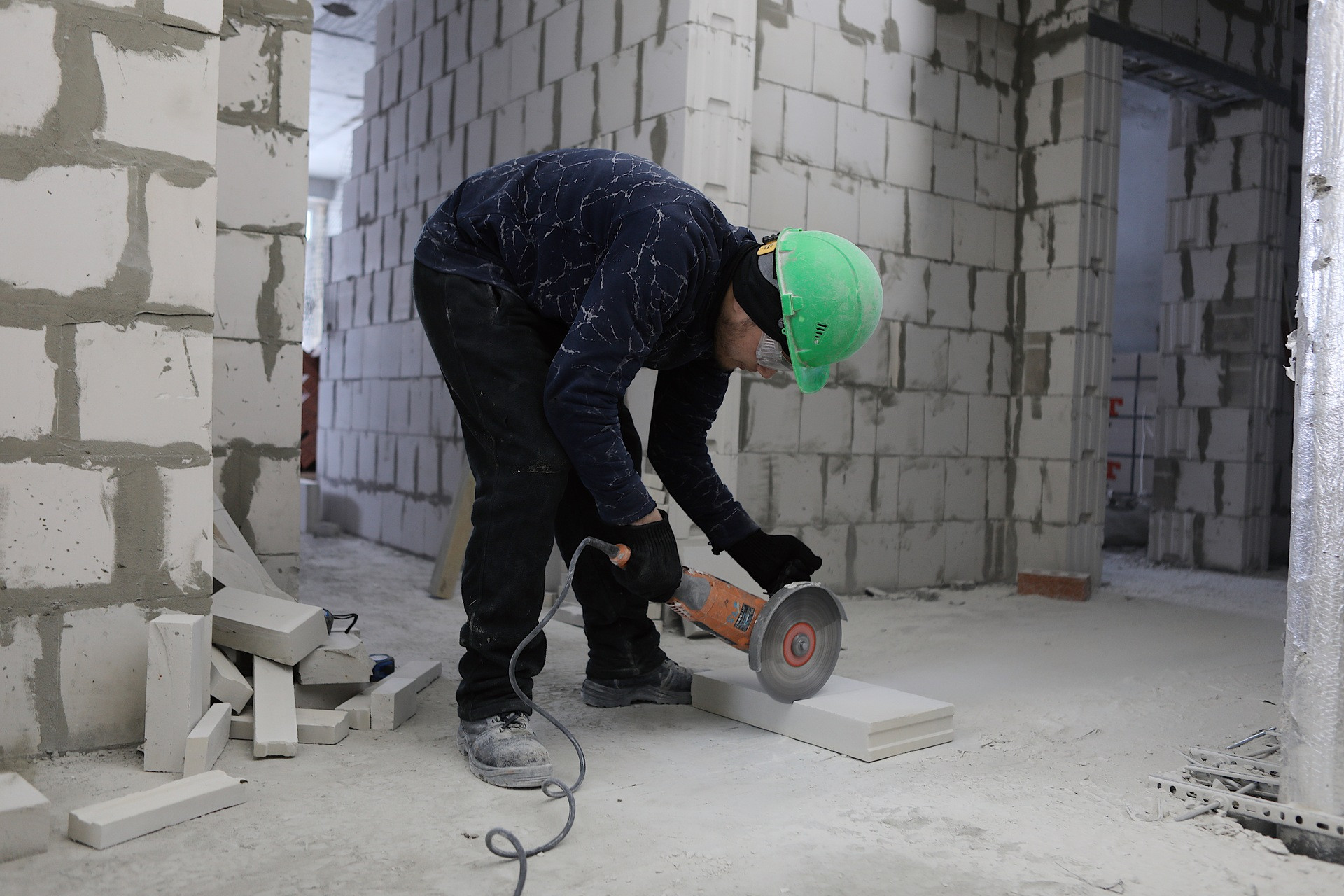

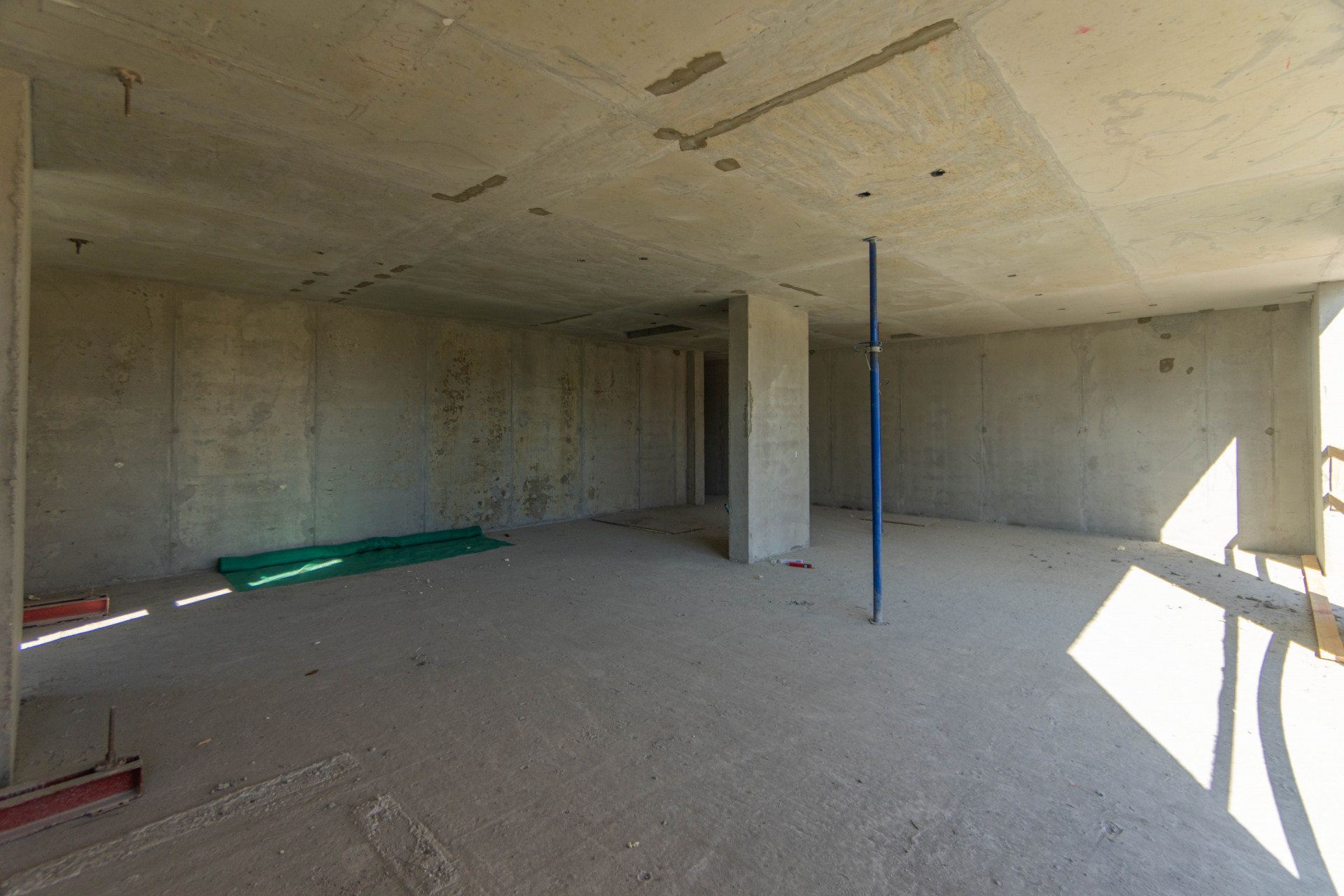

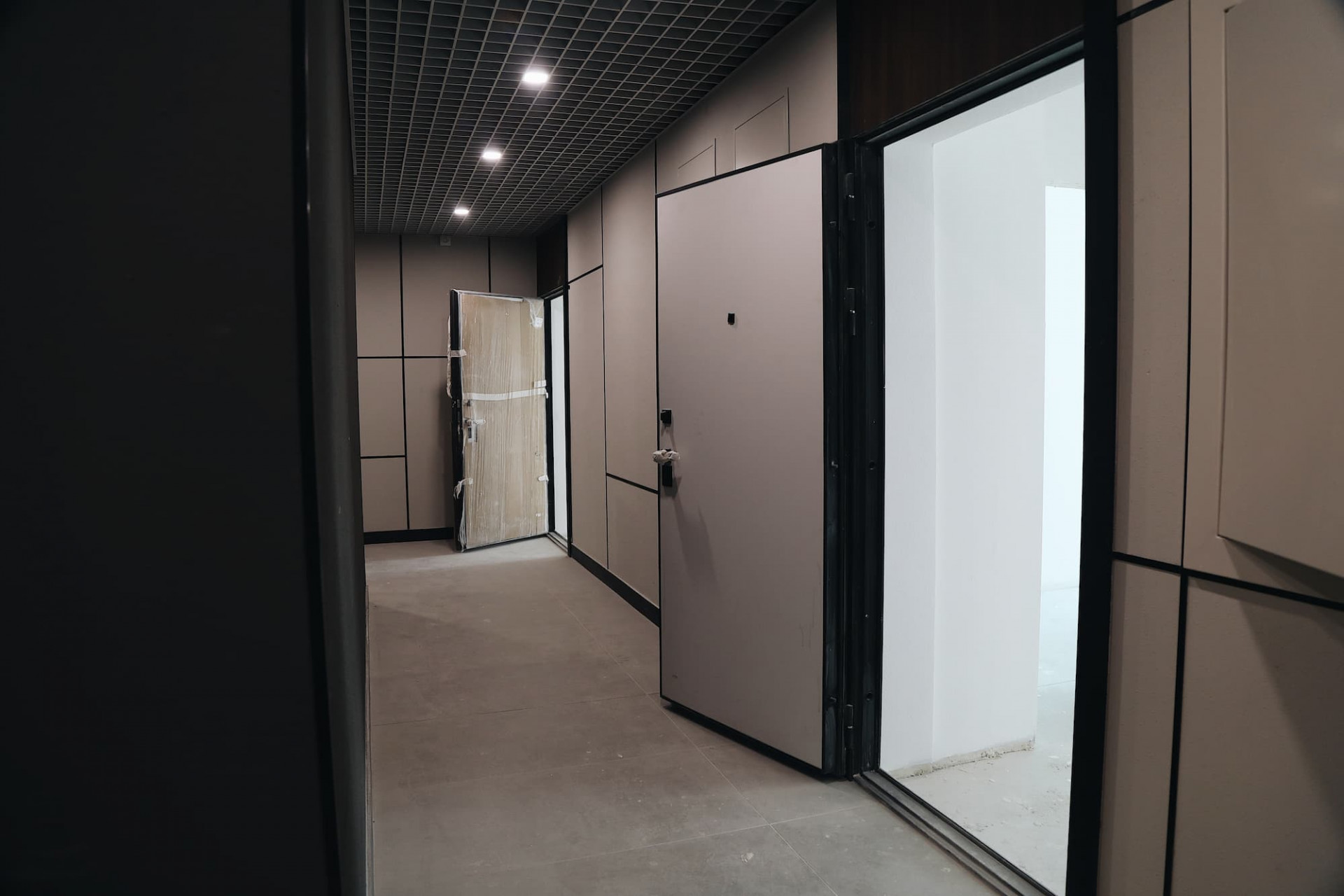

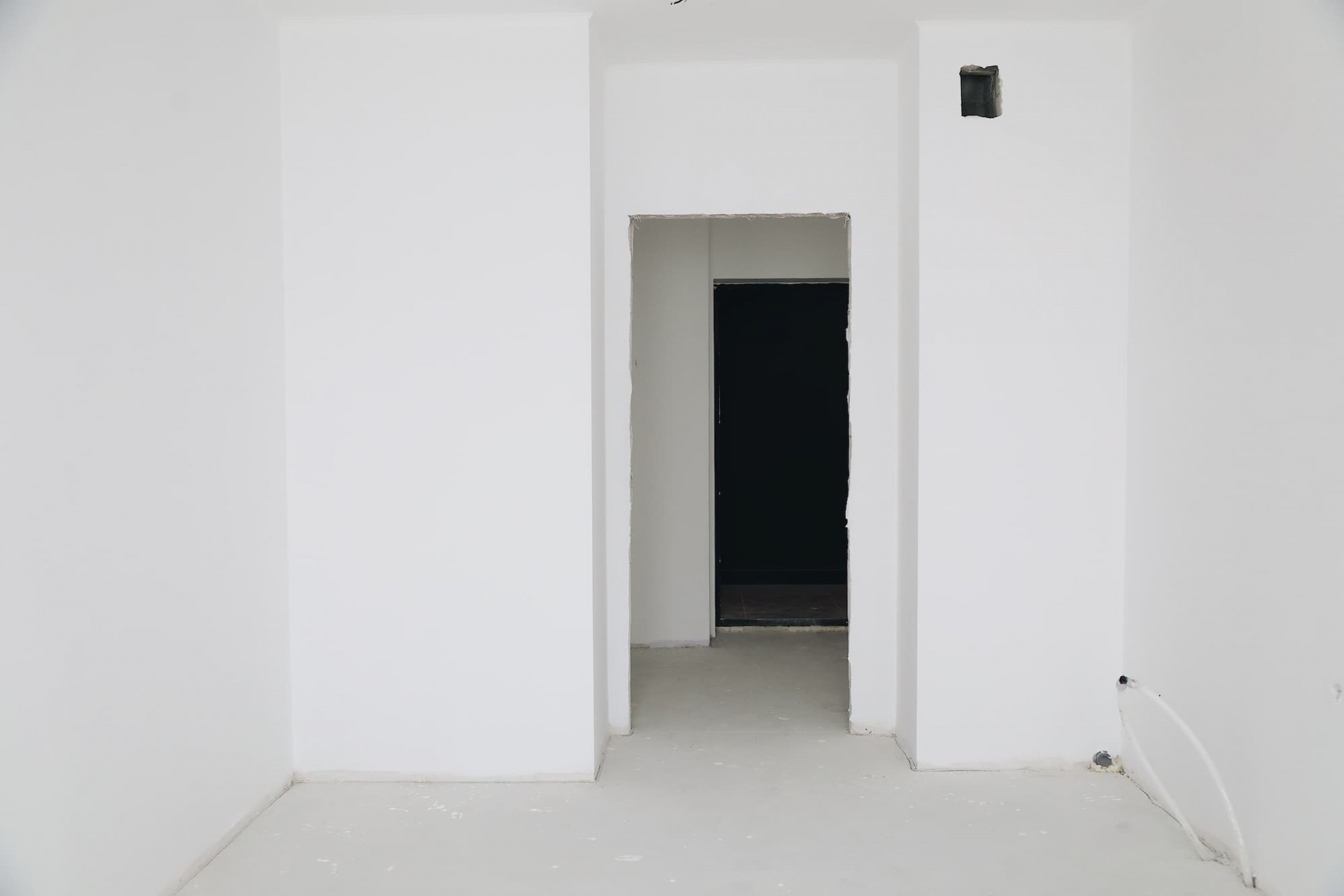

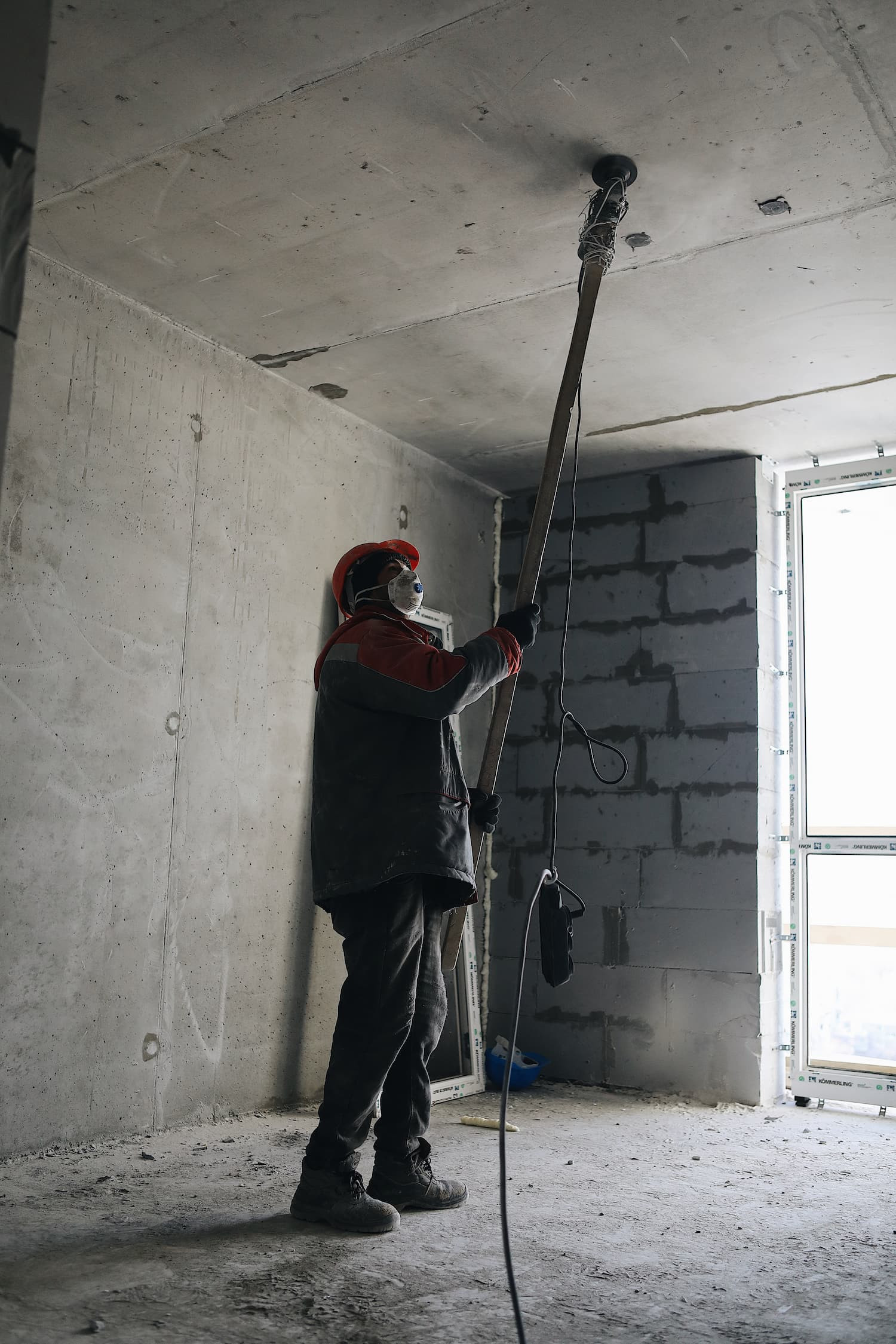

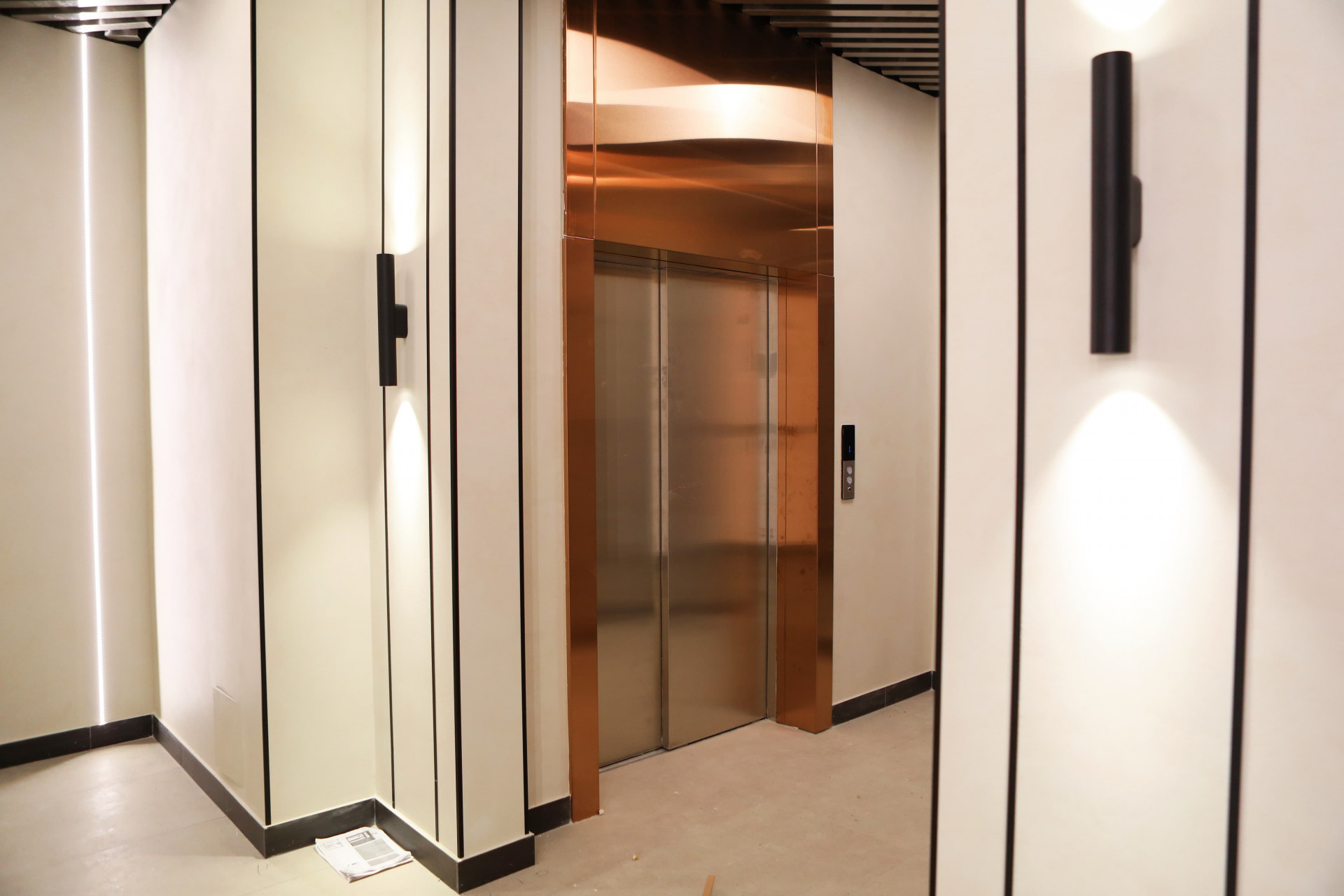

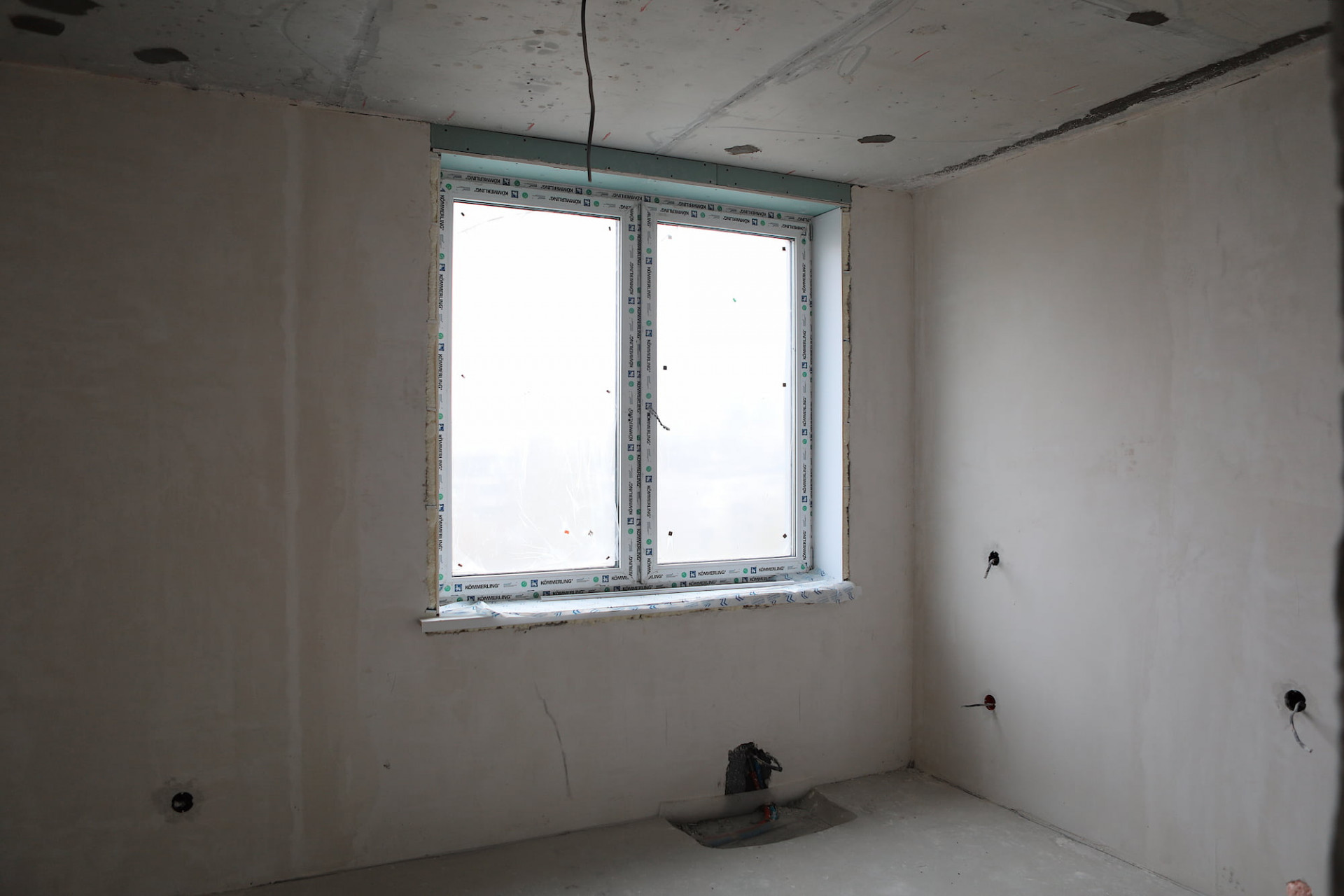

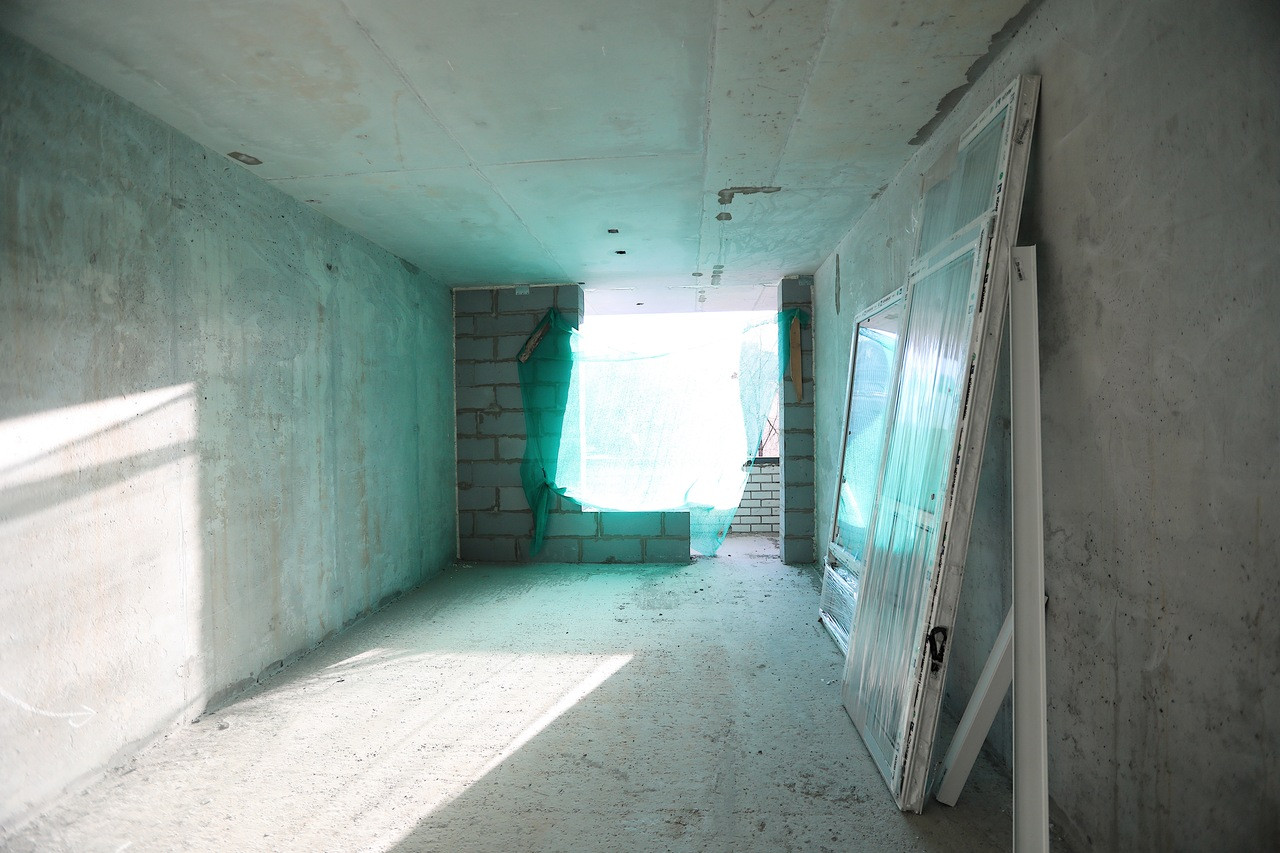

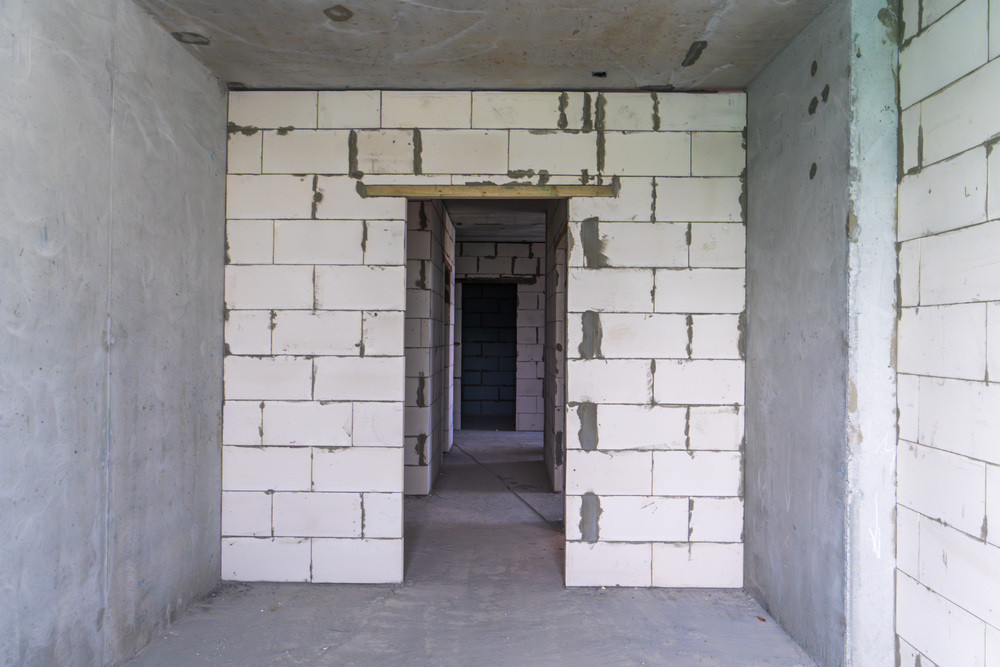

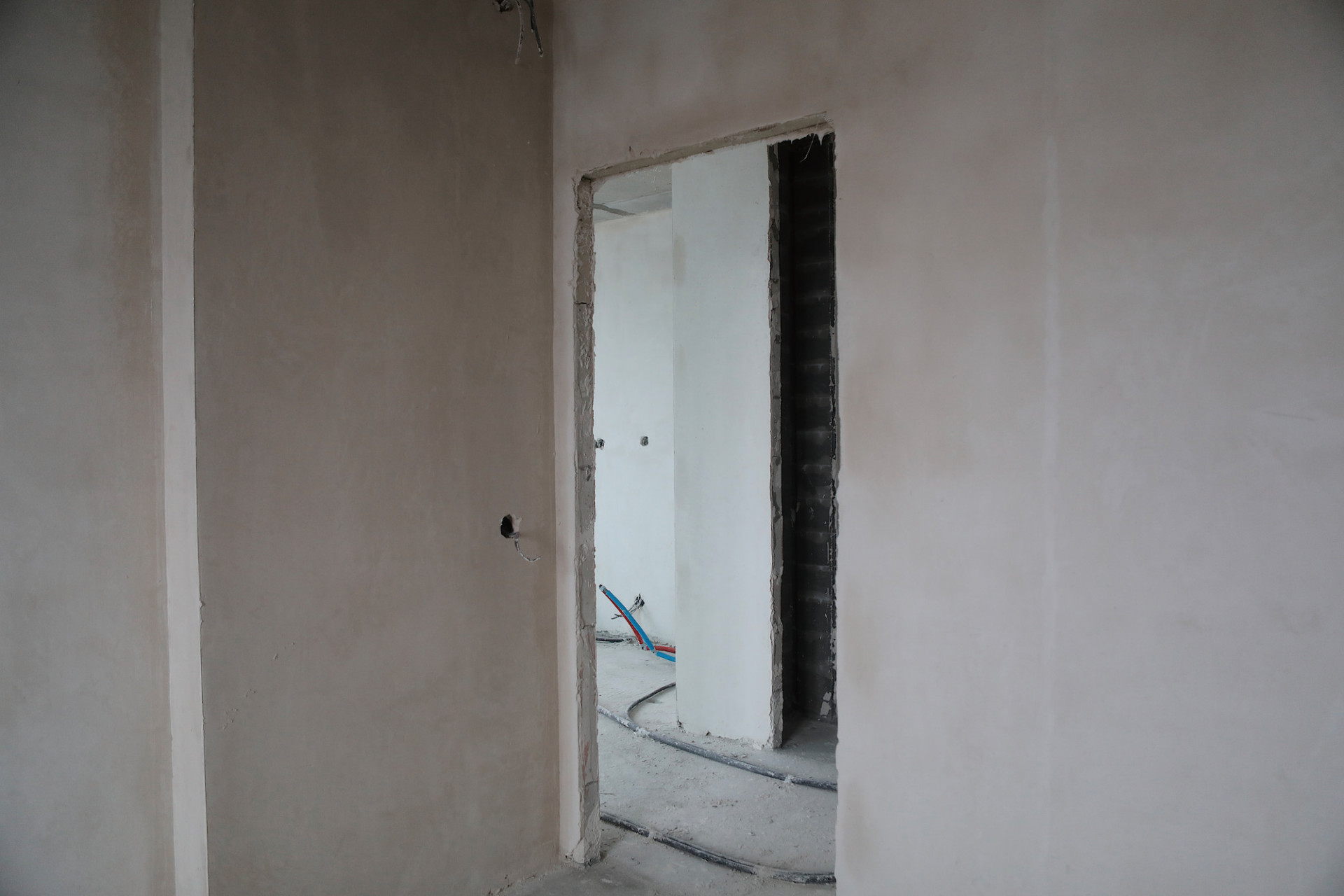

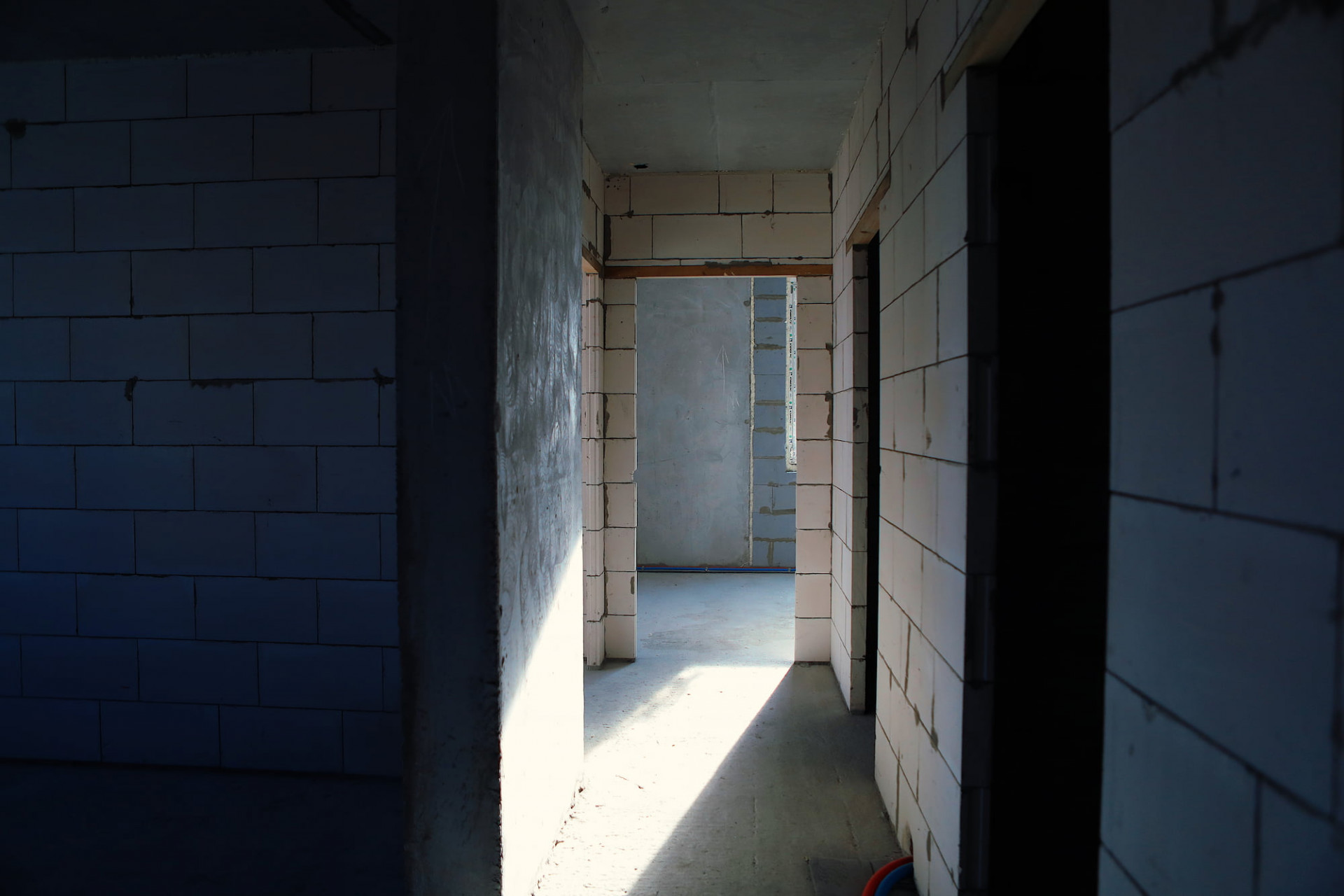

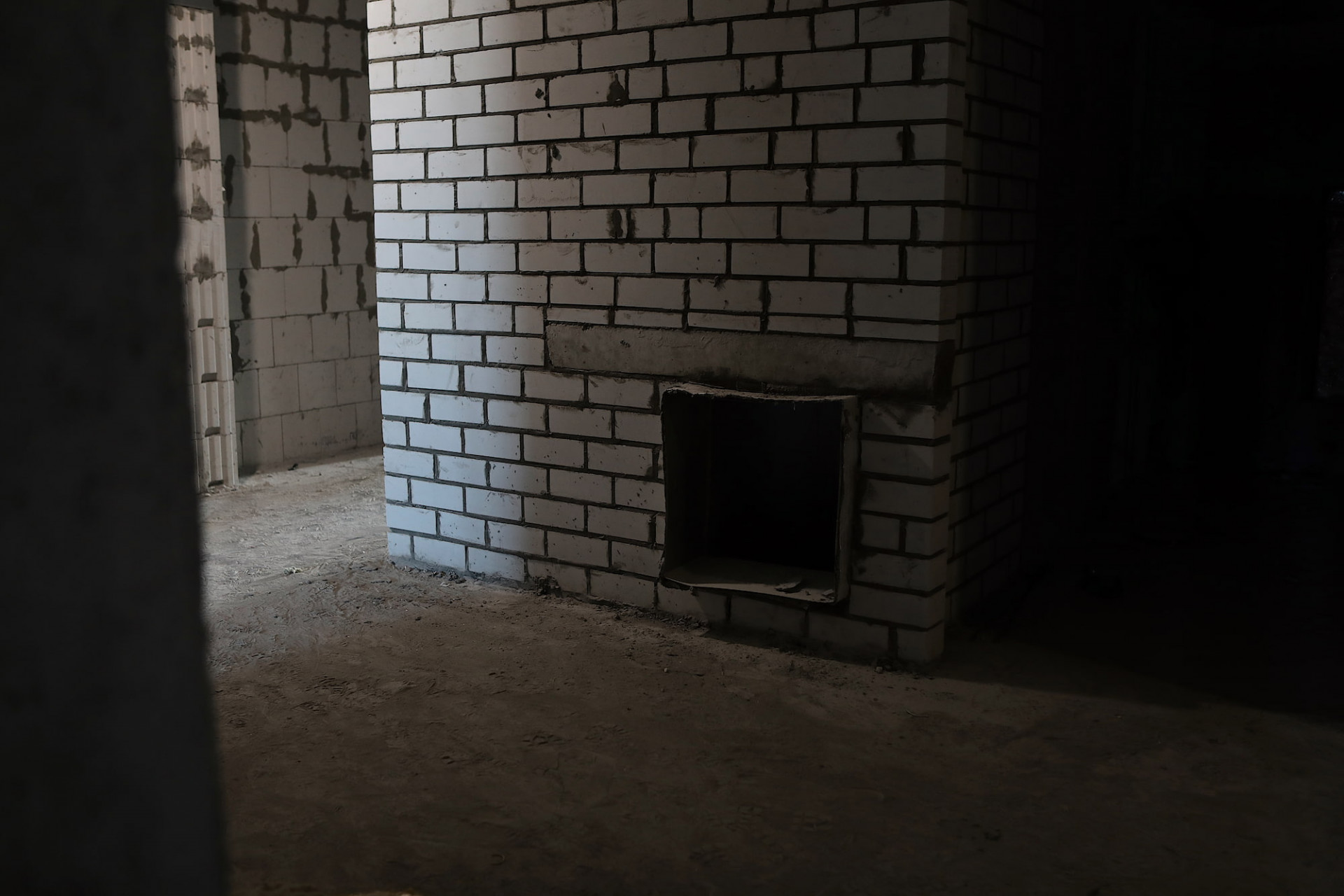

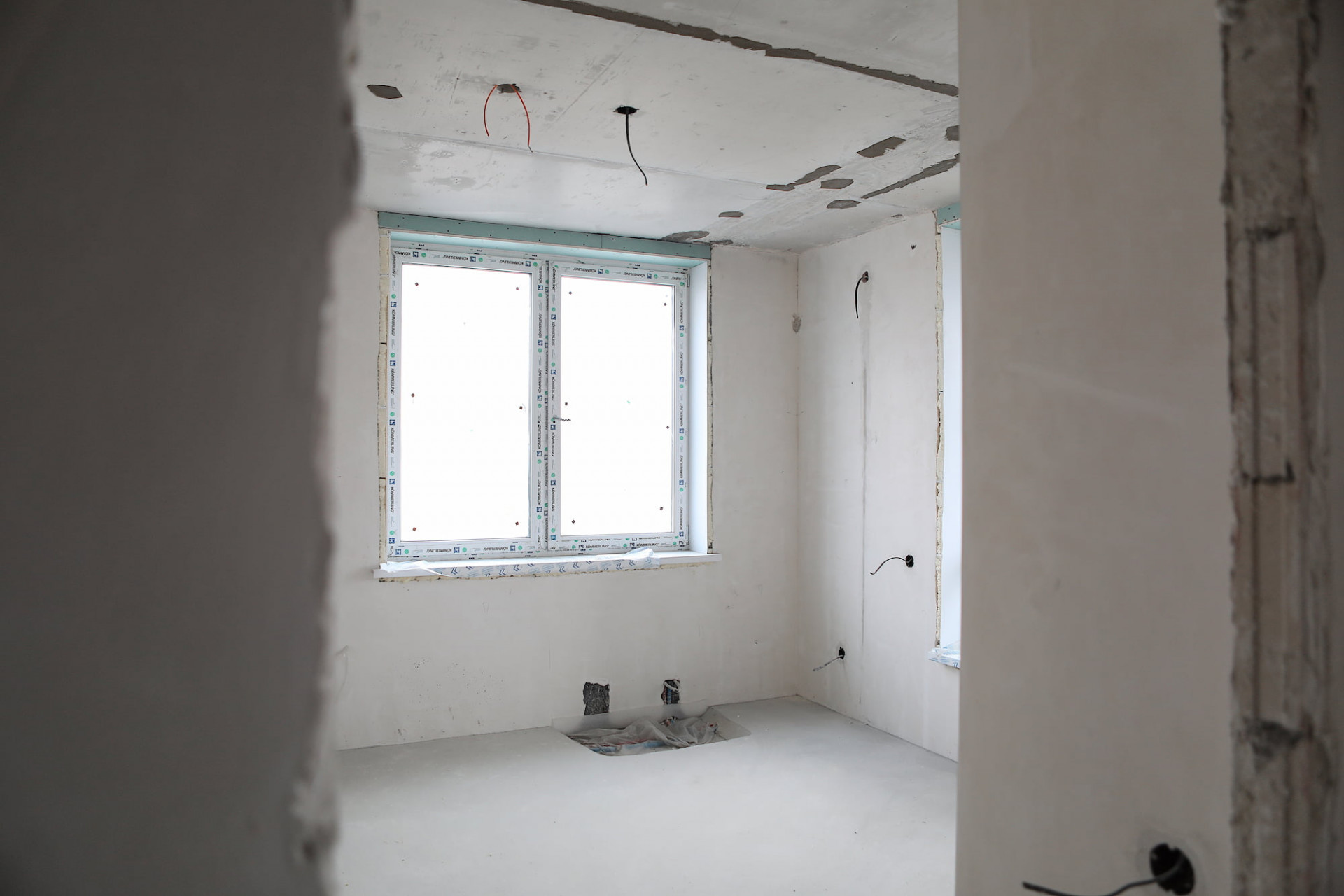

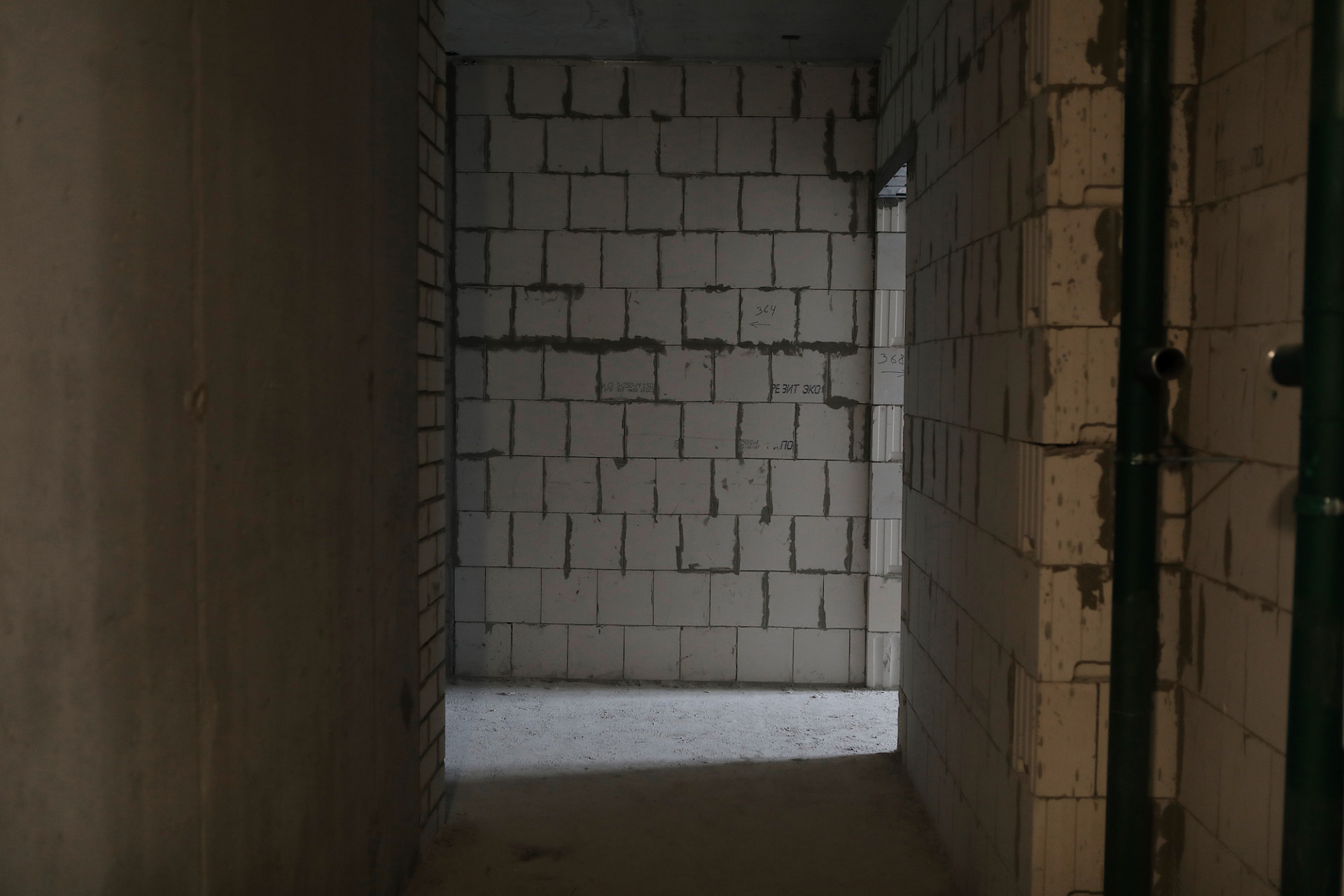

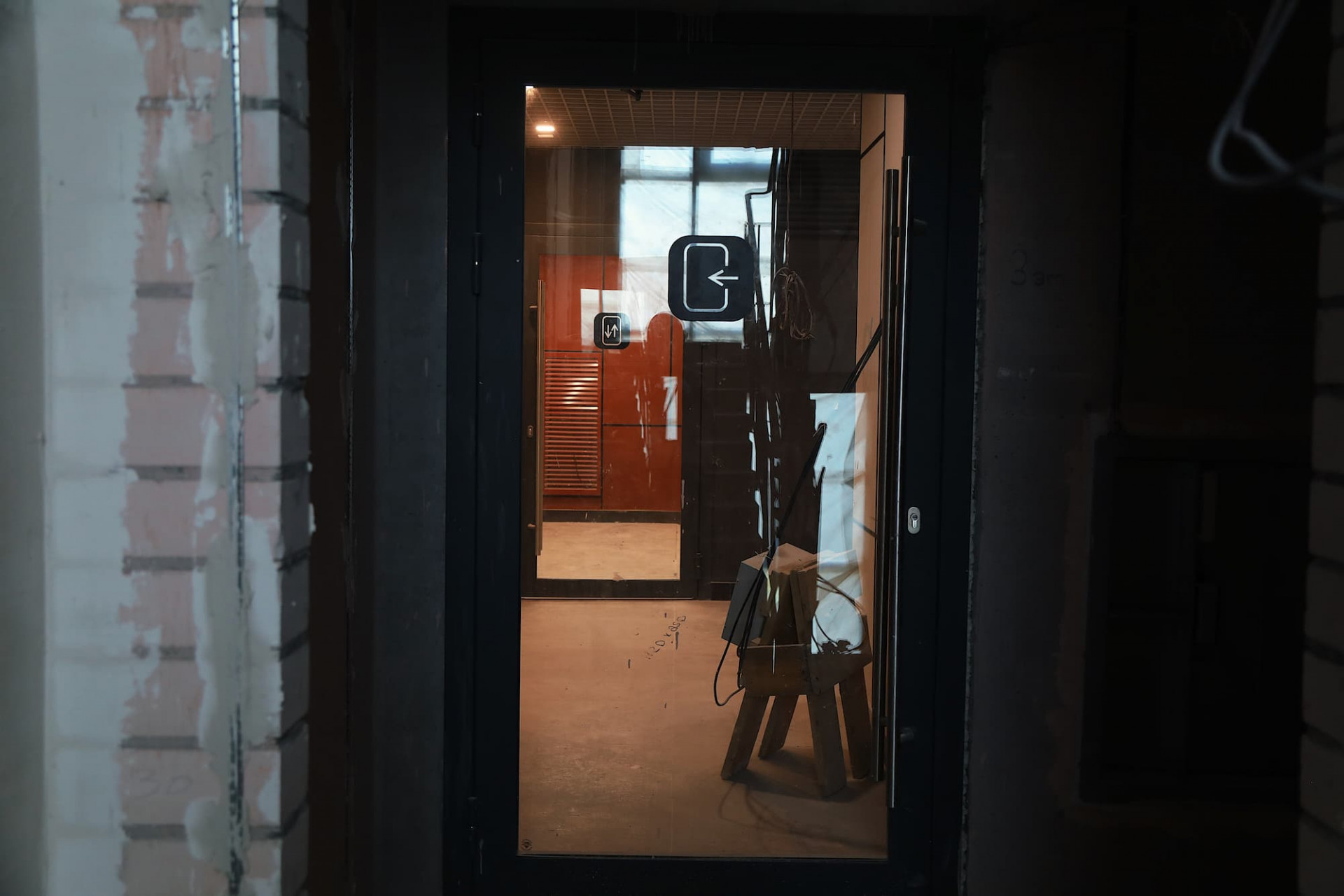

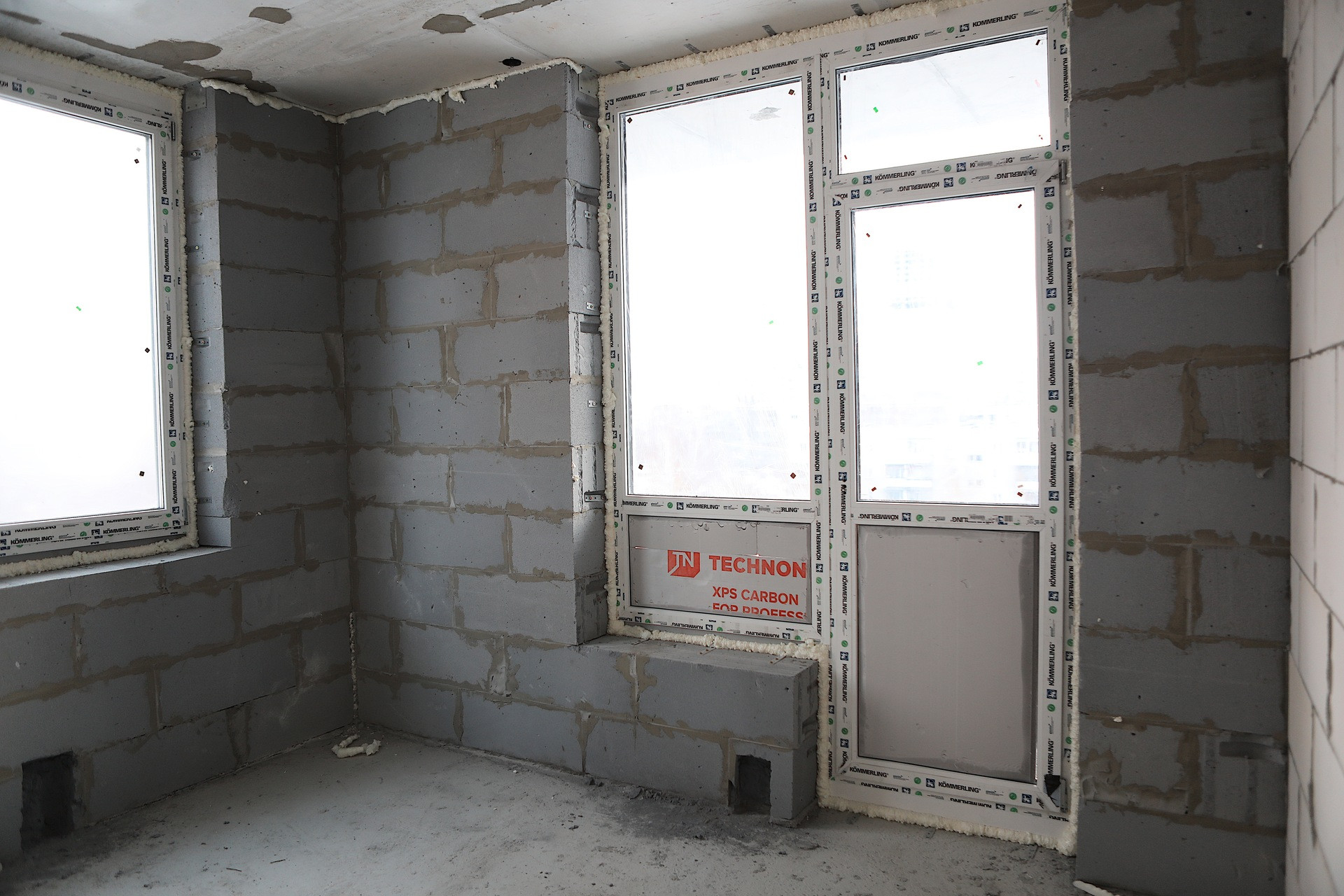

- зашивка ГКЛ стояков, устройство откосов оконных, зашивка щитов э/с на 12-15 этажах

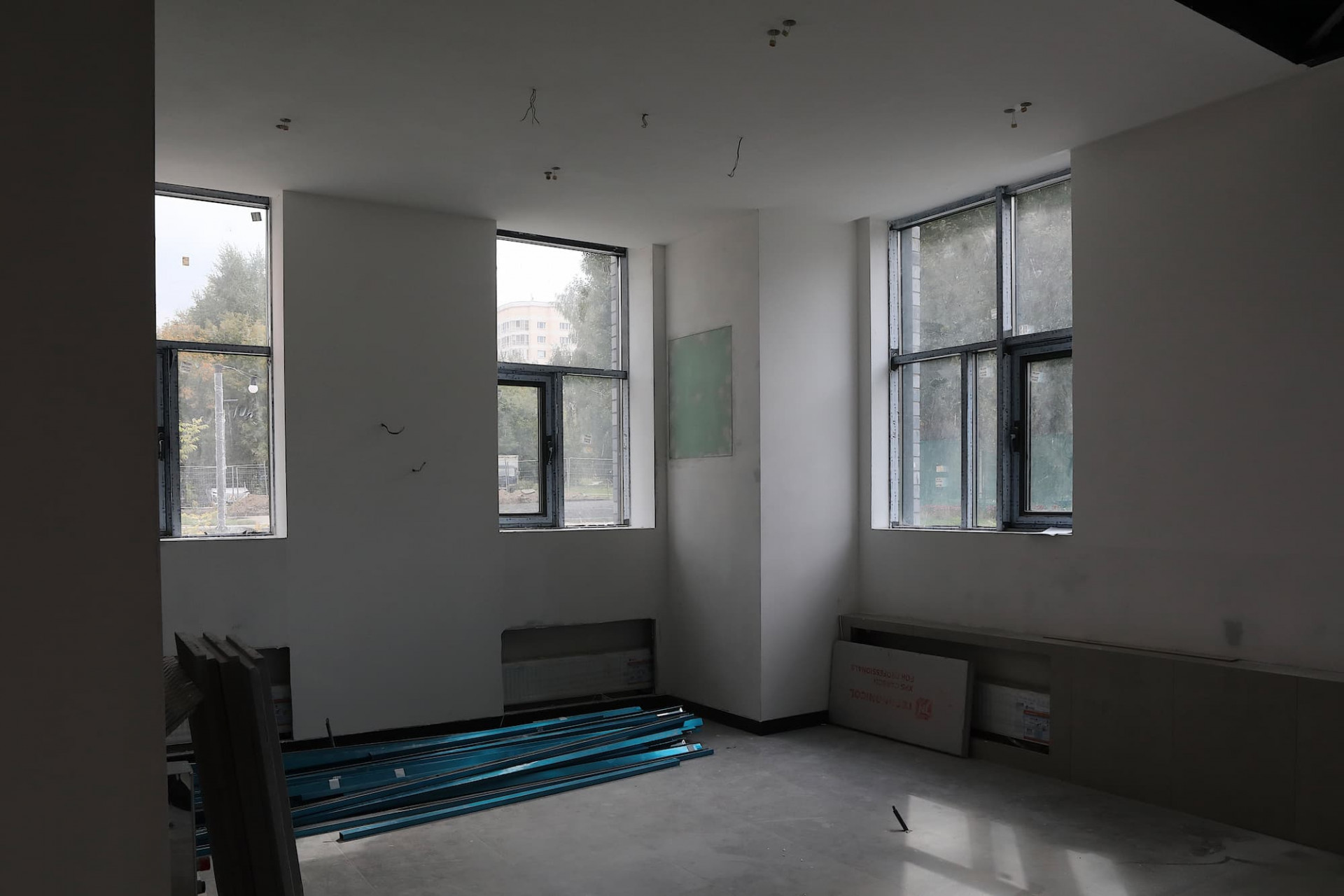

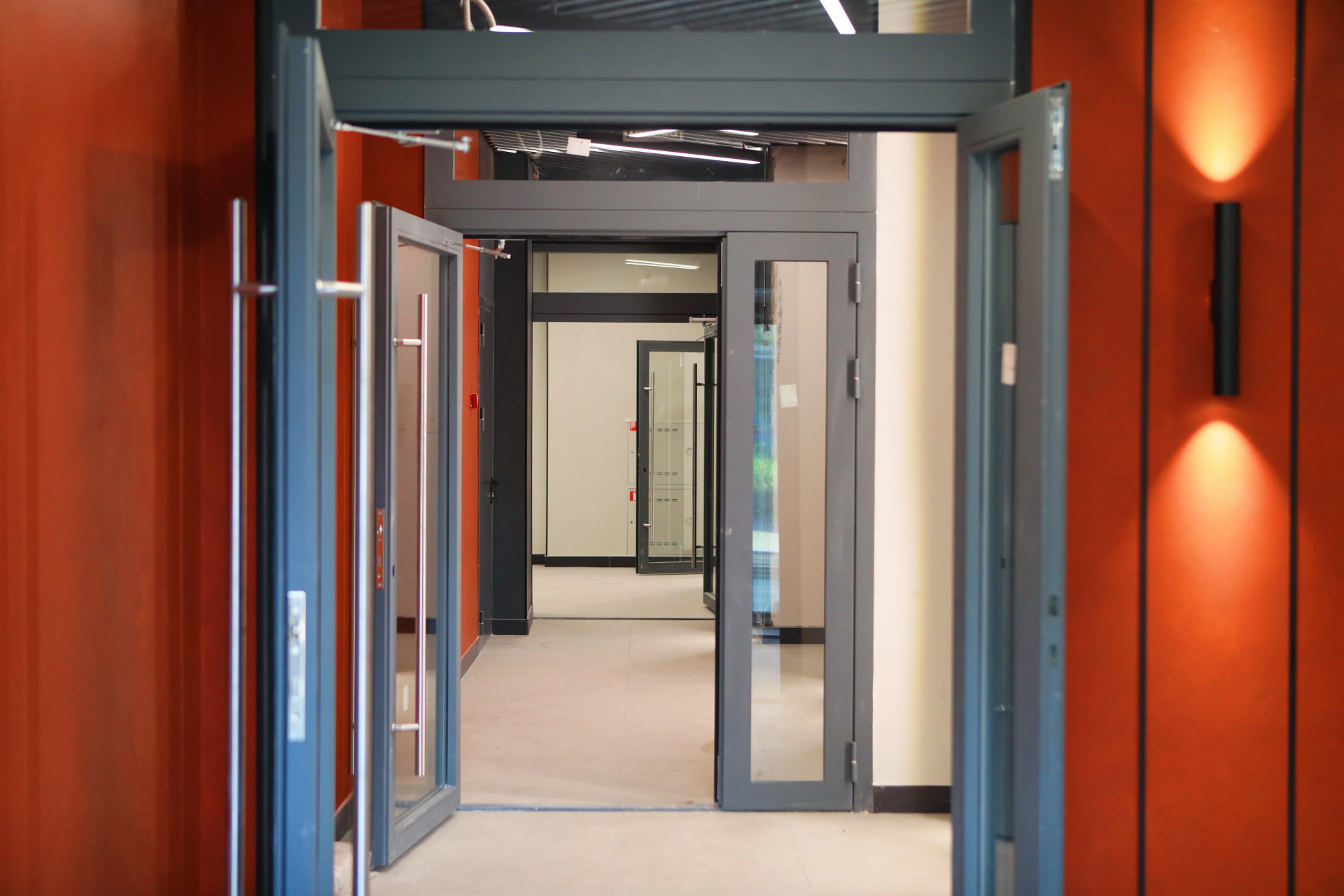

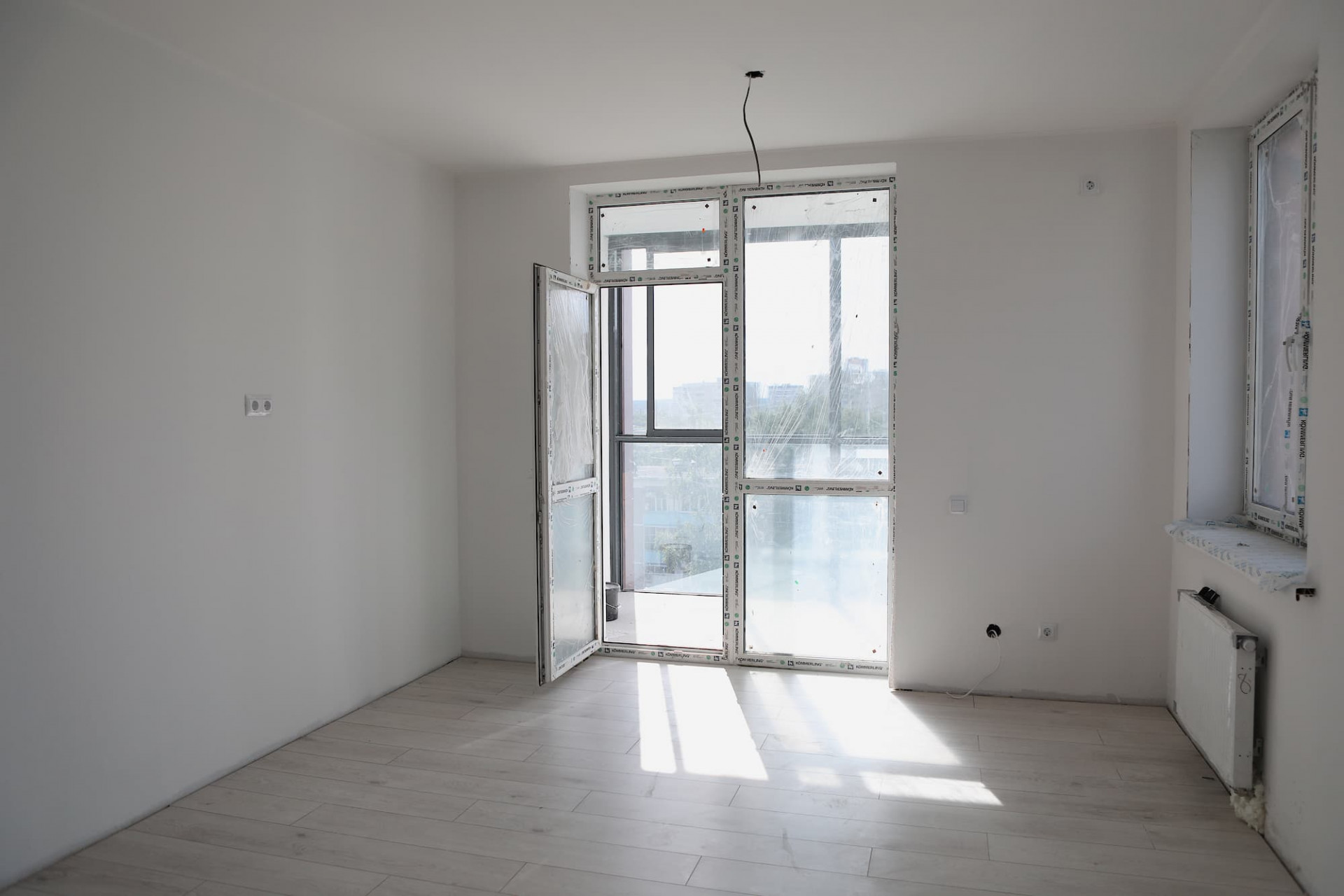

- малярные работы на 8-13 этажах
Инженерные сети:

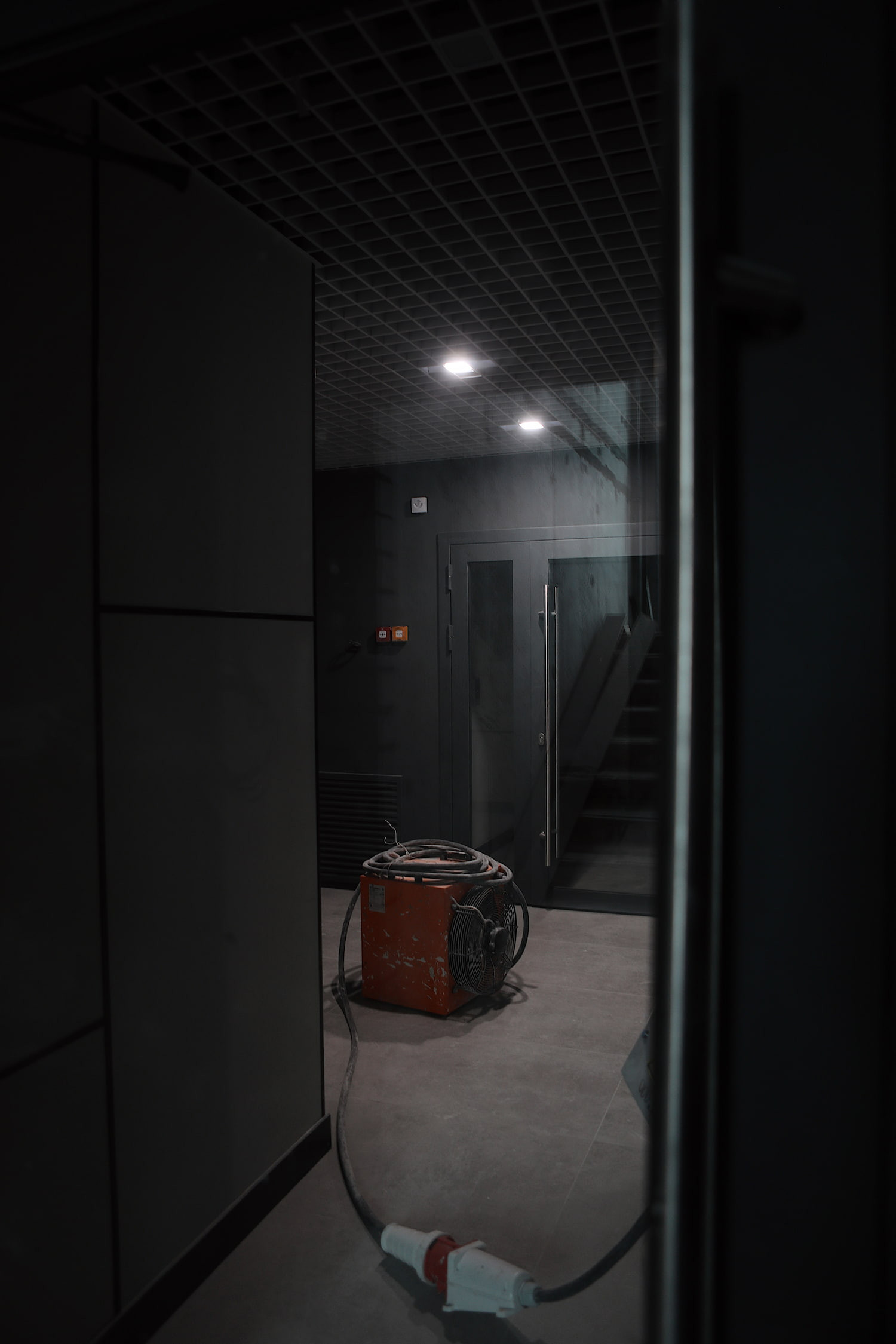

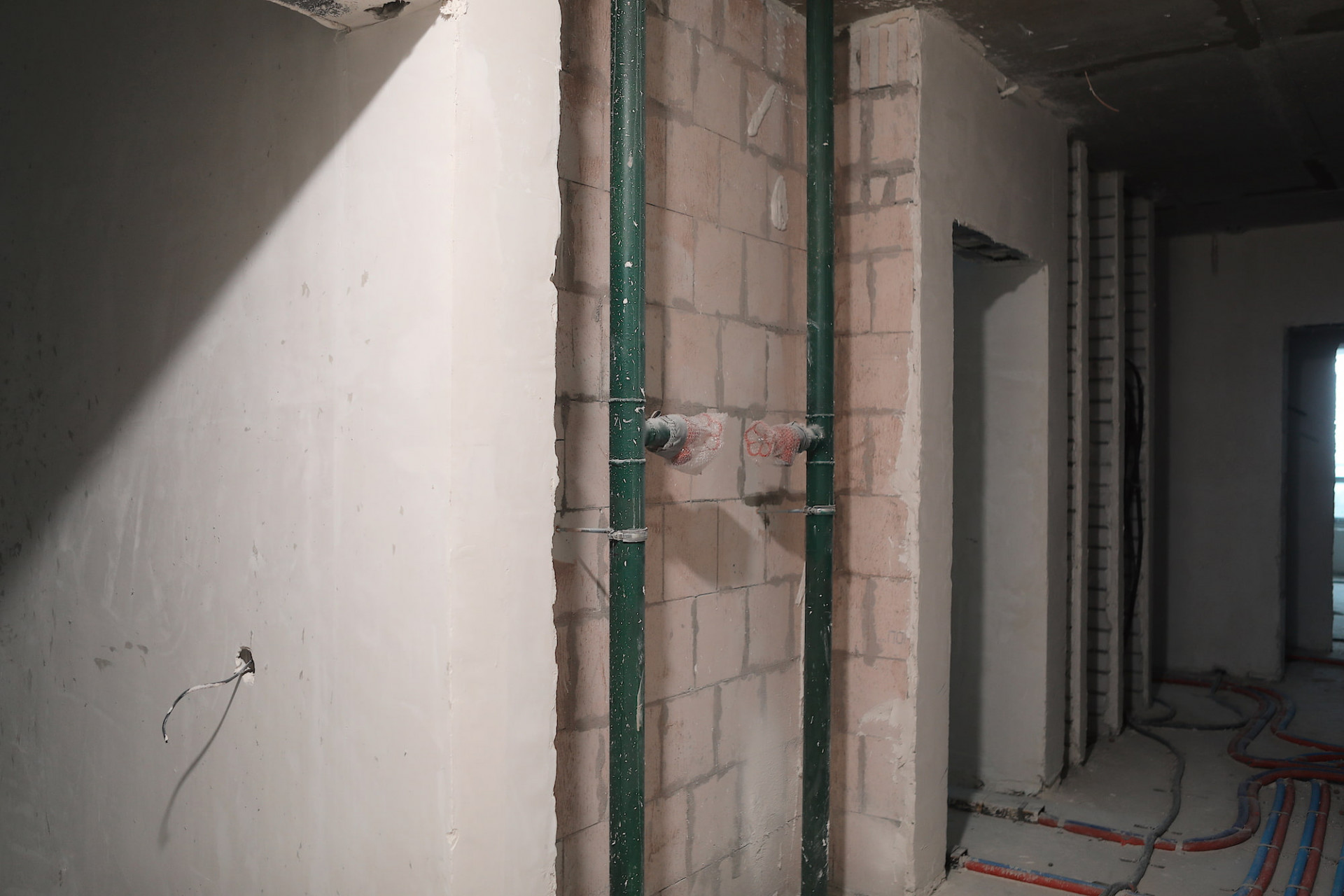

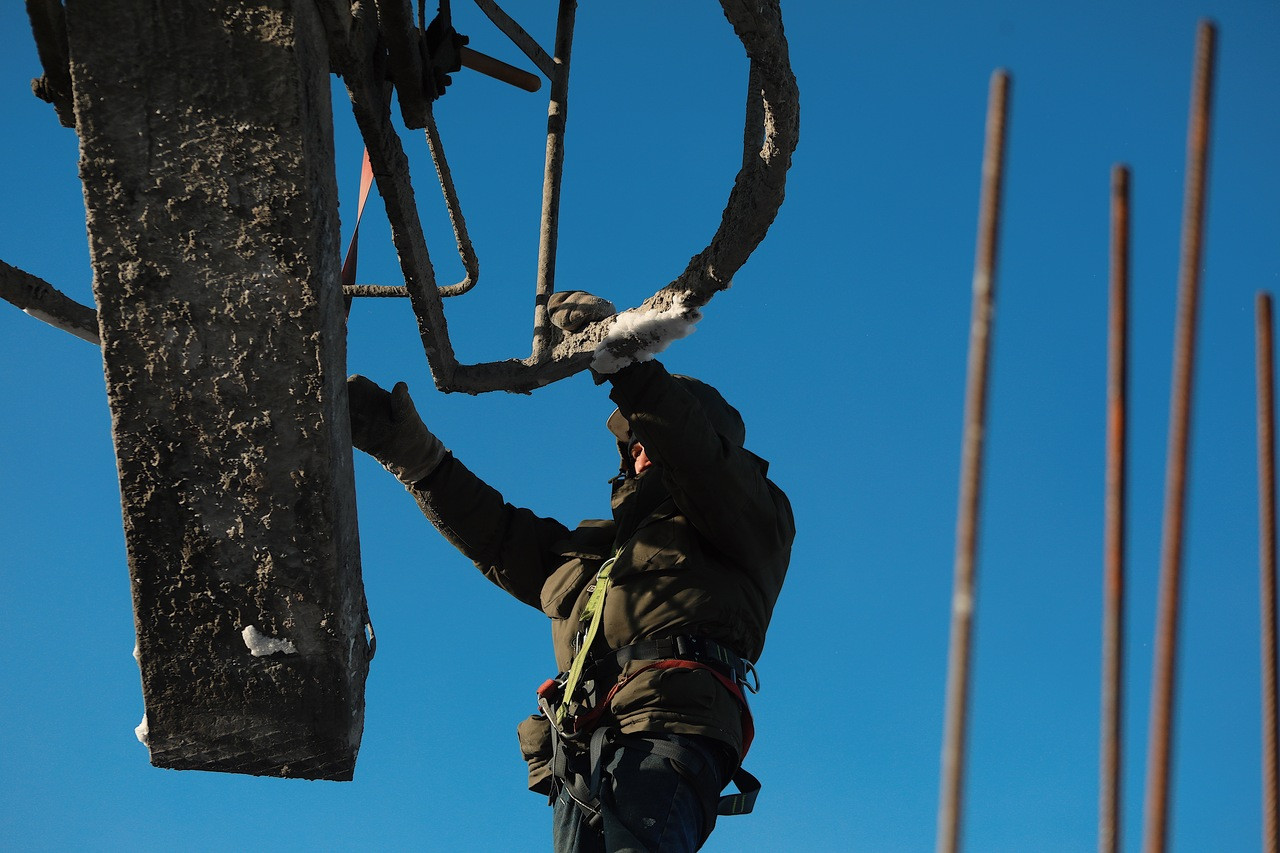

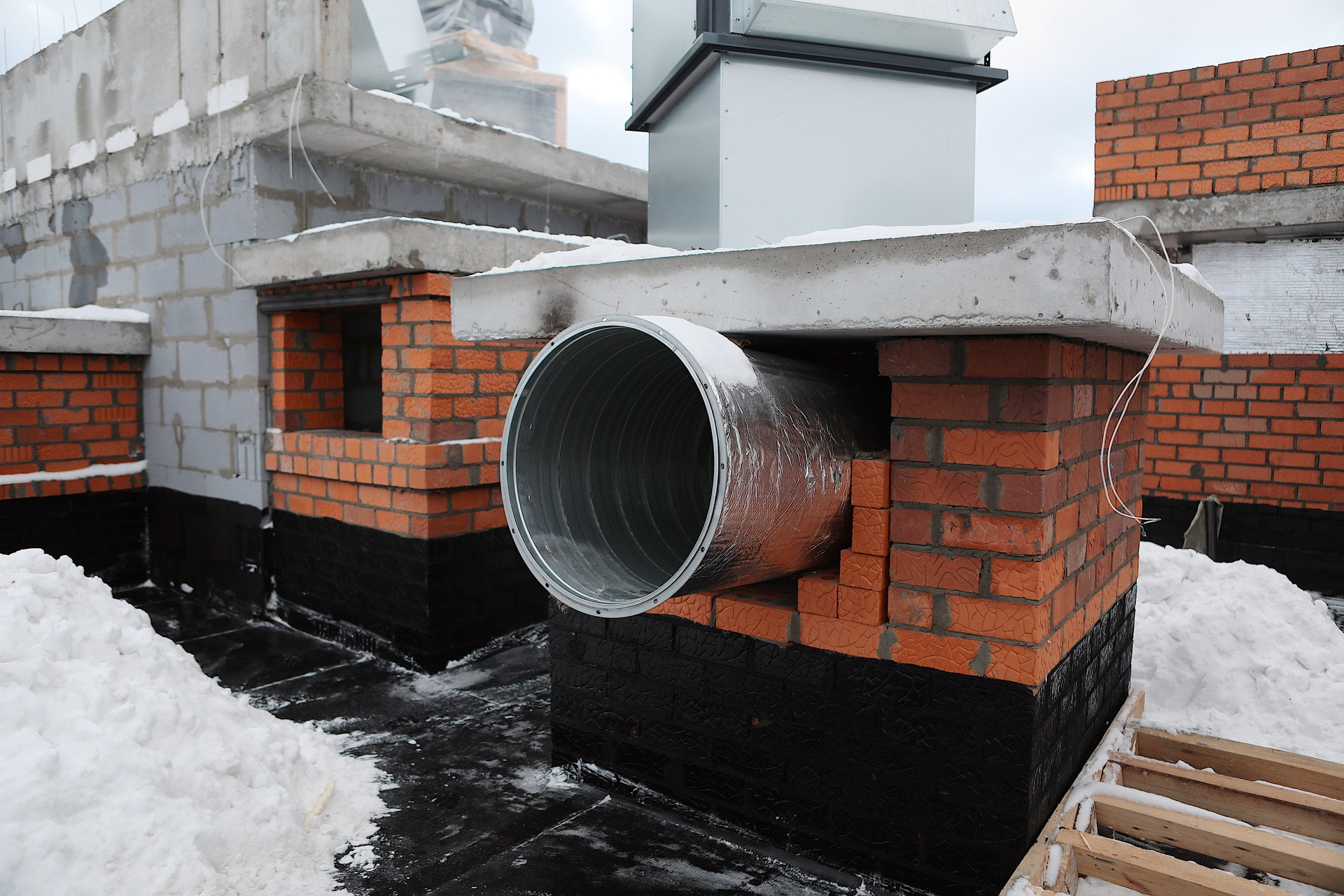

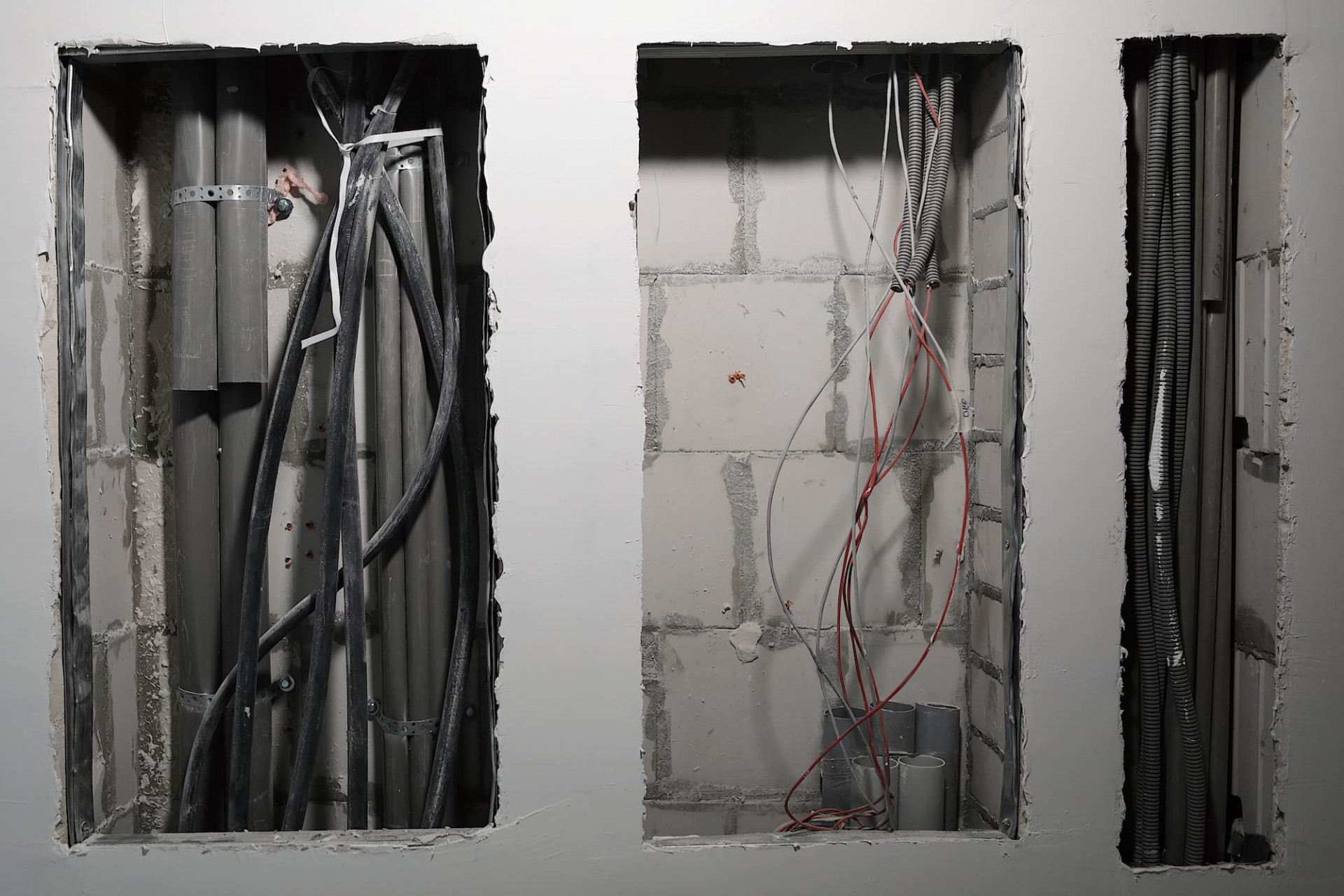

- ведется монтаж и подключение противопожарных клапанов
- ведется монтаж электрики второго этапа с 12 по 15 этажи

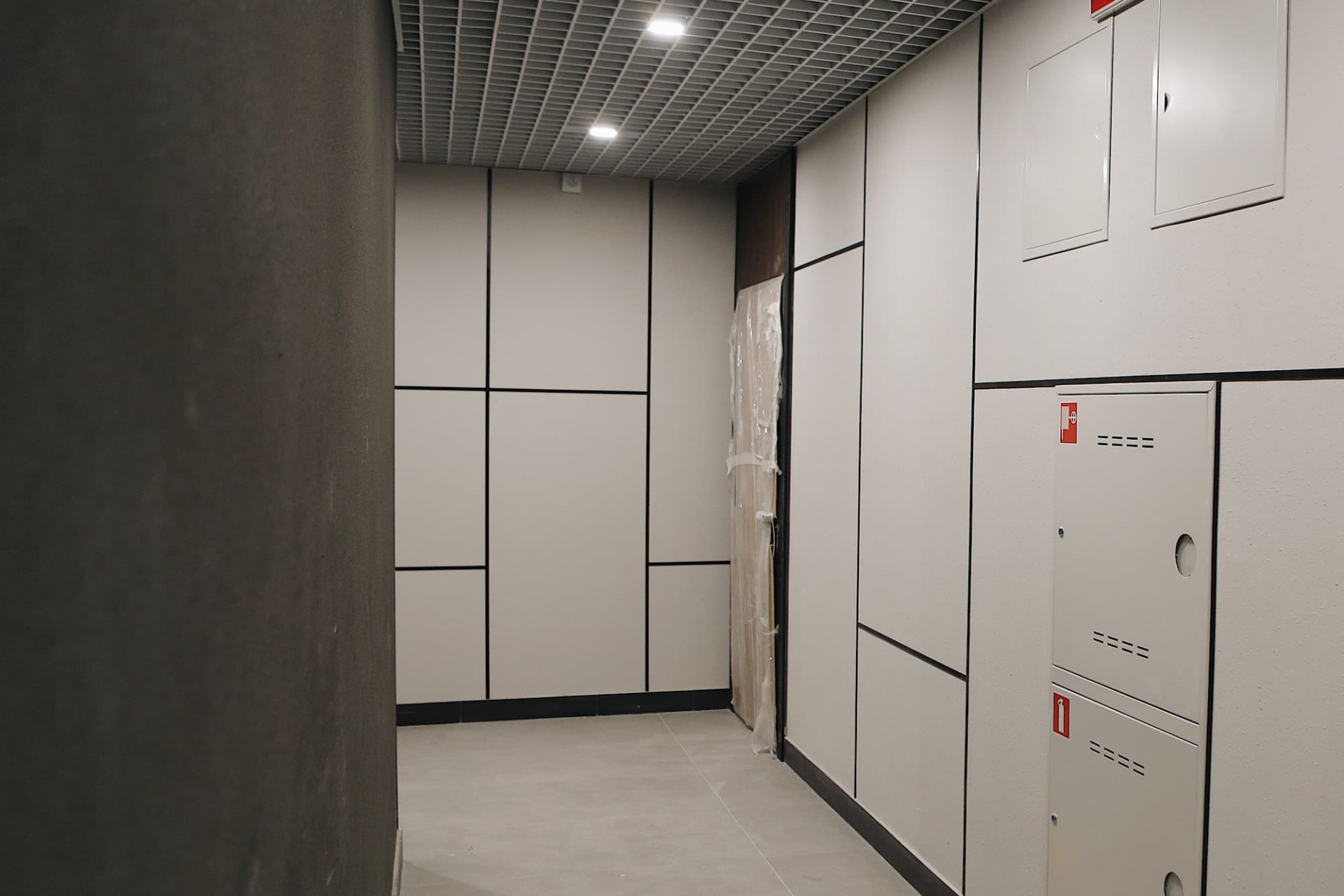

- выполняется монтаж светильников в МОП на 9-15 этажах

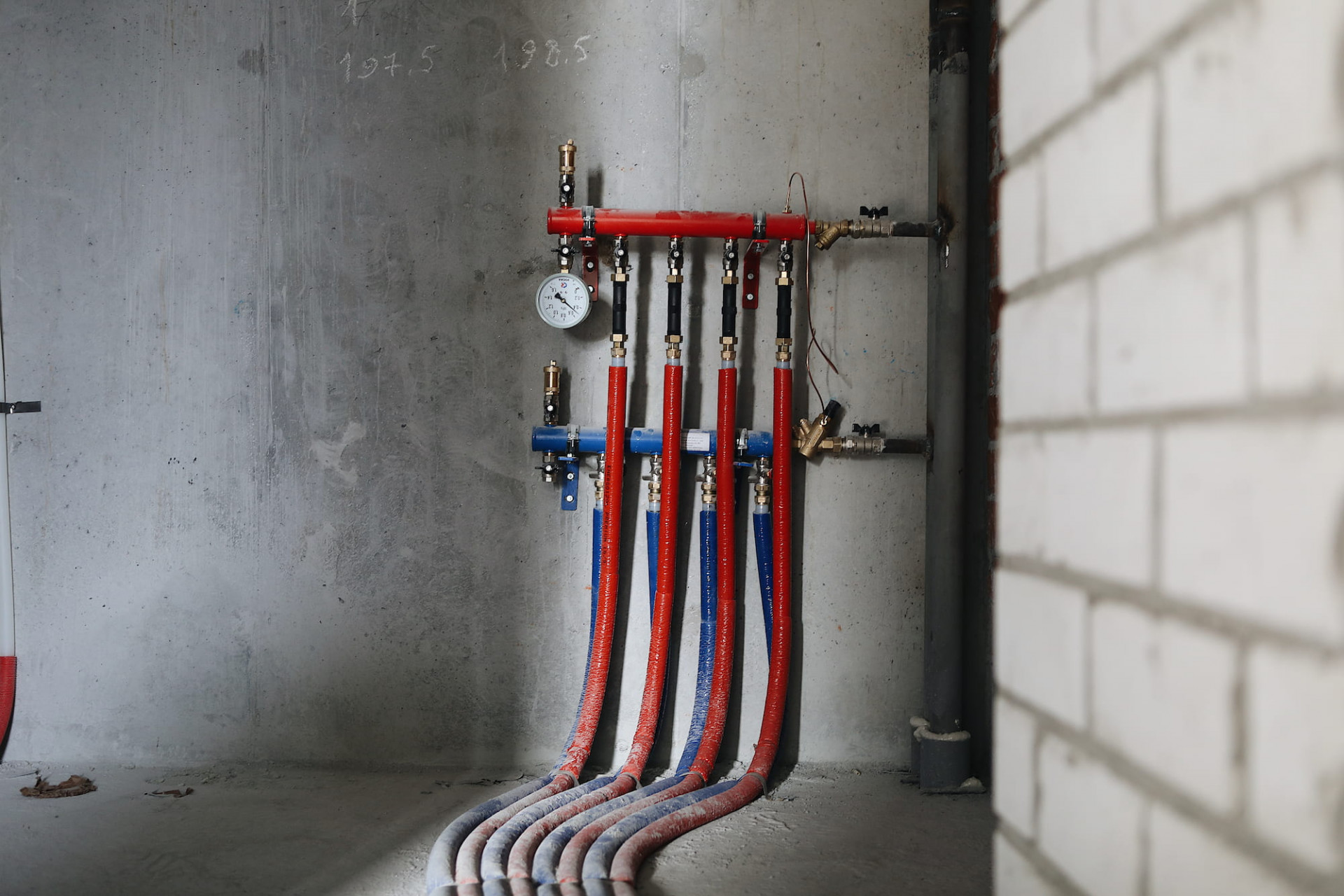

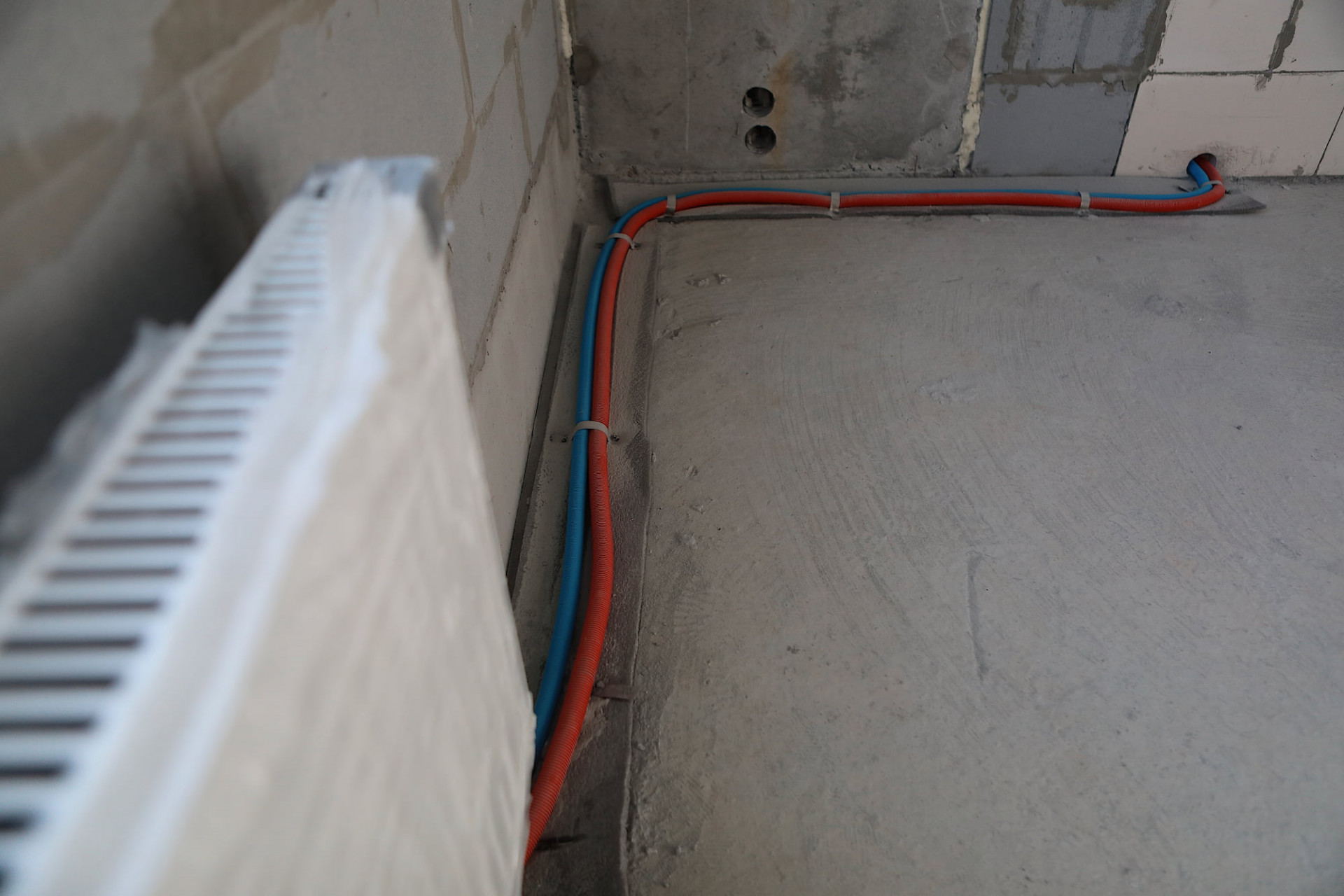

- ведется монтаж 2-ой стадии инженерного оборудования и систем по квартирам. Выполнена разводка канализации с 3 по 13 этаж
- ведется монтаж пожарных шкафов в МОП с 3 по 15 этаж.

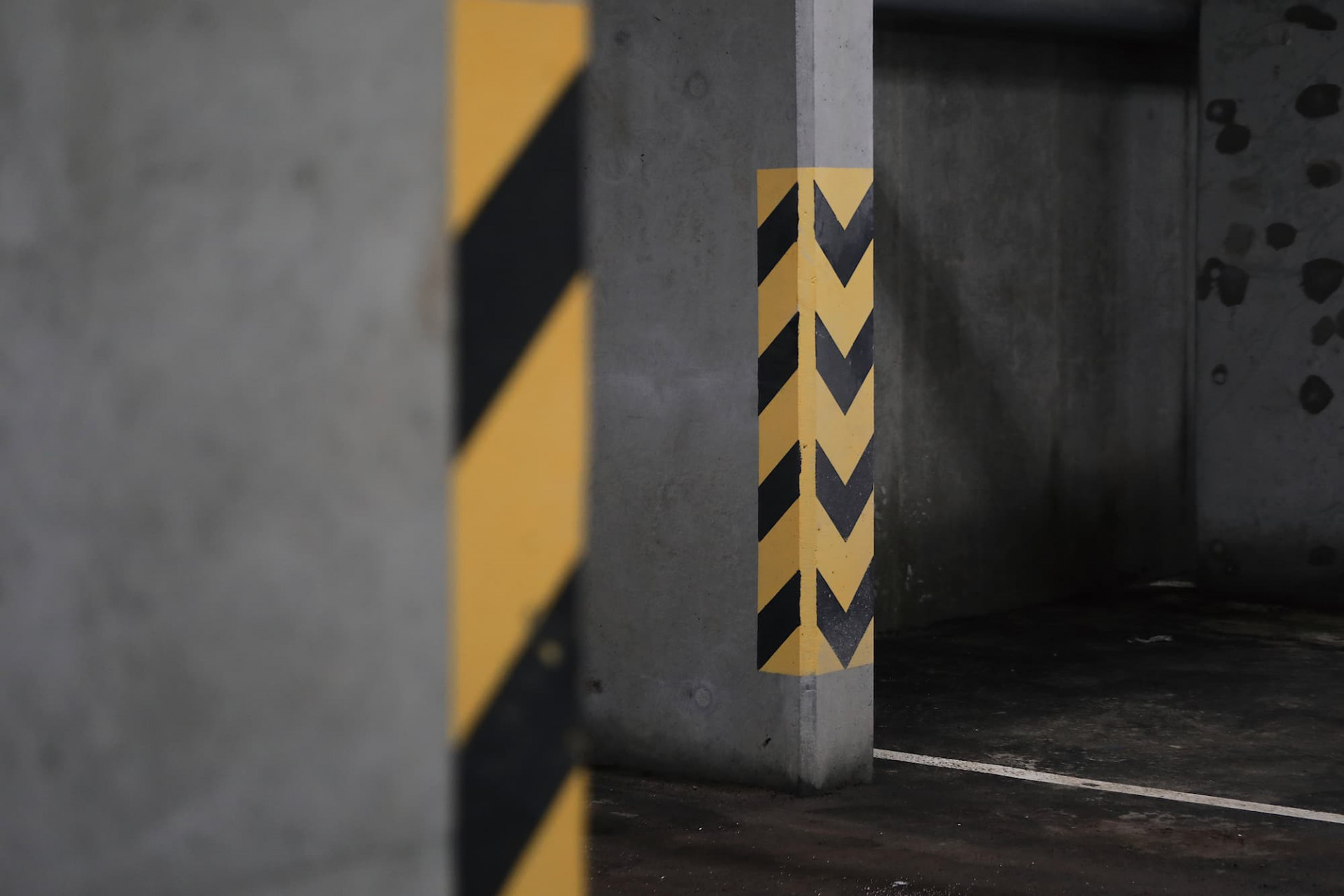

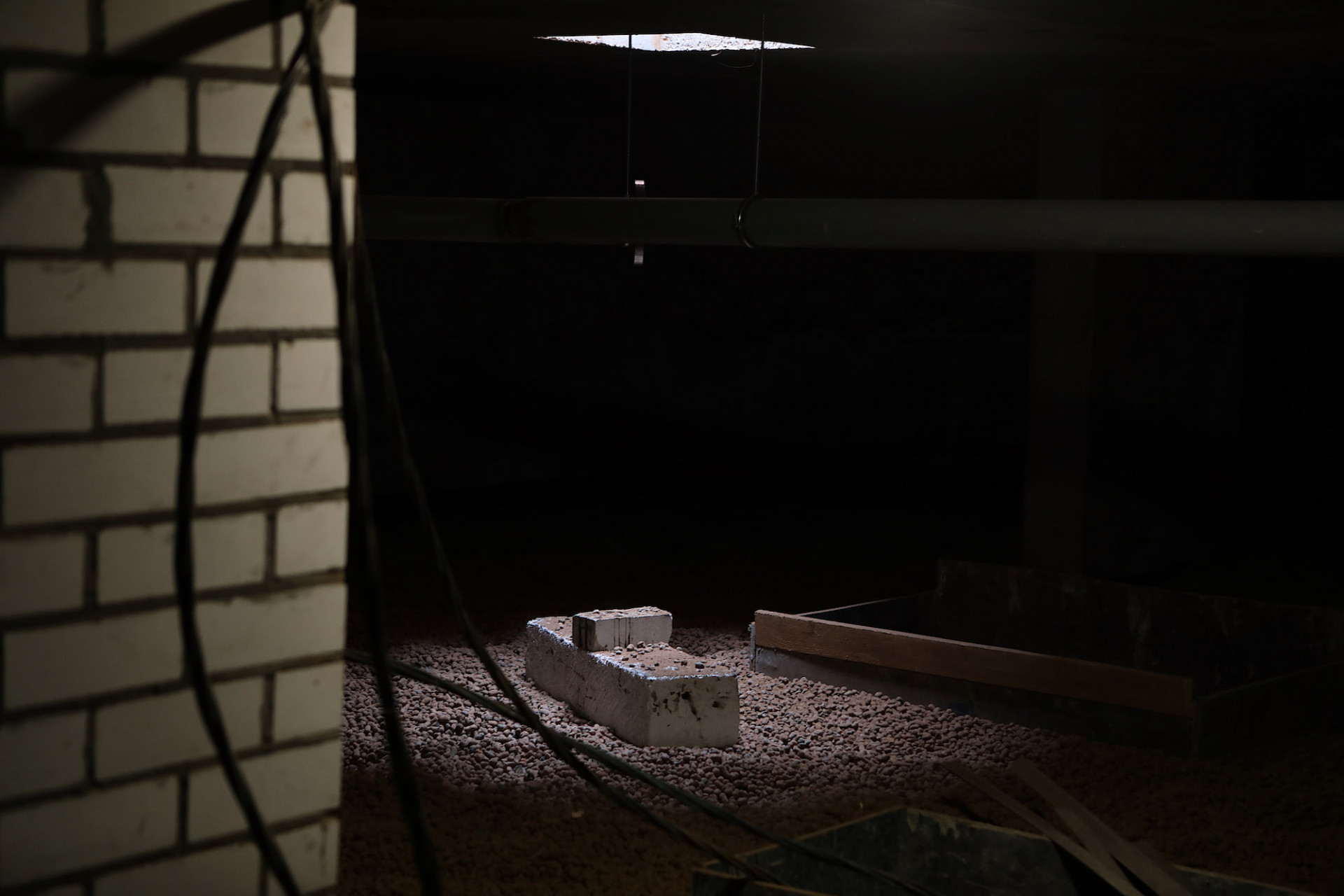

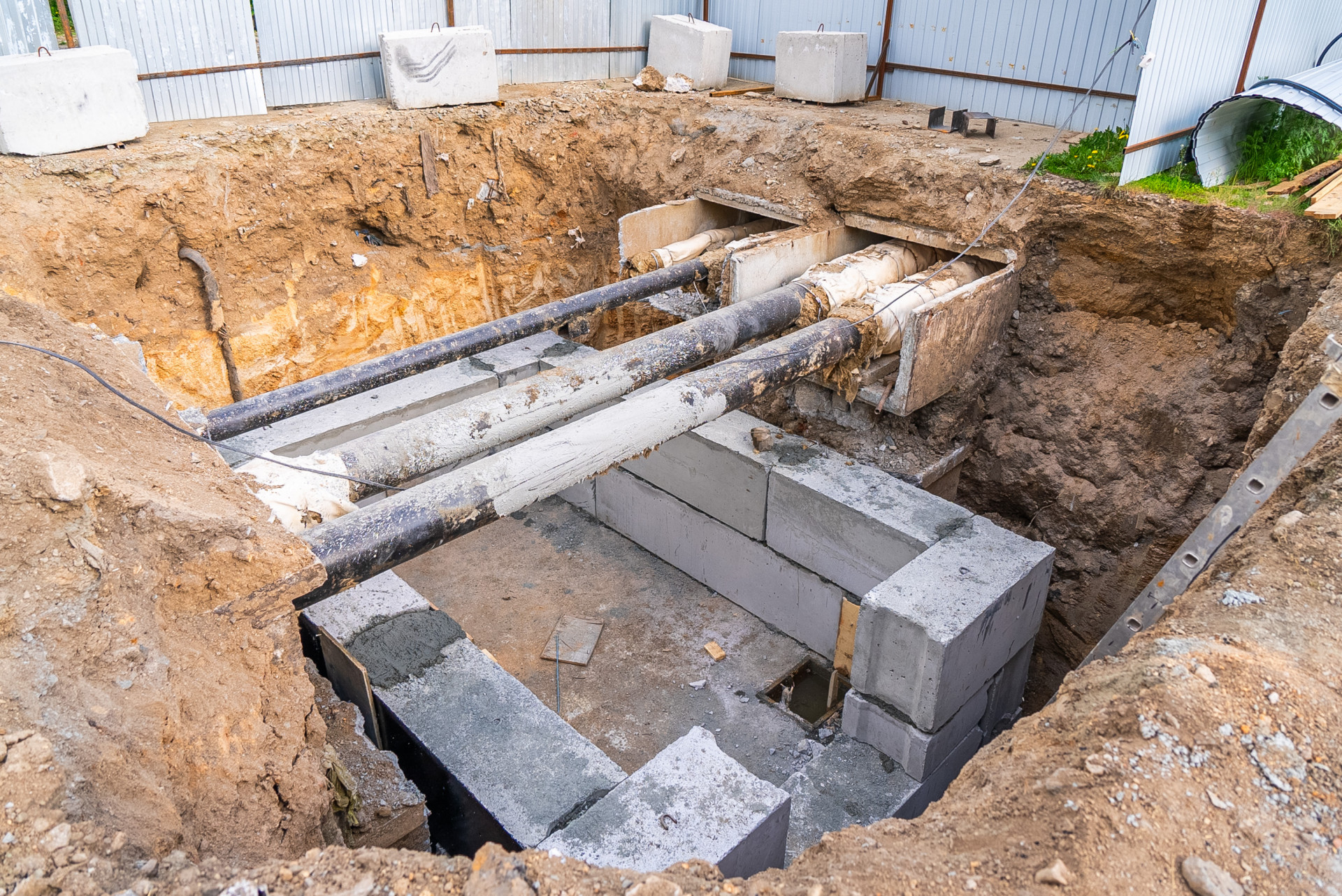

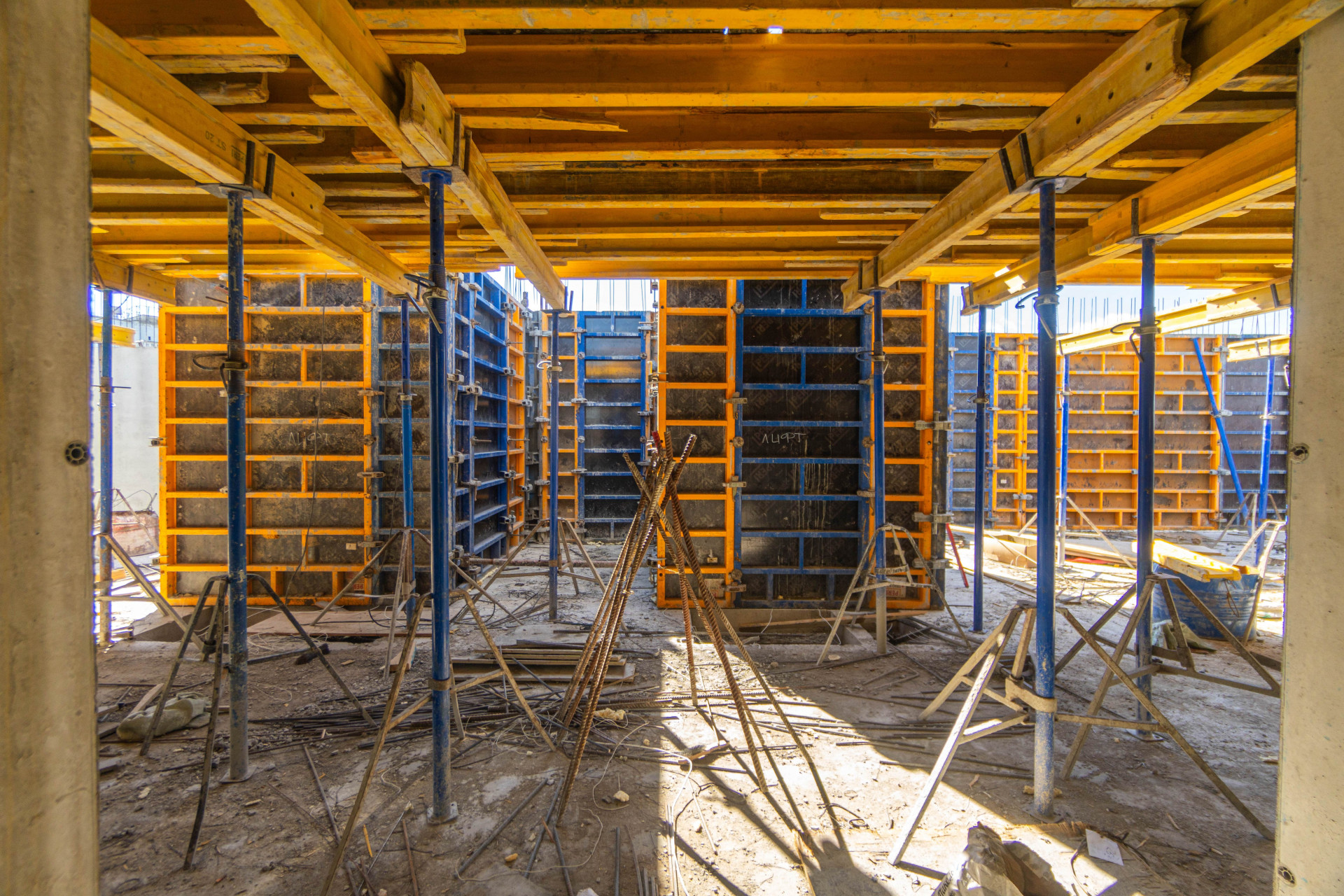

- продолжаются работы по устройству систем Водопровода и Канализации в подвале и паркинге дома

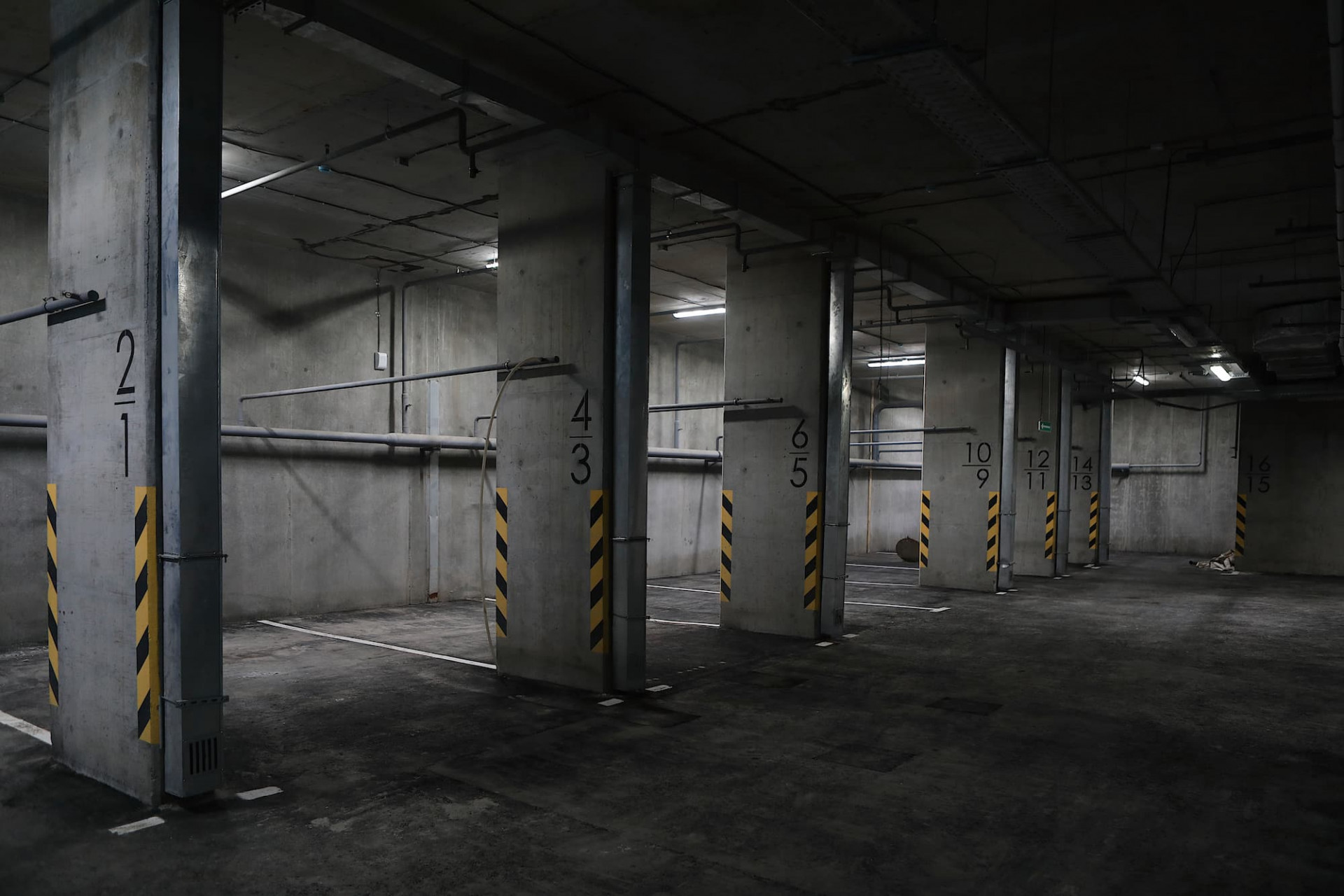

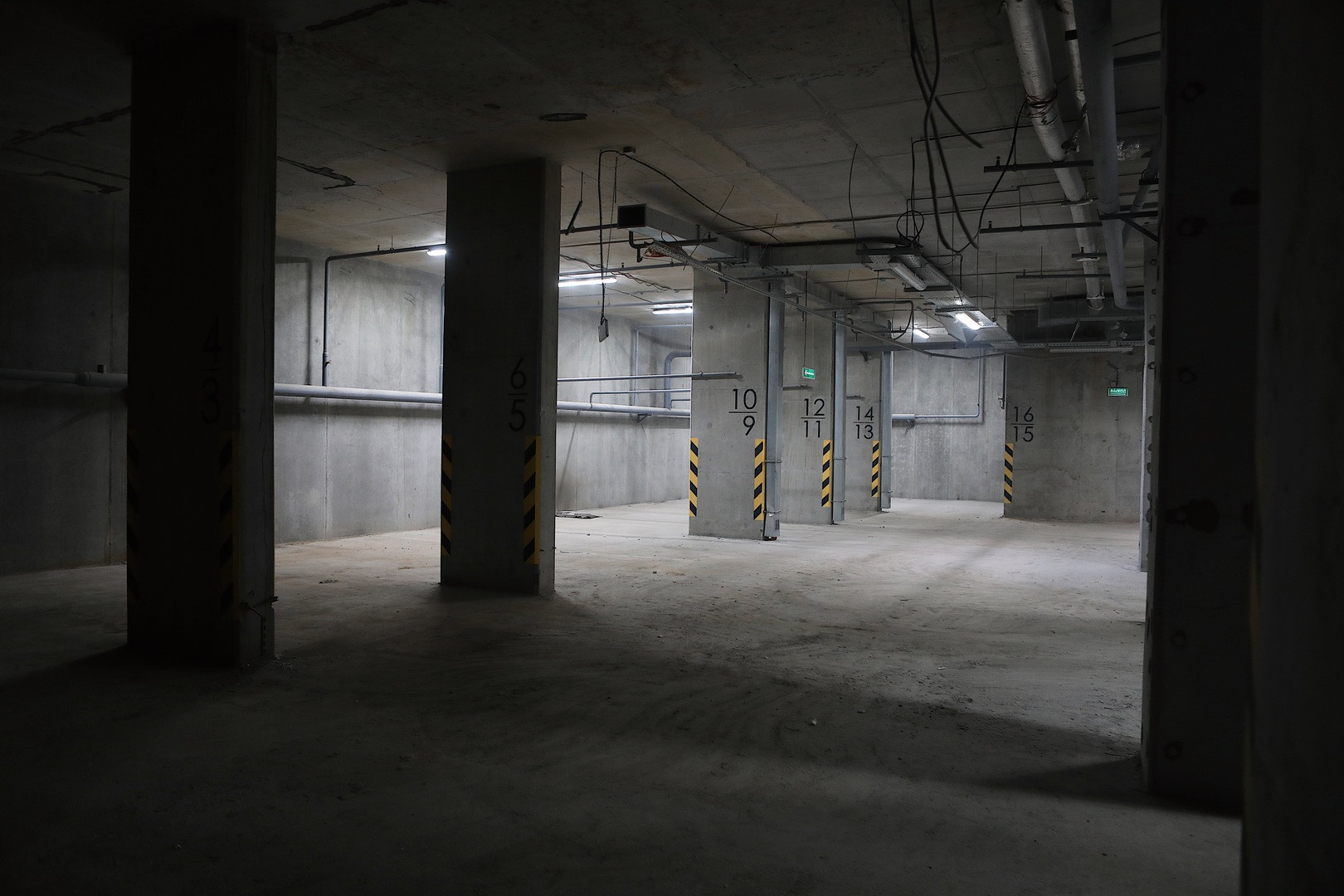

- ведутся пусконаладочные работы по инженерным системам подземного паркинга
Благоустройство:

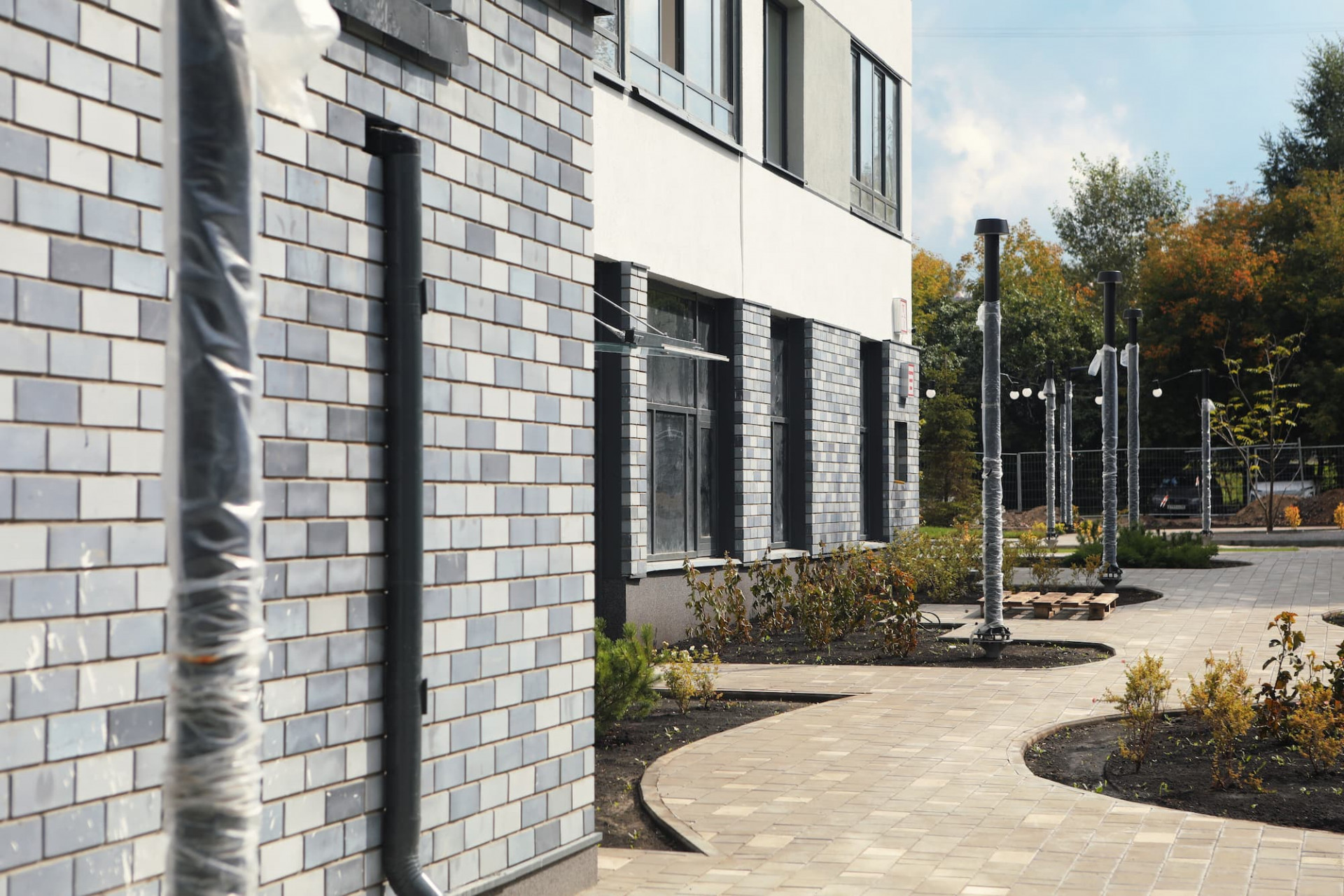

- выполнена вертикальная планировка участка
- ведутся работы по бортовых камней
- ведутся работы по устройству основания под финишные покрытия

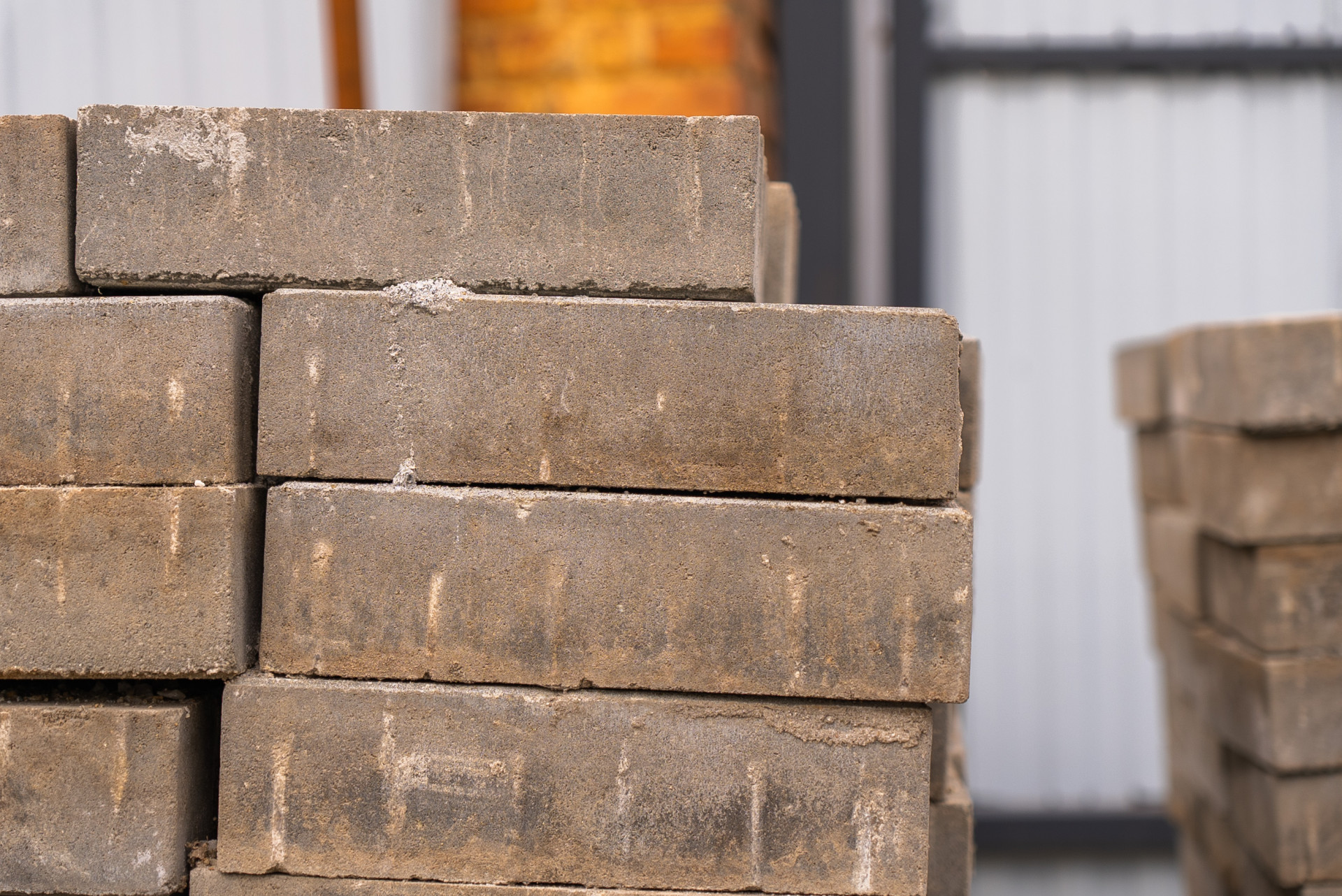

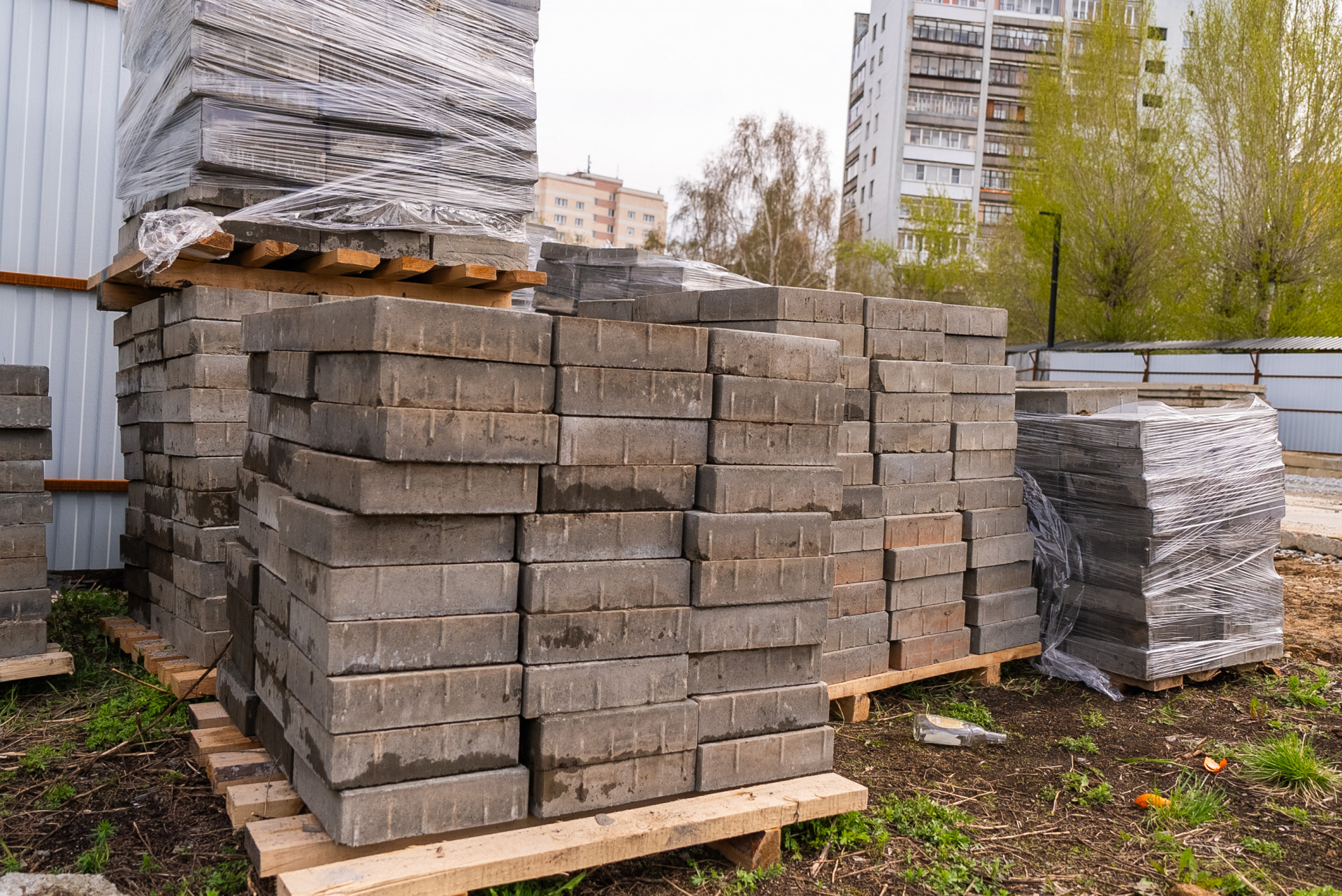

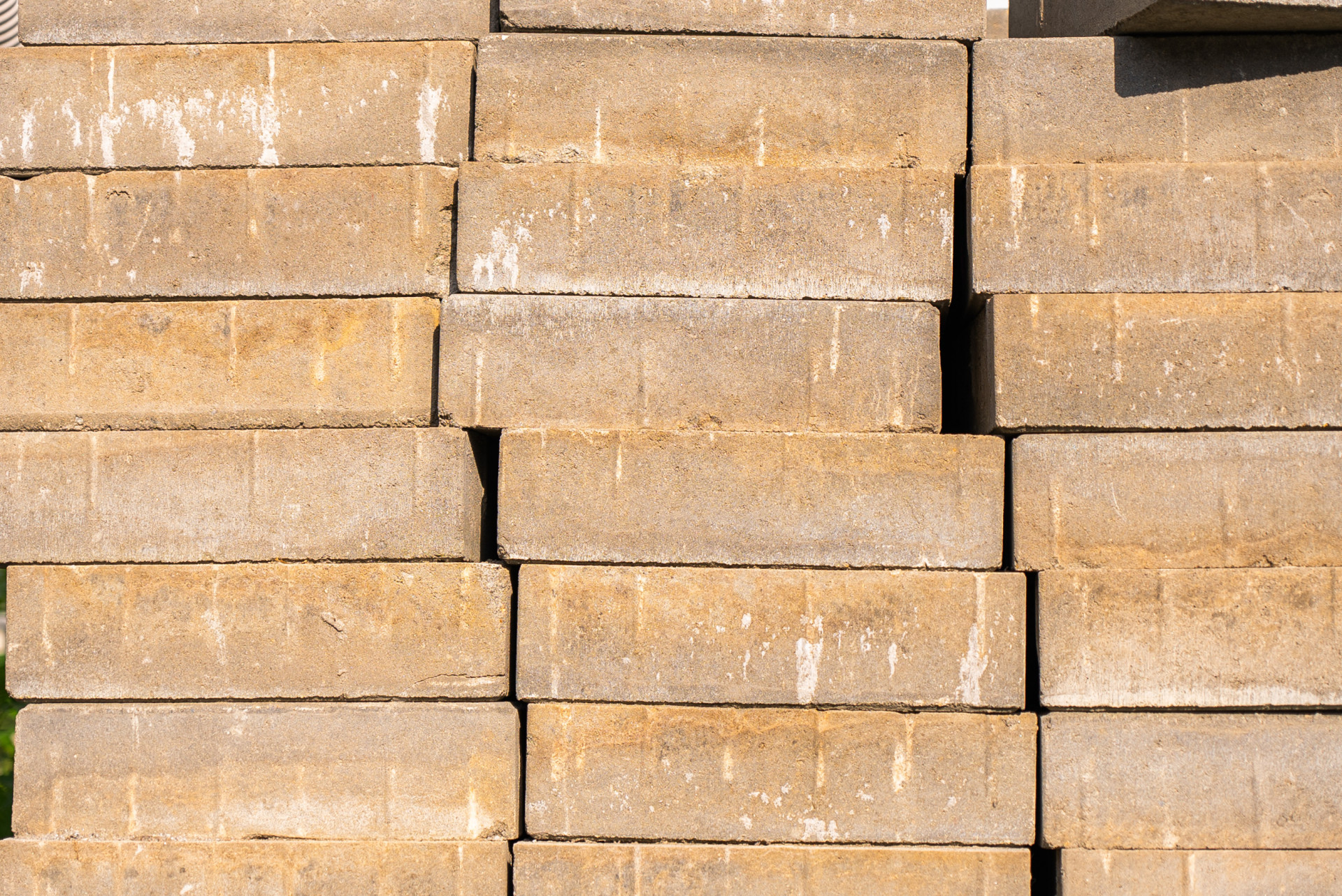

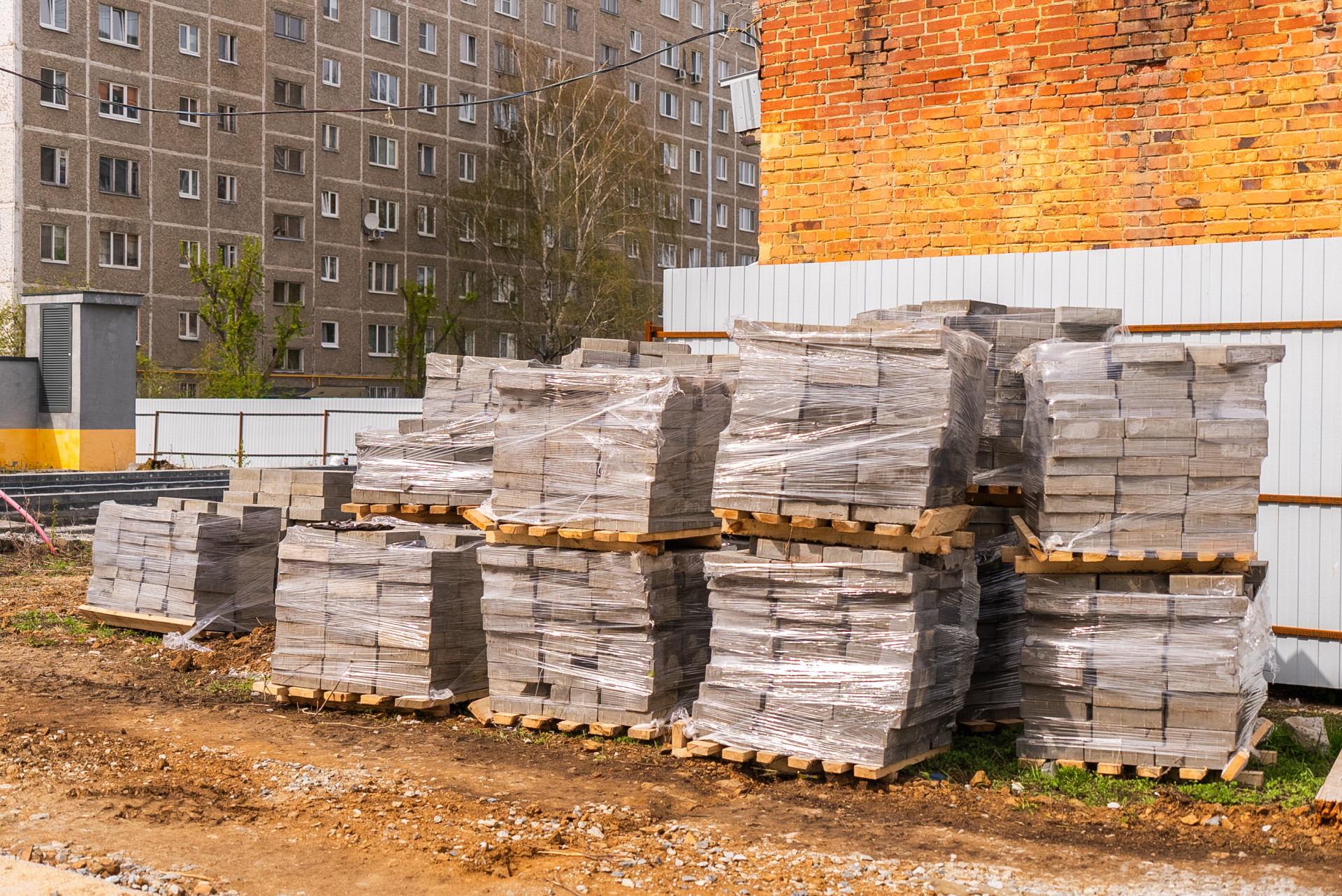

- ведутся работы по укладке тротуарной плитки
