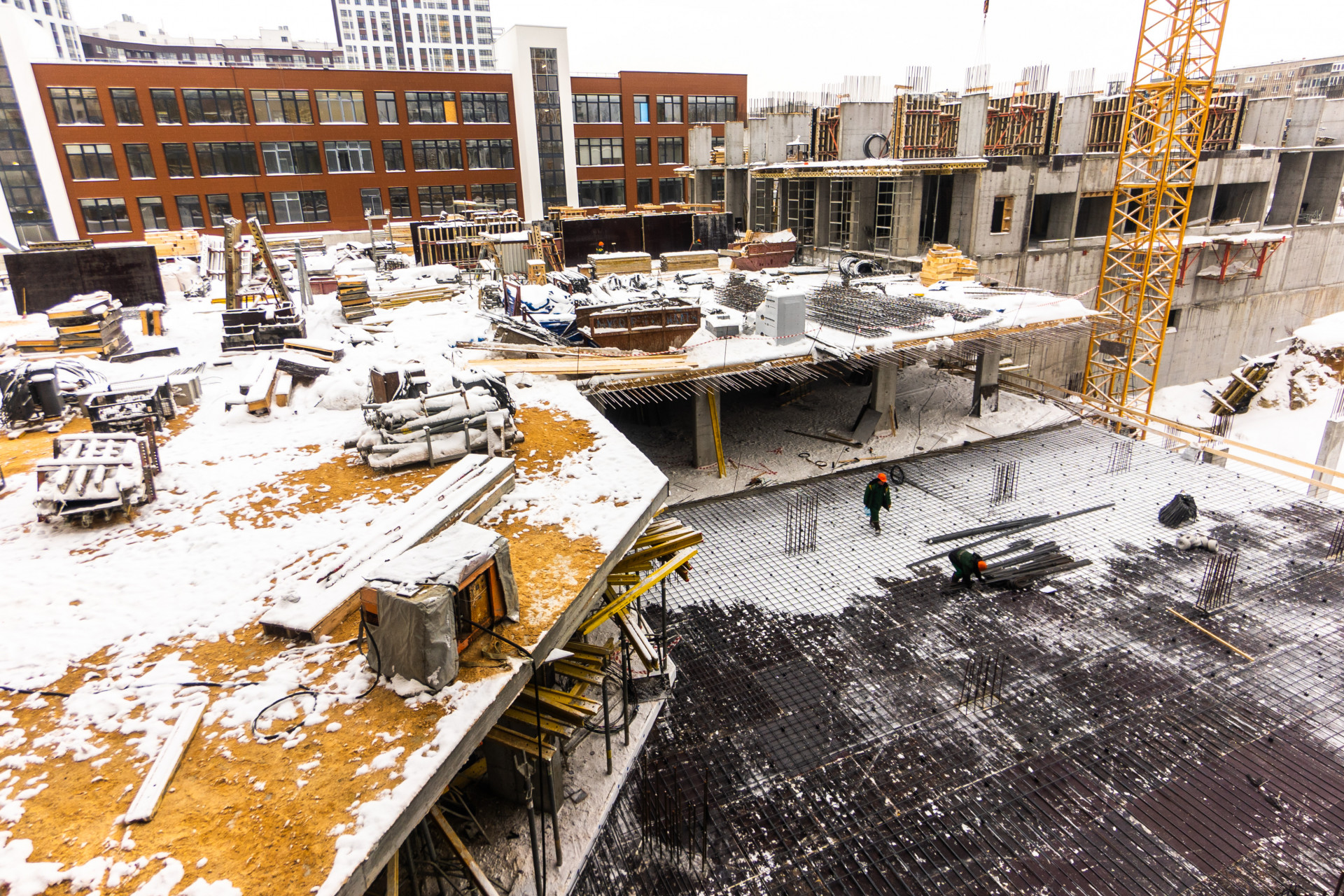

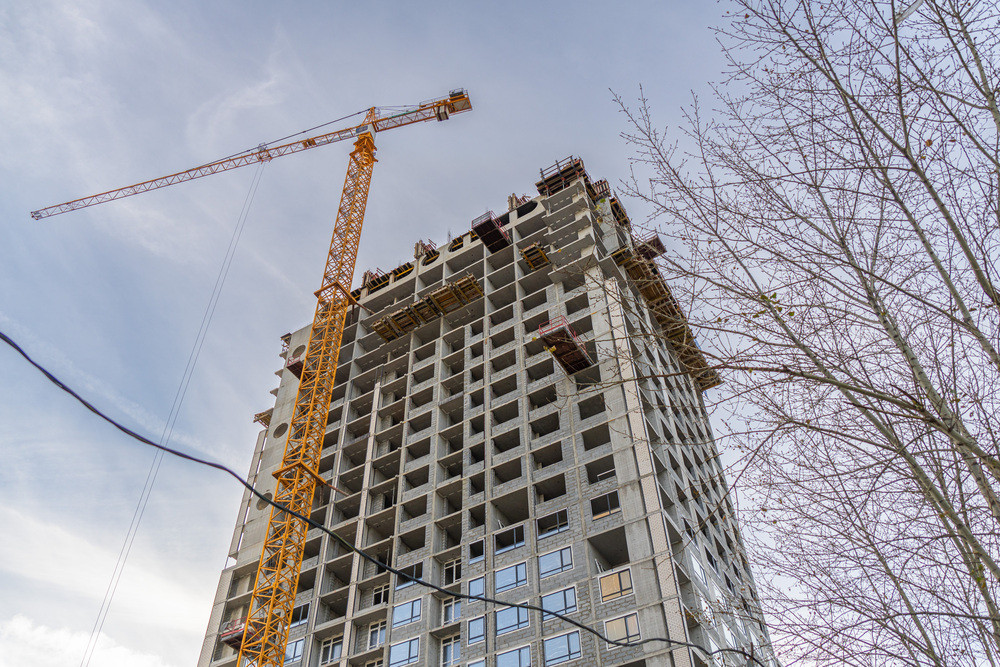

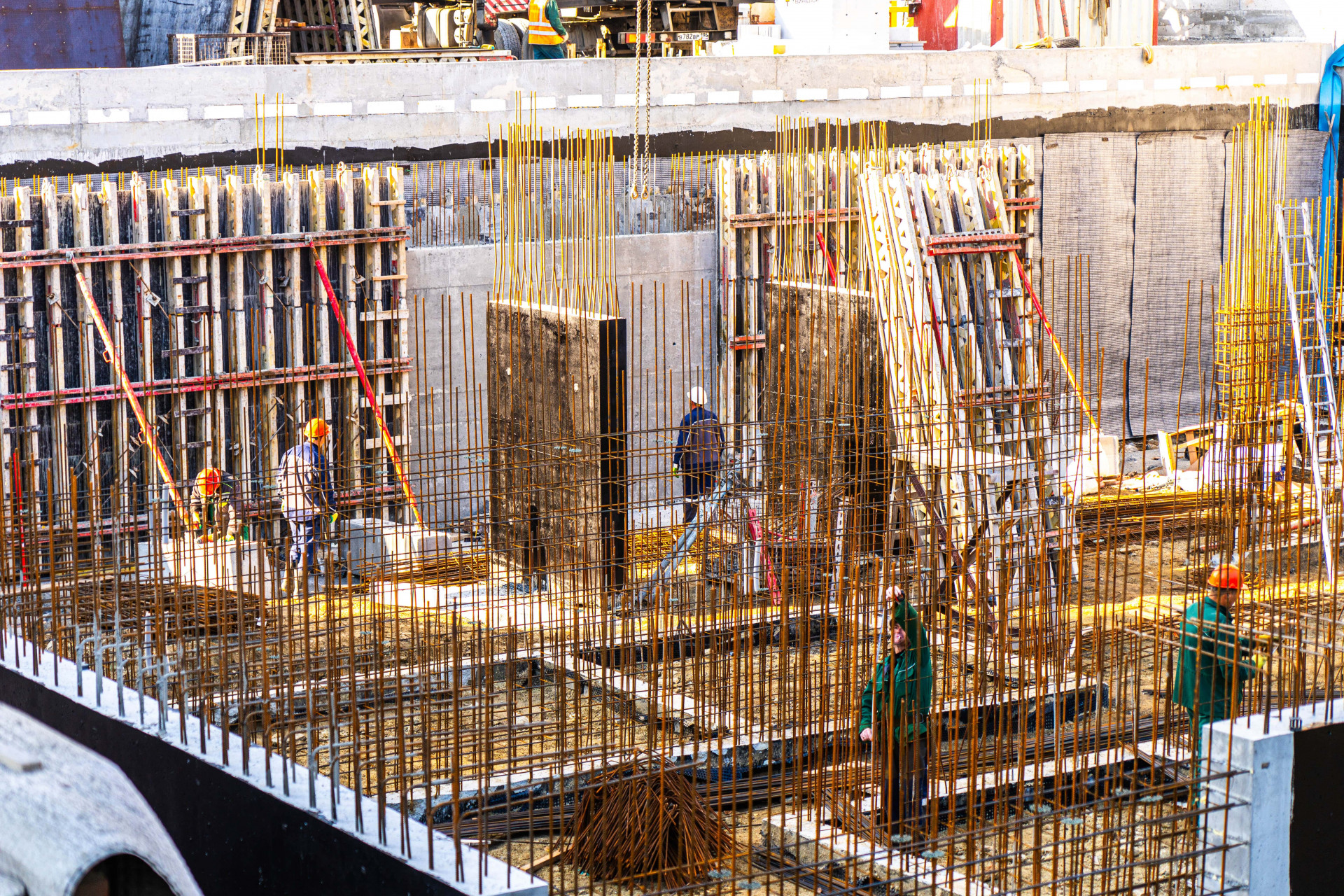

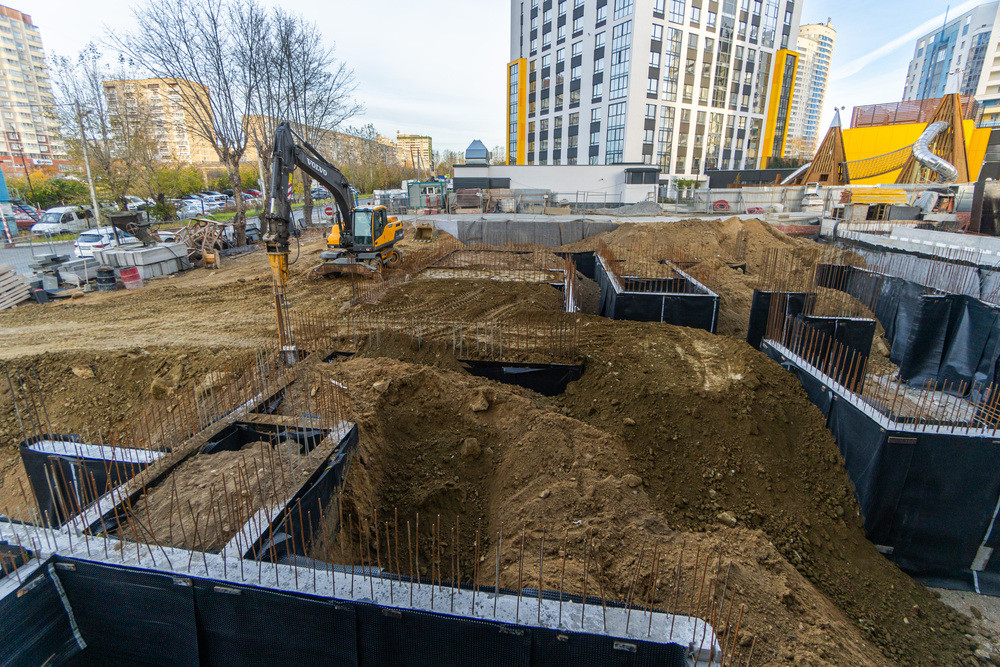

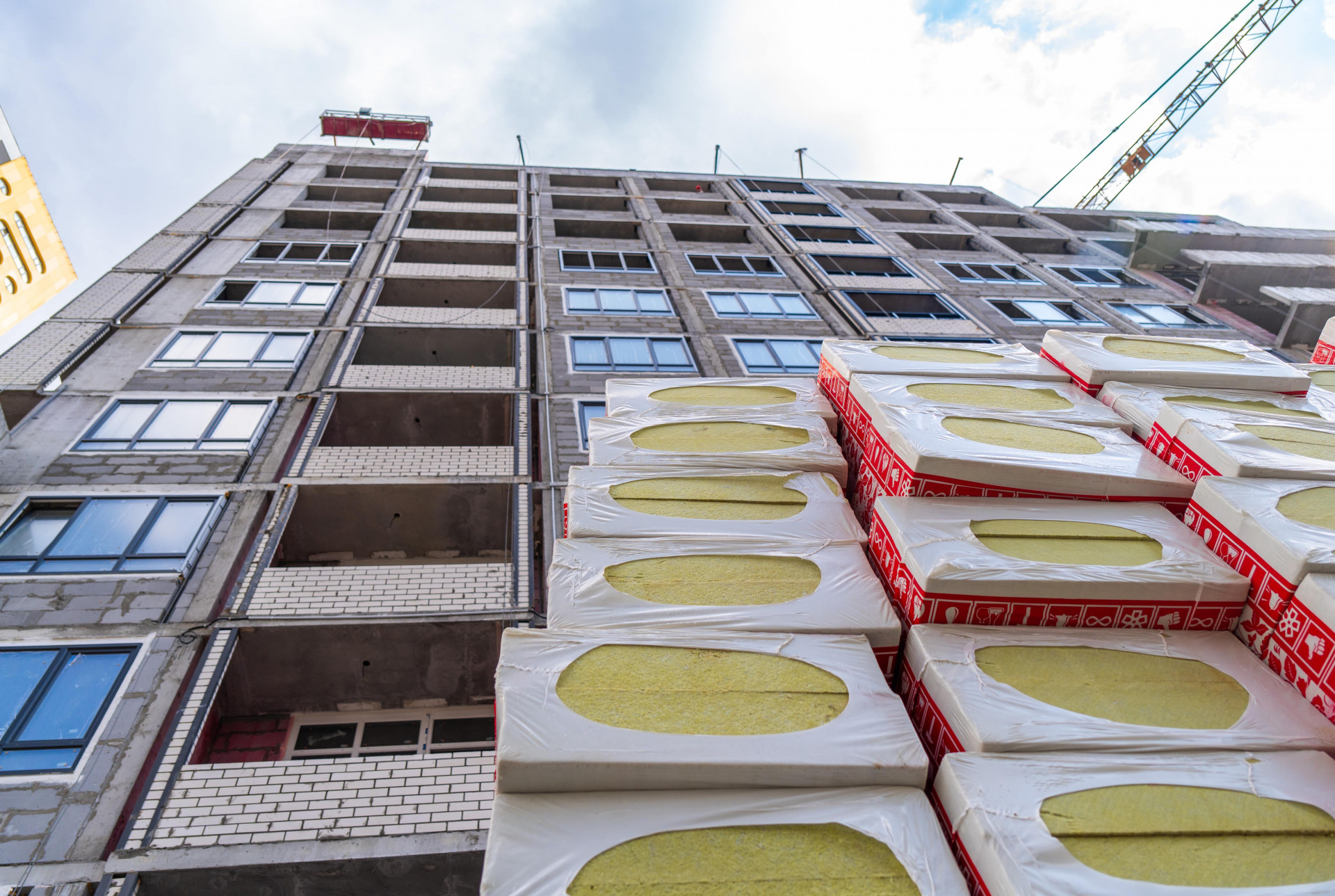

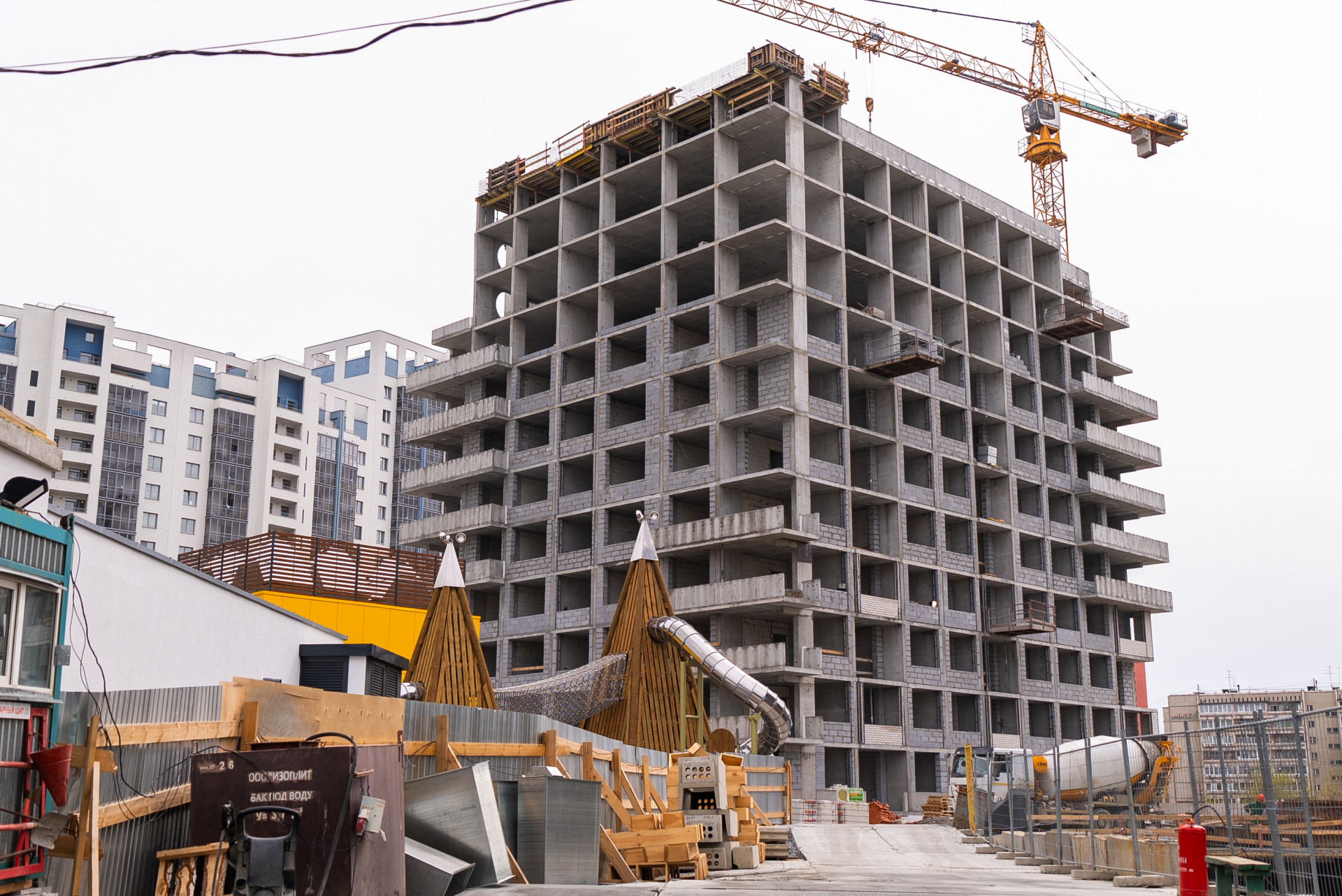

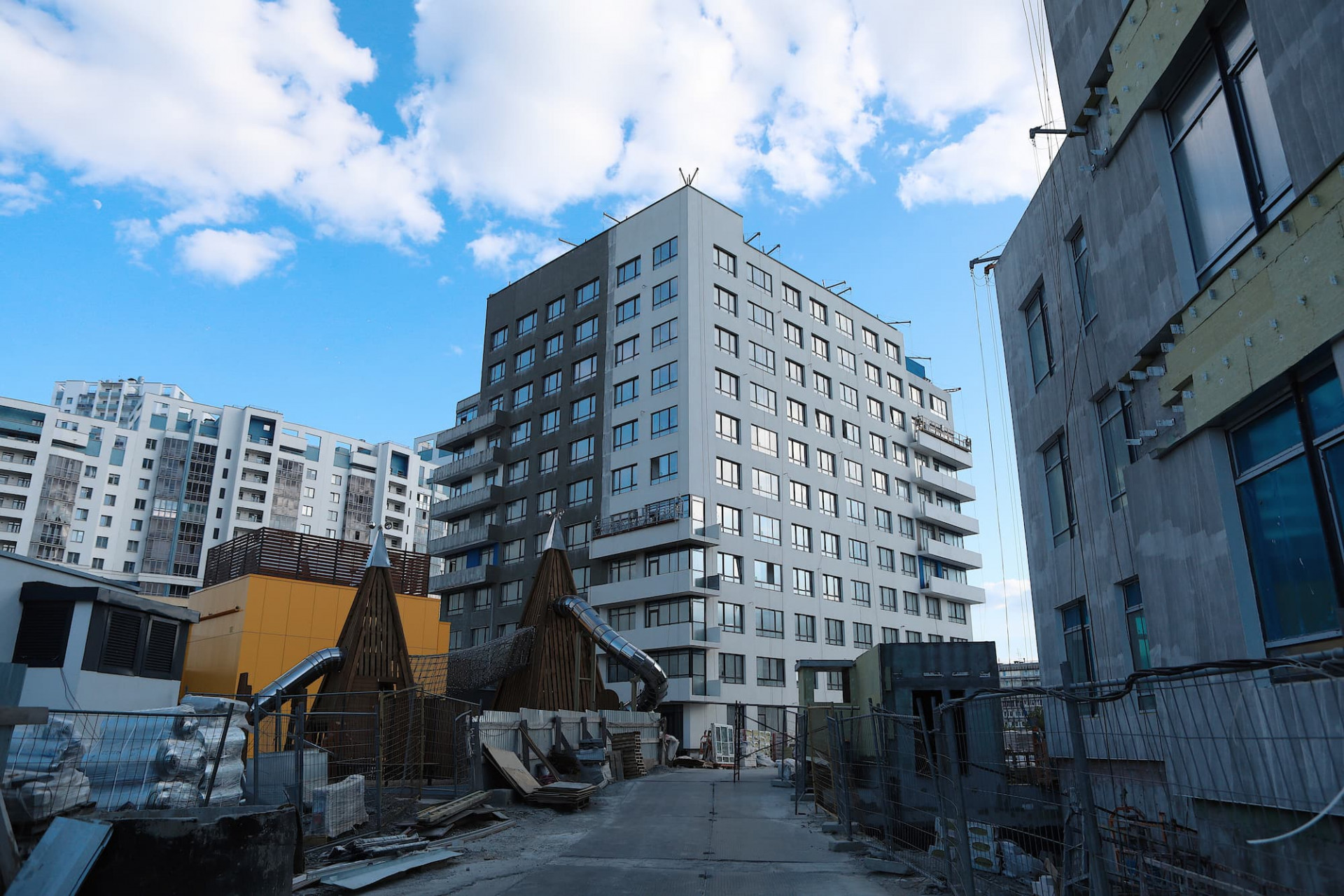

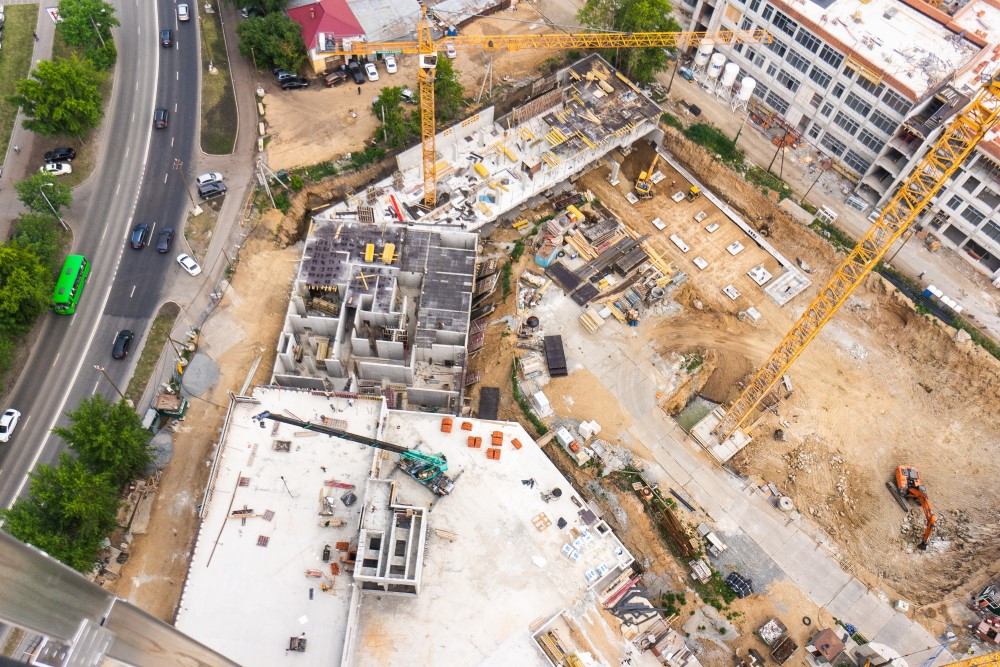

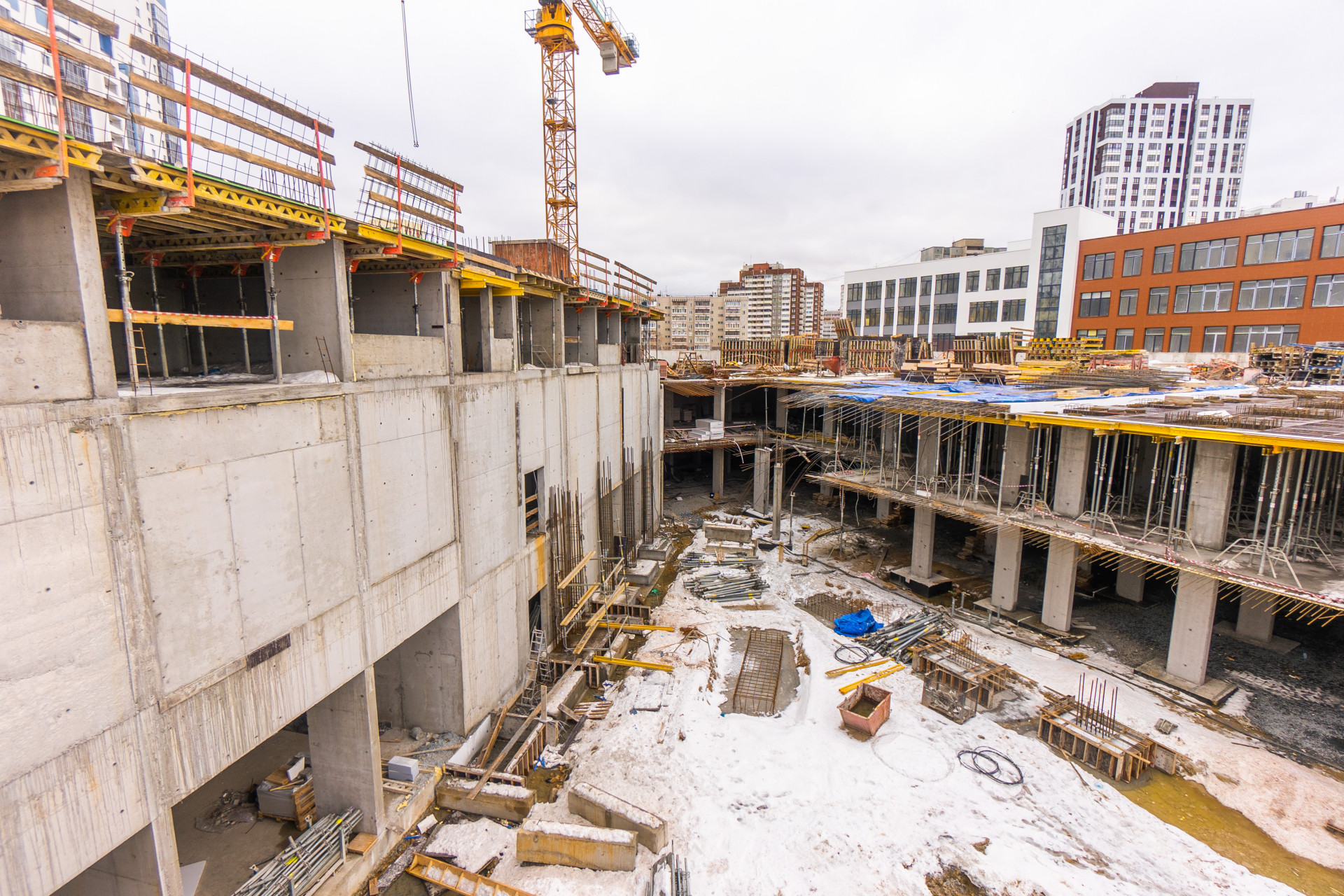

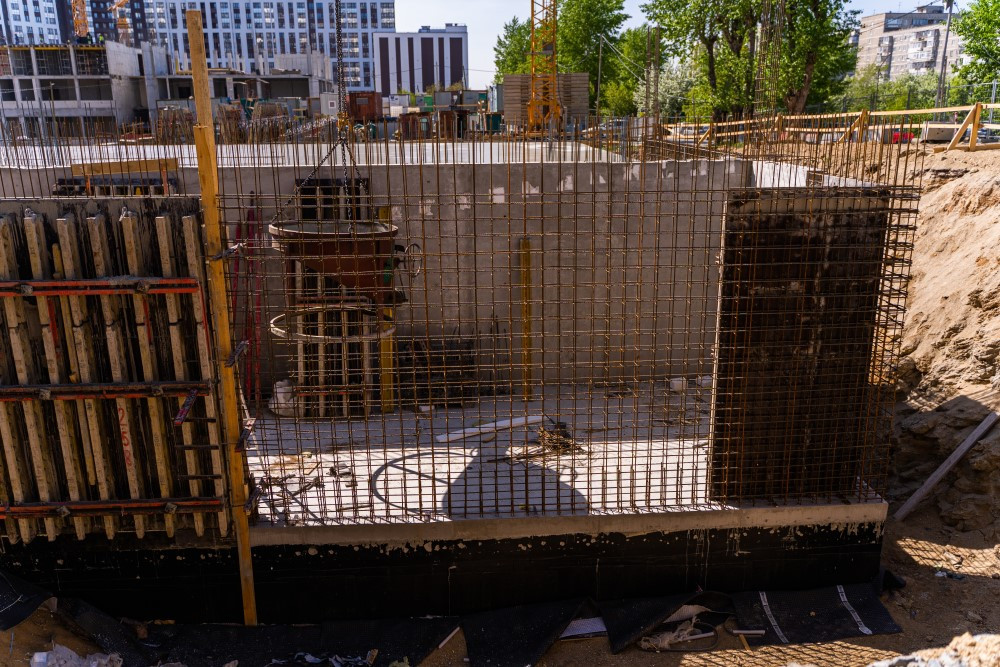

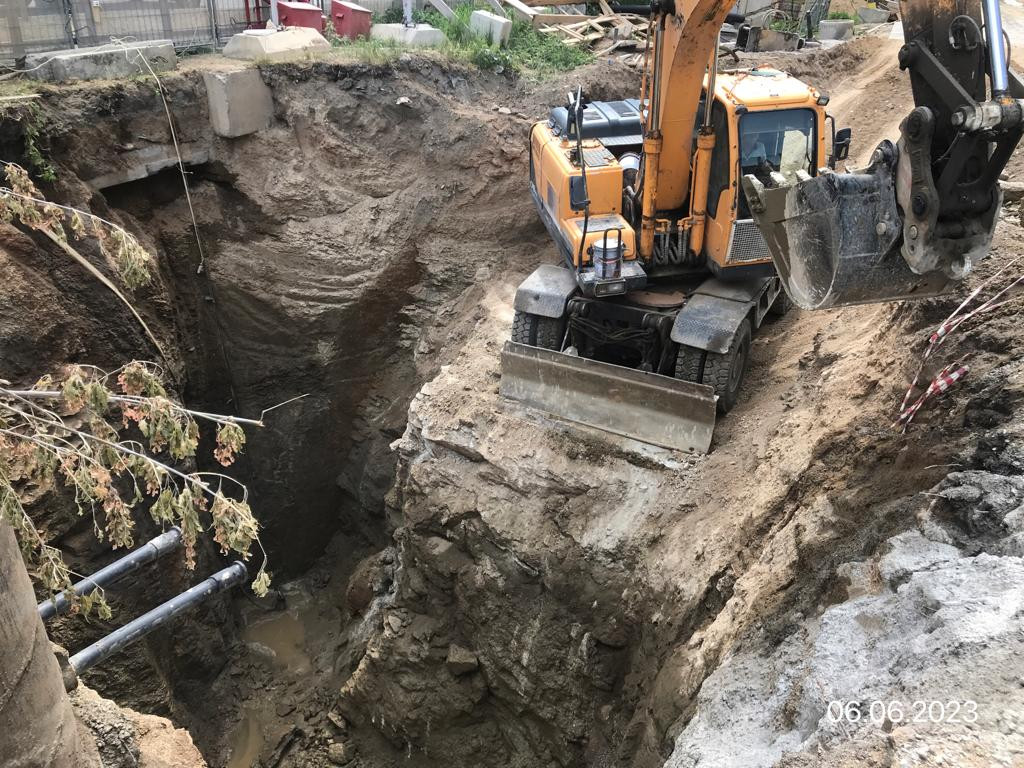

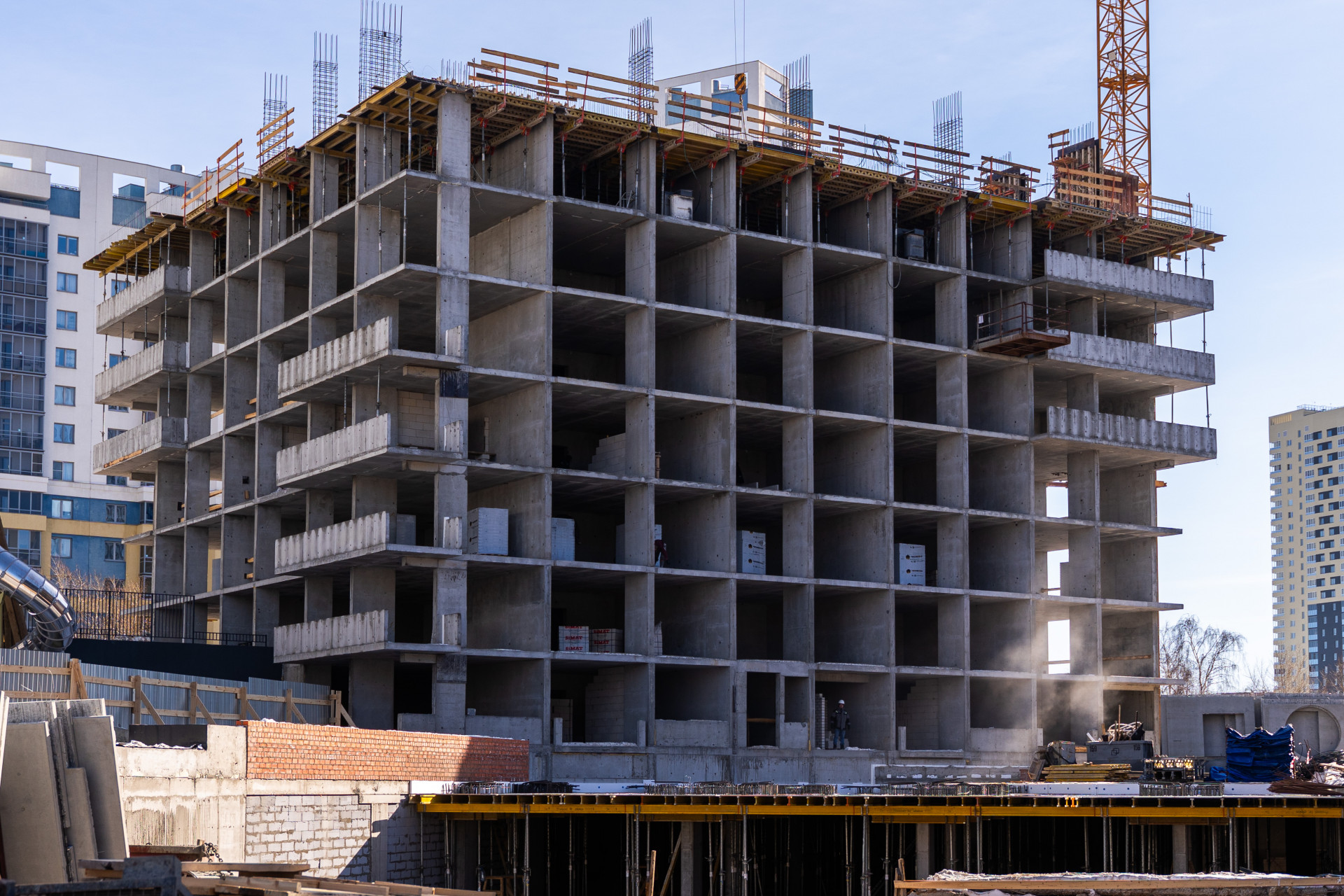

Готовность 76%.

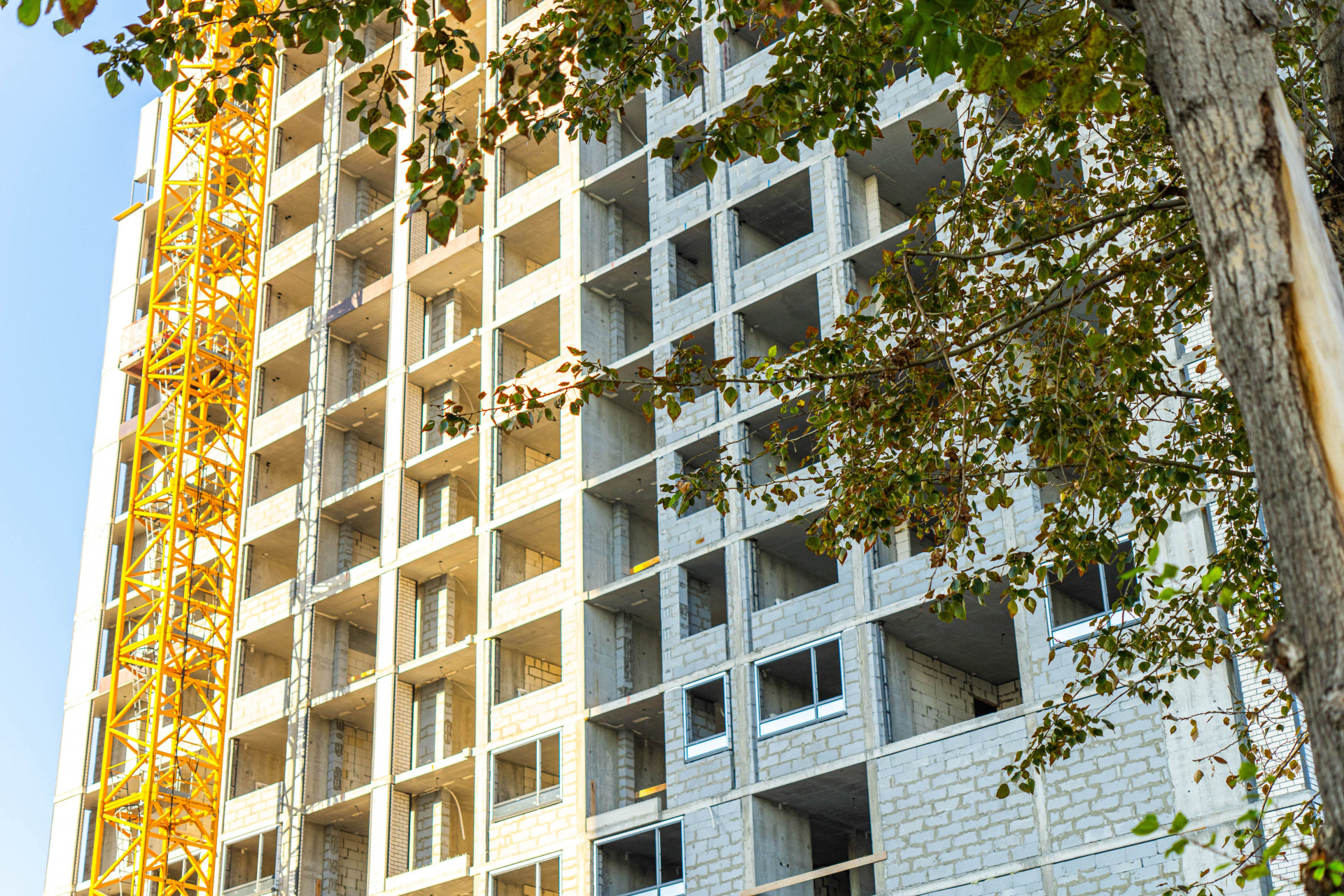

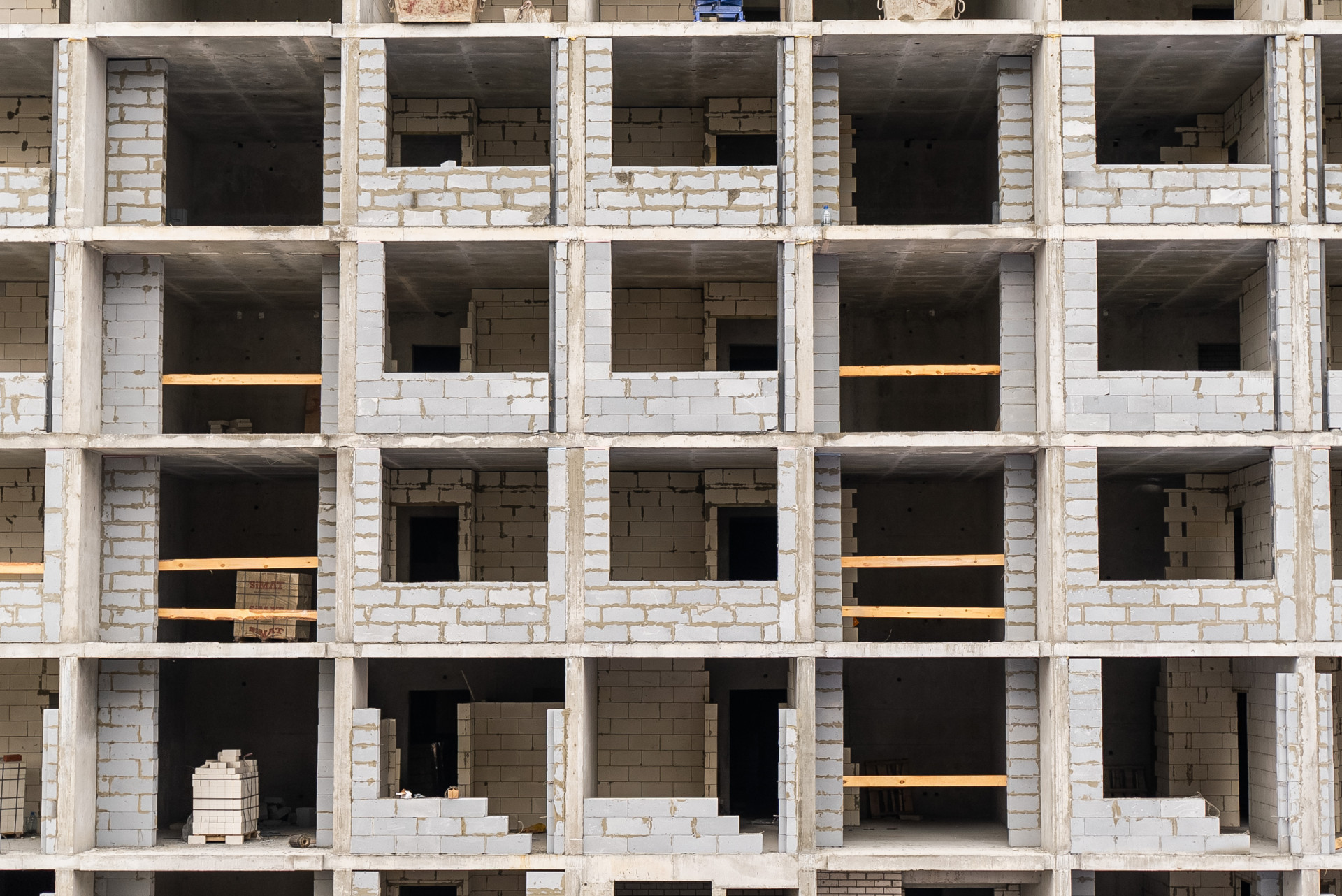

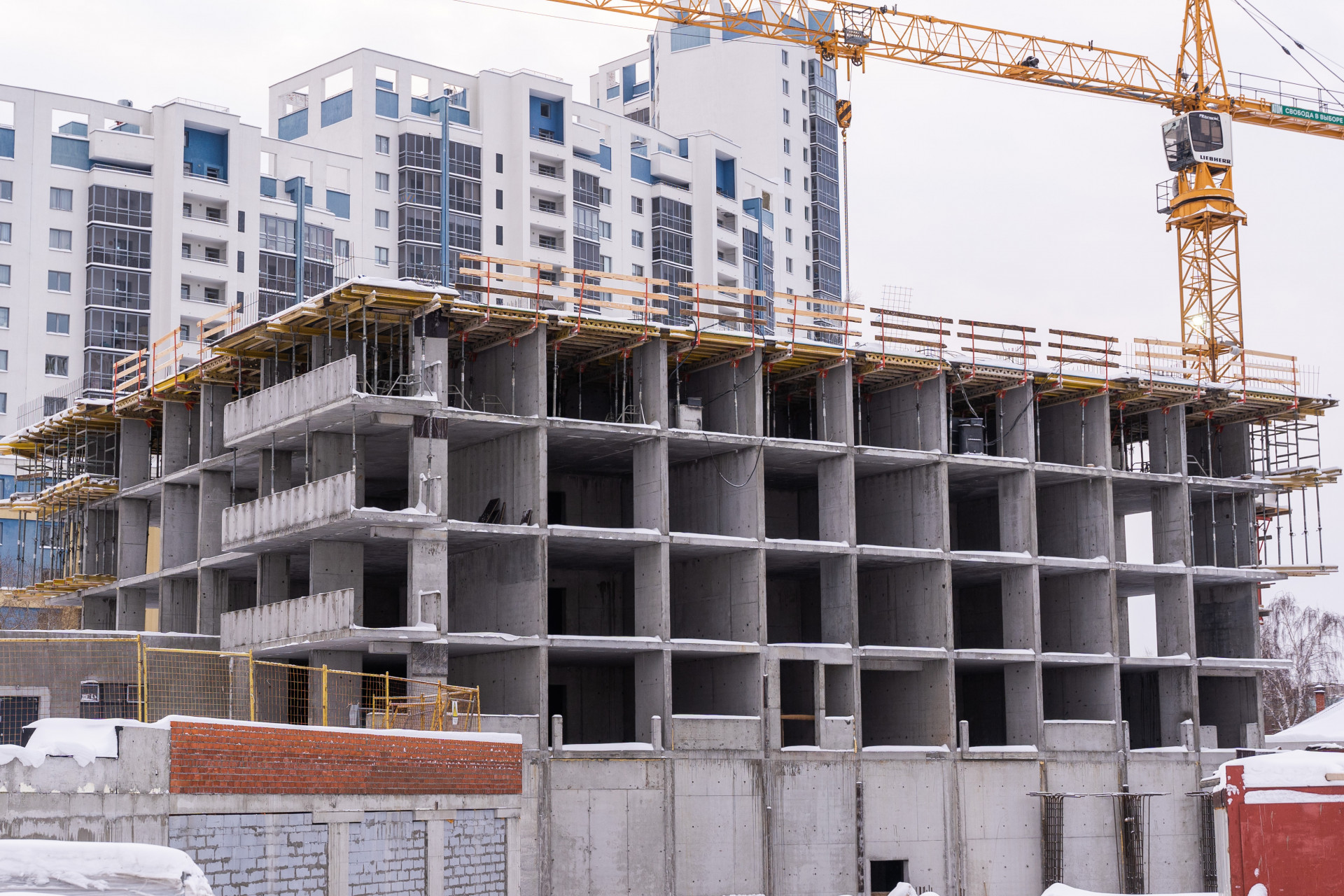

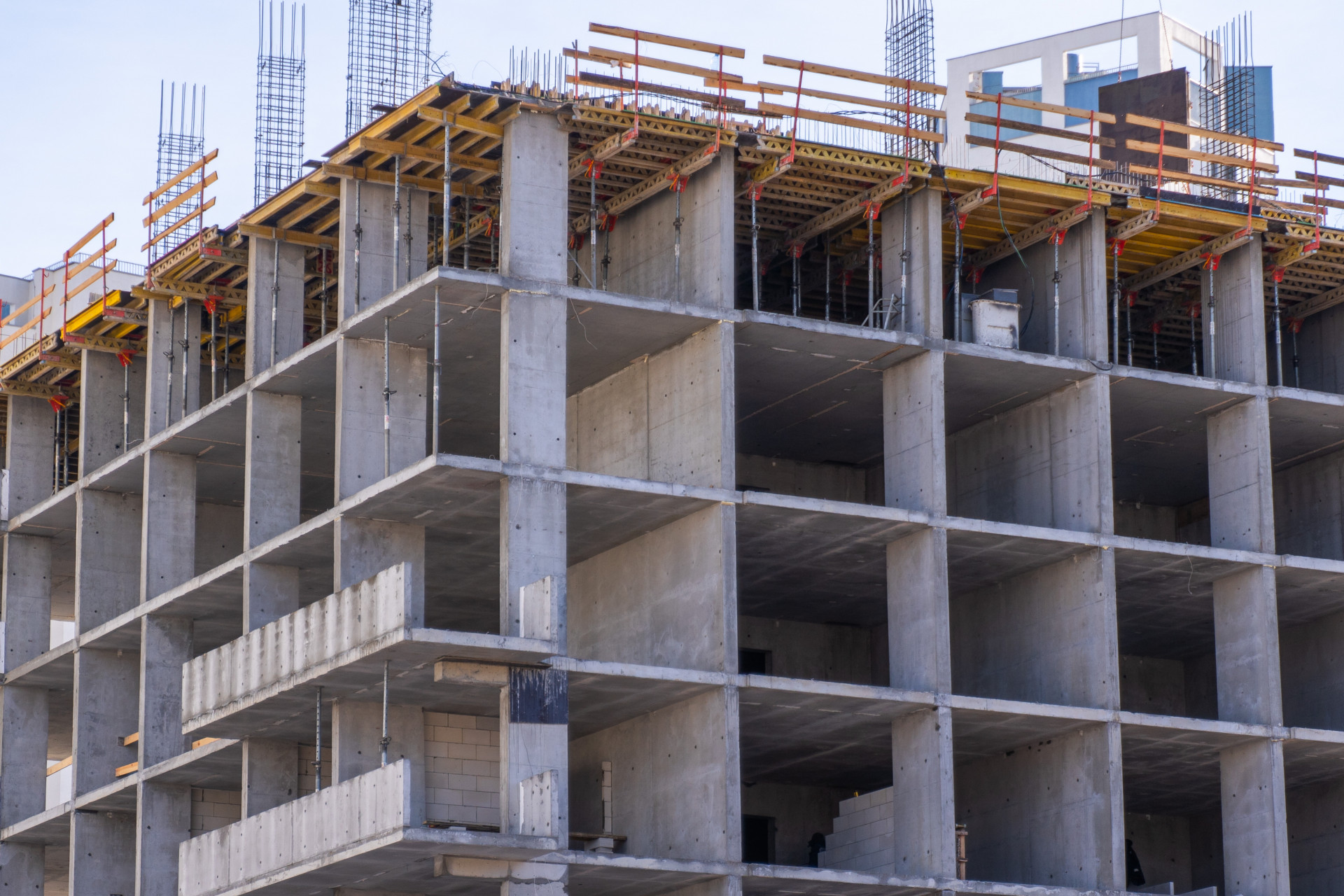

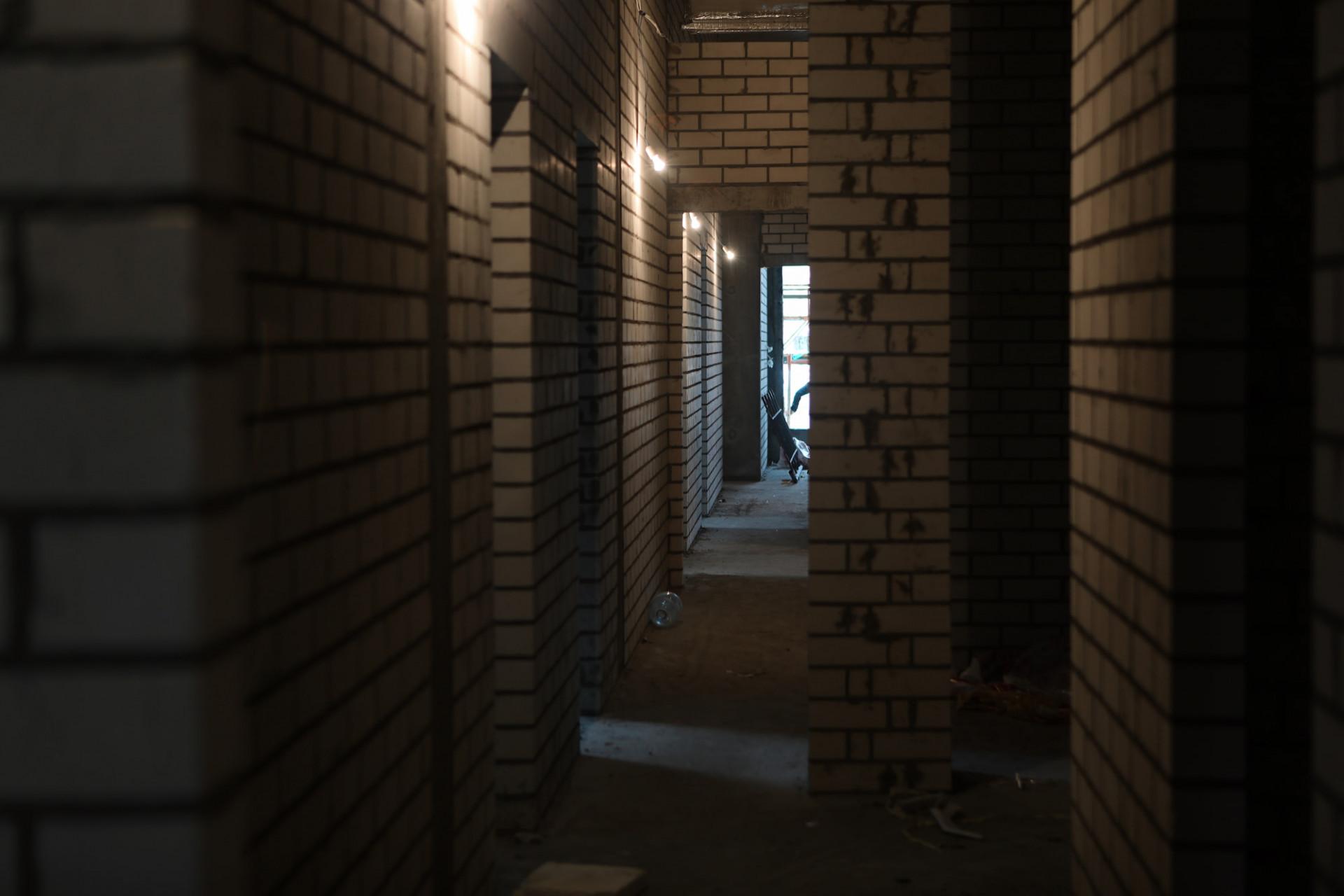

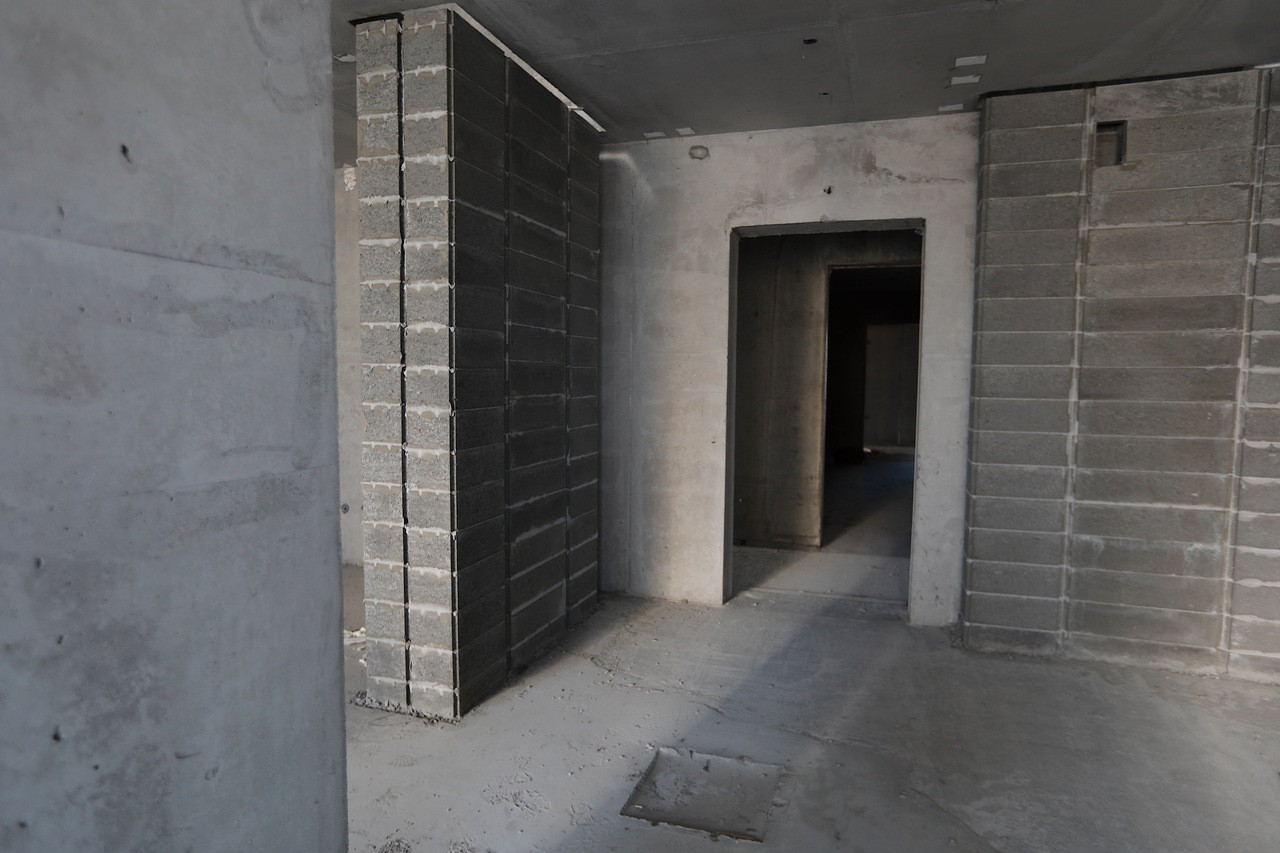

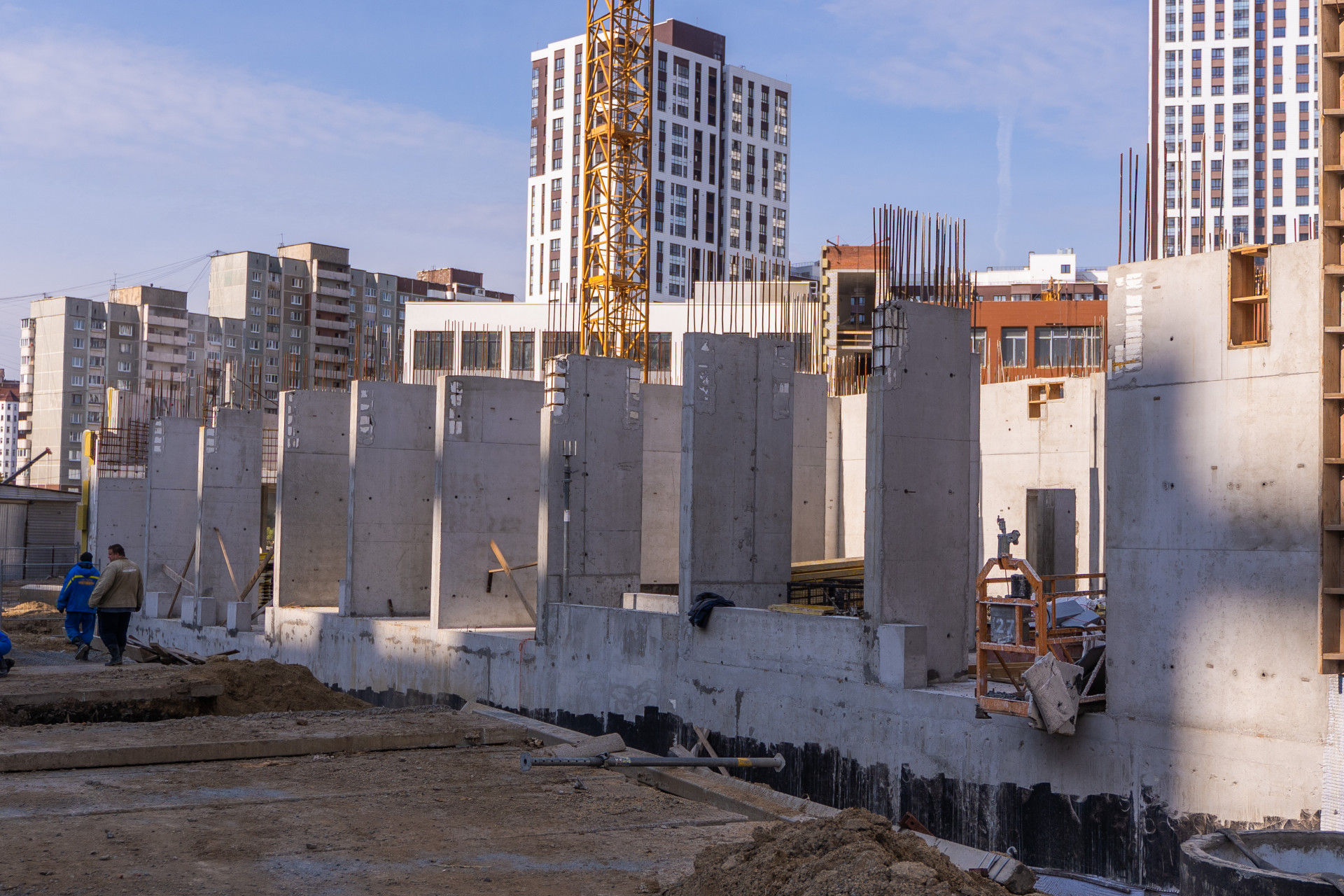

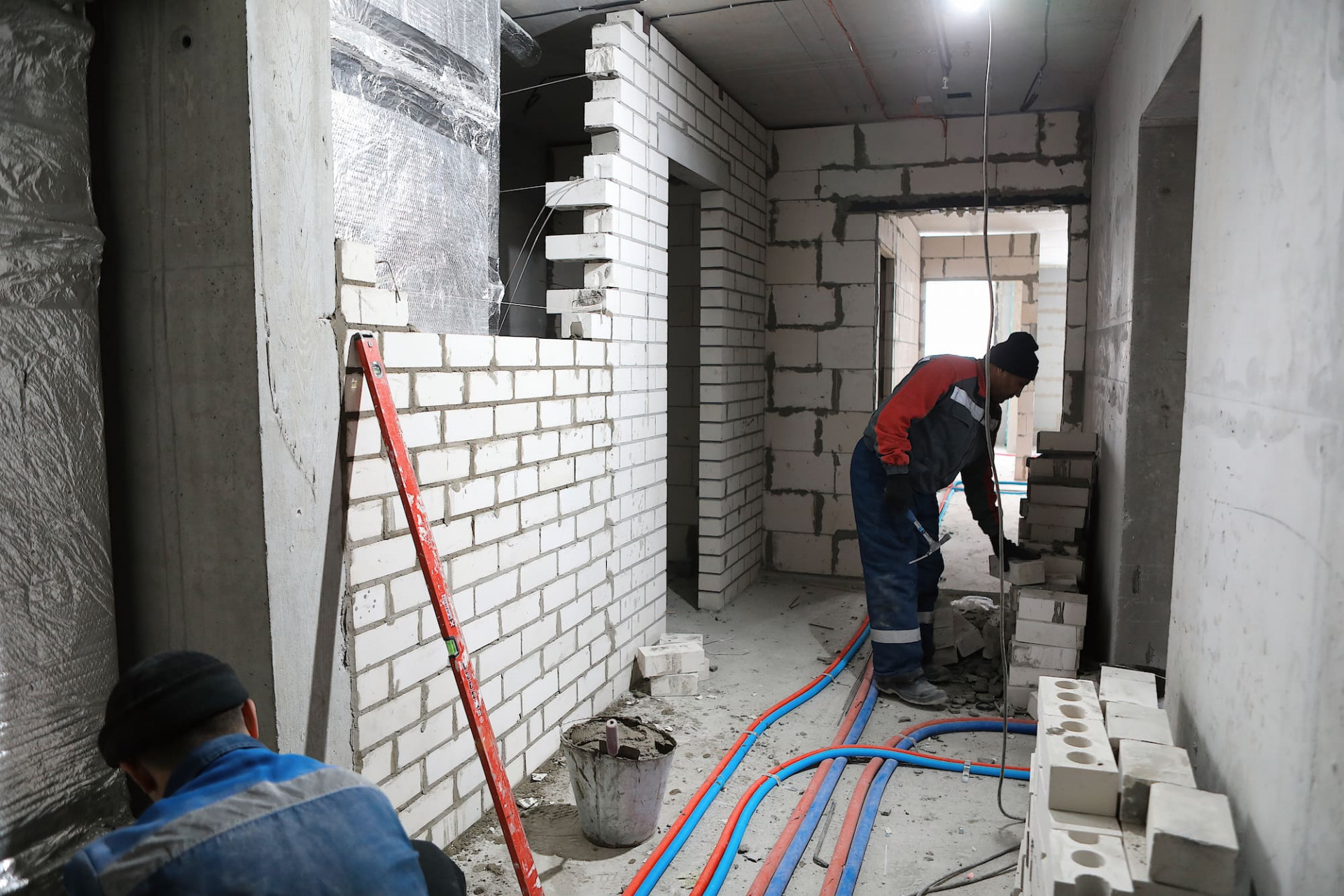

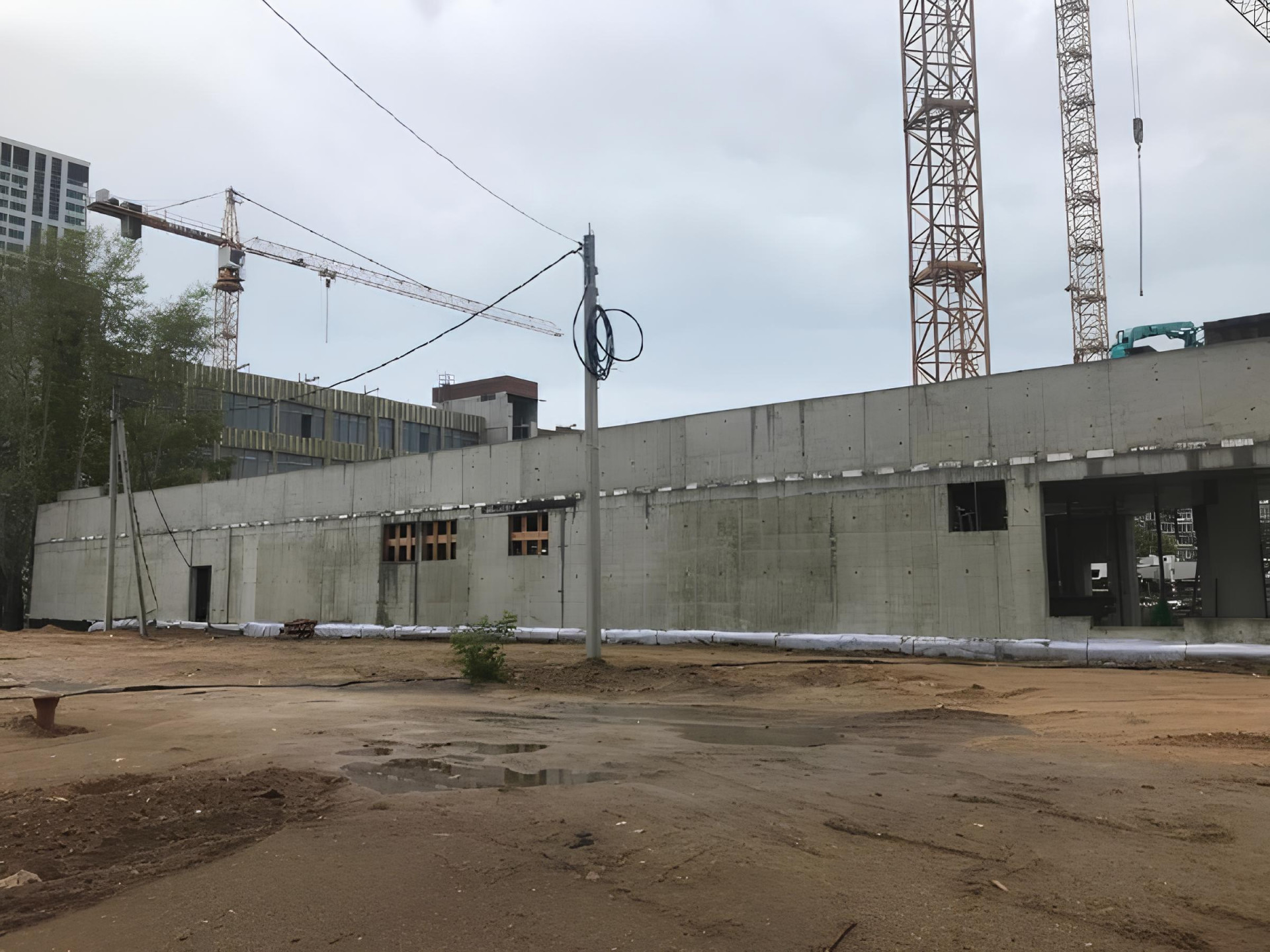

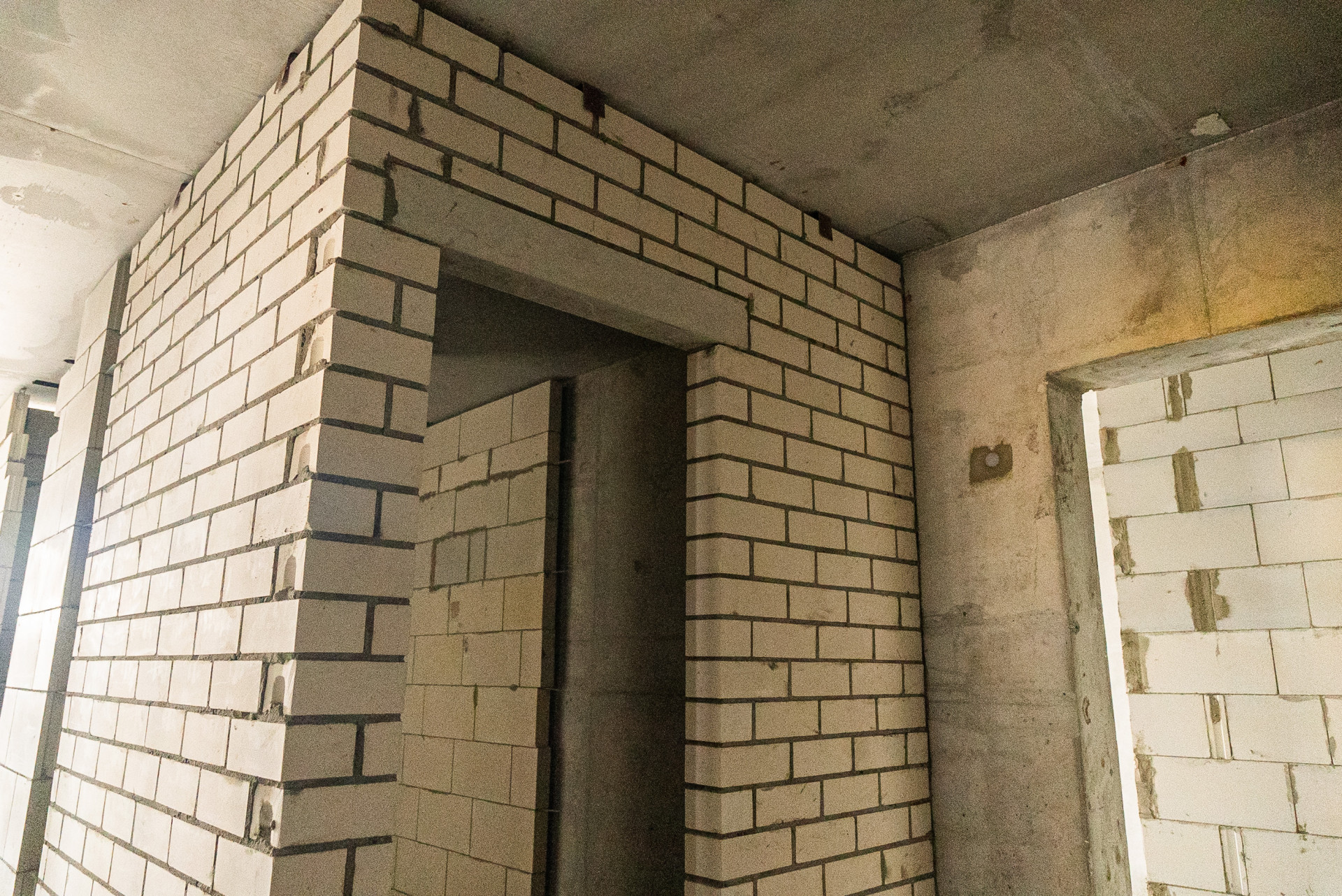

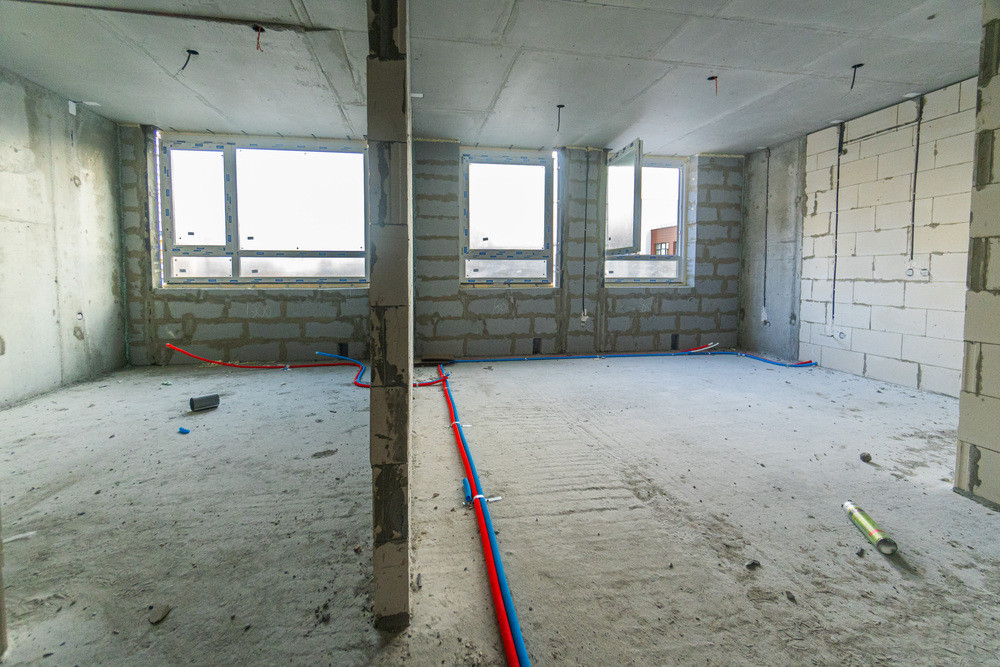

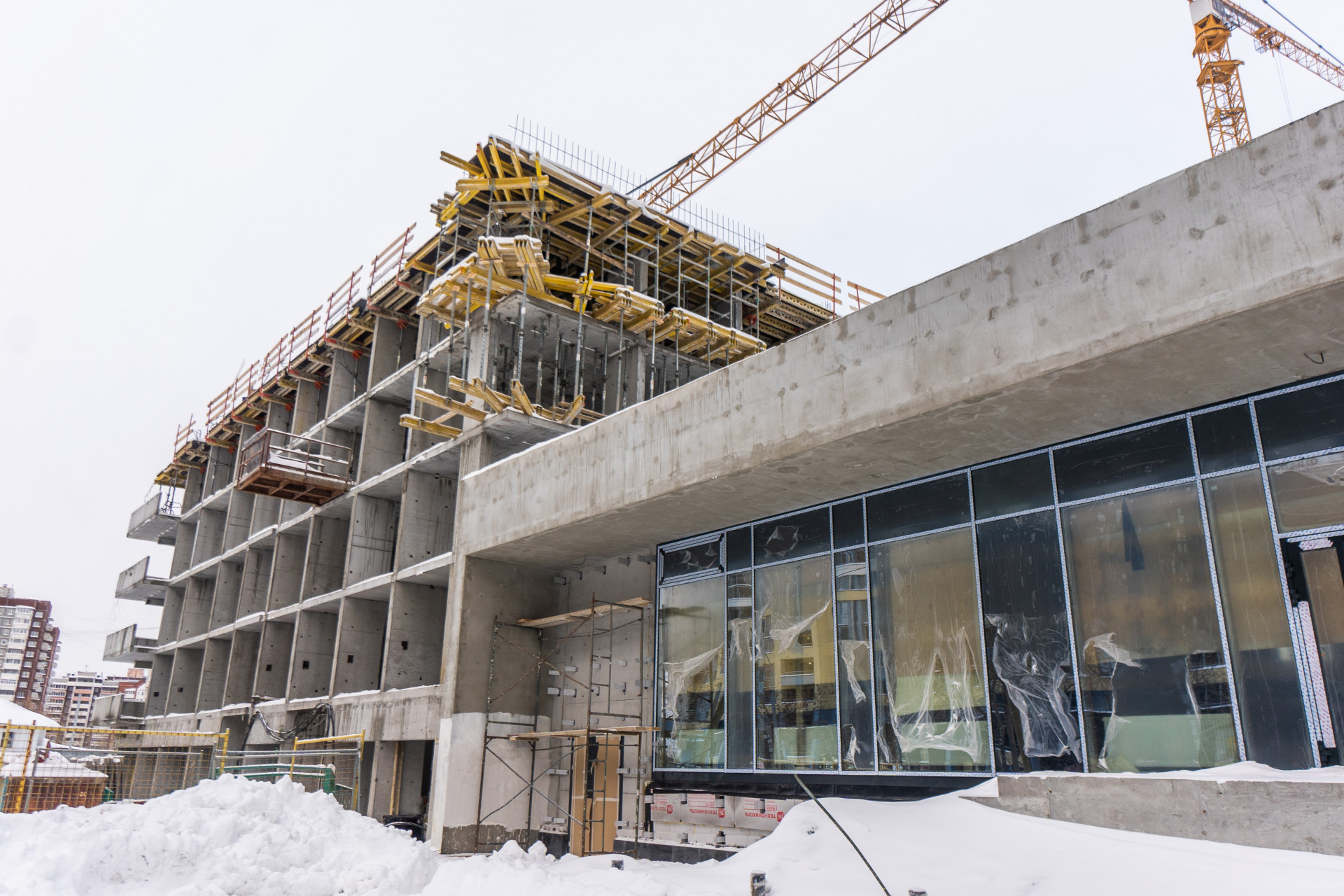

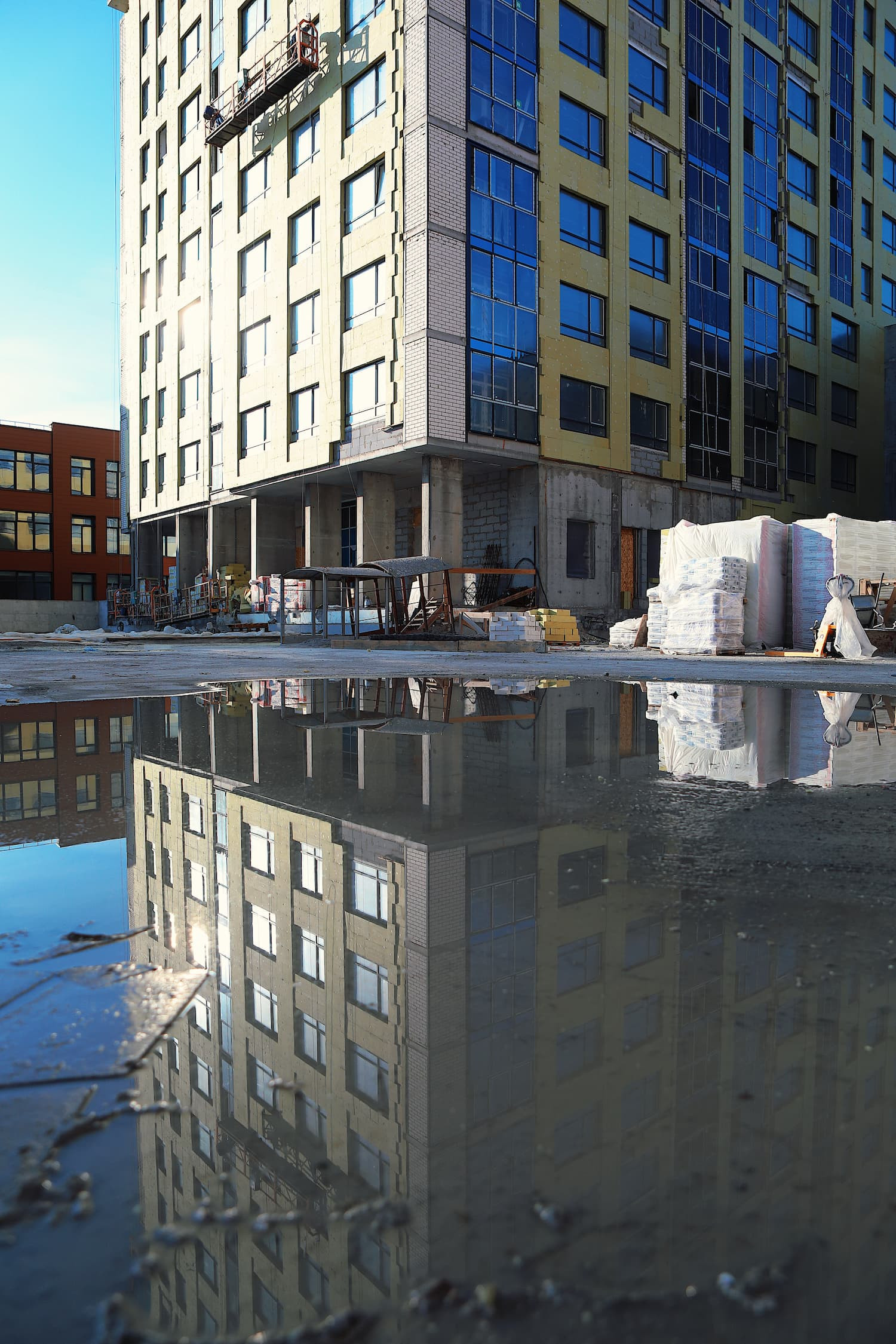

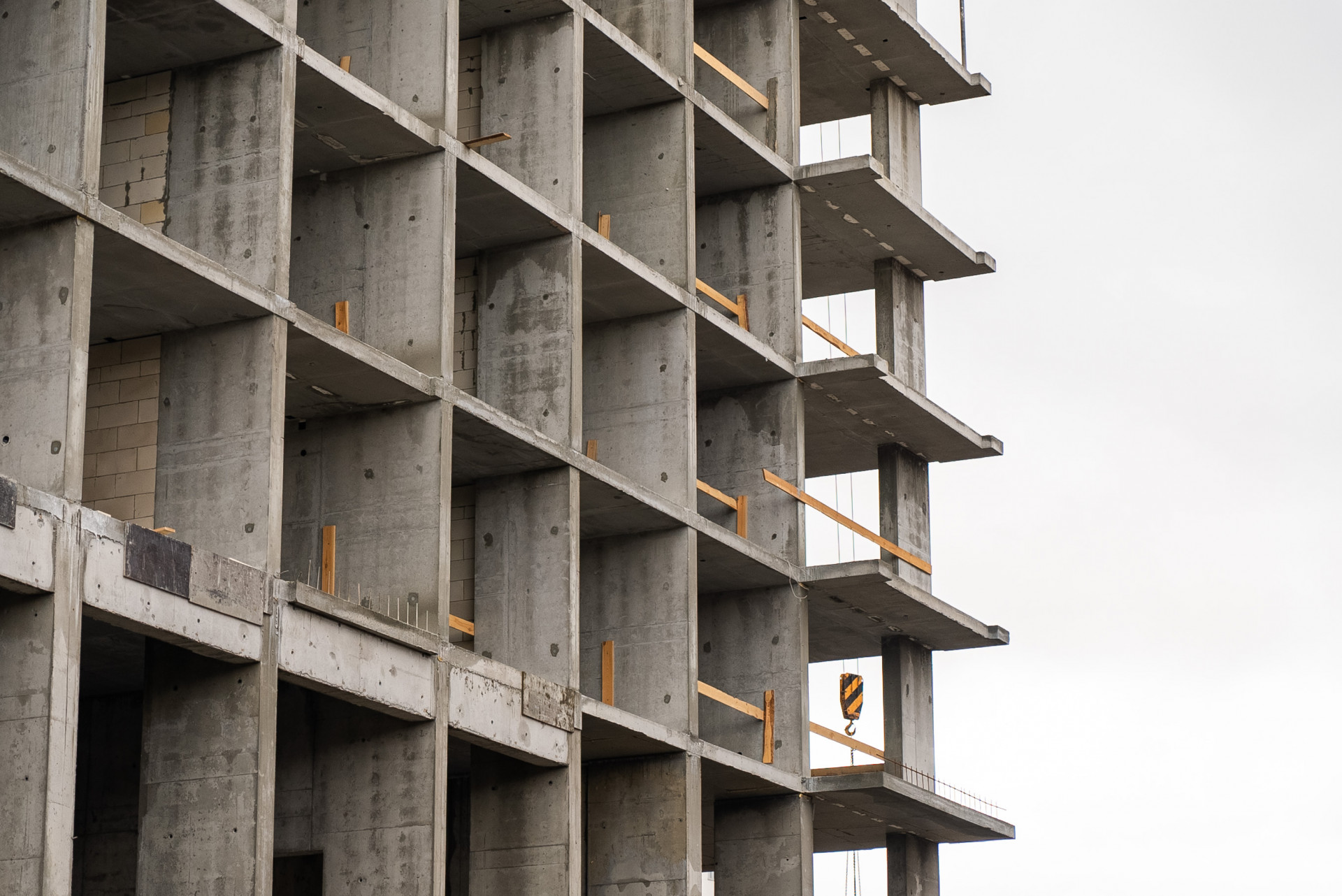

Кладка стен и перегородок, монтаж сетей вентиляции, монтаж окон ПВХ, остекление балконов, внутренние электромонтажные работы, устройство фасада здания, сантехнические работы, устройство наружных инженерных сетей, кровельные работы, монтаж лифтов, монтаж оборудования ИТП, отделочные работыКладка стен и перегородок, монтаж сетей вентиляции, монтаж окон ПВХ, остекление балконов, внутренние электромонтажные работы, устройство фасада здания, сантехнические работы, устройство наружных инженерных сетей, кровельные работыКладка стен и перегородок, монтаж сетей вентиляции, монтаж окон ПВХ, остекление балконов, внутренние электромонтажные работы, устройство фасада здания, сантехнические работы, устройство наружных инженерных сетей, кровельные работы, монтаж лифтов, монтаж оборудования ИТП, отделочные работыДекабрь 2022На сегодняшний день проводится: кладка стен и перегородок, устройство стяжки, штукатурка стен, монтаж сетей вентиляции, монтаж окон ПВХ, остекление балконов, внутренние электромонтажные работы, устройство фасада здания, сантехнические работы, устройство наружных инженерных сетей, монтаж лифтов.

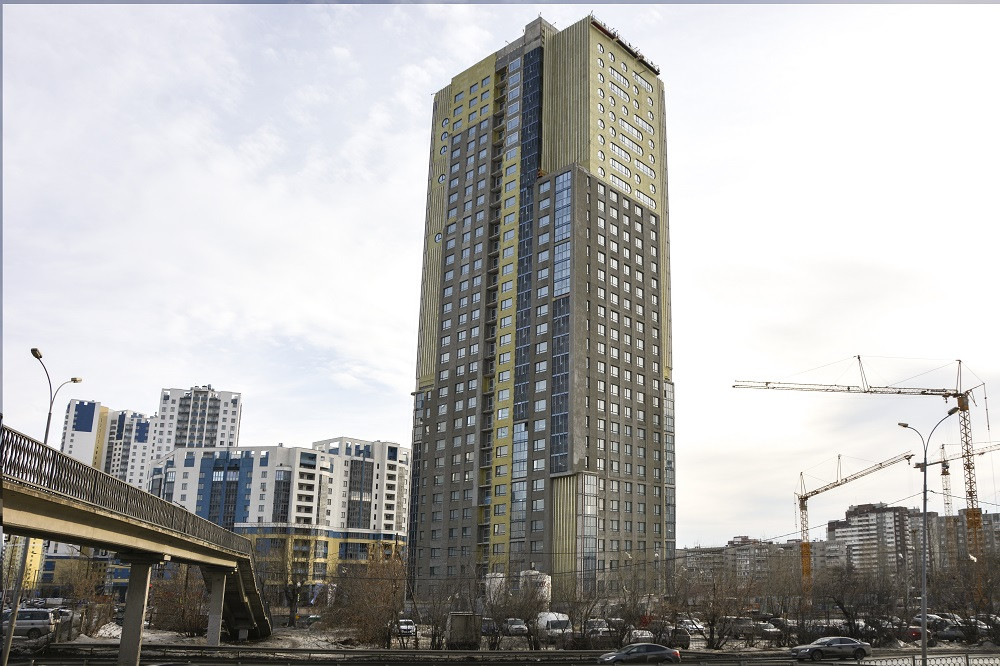

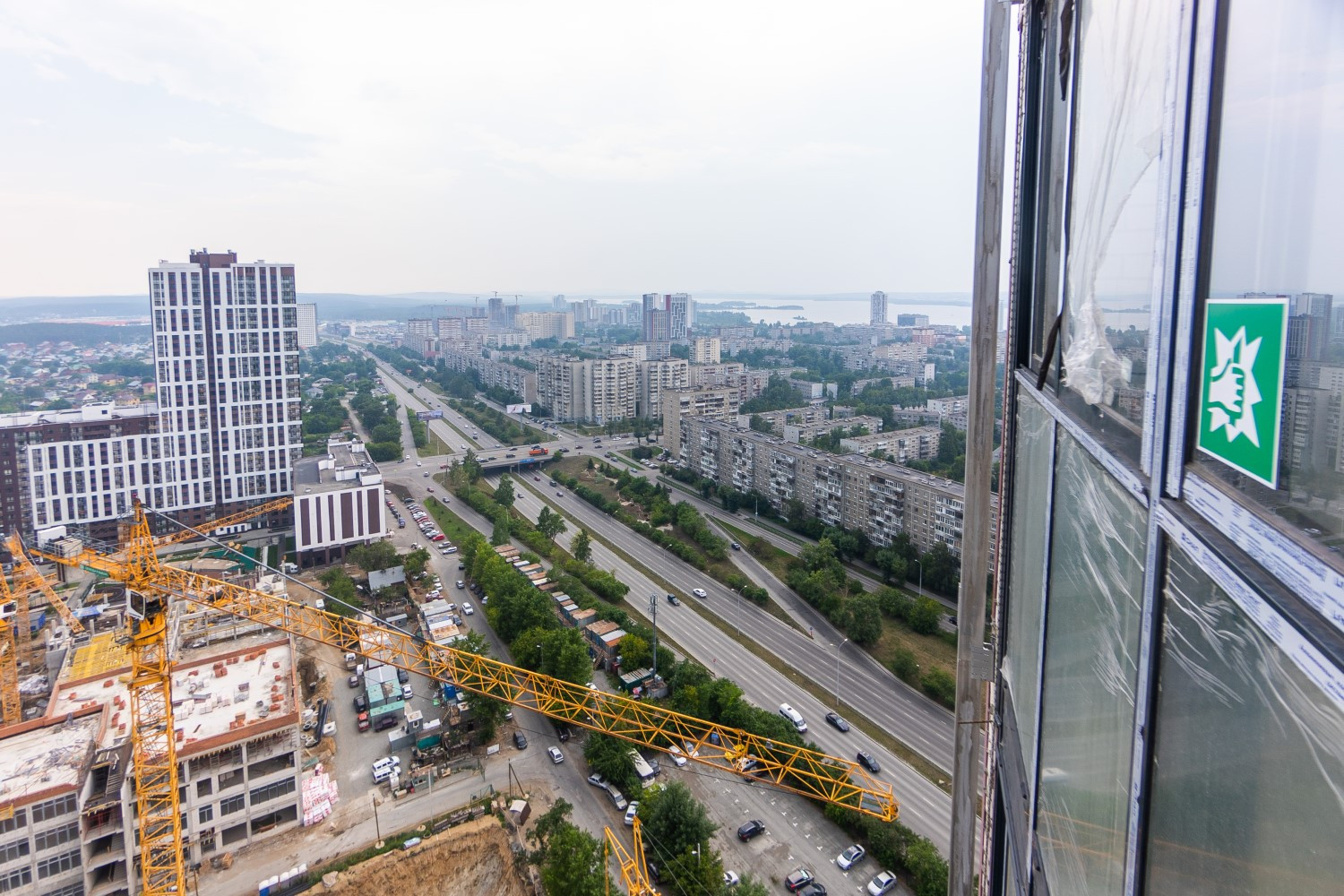

Готовность 76%.

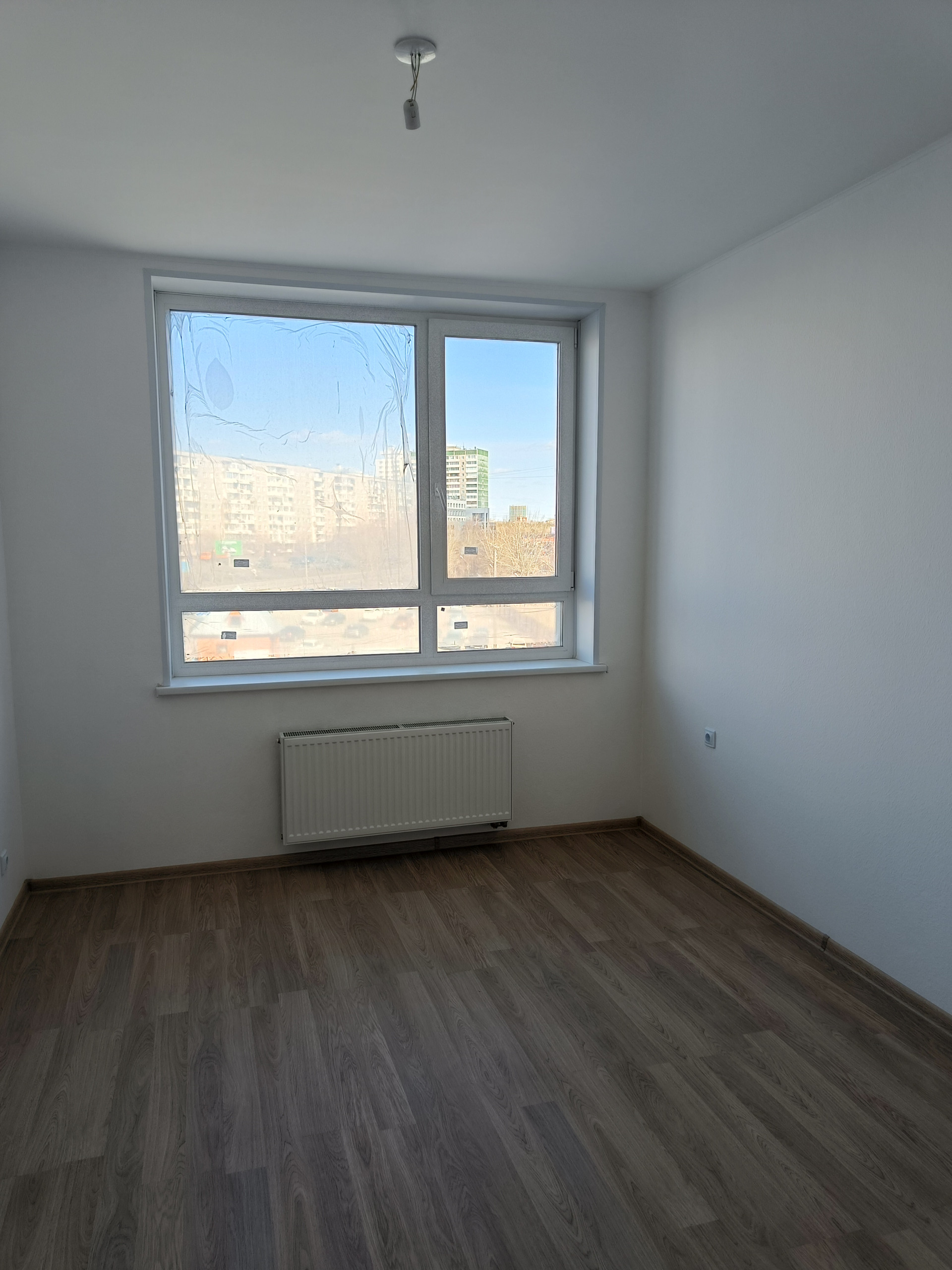

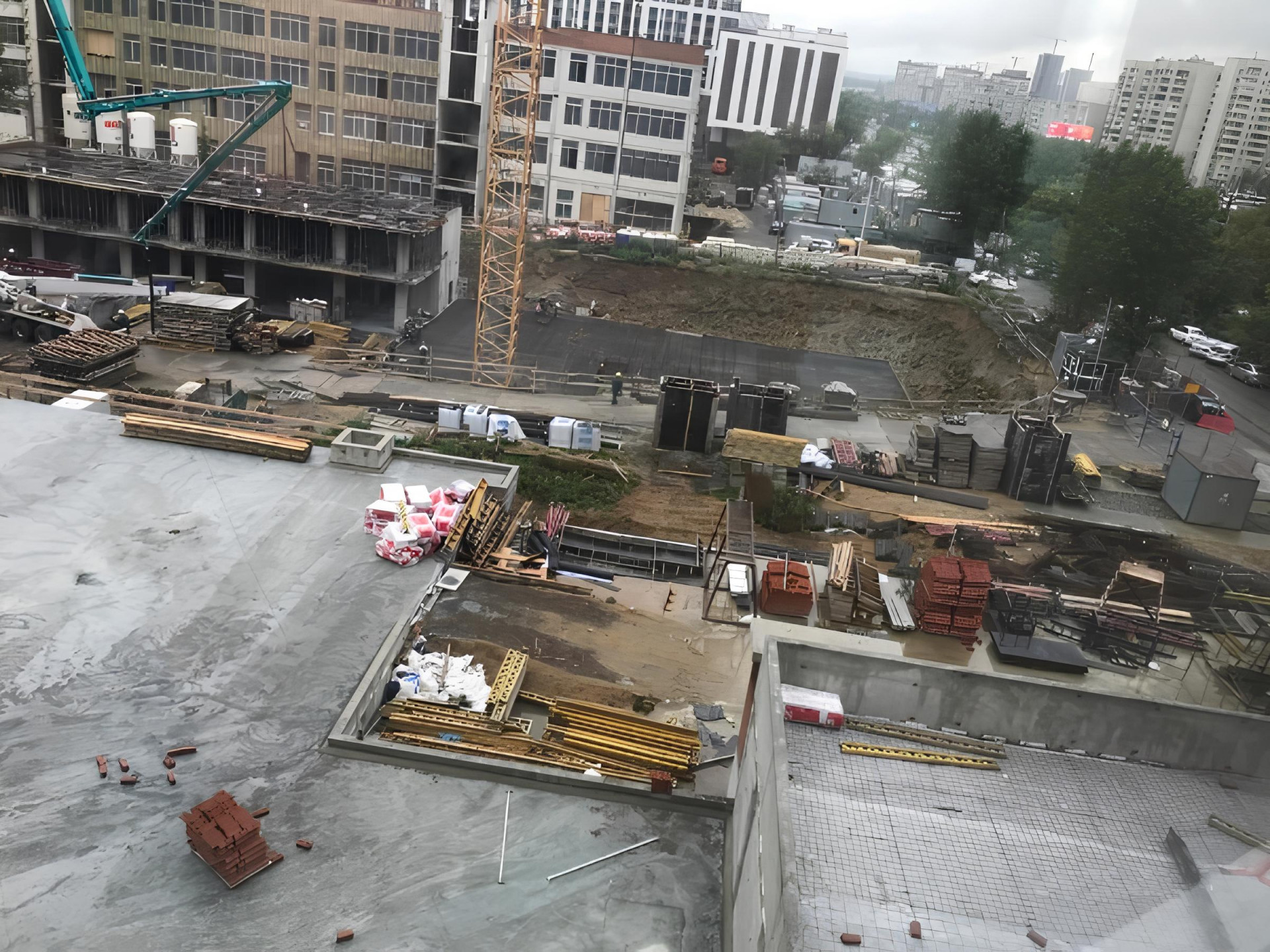

На сегодняшний день проводится: кладка стен и перегородок, устройство стяжки, штукатурка стен, монтаж сетей вентиляции, монтаж окон ПВХ, остекление балконов, внутренние электромонтажные работы, устройство фасада здания, сантехнические работы, устройство наружных инженерных сетей, монтаж лифтов.

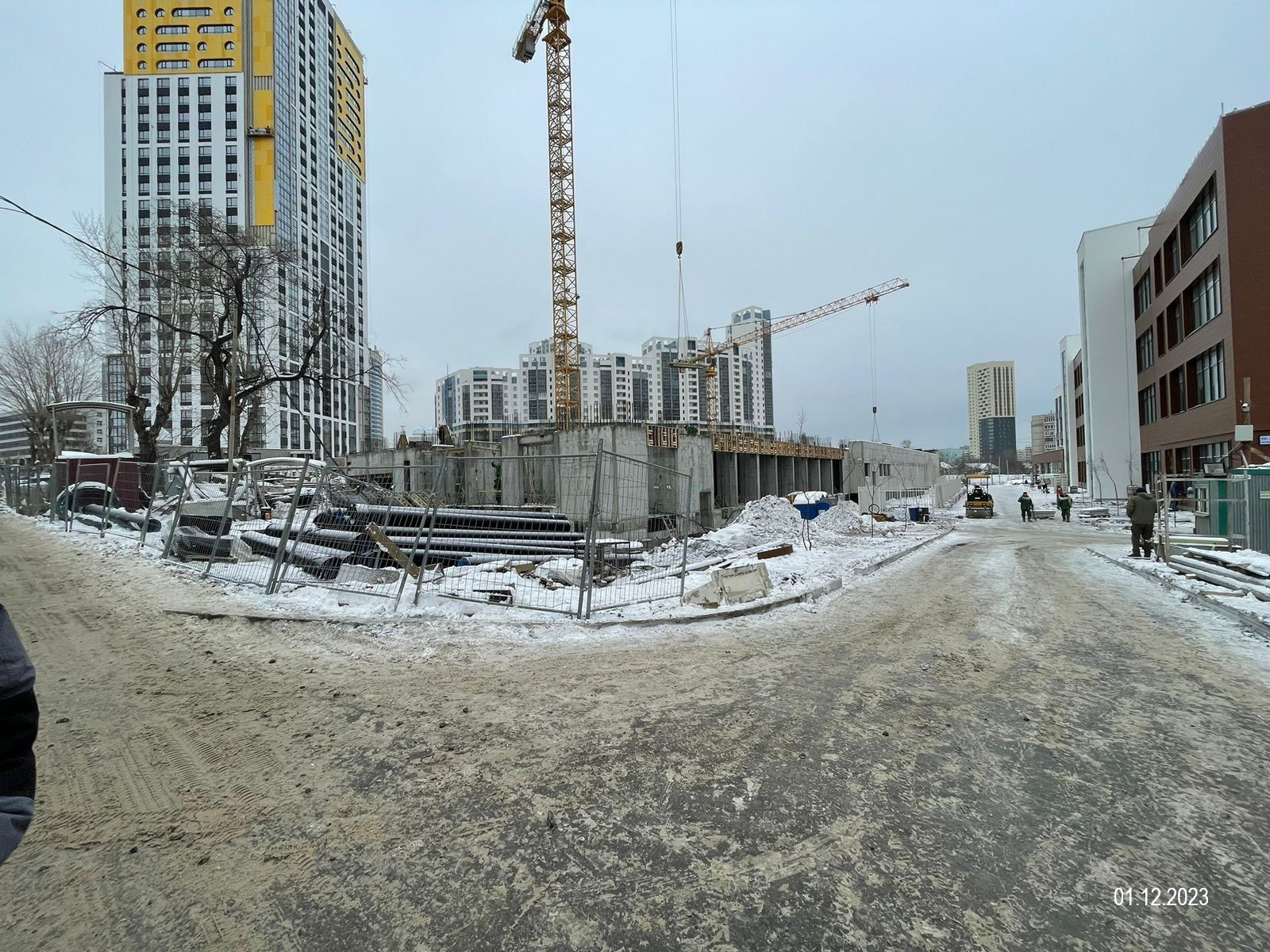

Готовность 78%

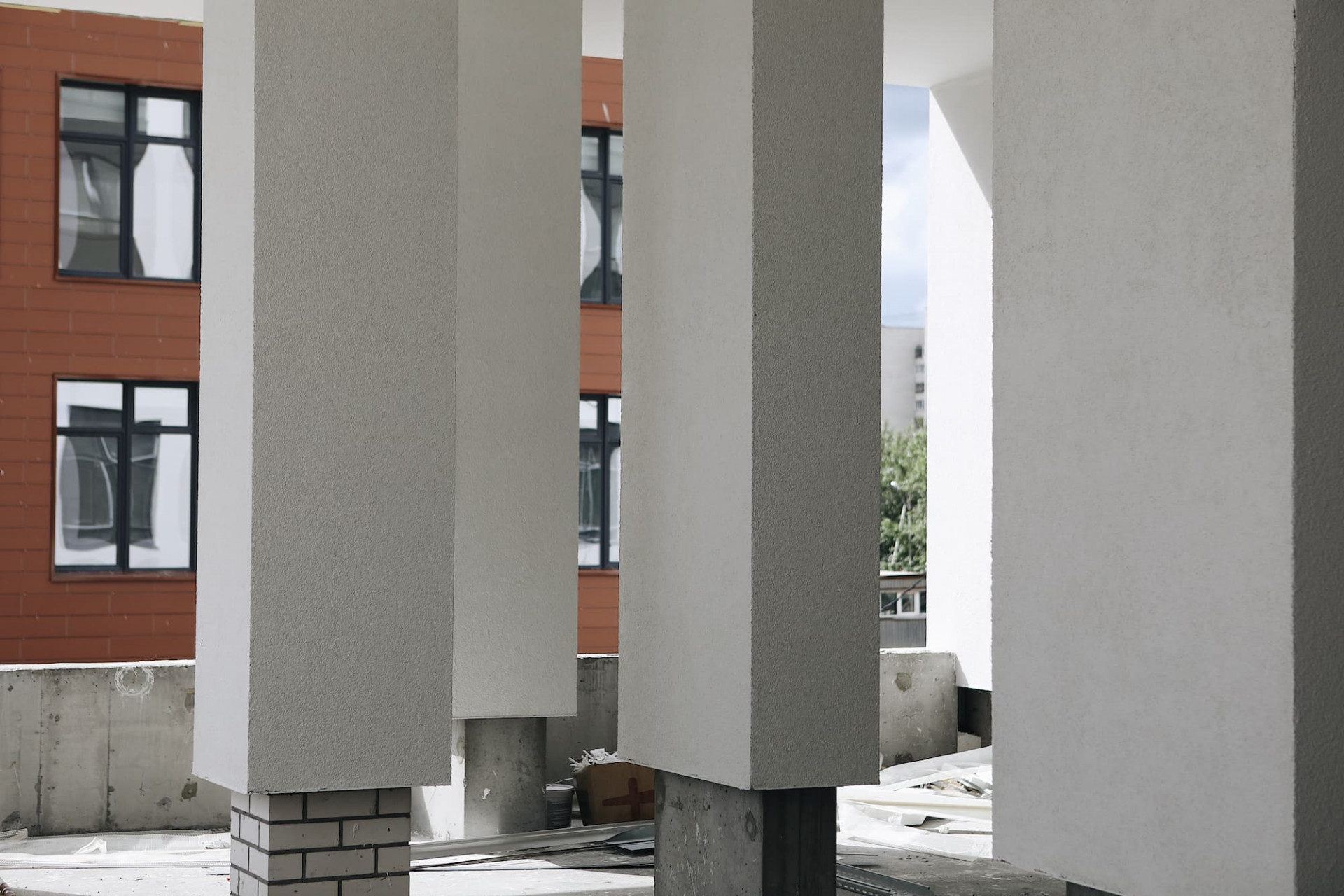

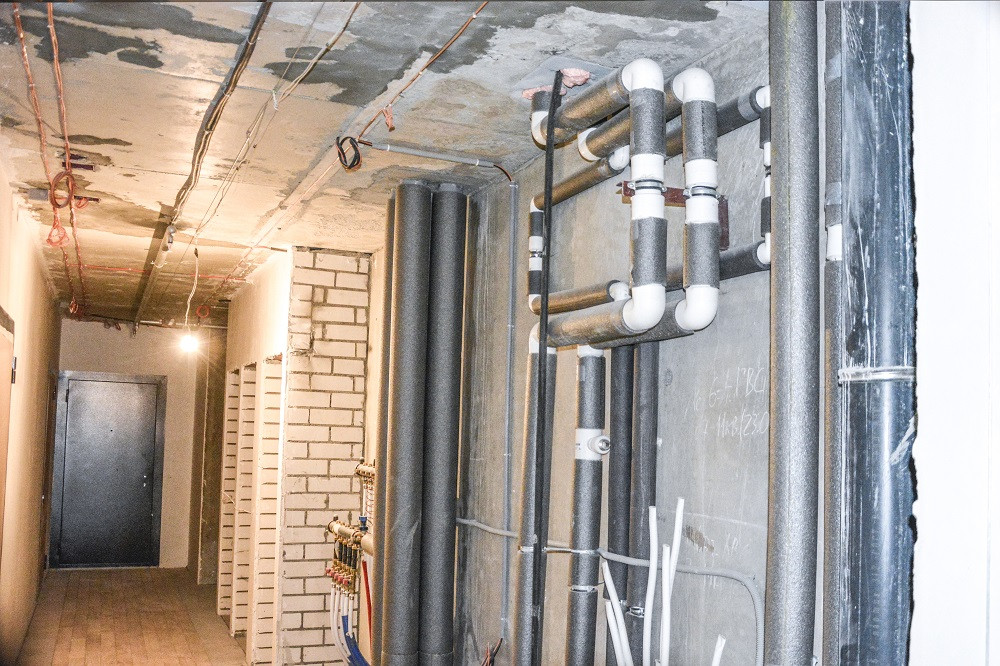

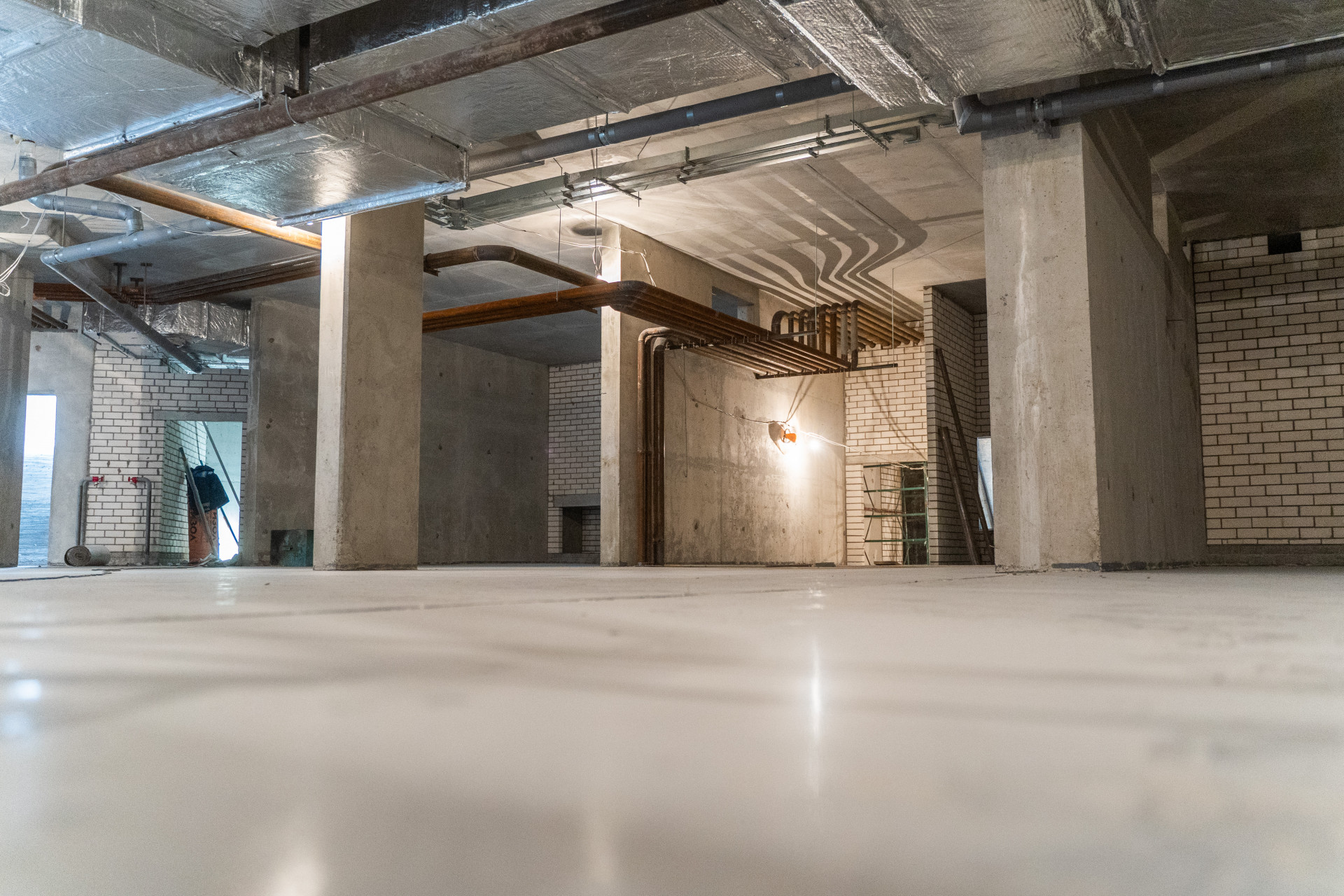

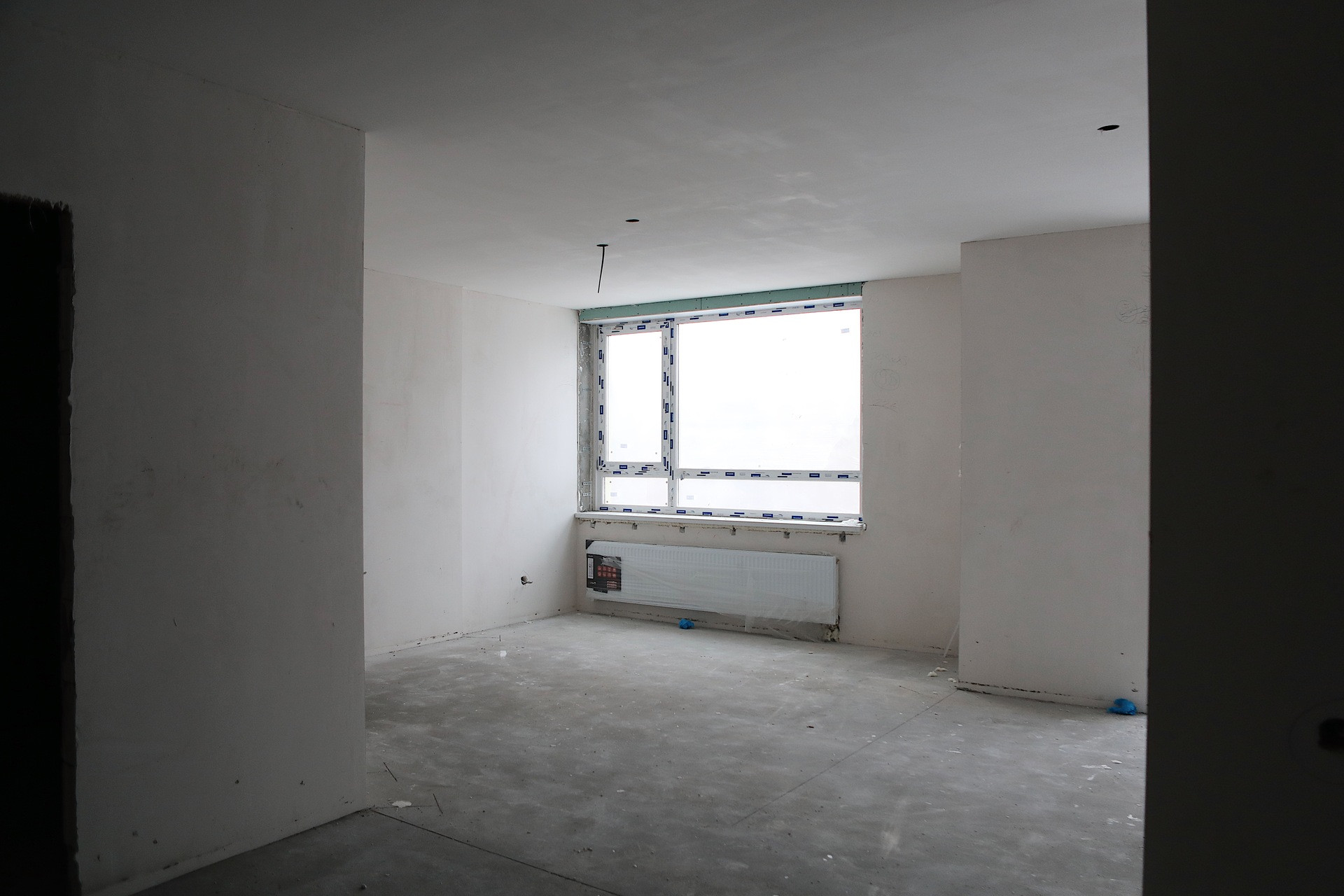

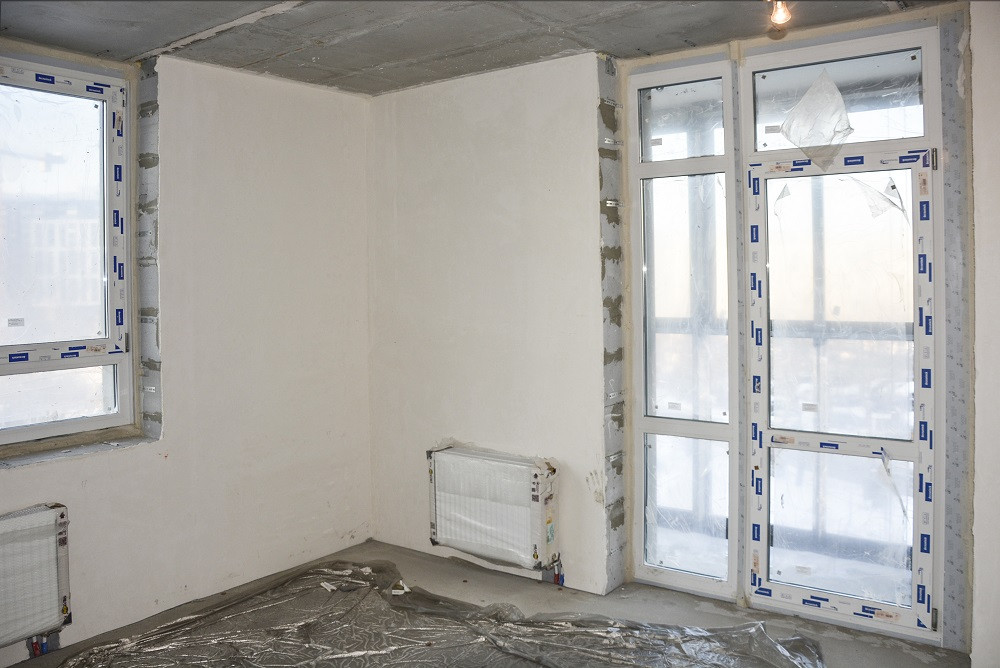

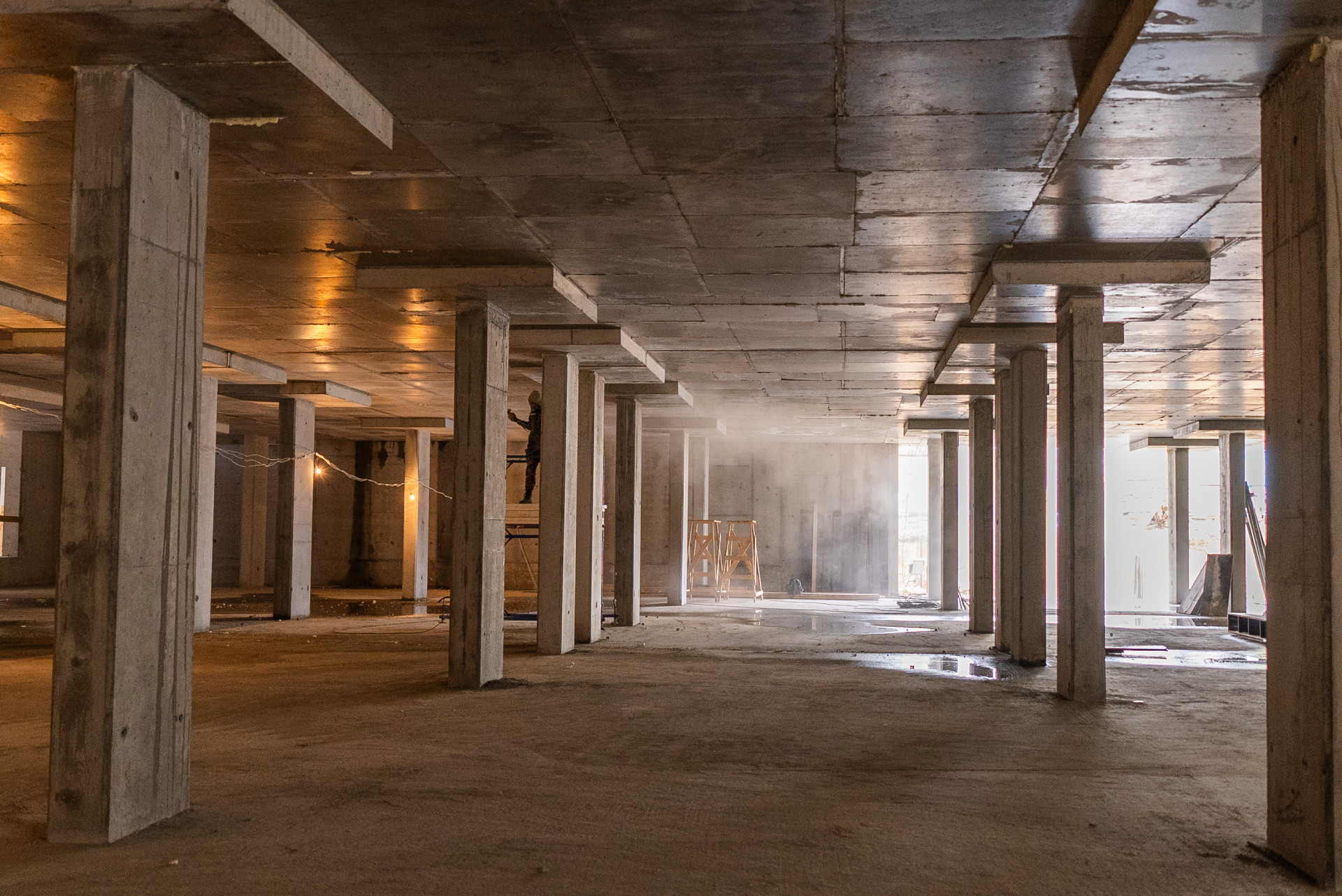

На сегодняшний день в доме запущено тепло от центральных городских, что позволяет вести внутренние строительно-отделочные работы.

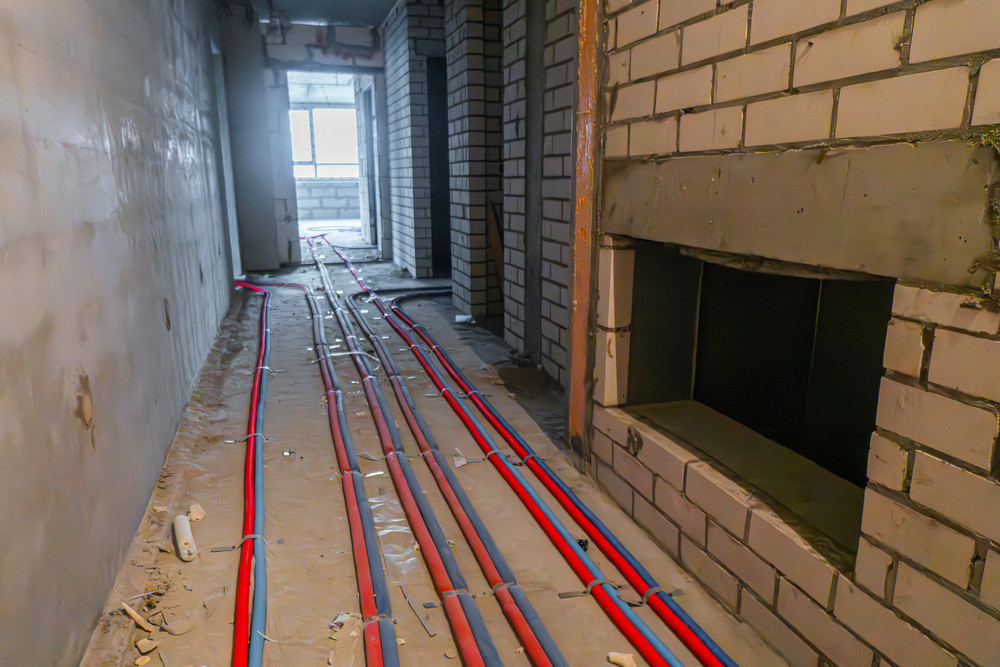

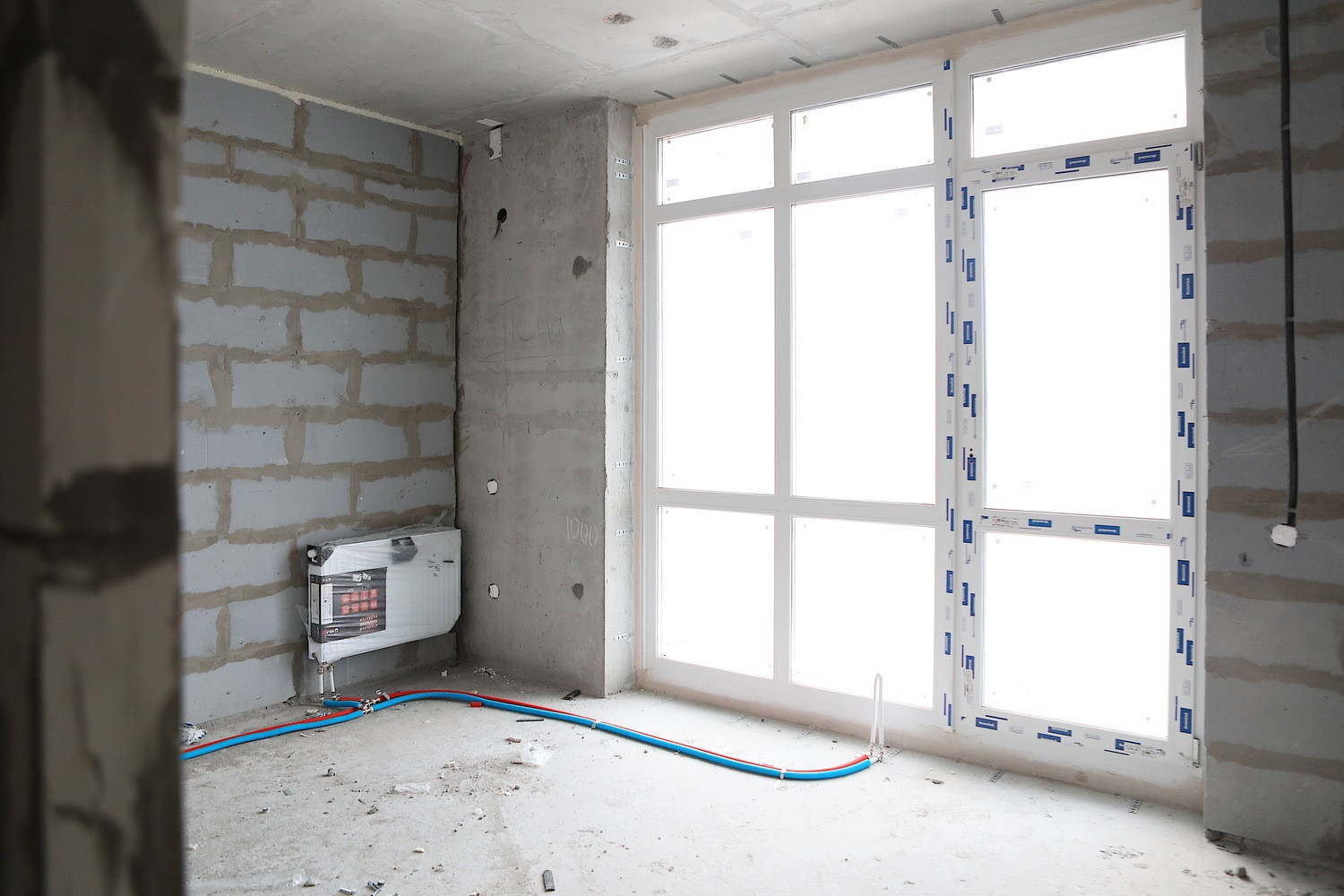

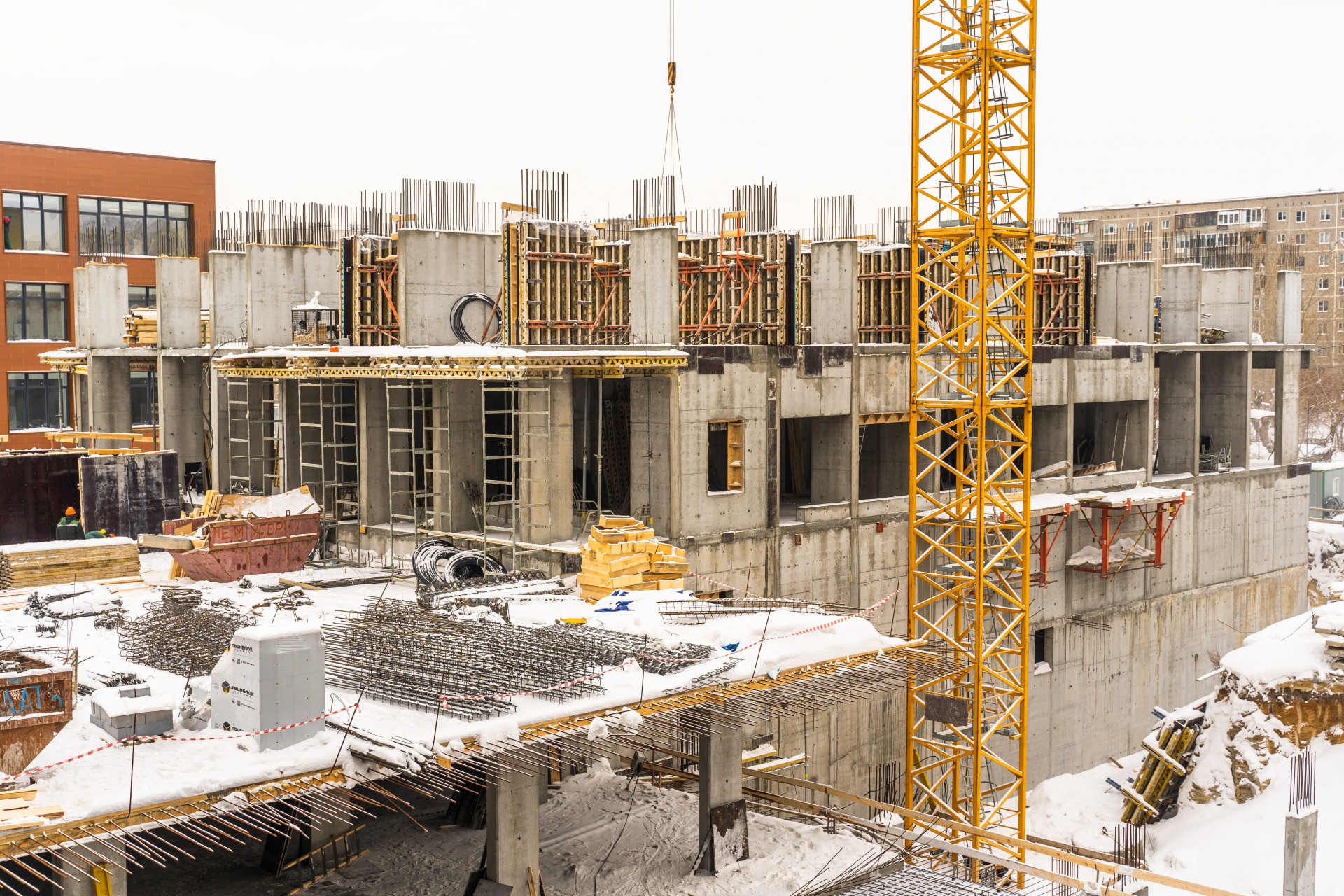

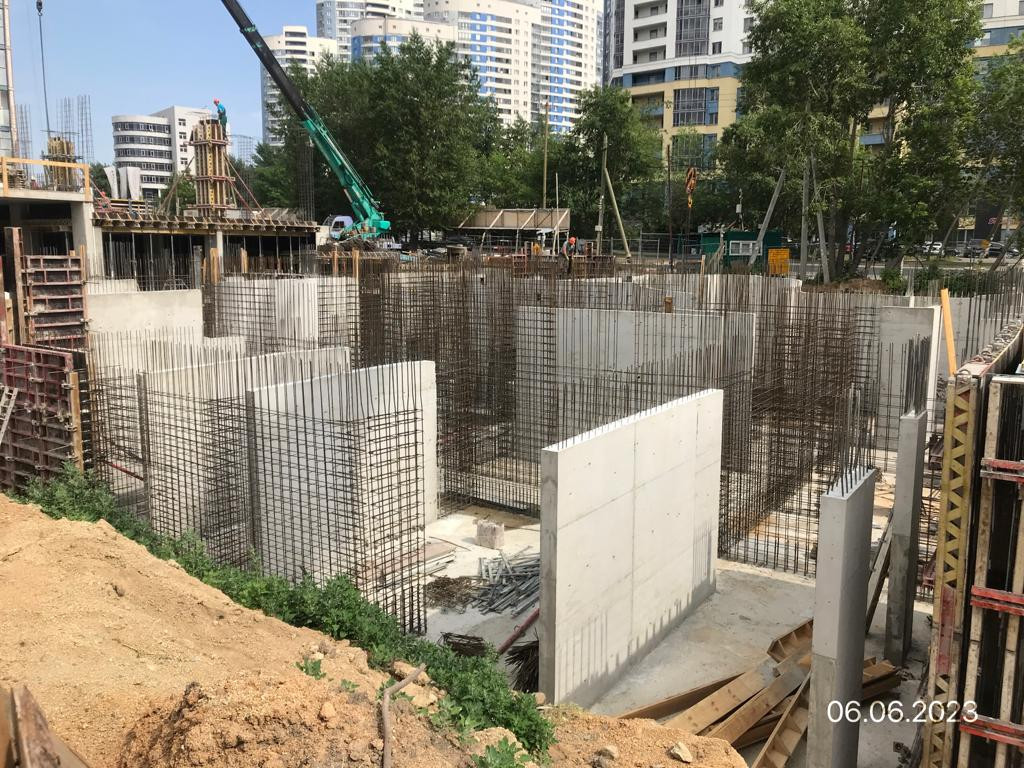

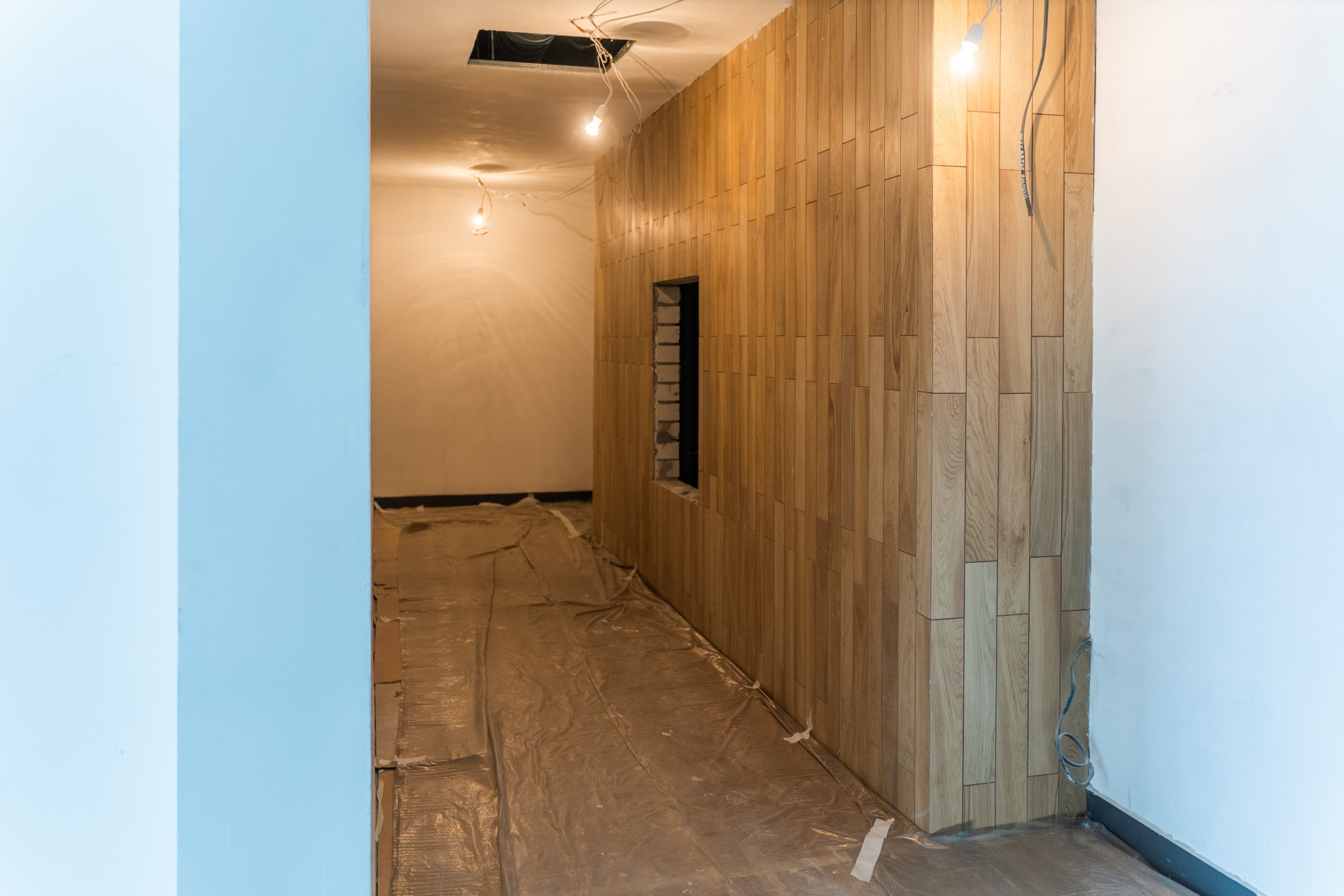

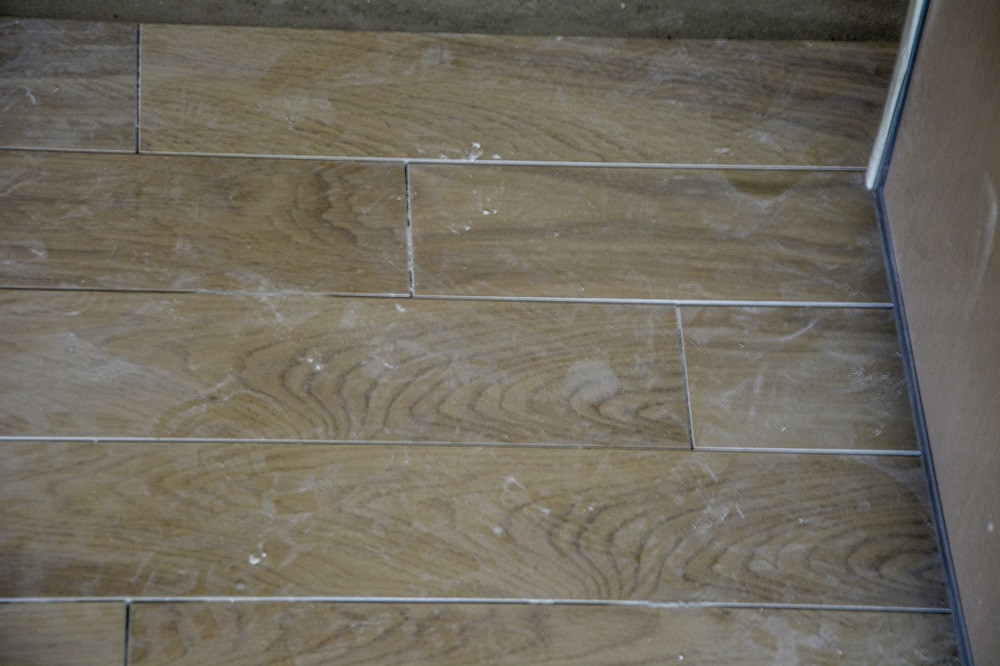

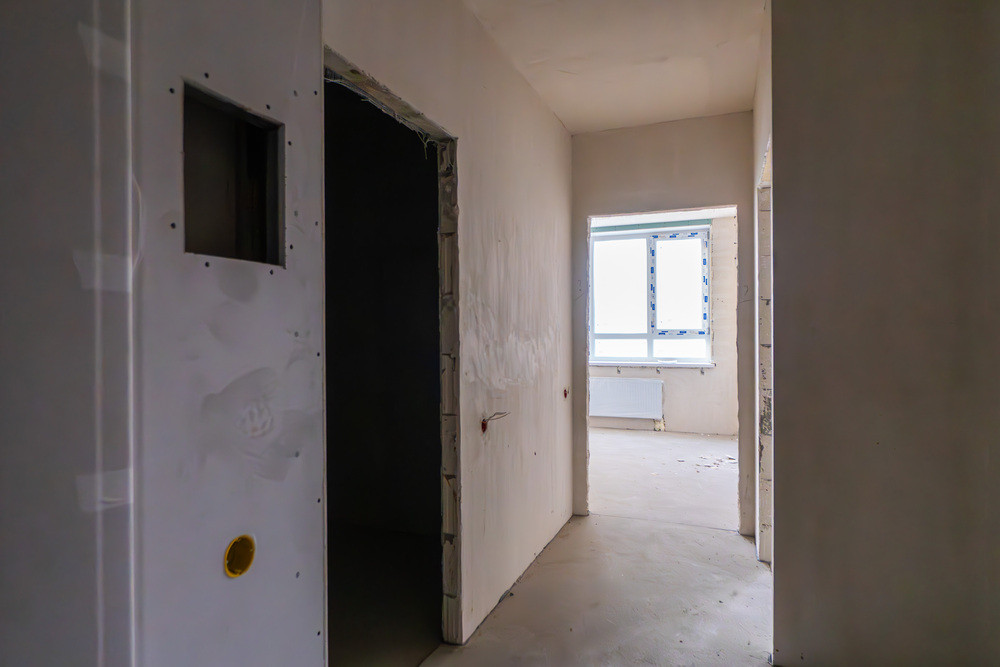

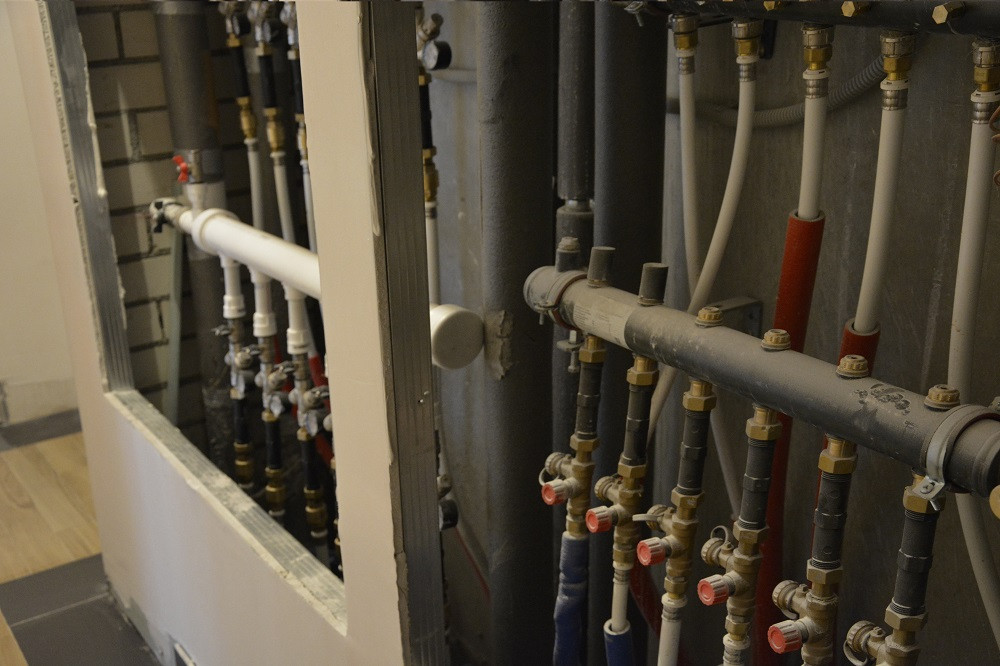

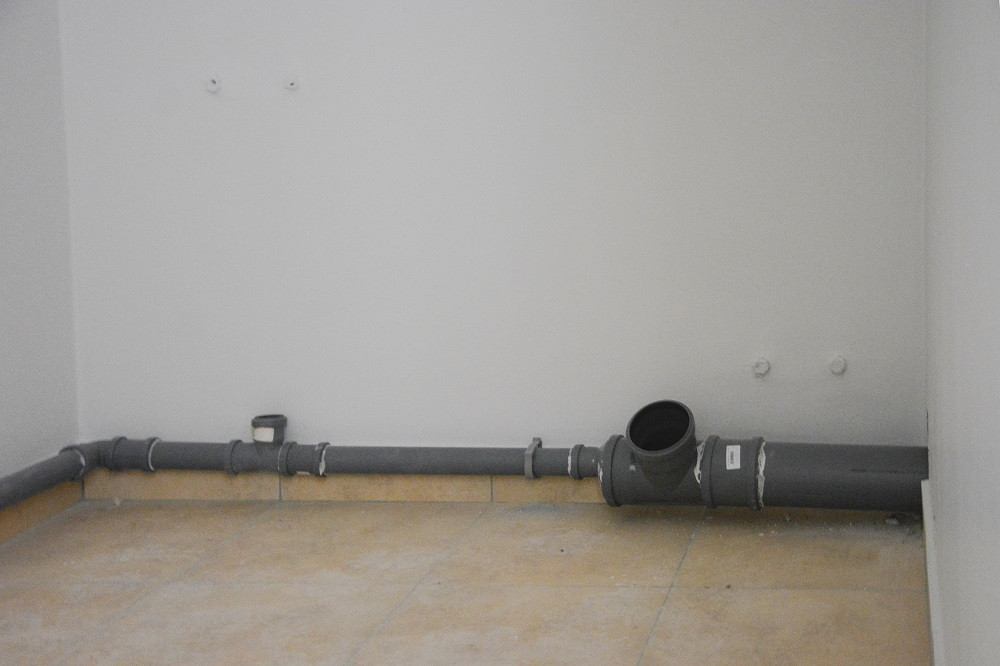

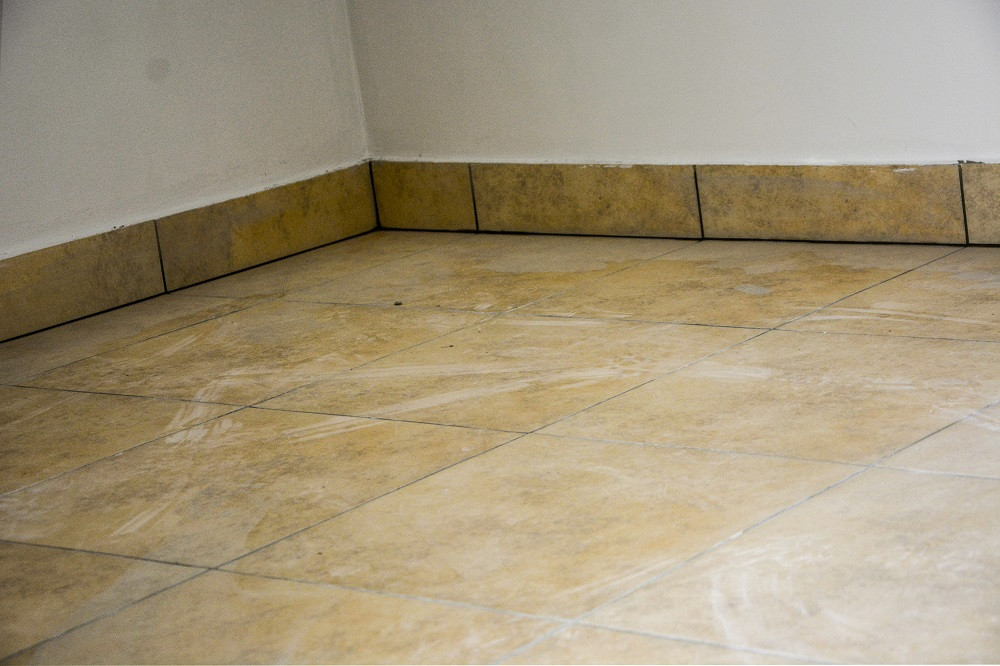

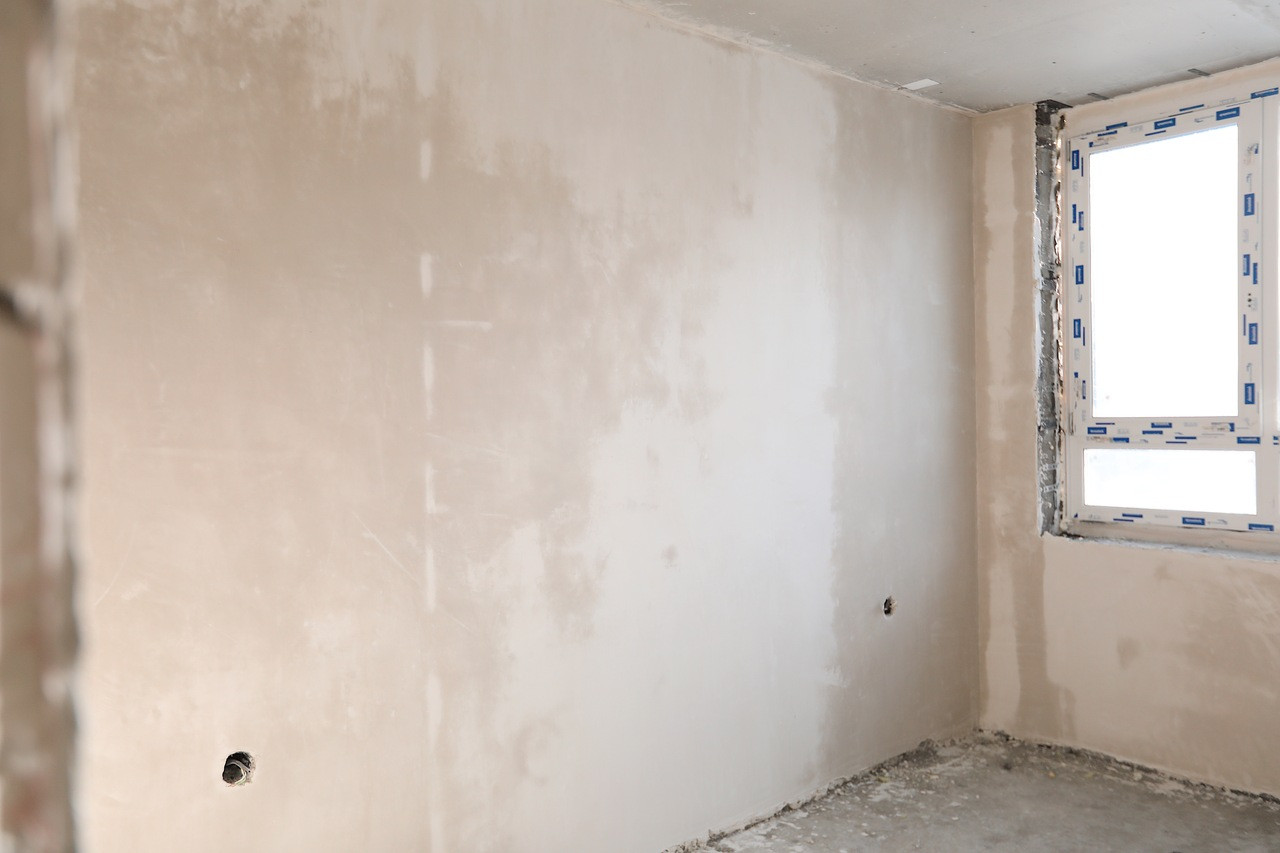

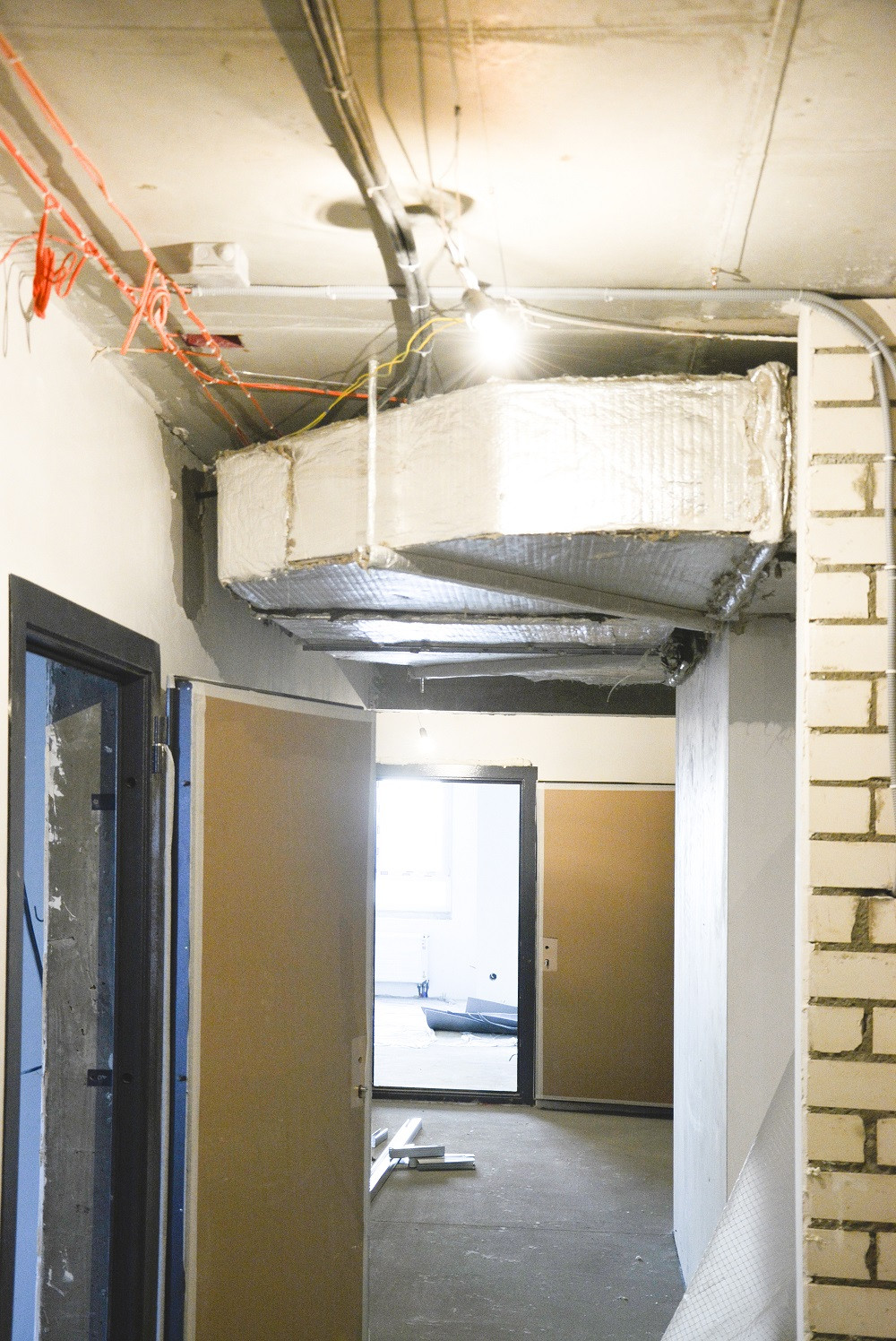

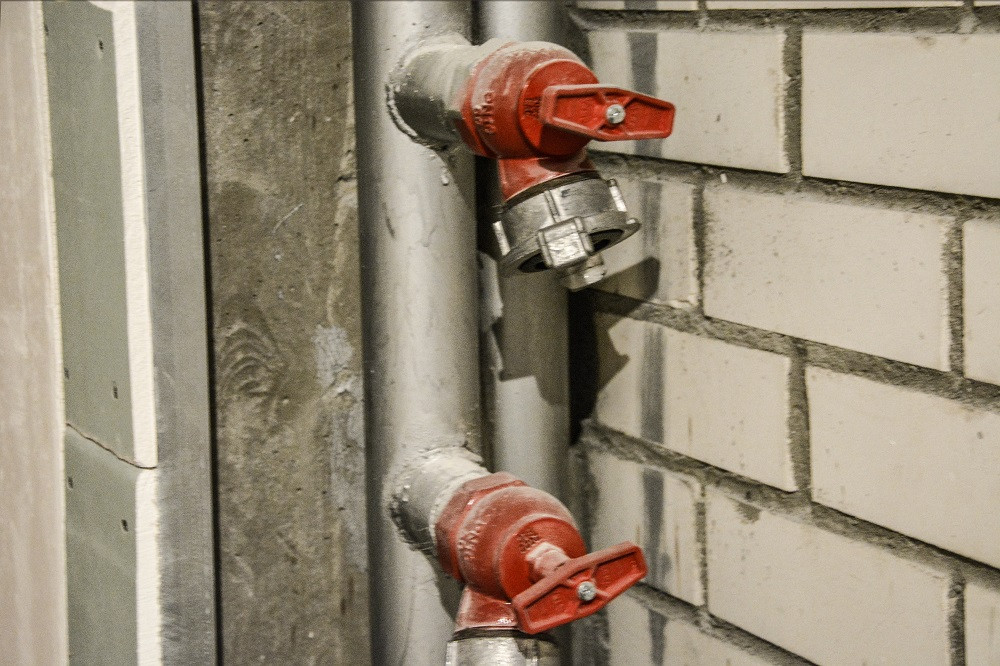

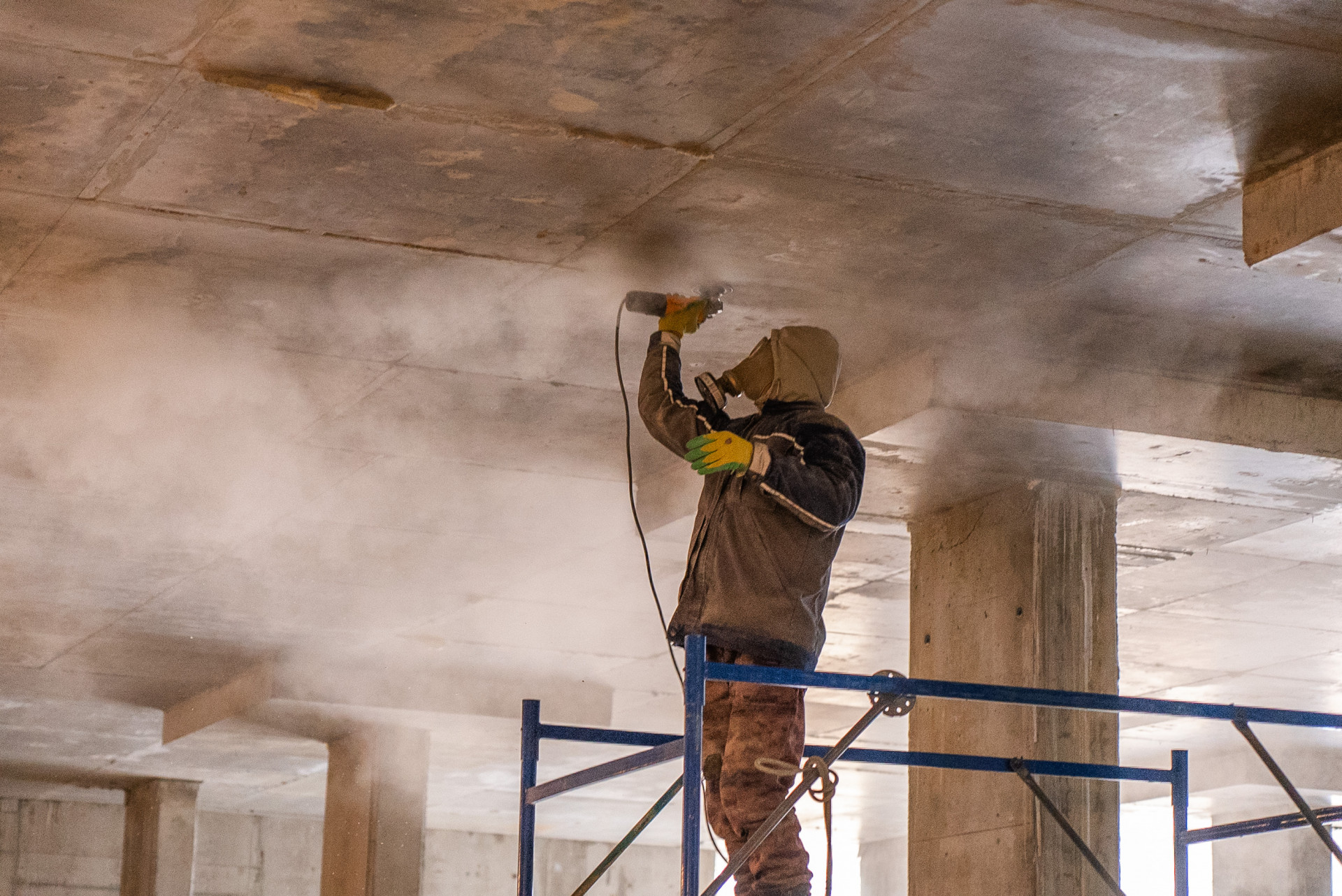

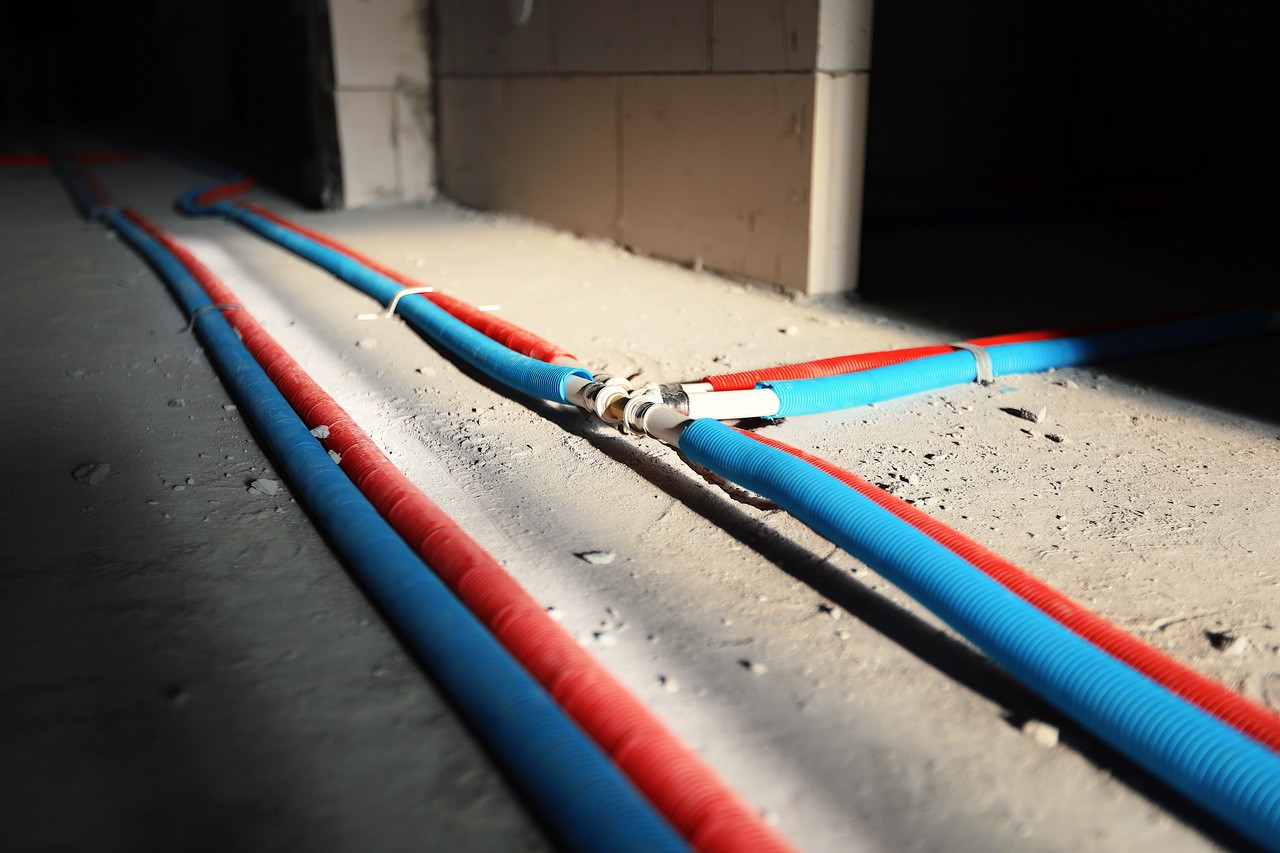

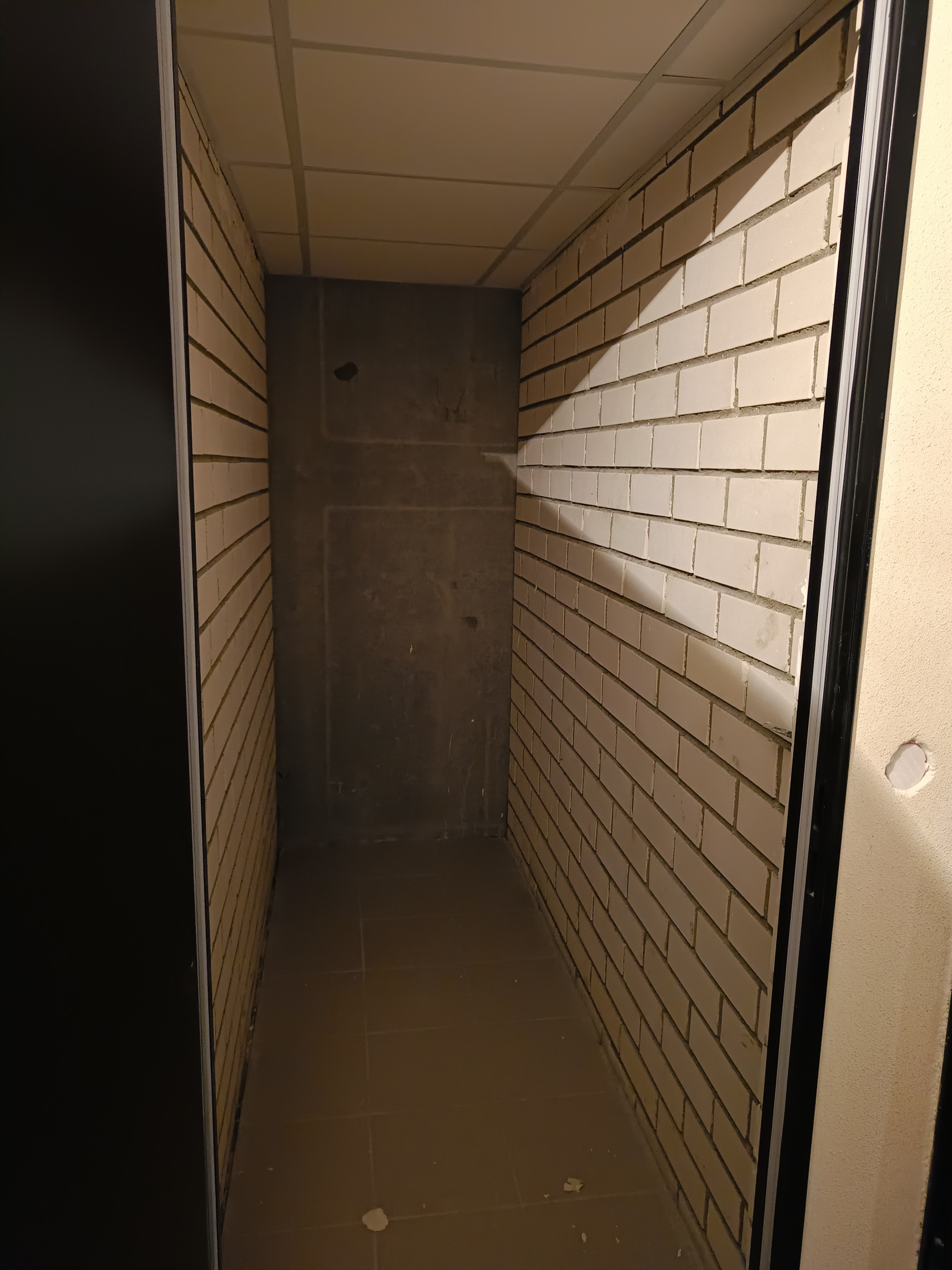

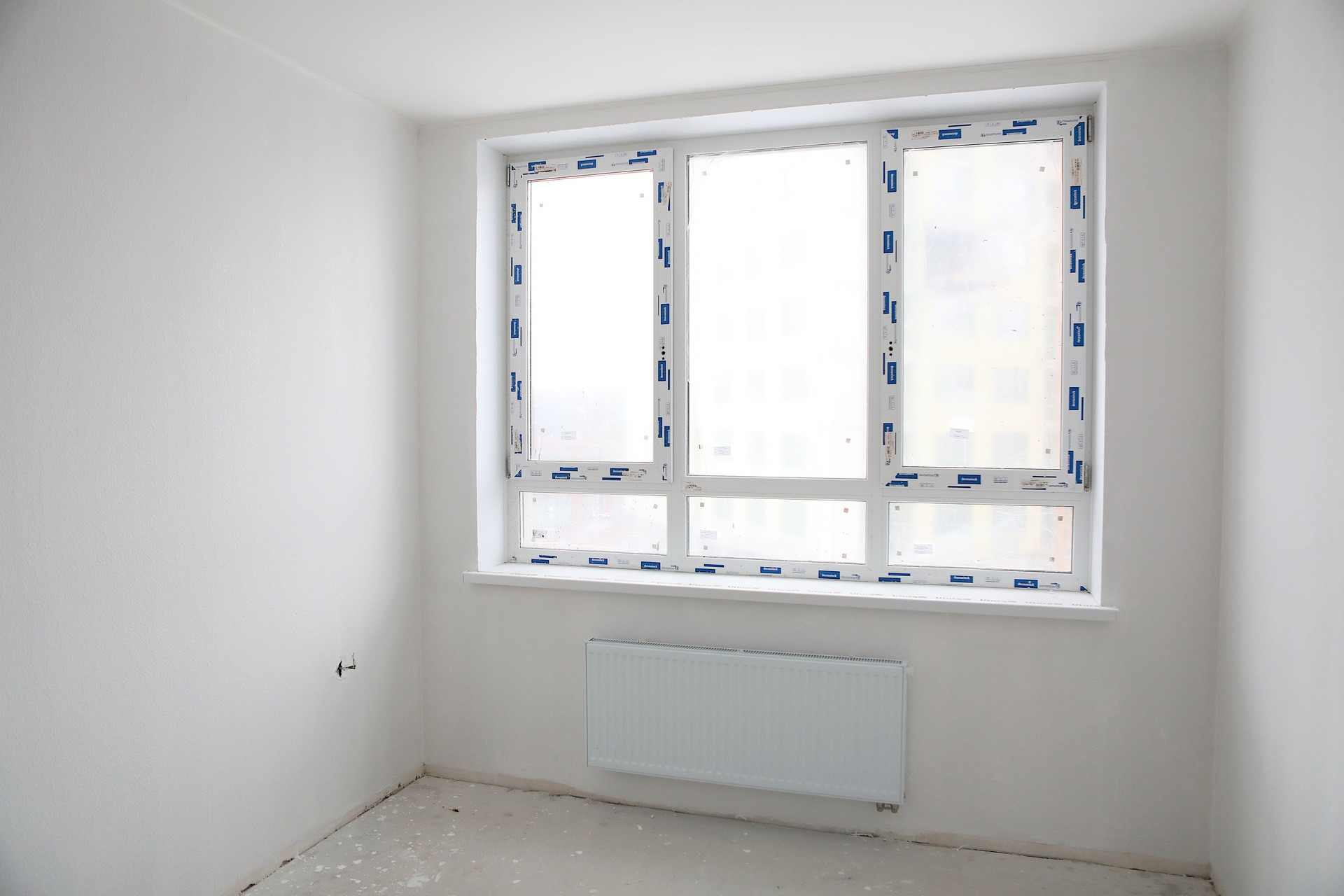

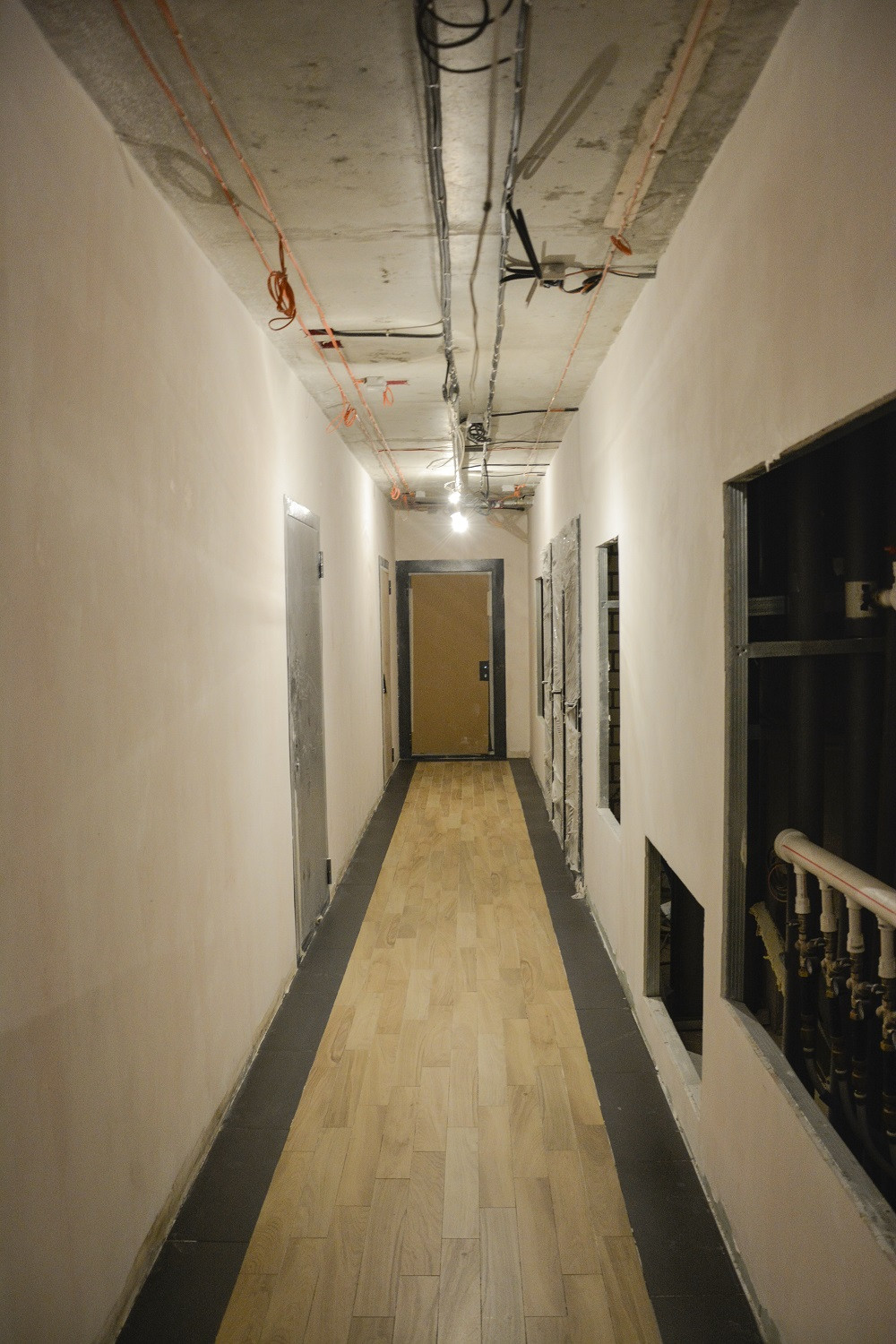

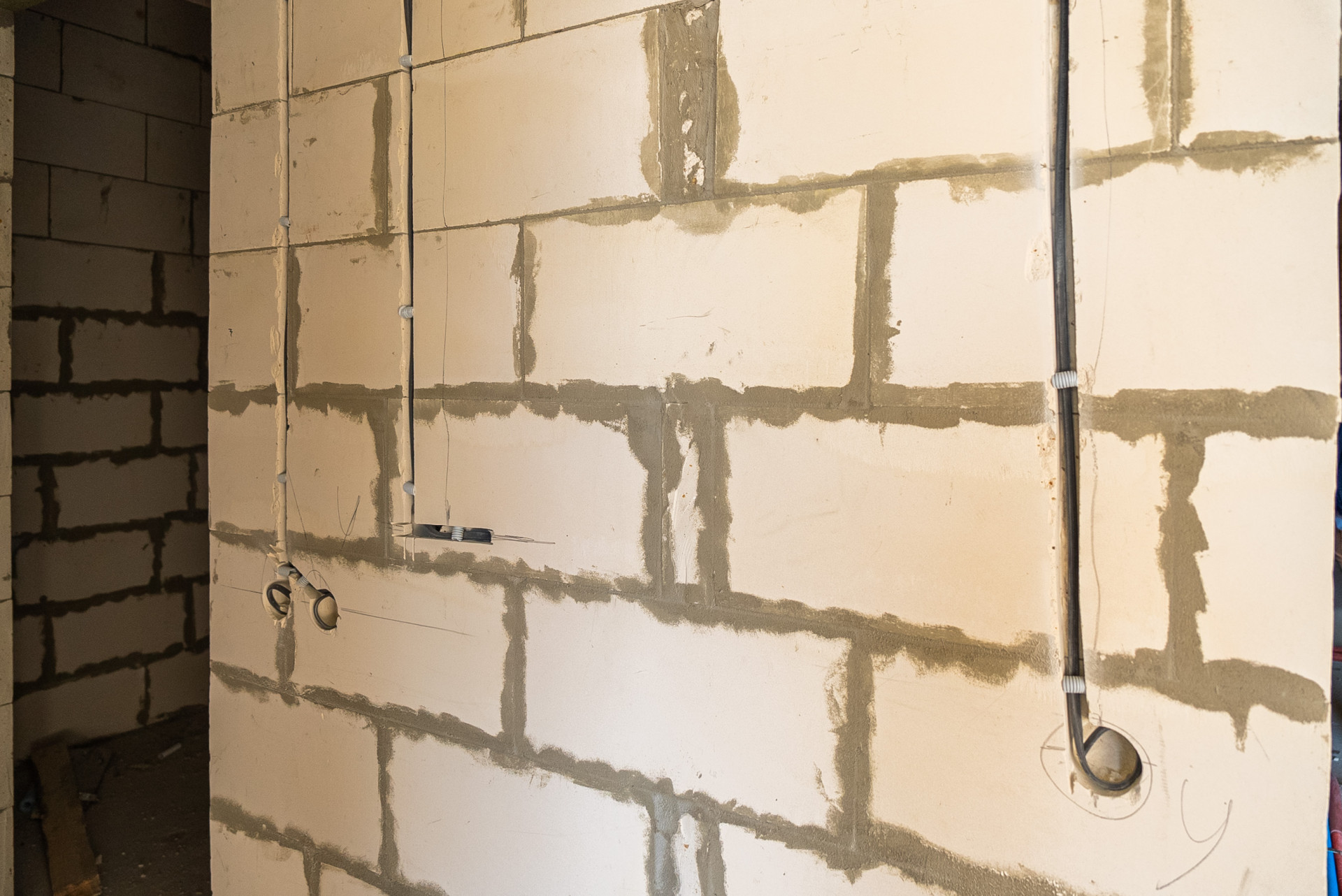

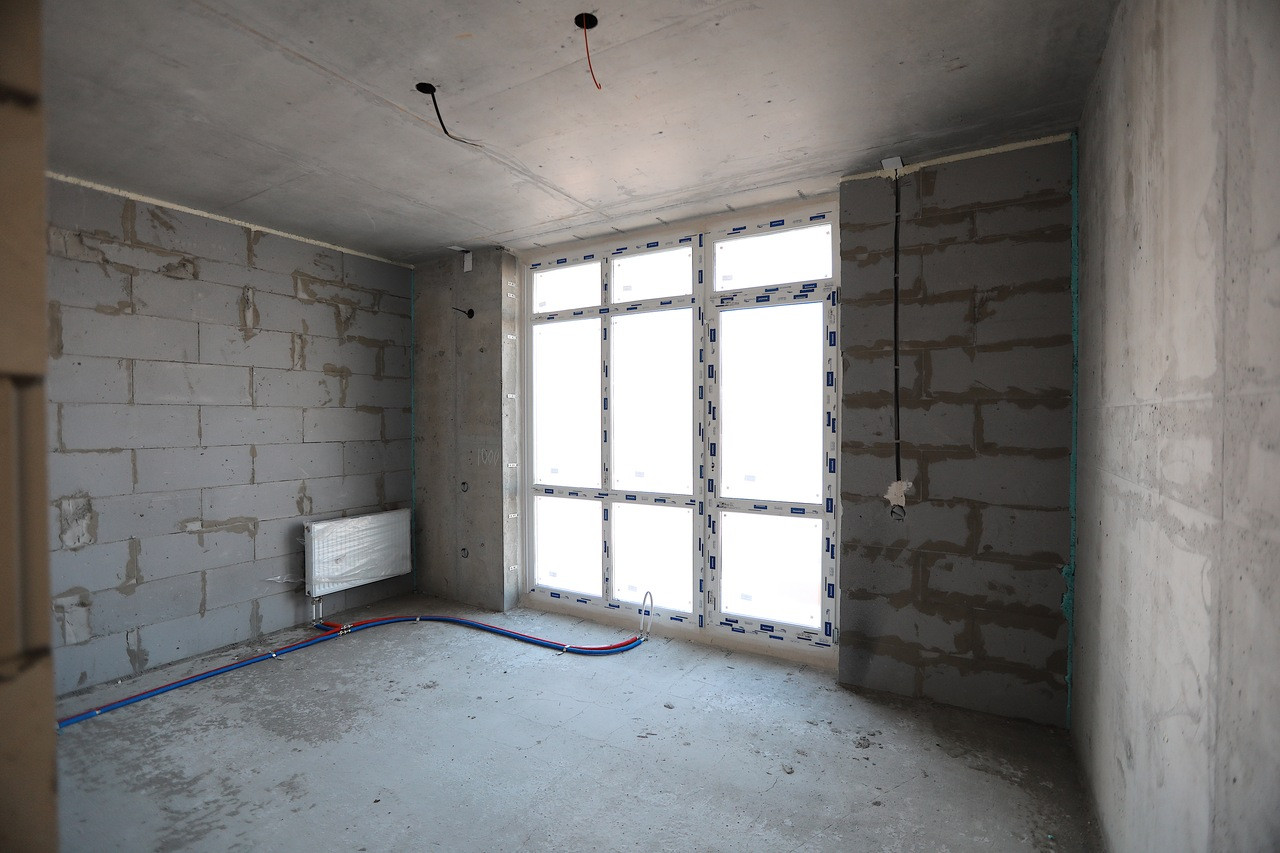

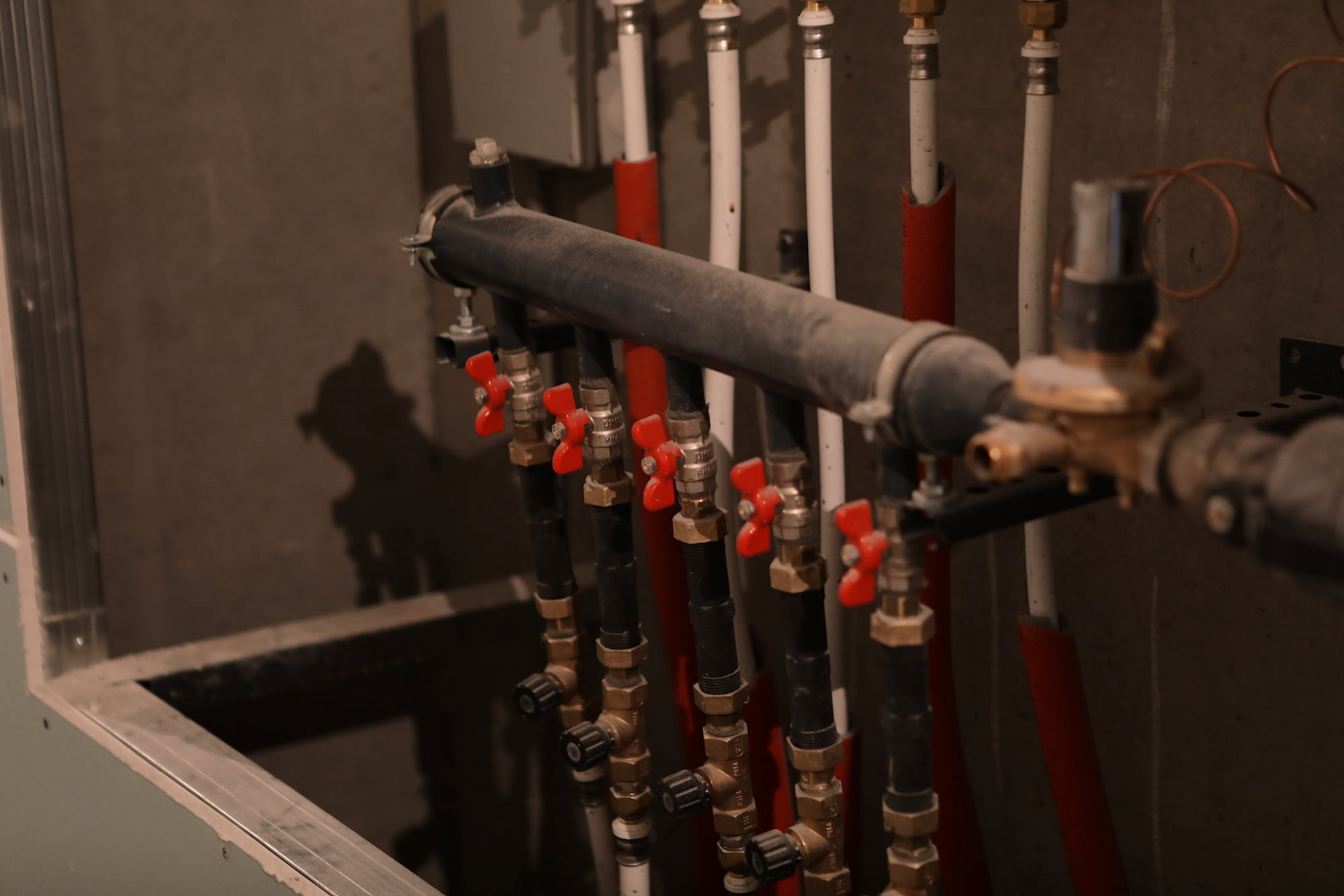

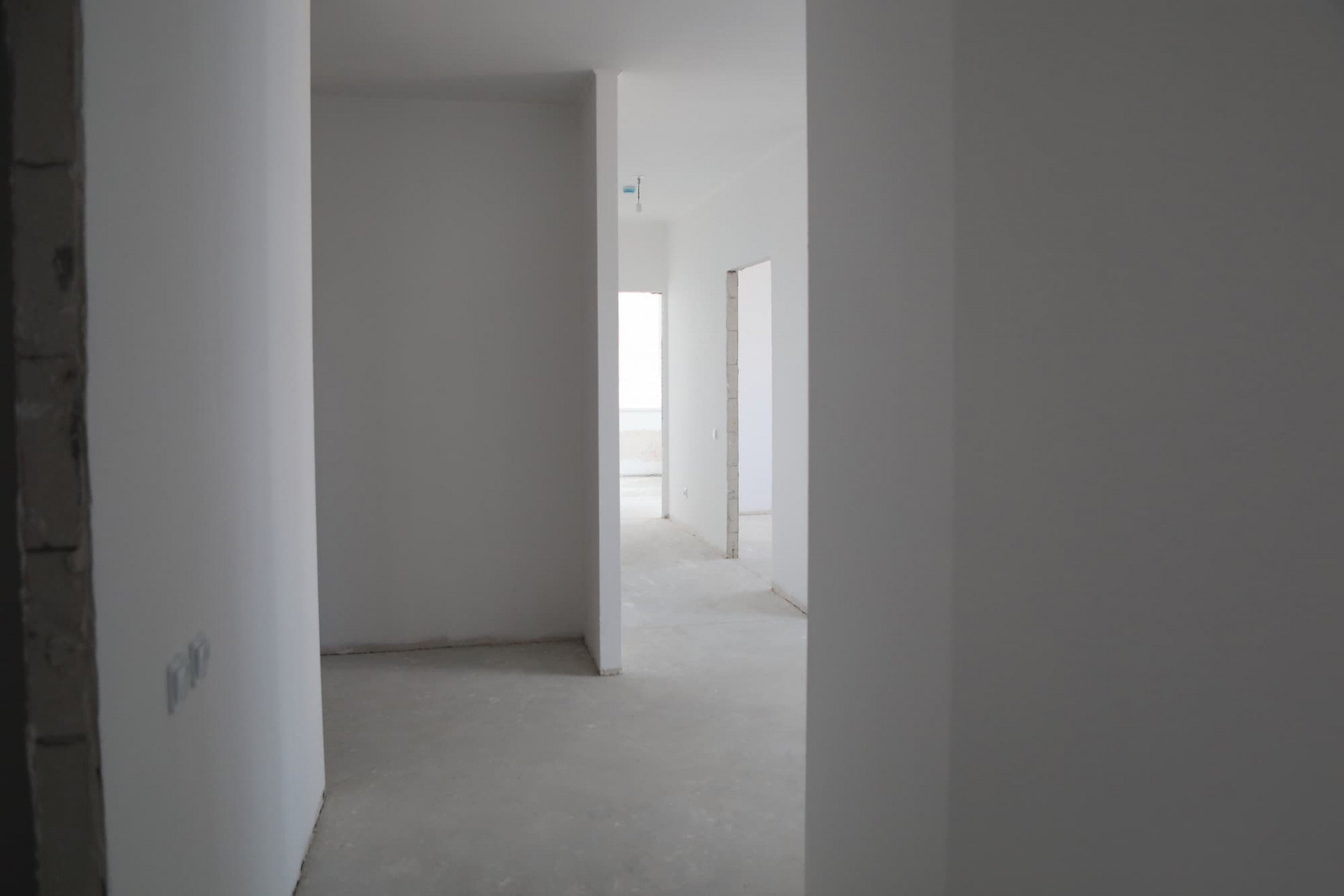

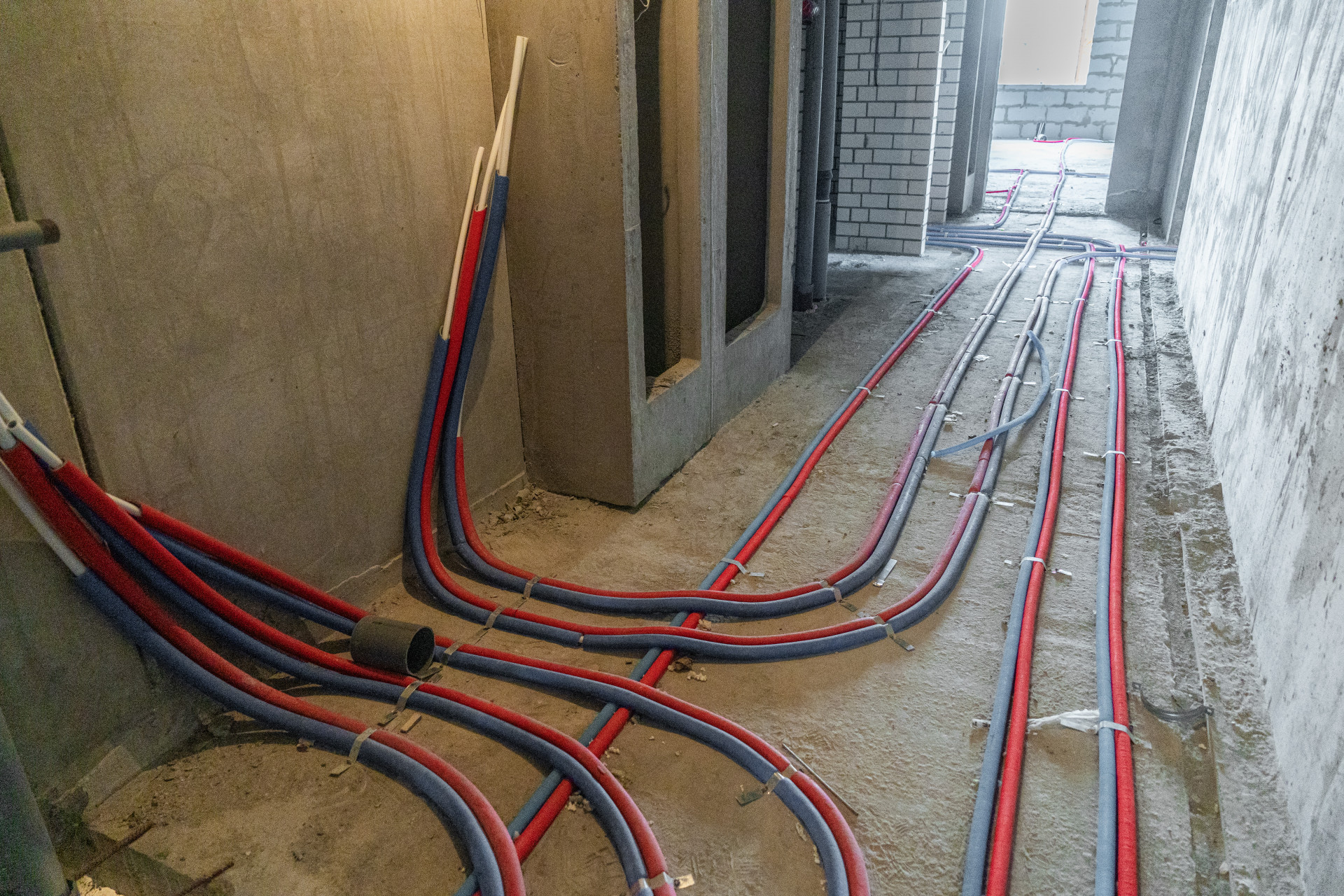

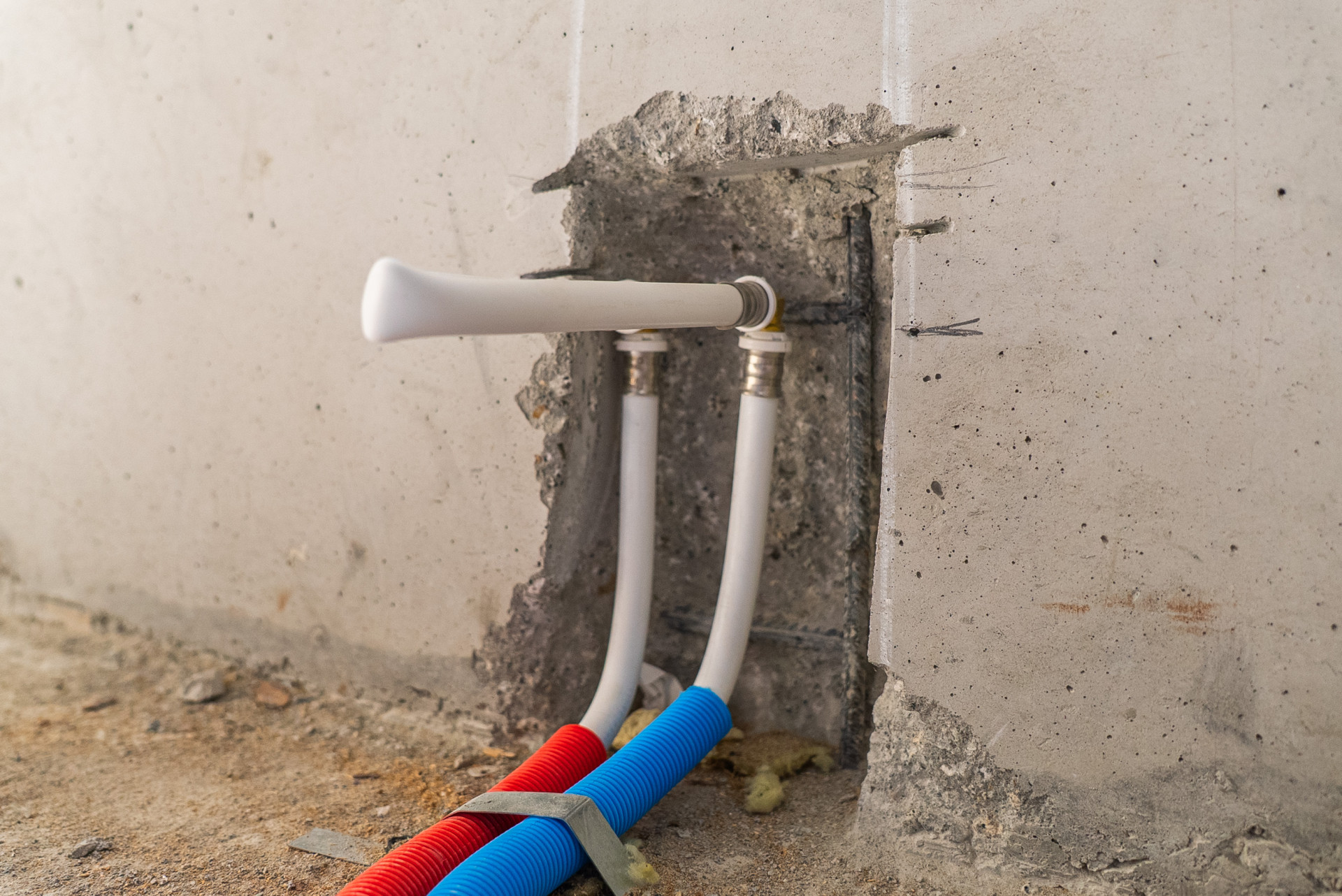

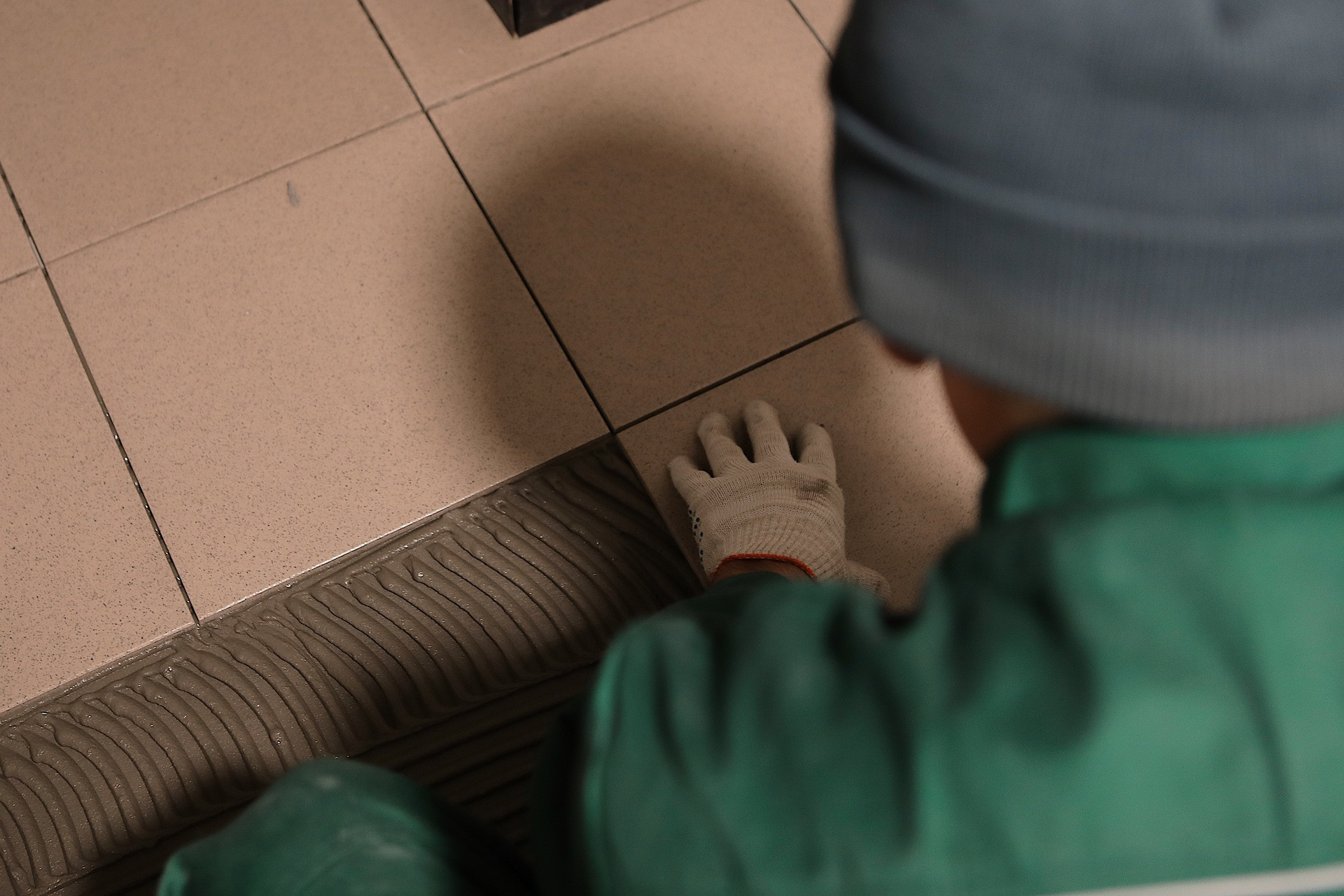

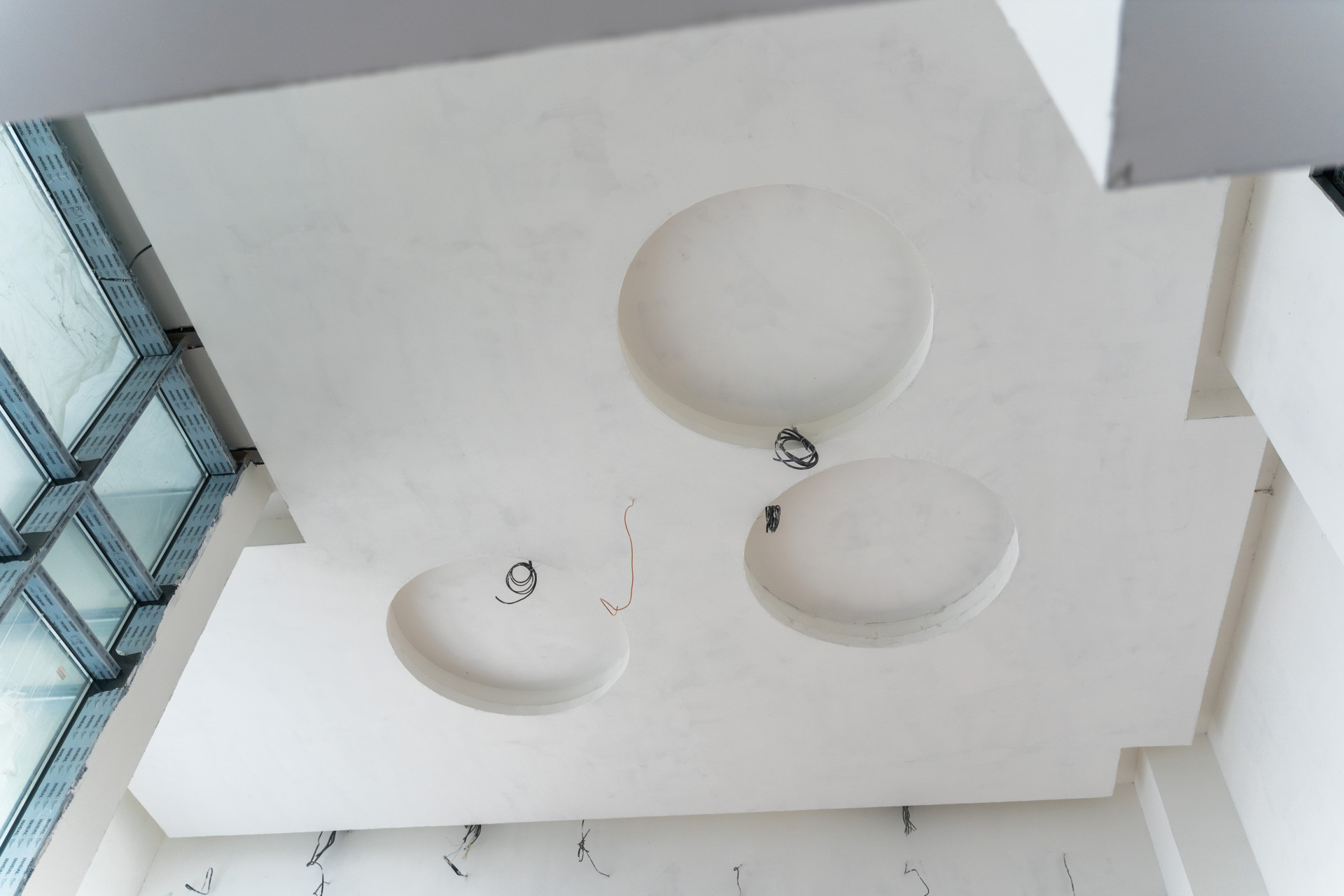

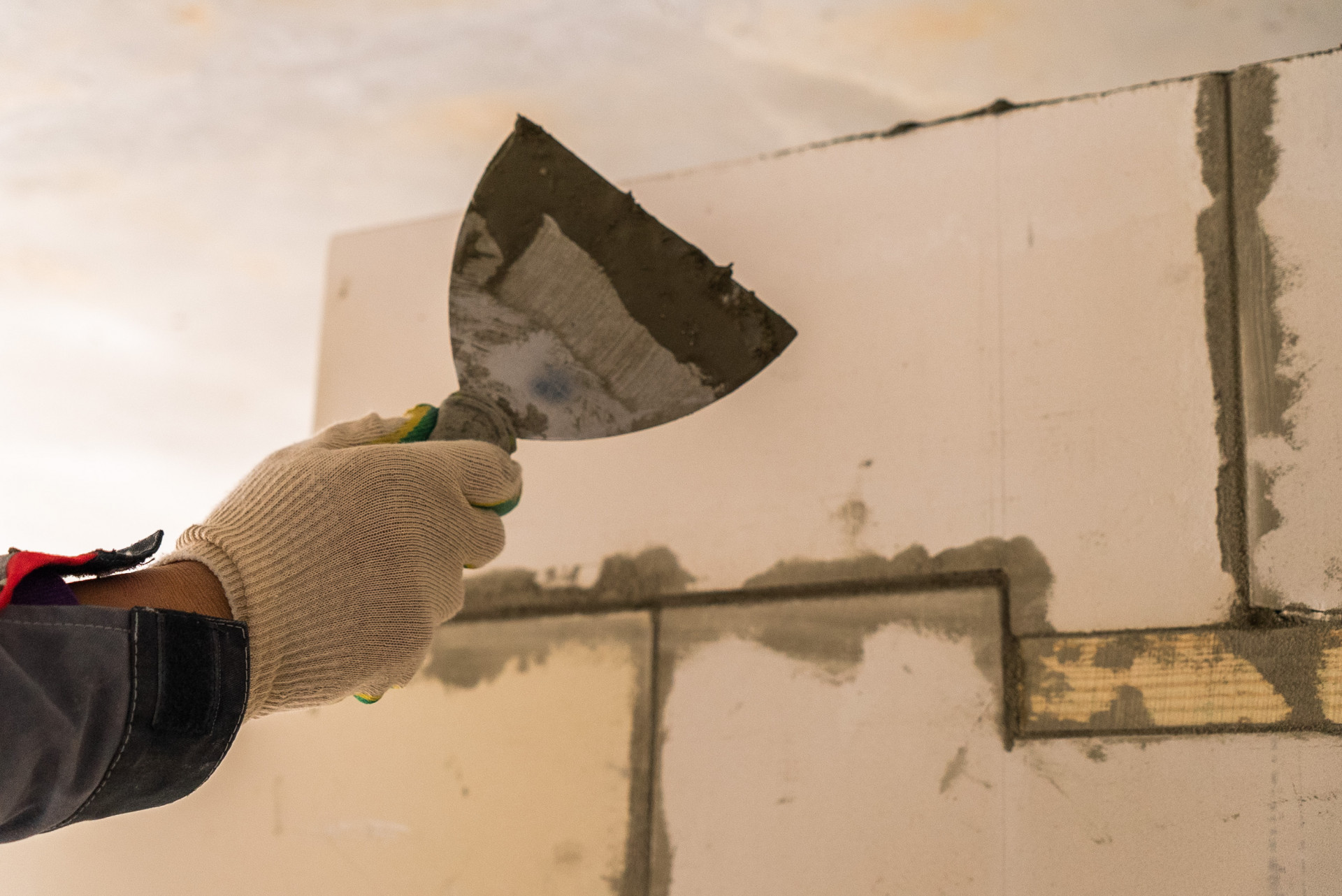

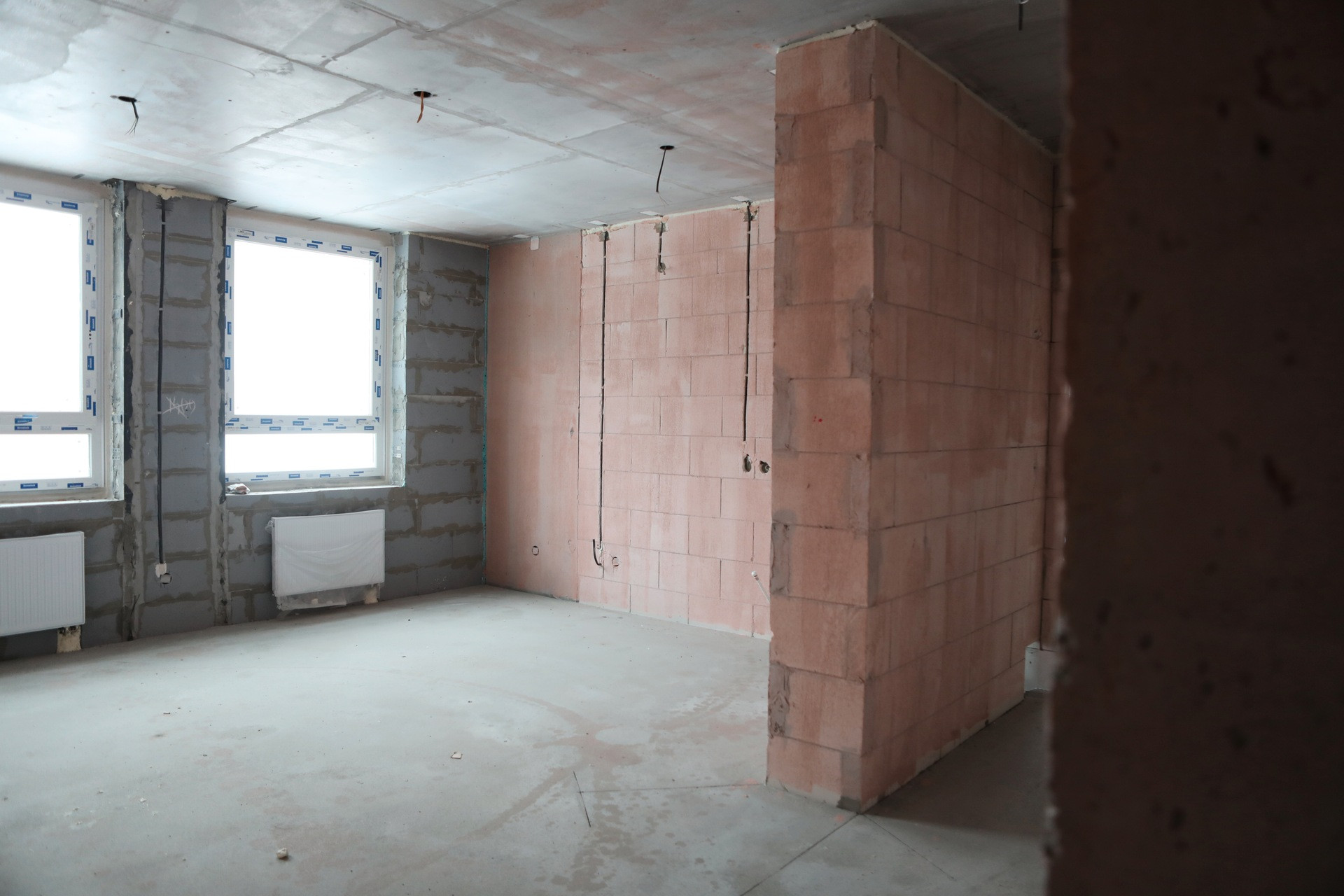

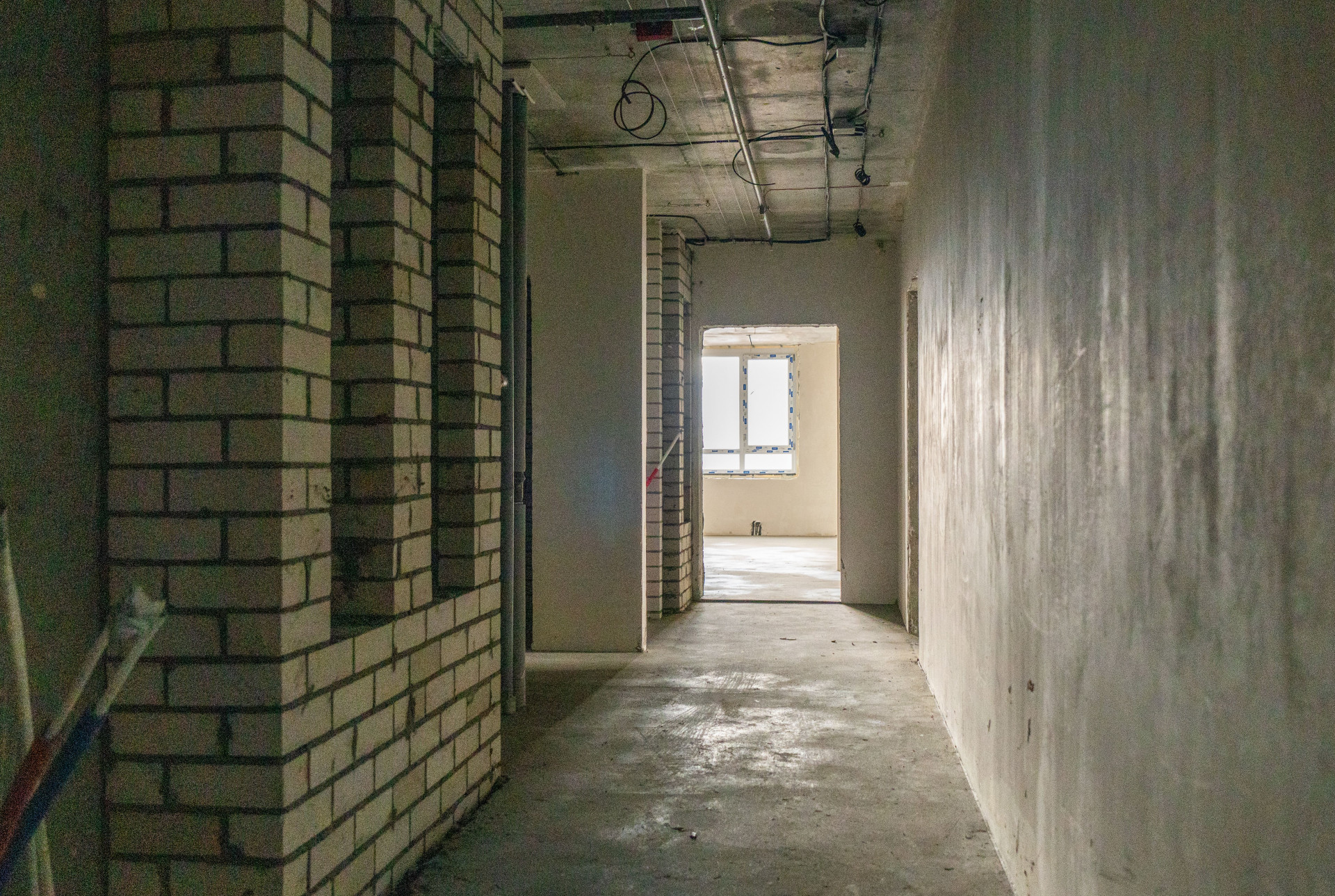

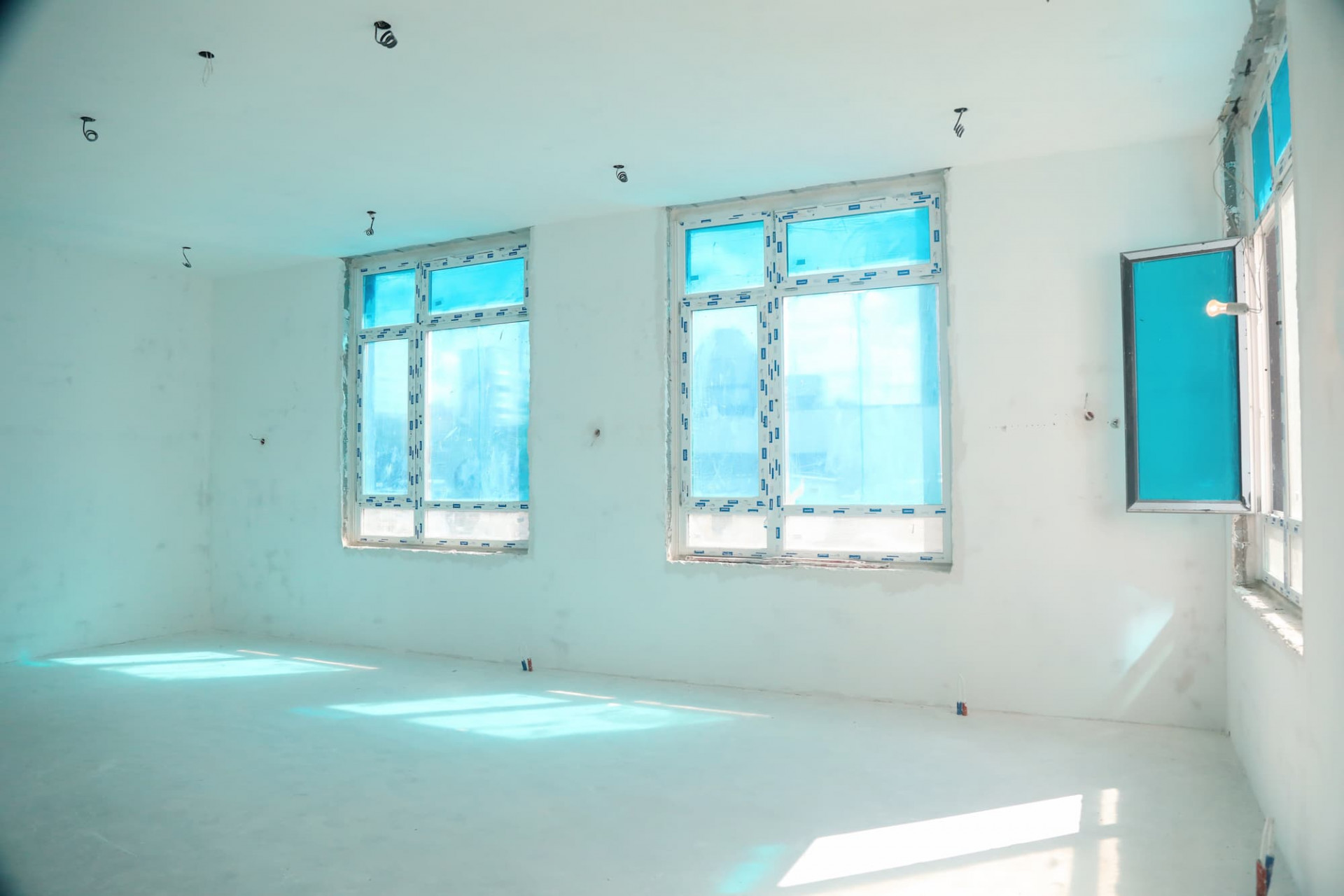

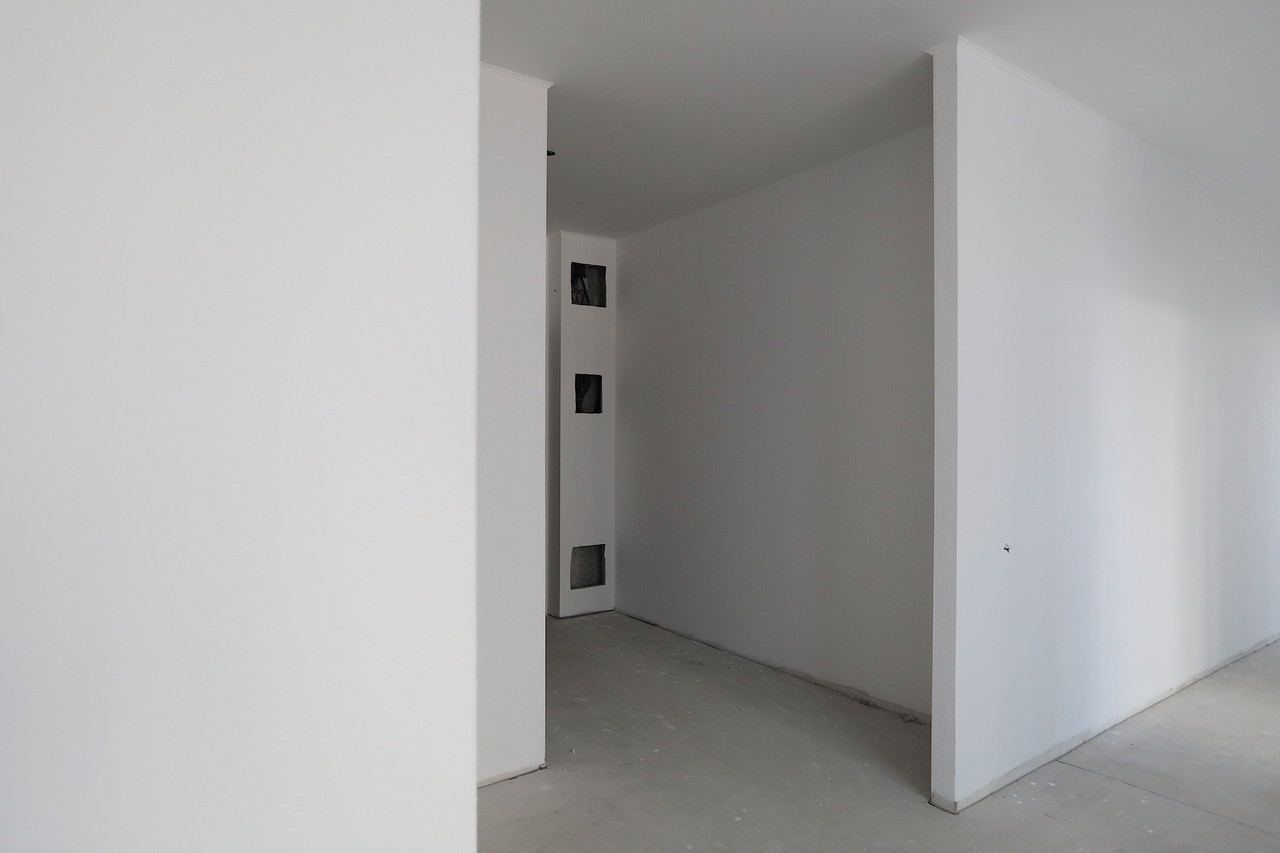

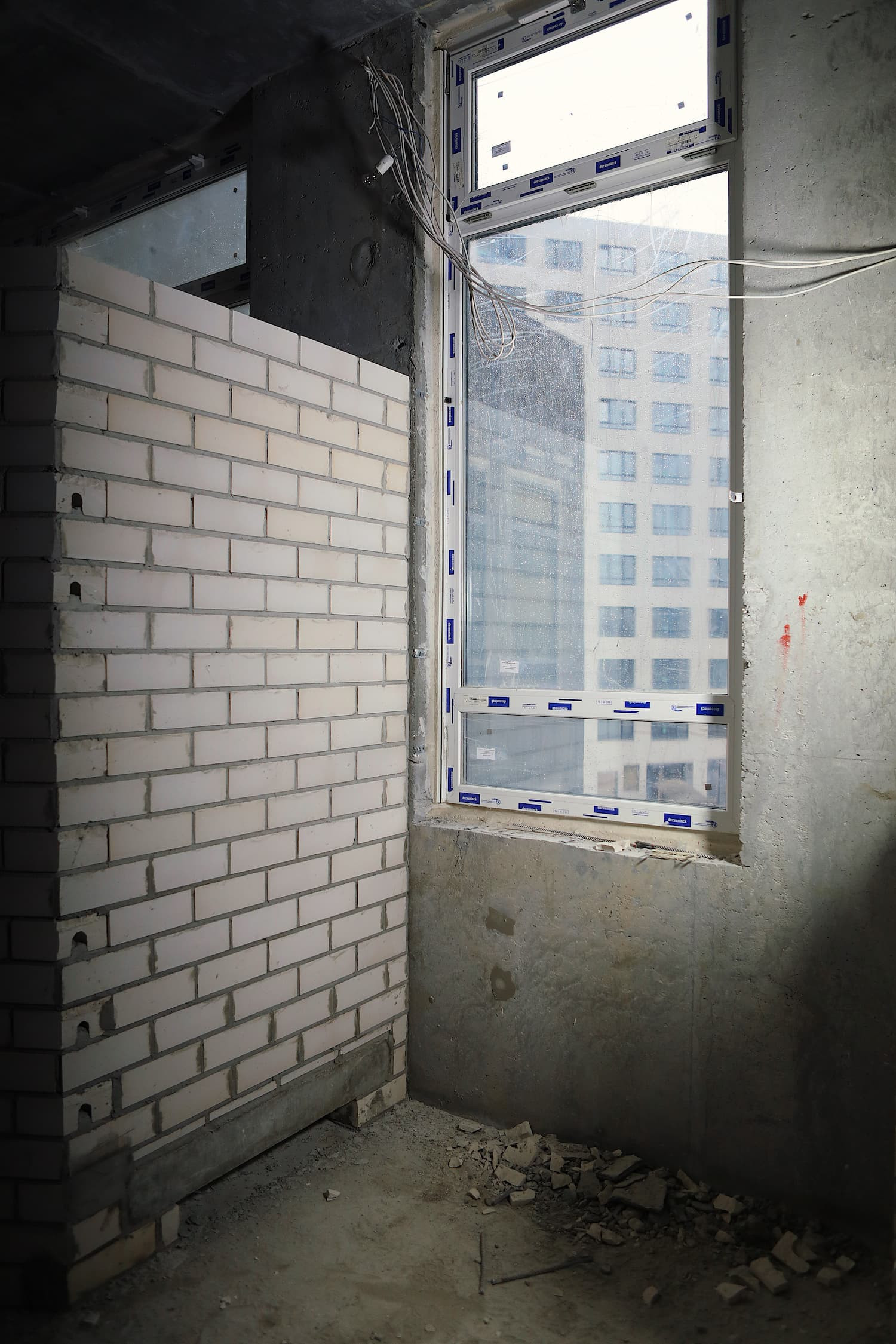

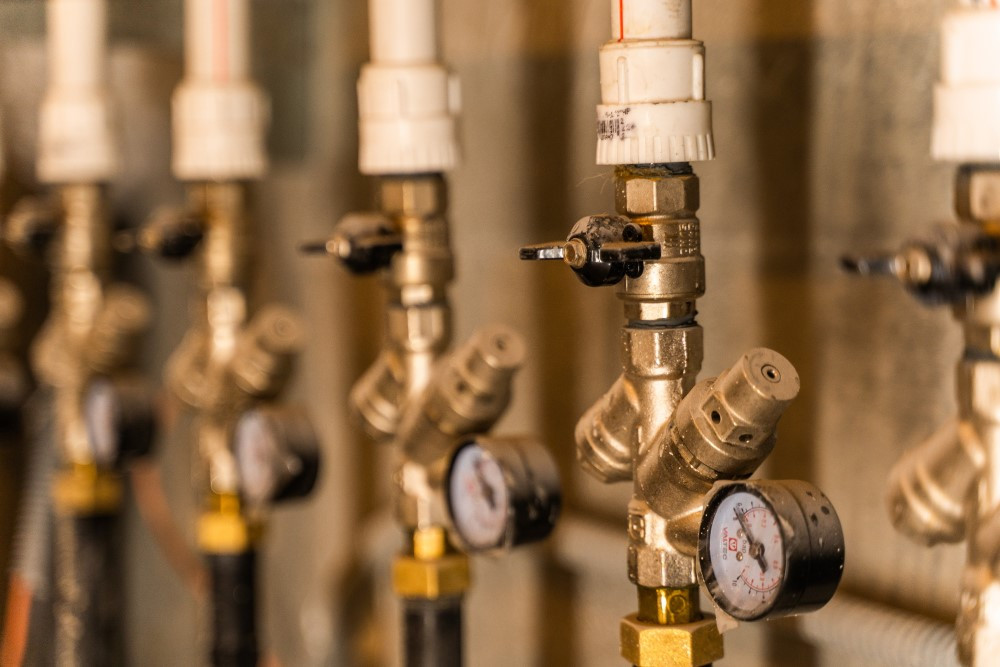

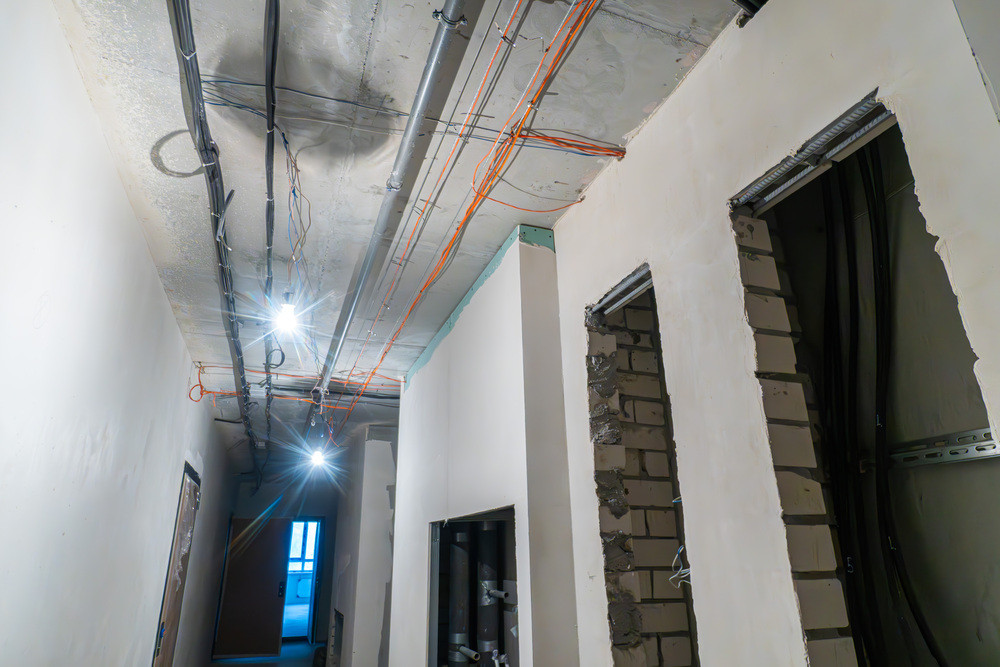

На данный момент ведется штукатурка стен на 18- 21 этажах, устройство стяжки пола на 14, 15 этажах, на нескольких этажах одновременно ведется монтаж подоконников, укладка плитки в санузлах, малярные работы, монтаж сплинкерной системы пожаротушения, электромонтажные работы.

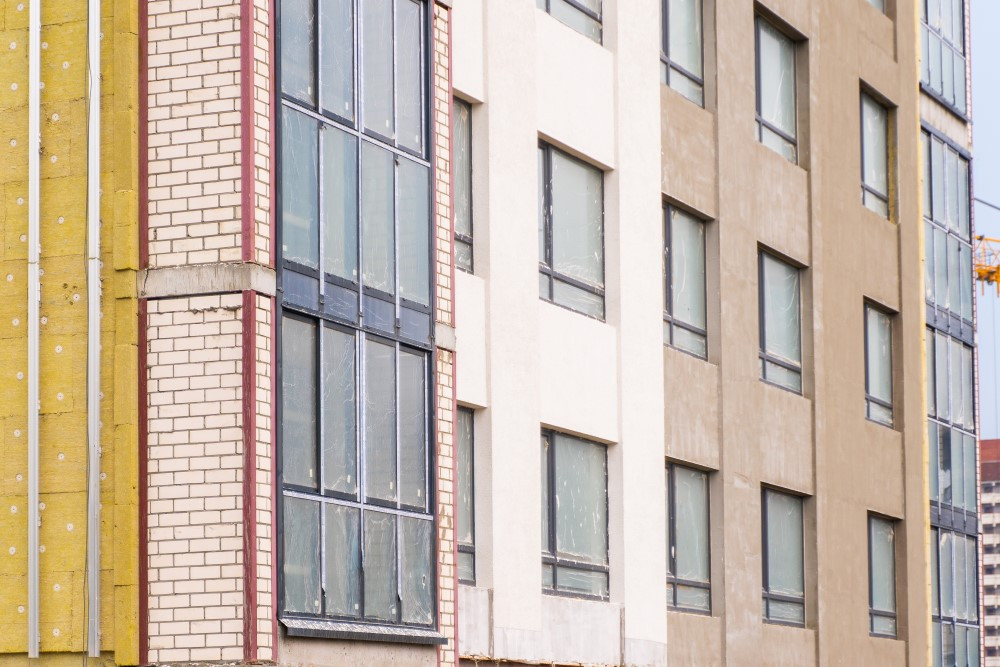

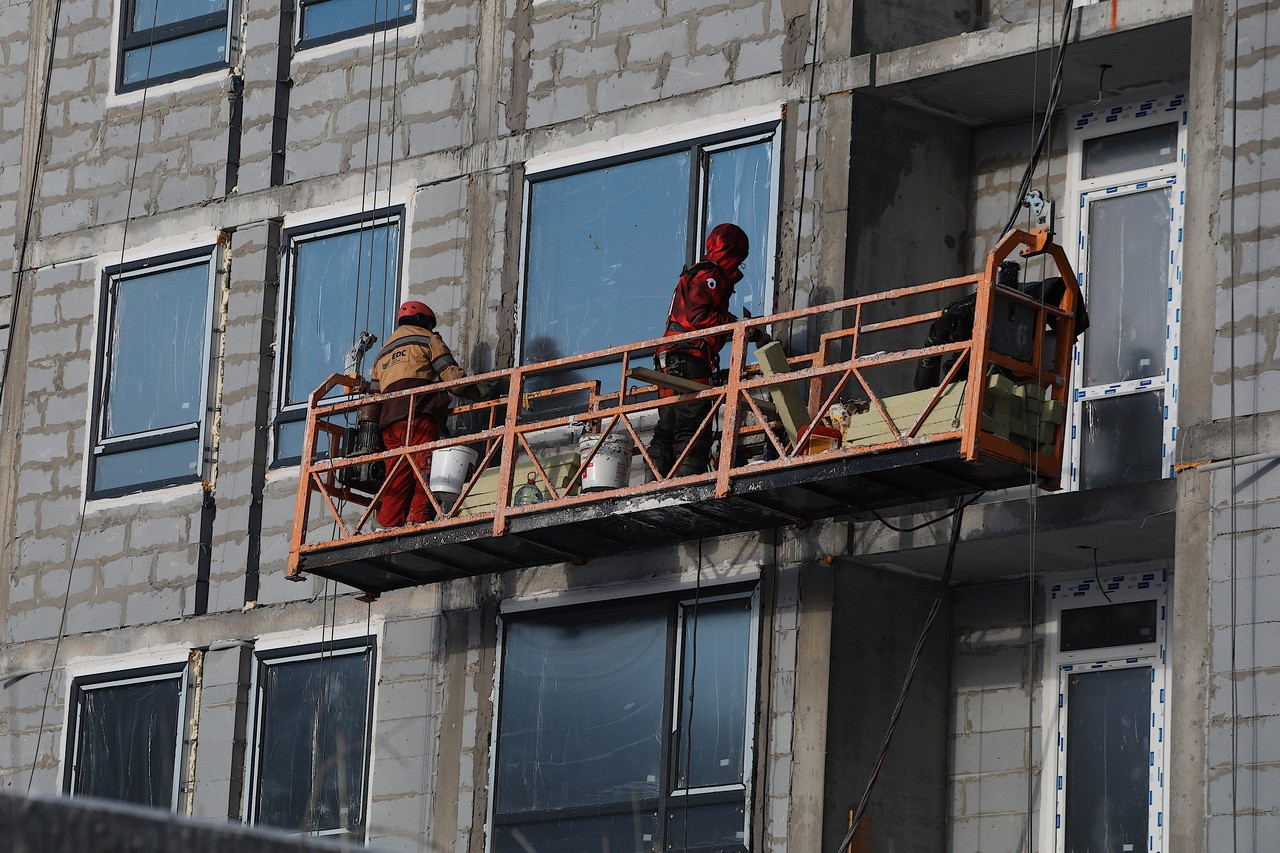

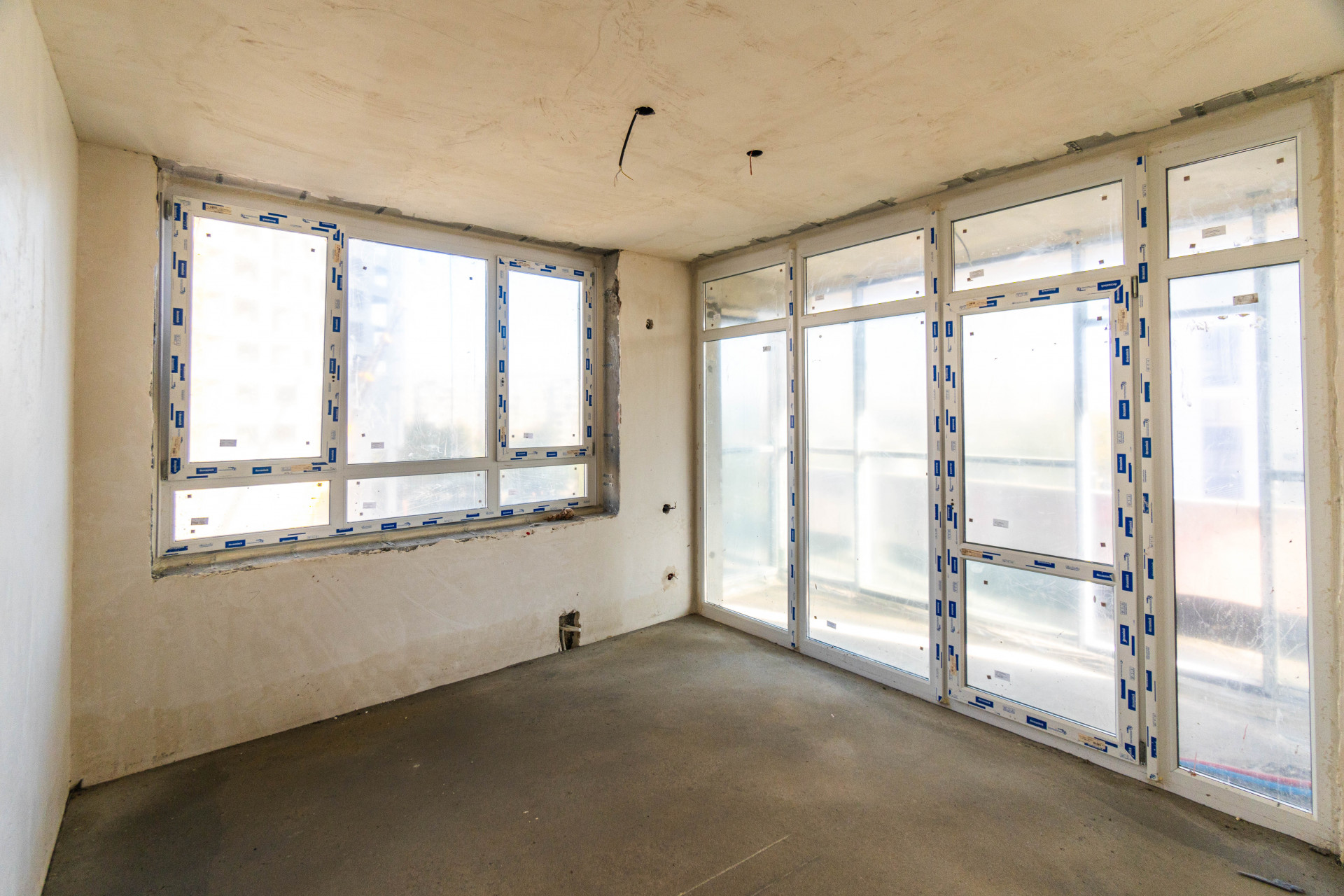

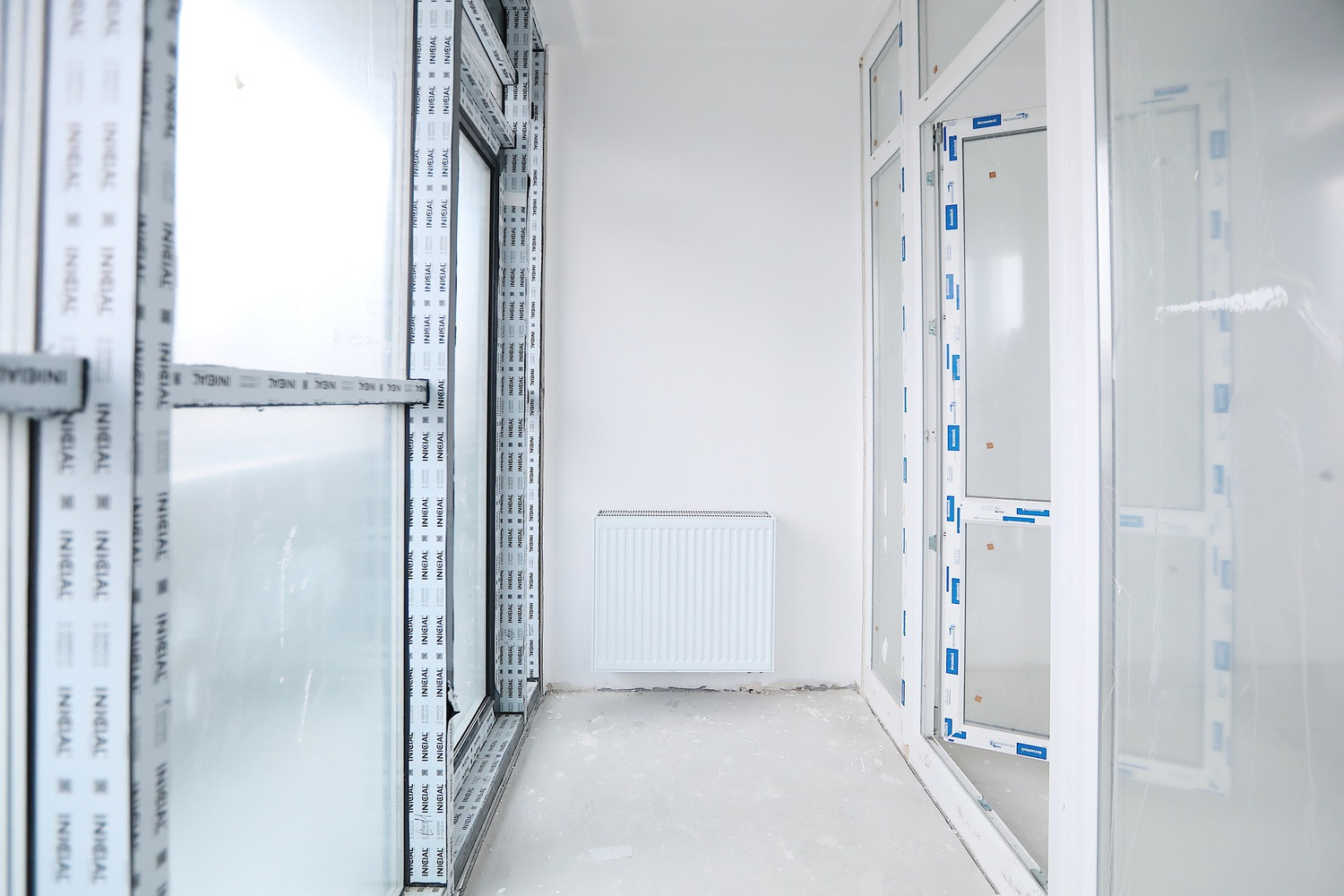

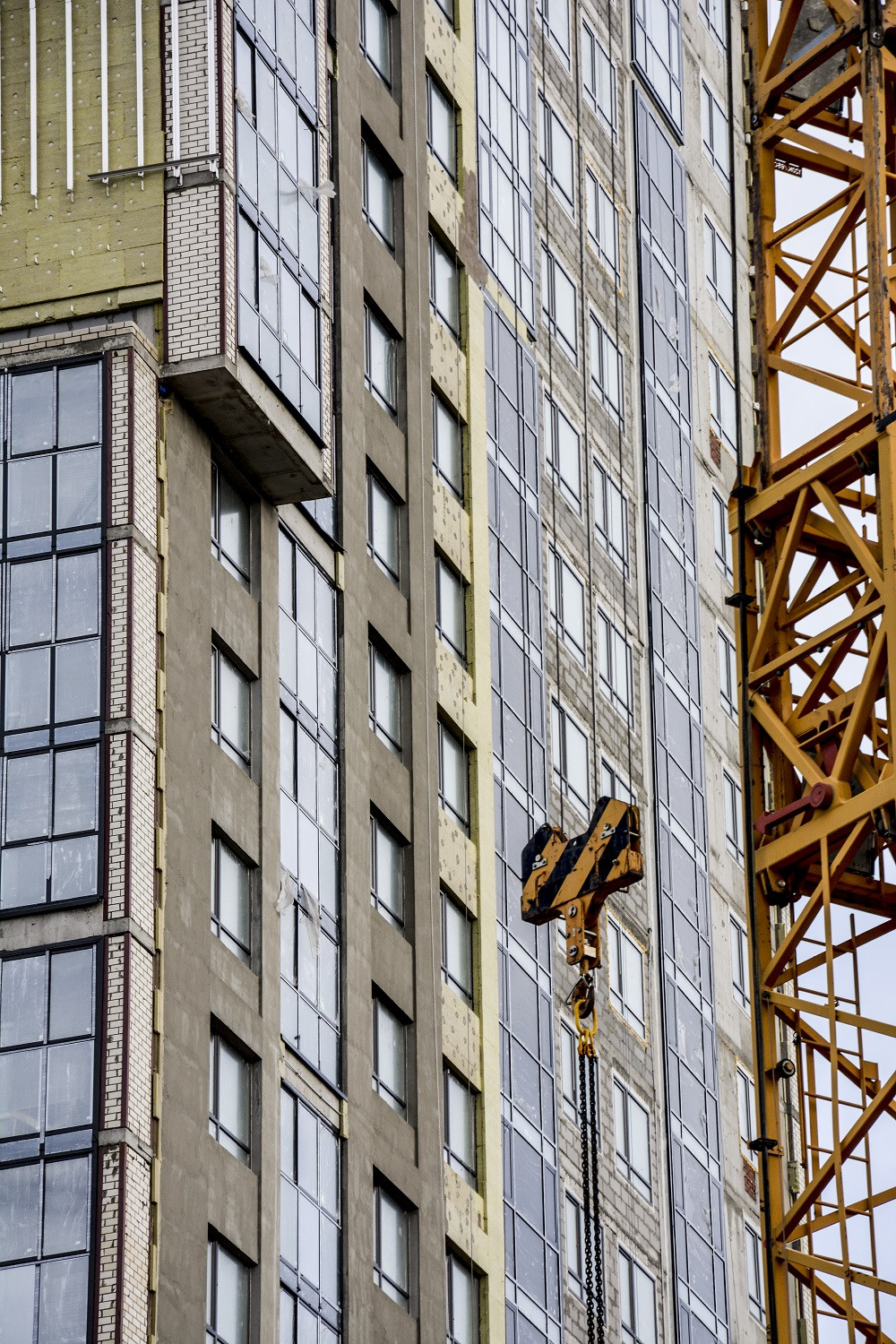

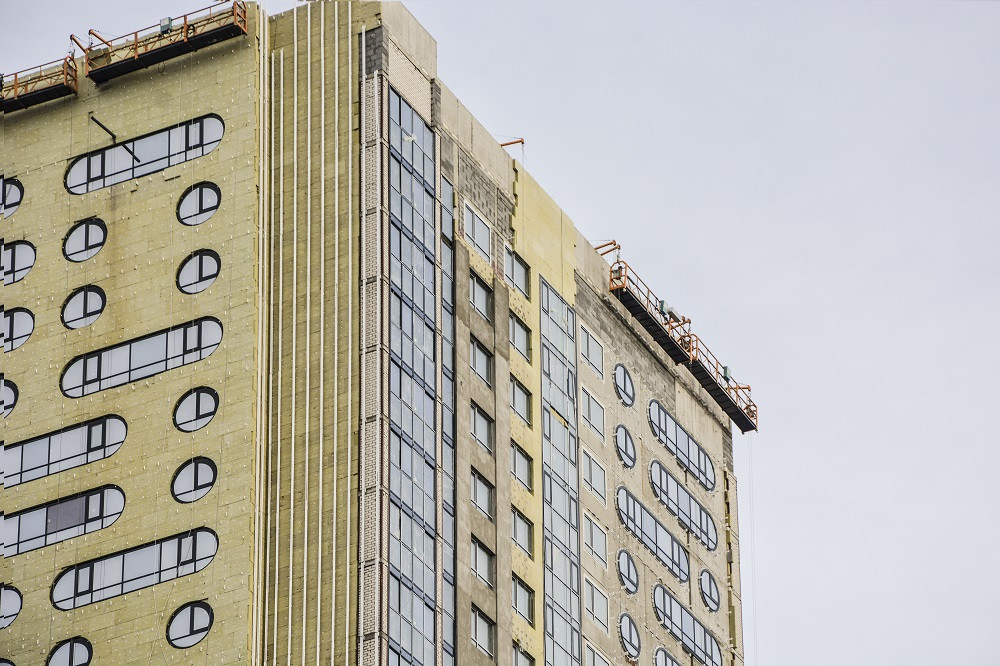

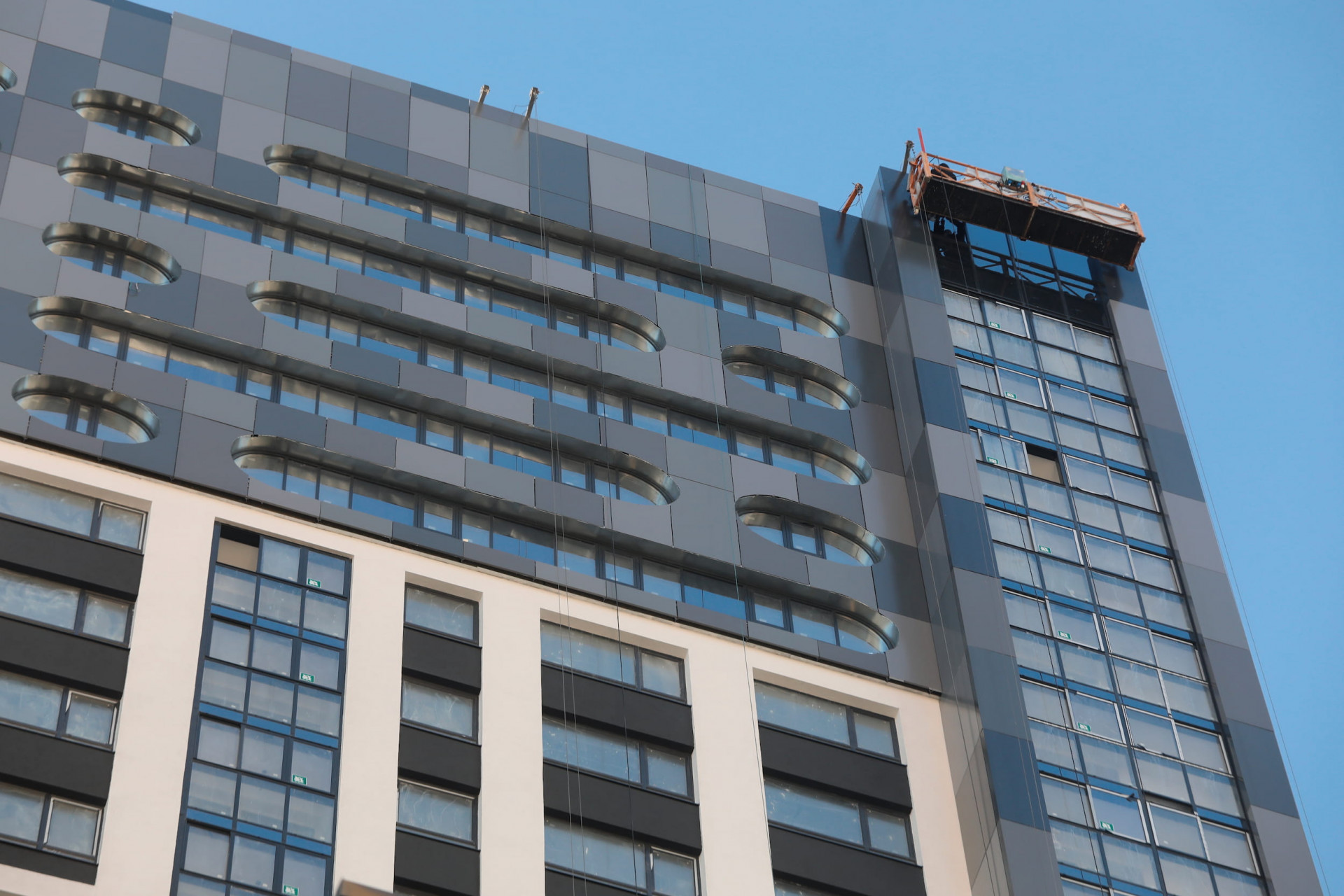

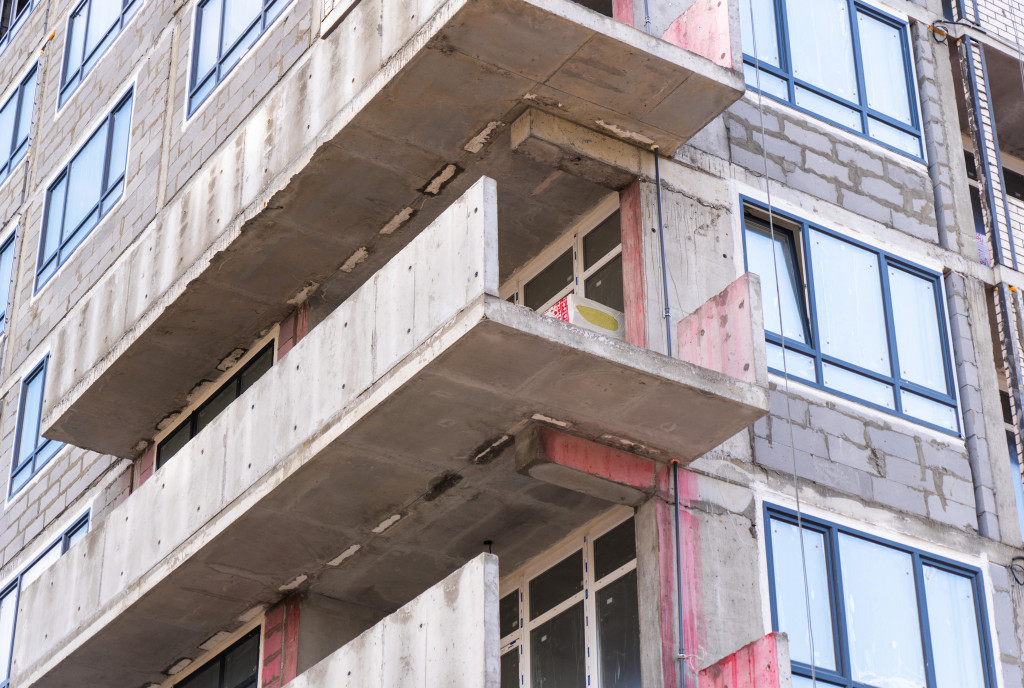

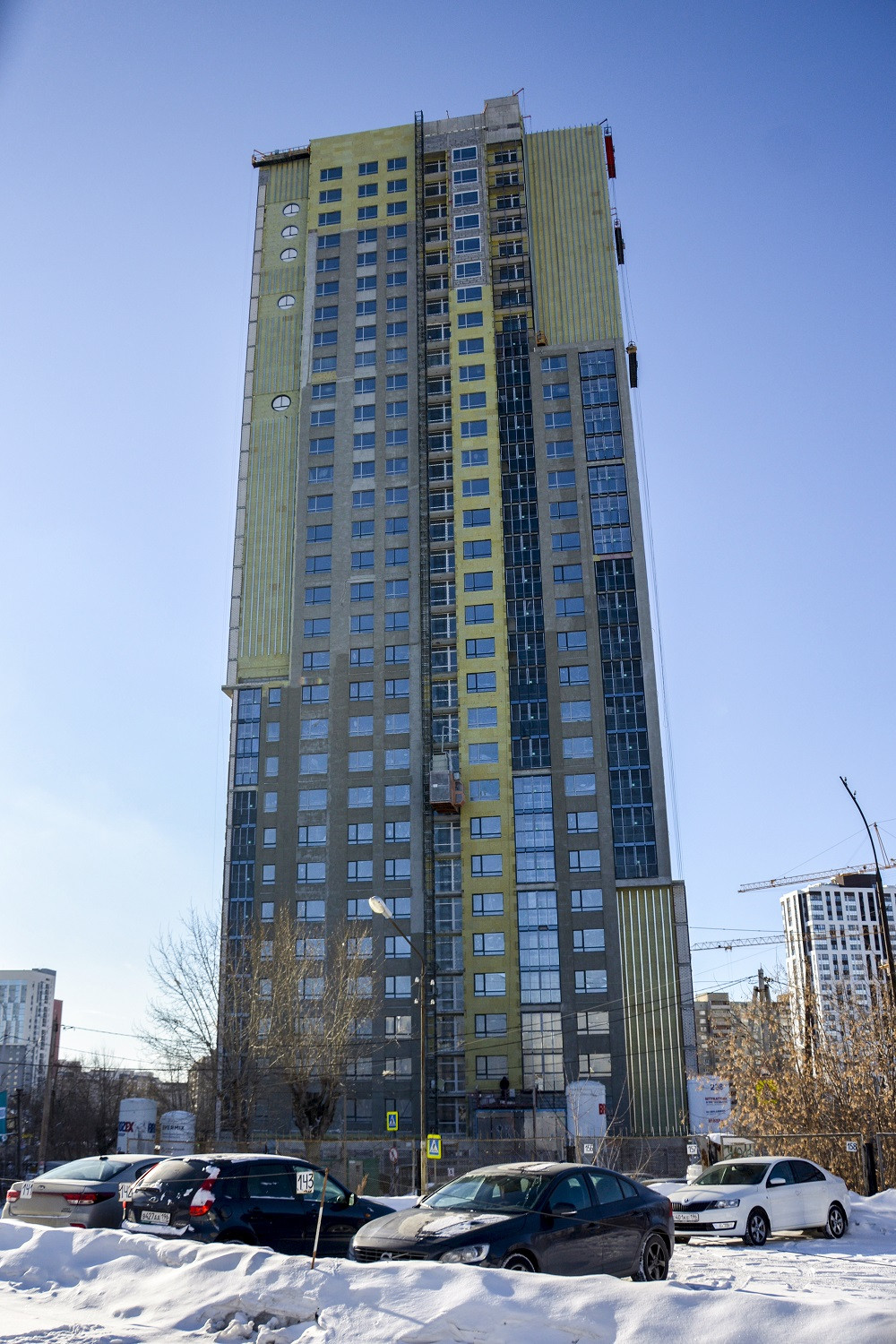

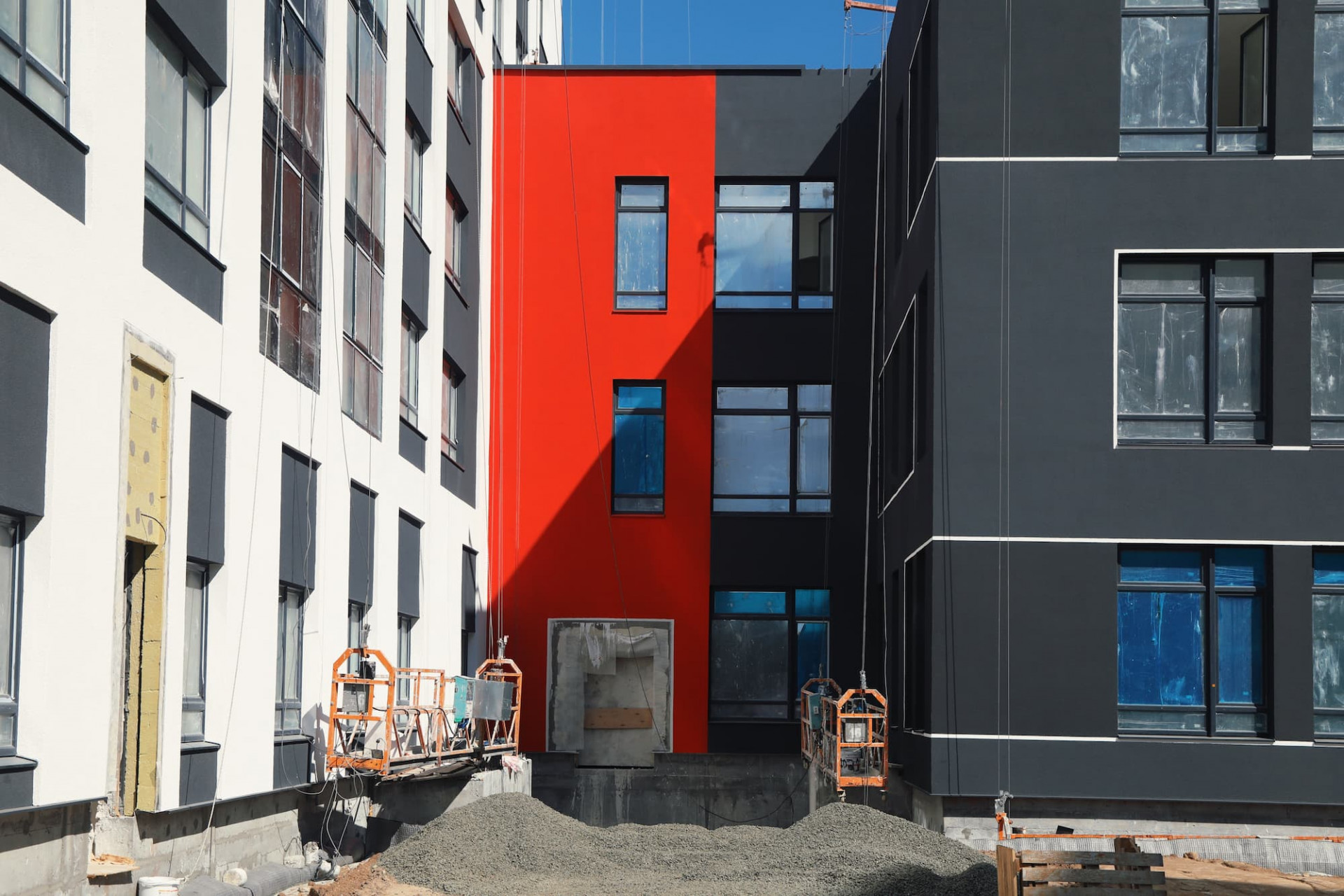

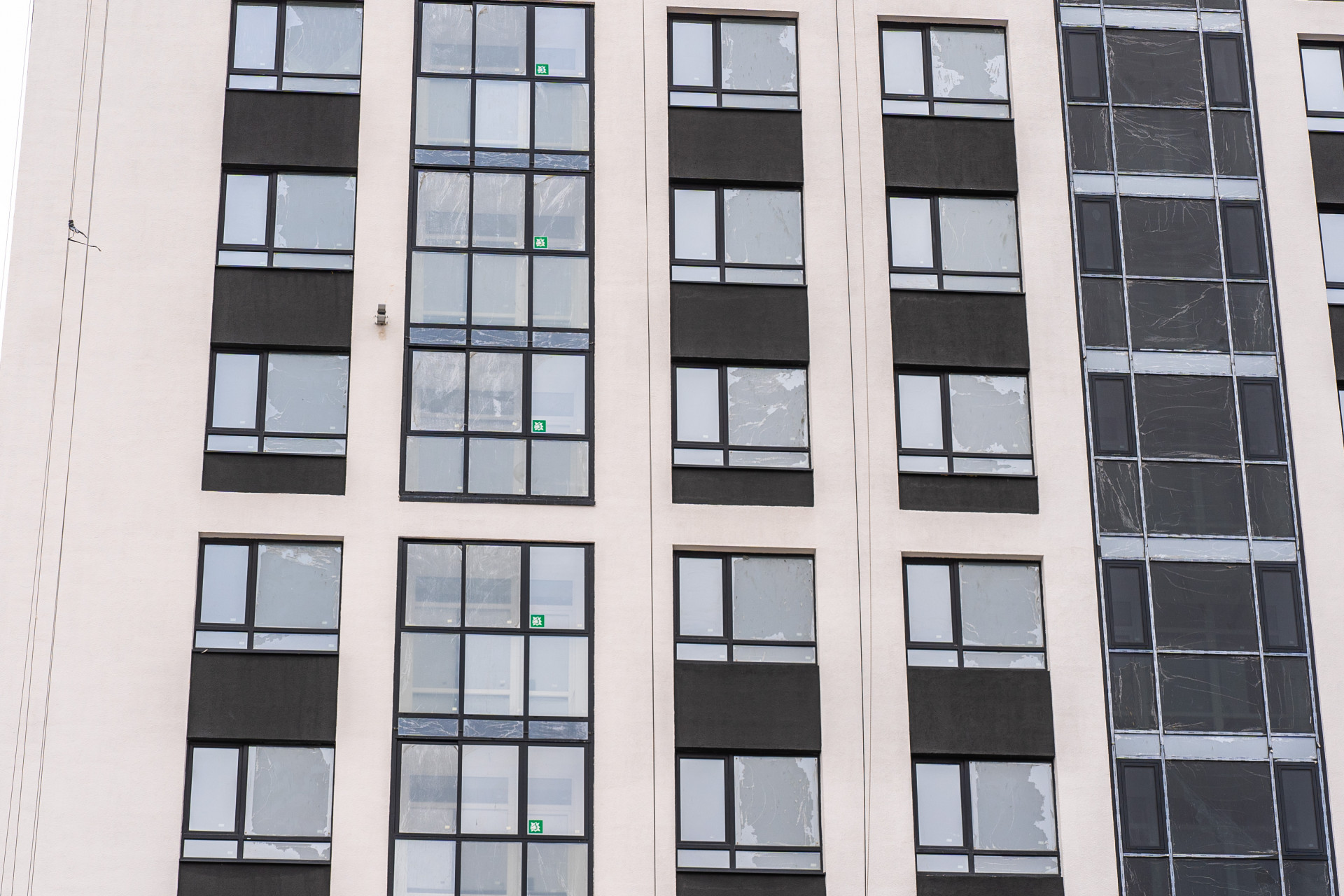

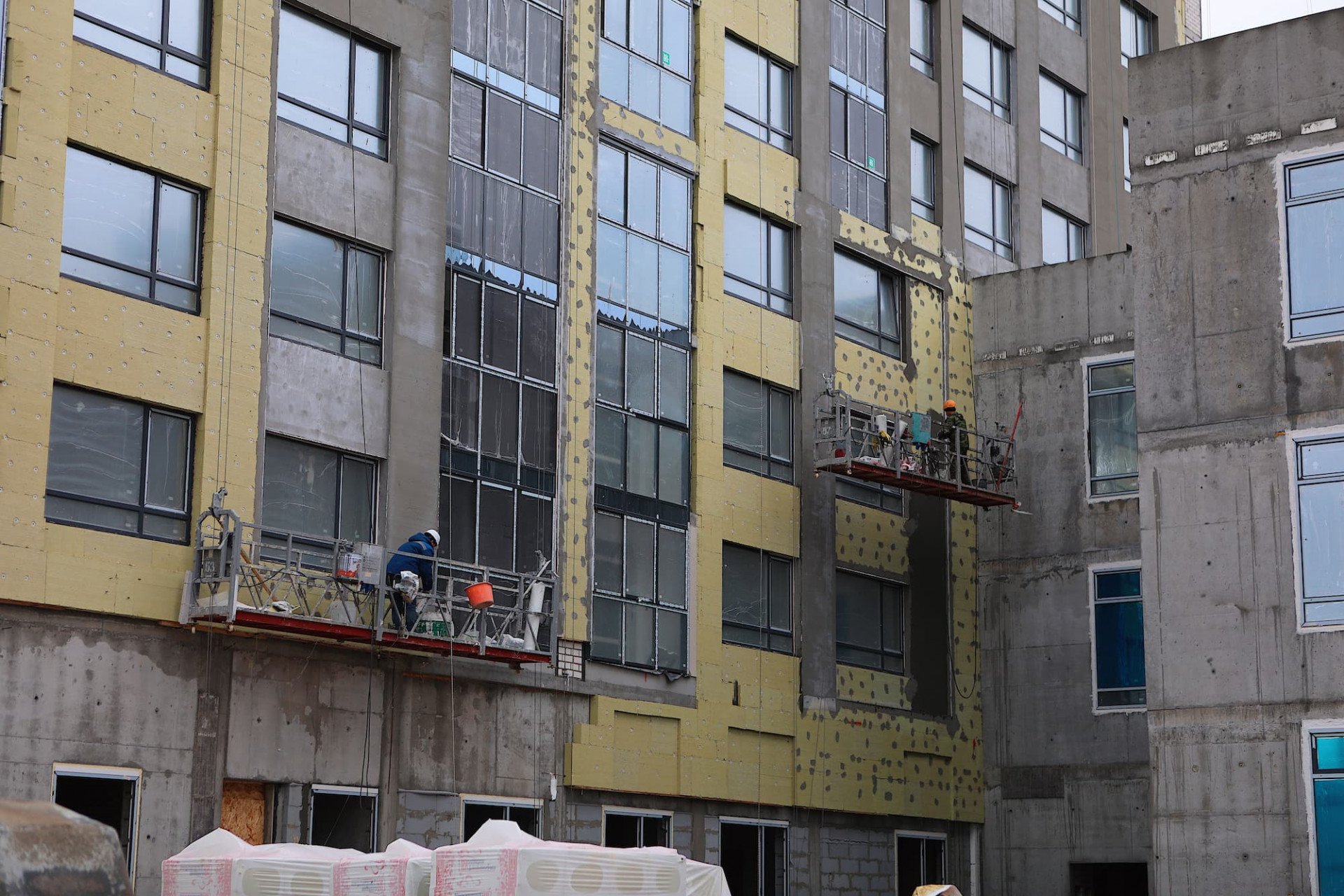

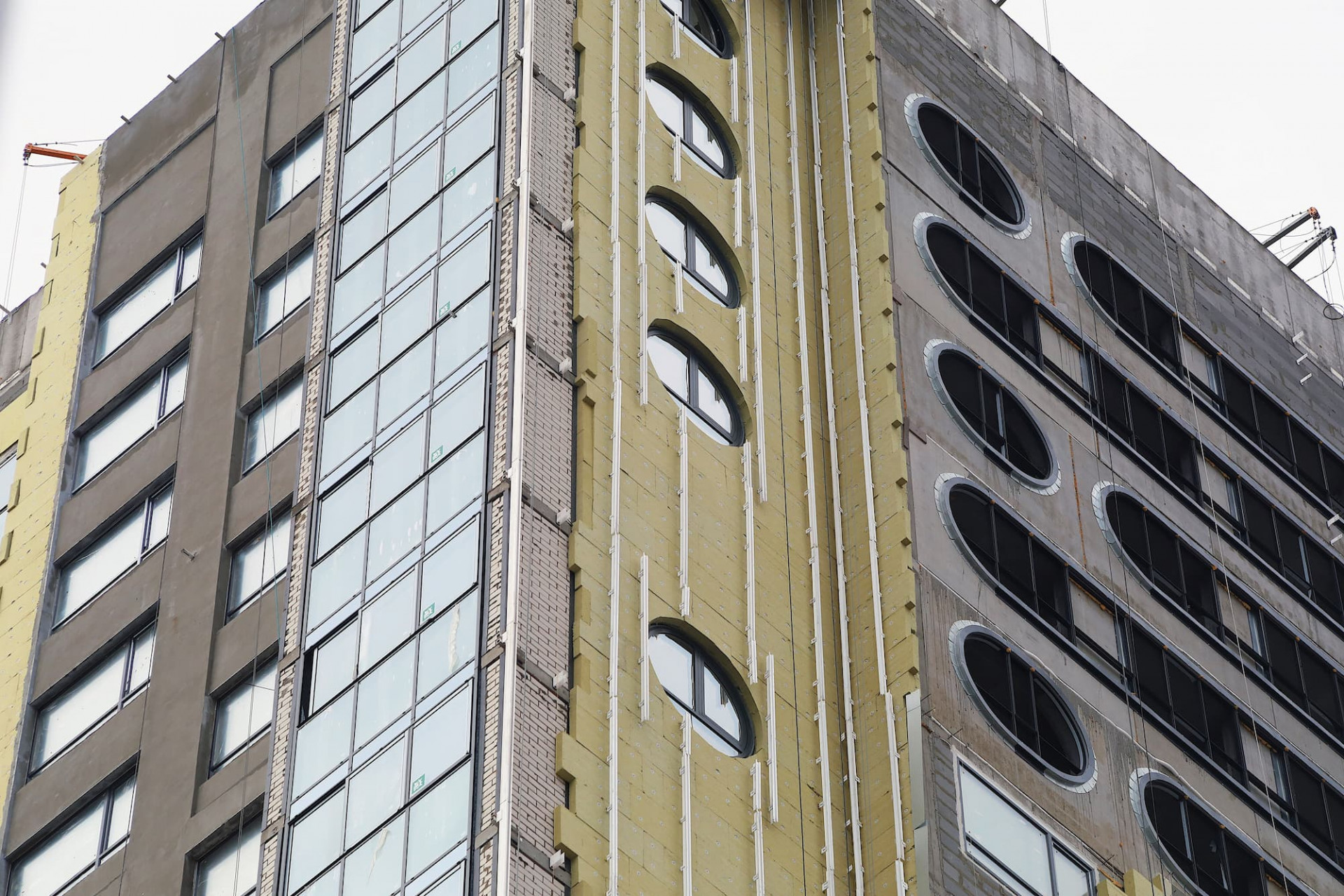

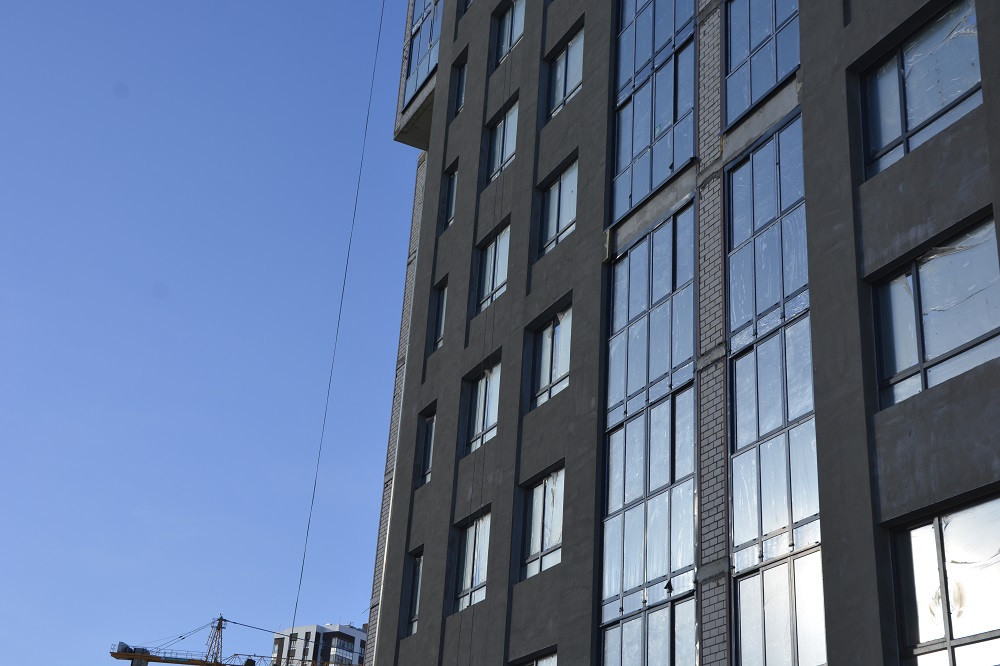

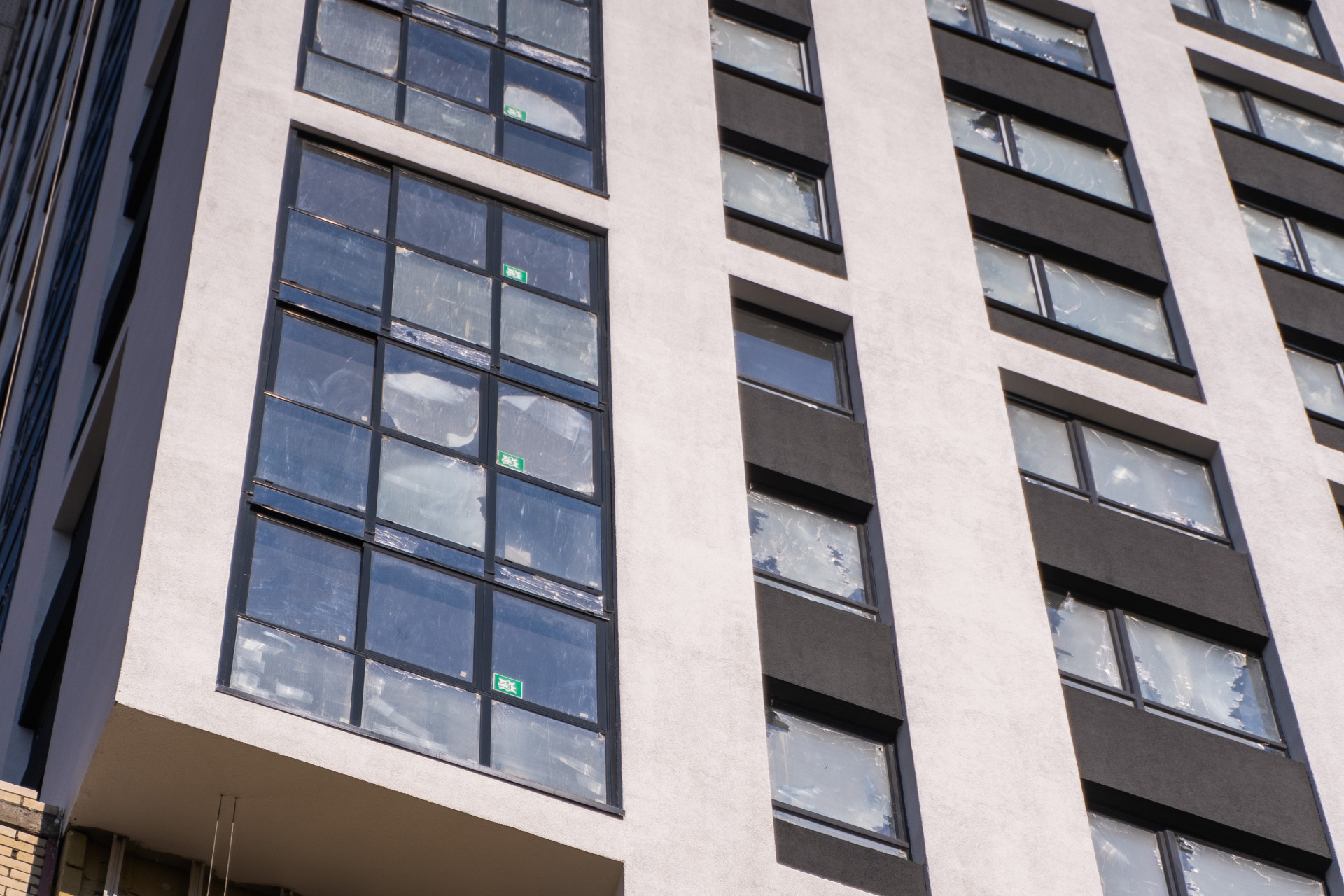

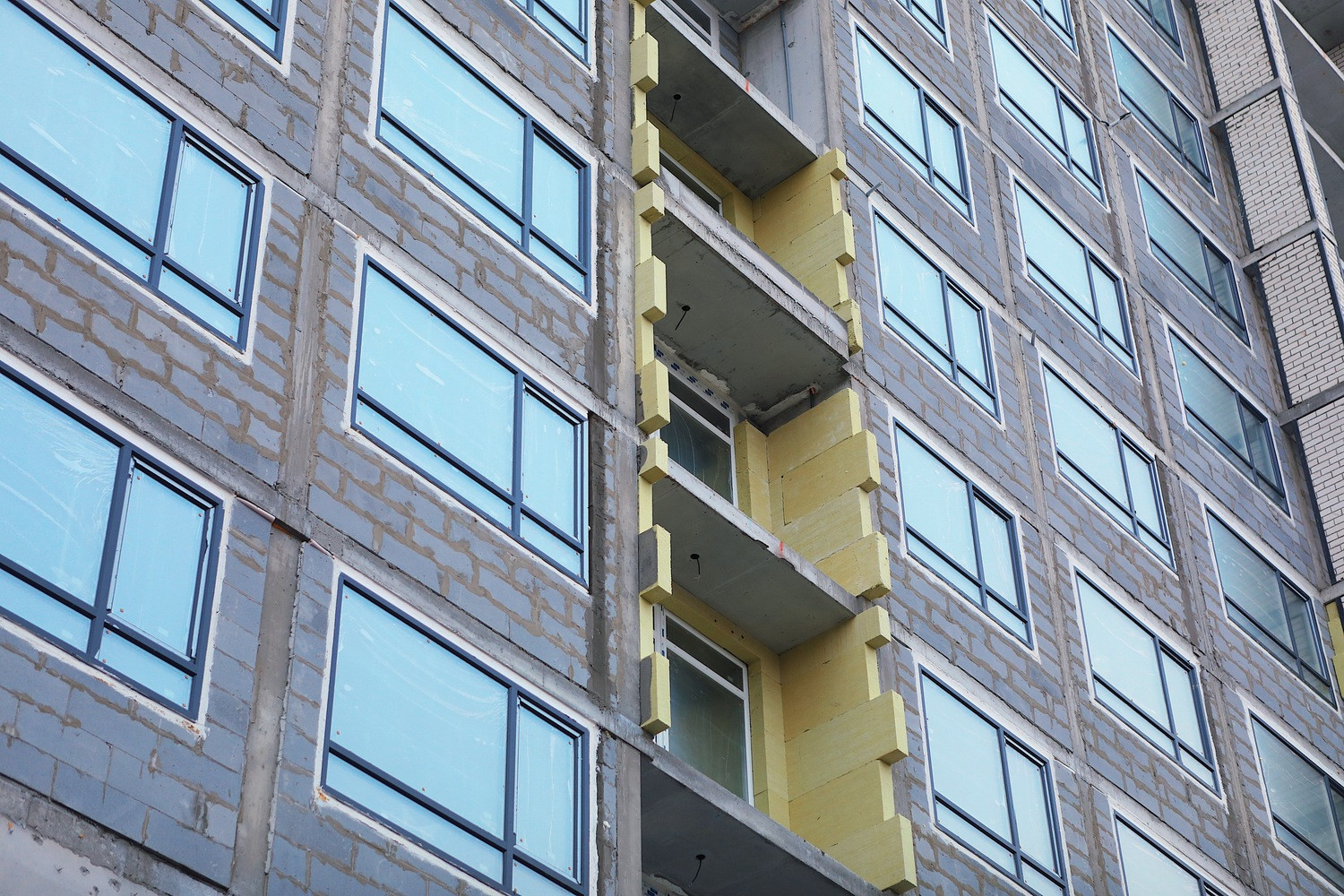

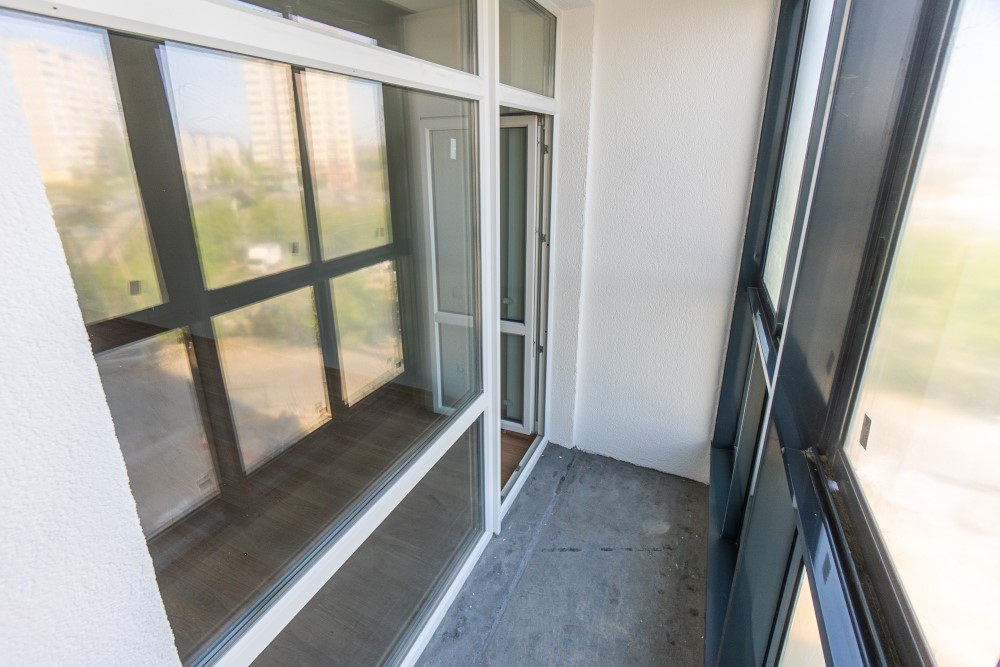

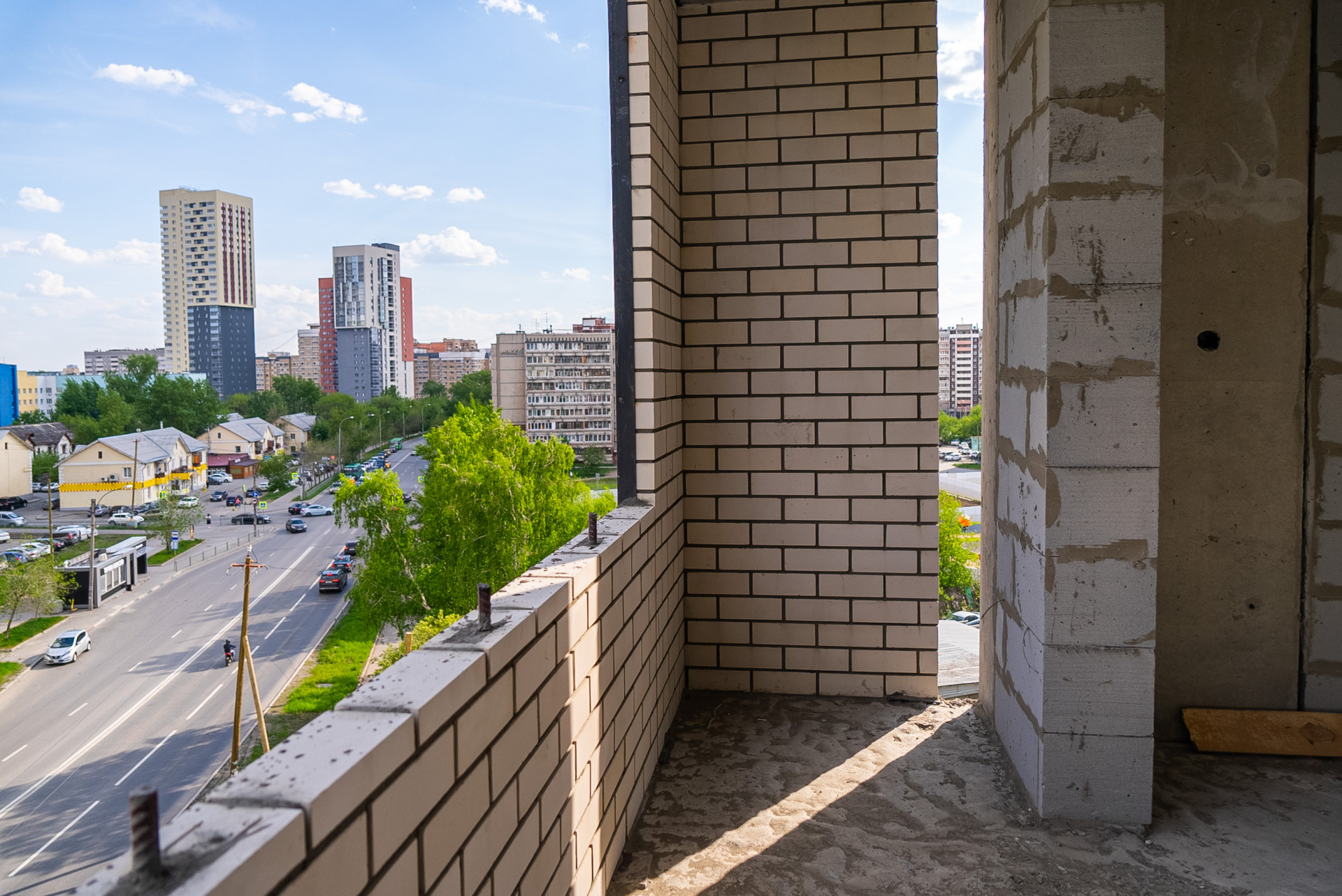

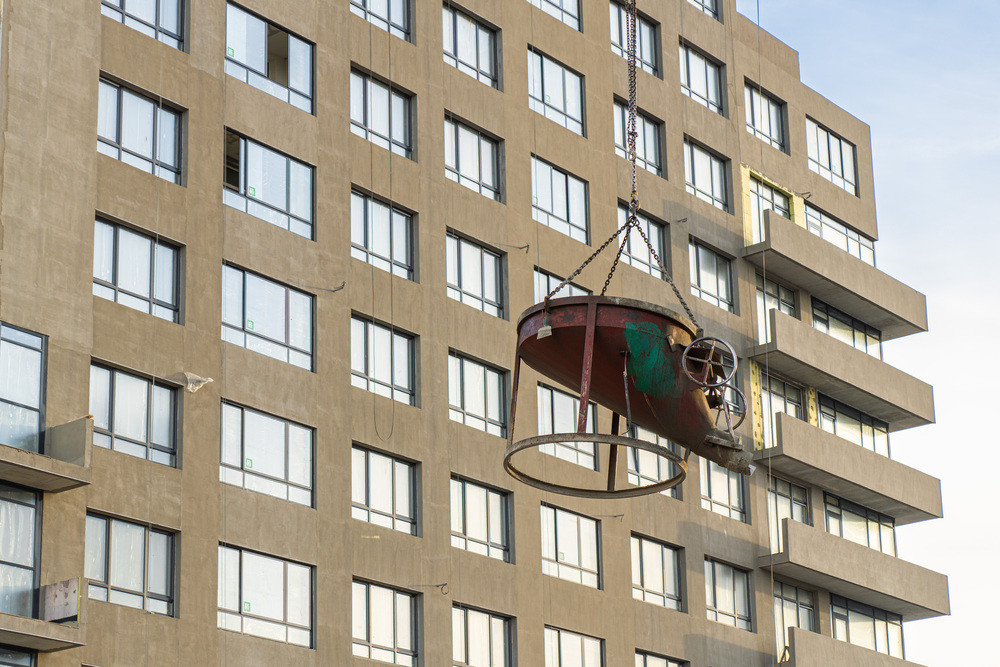

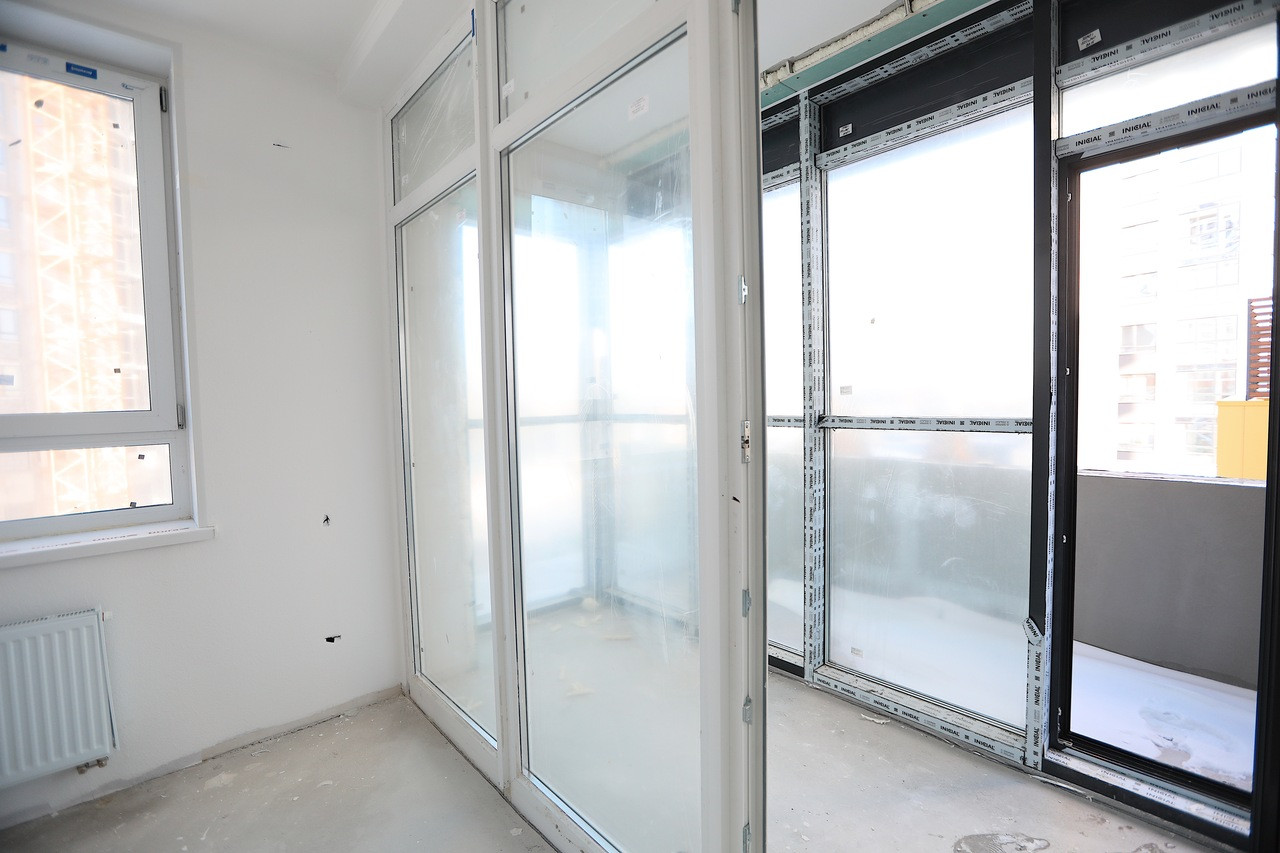

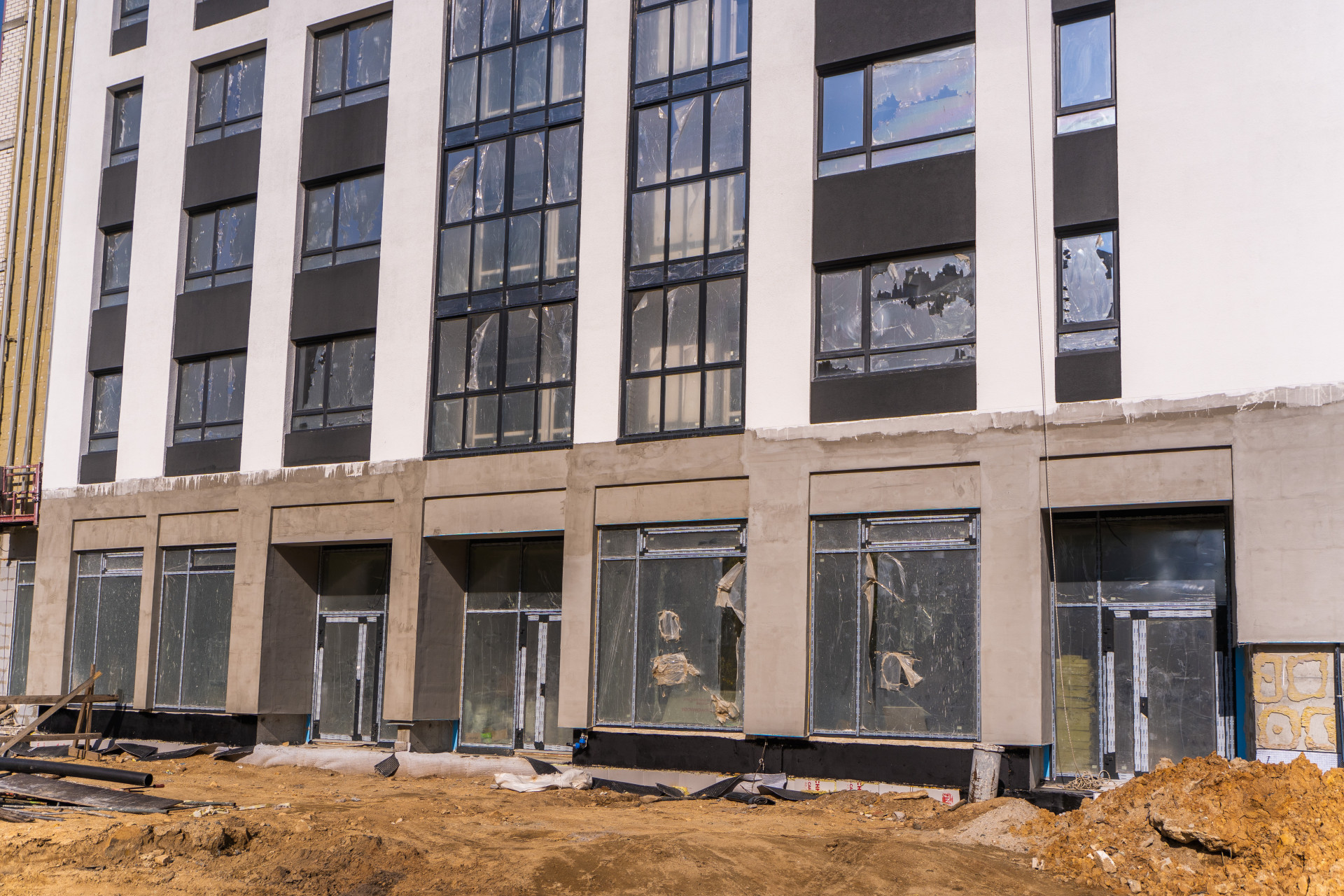

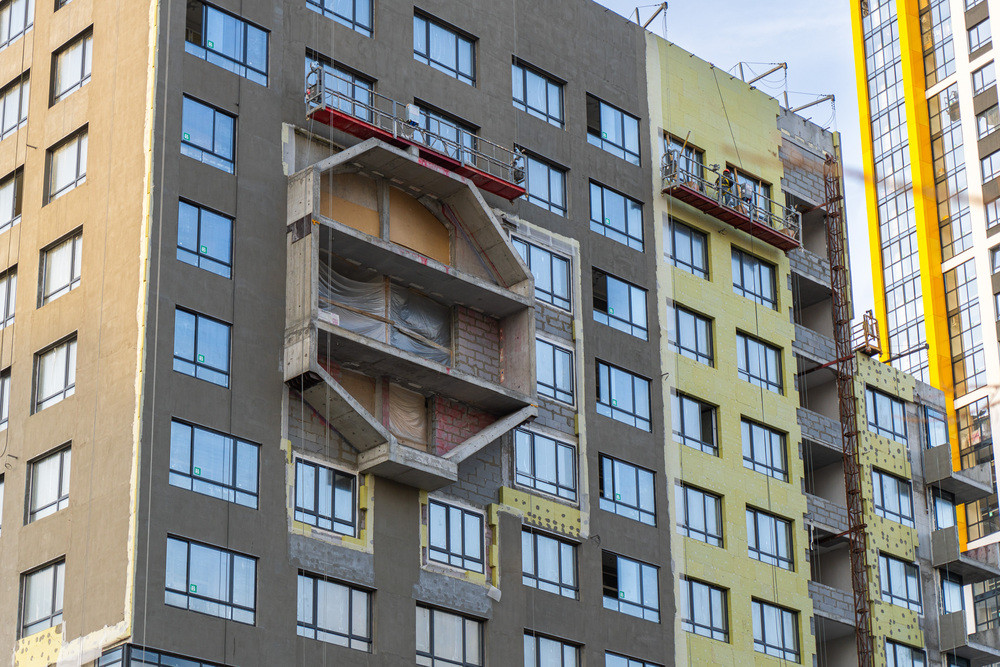

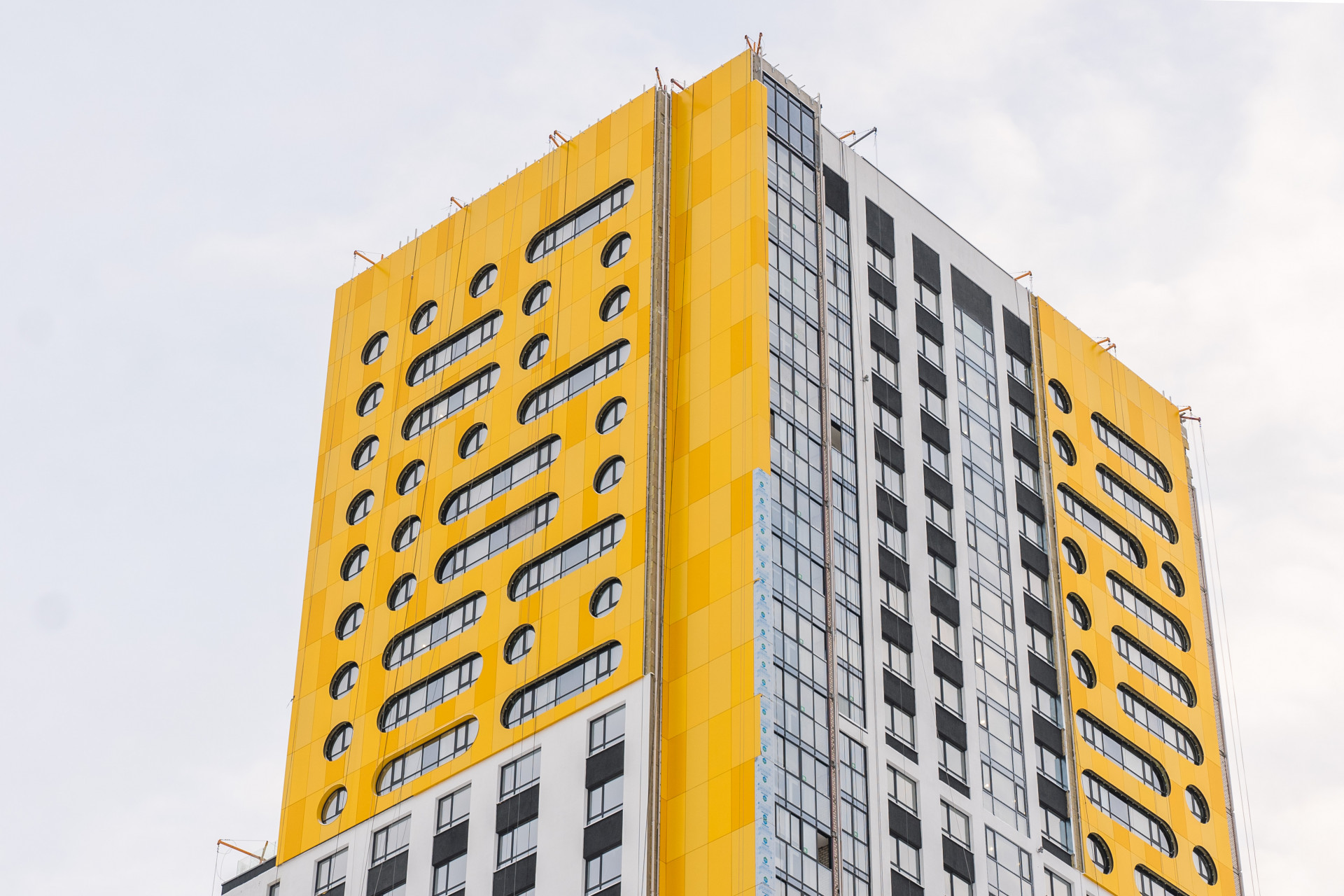

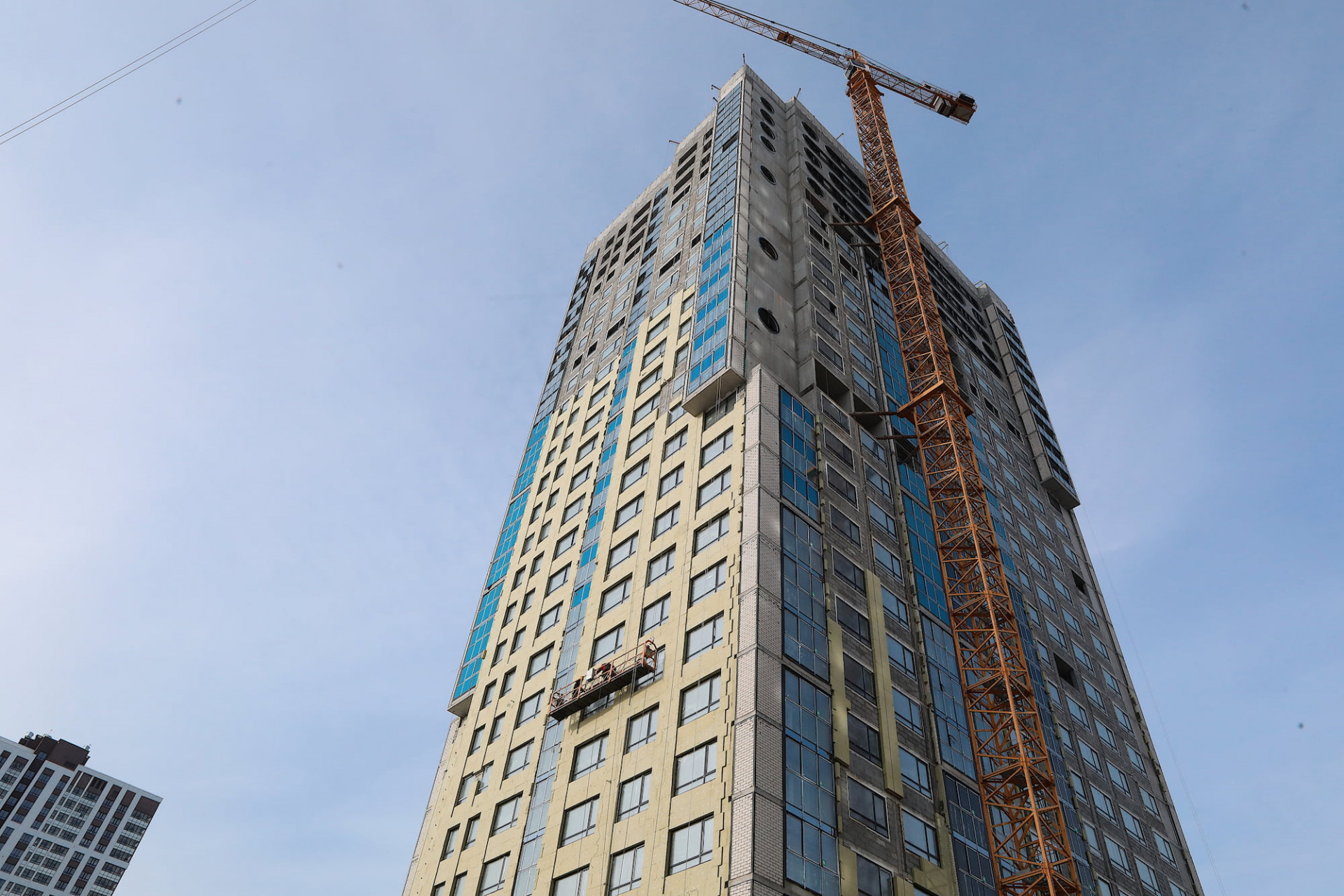

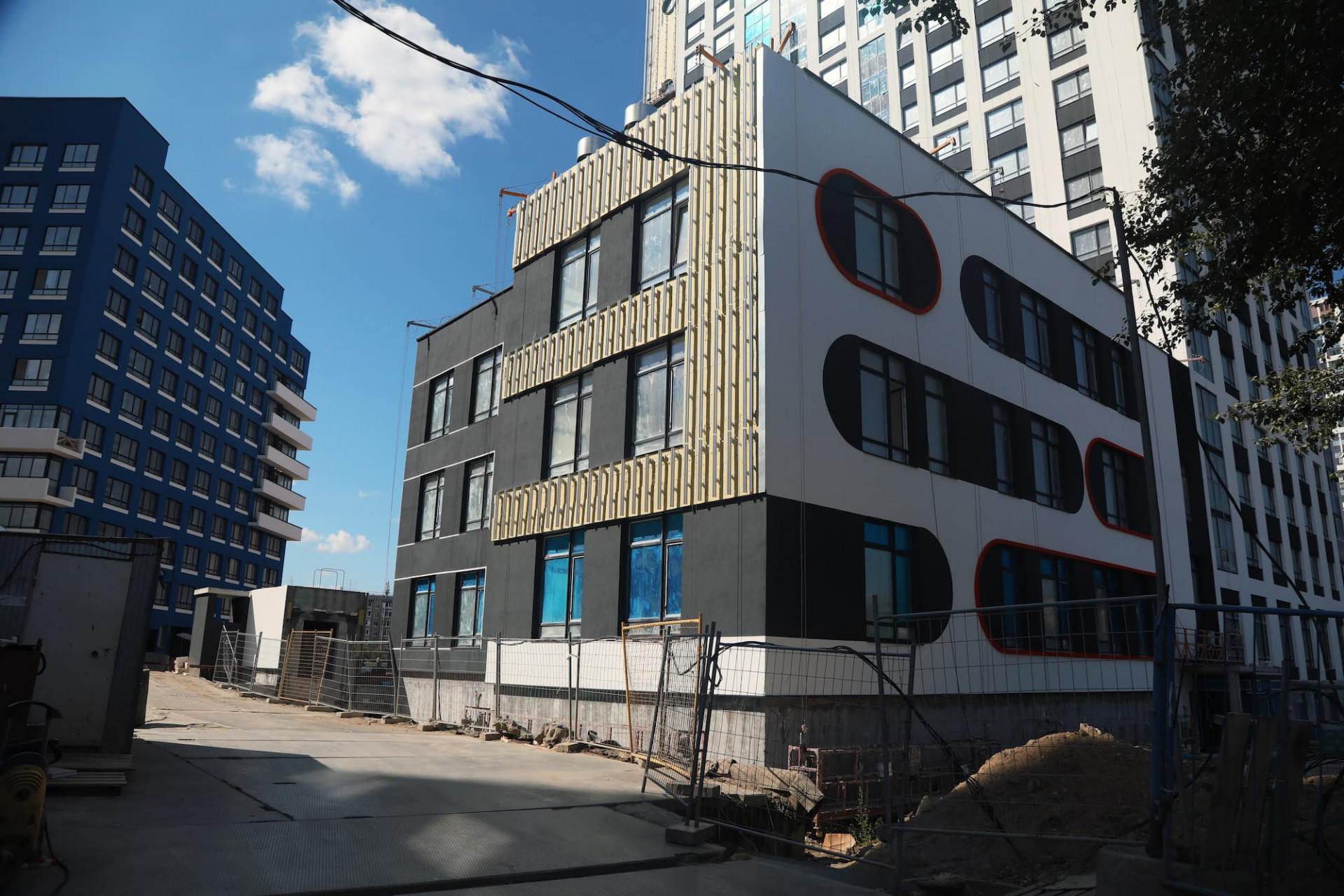

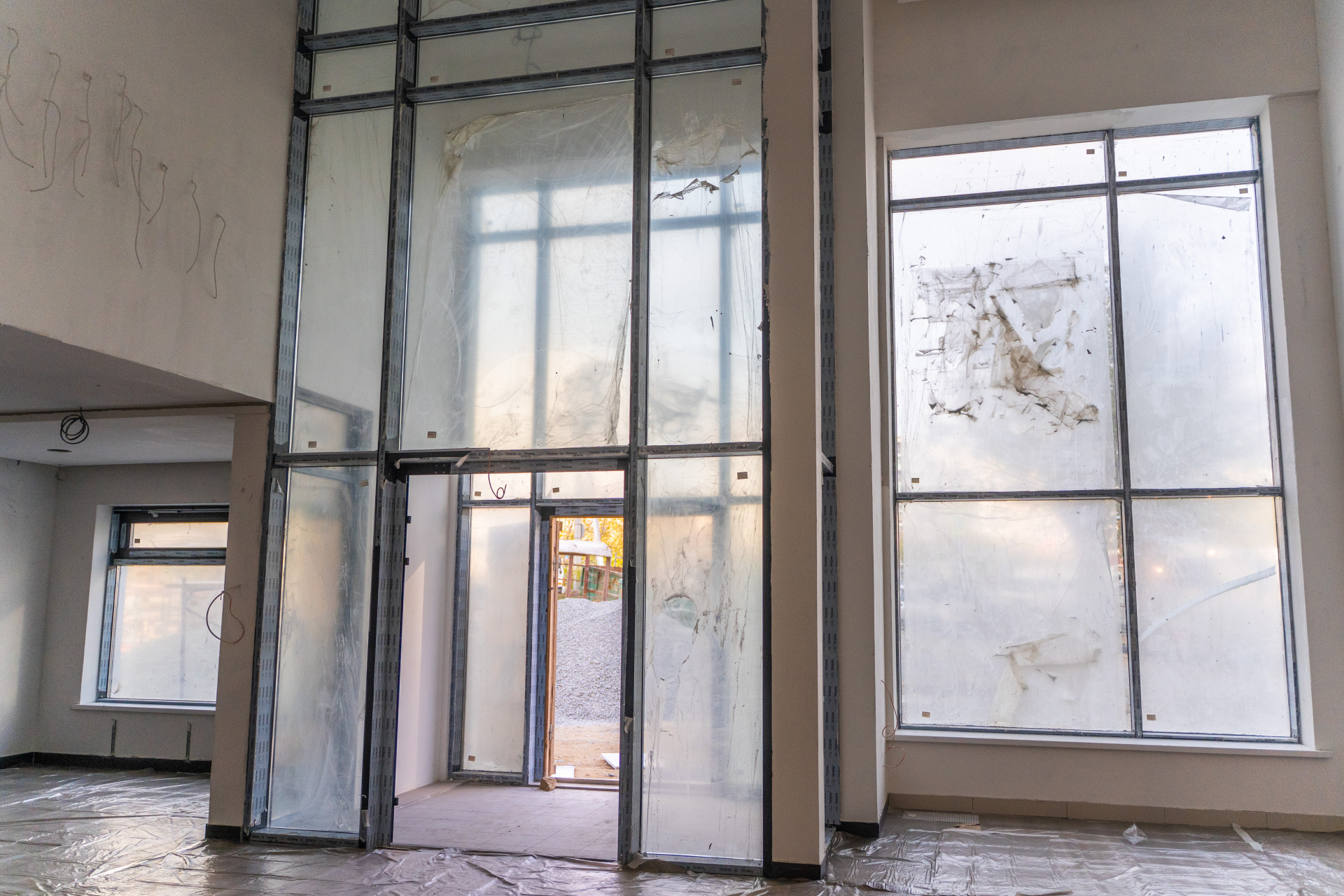

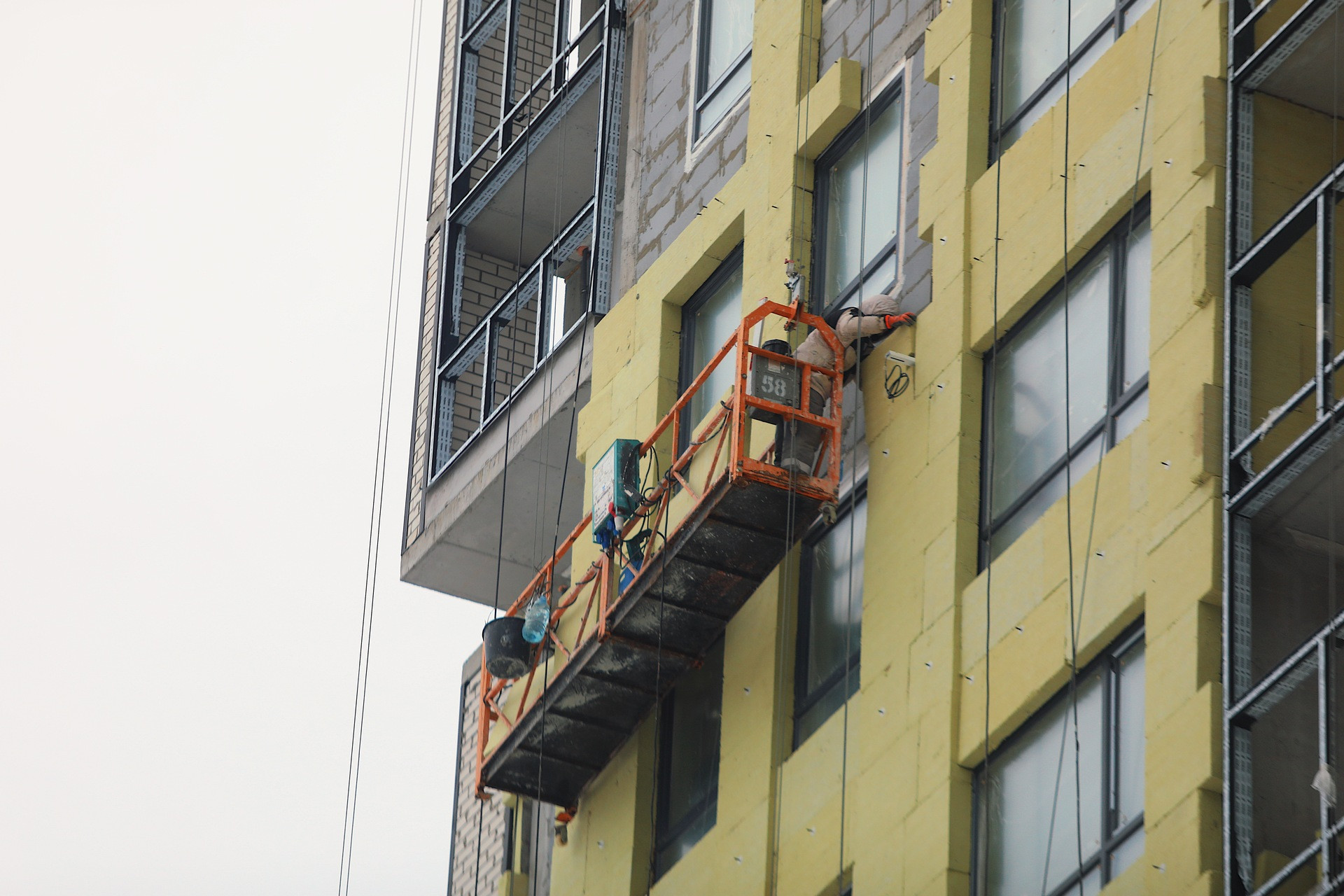

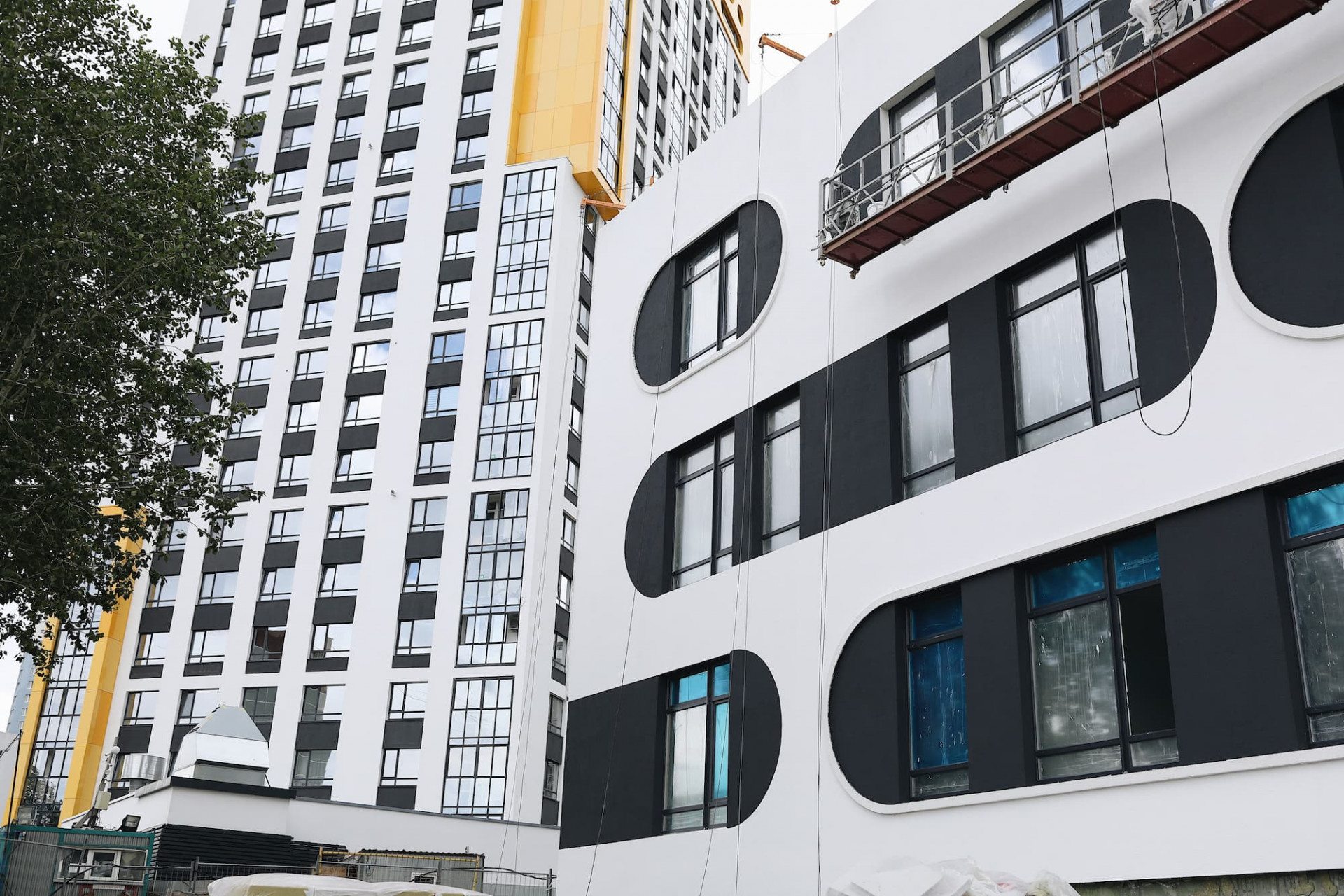

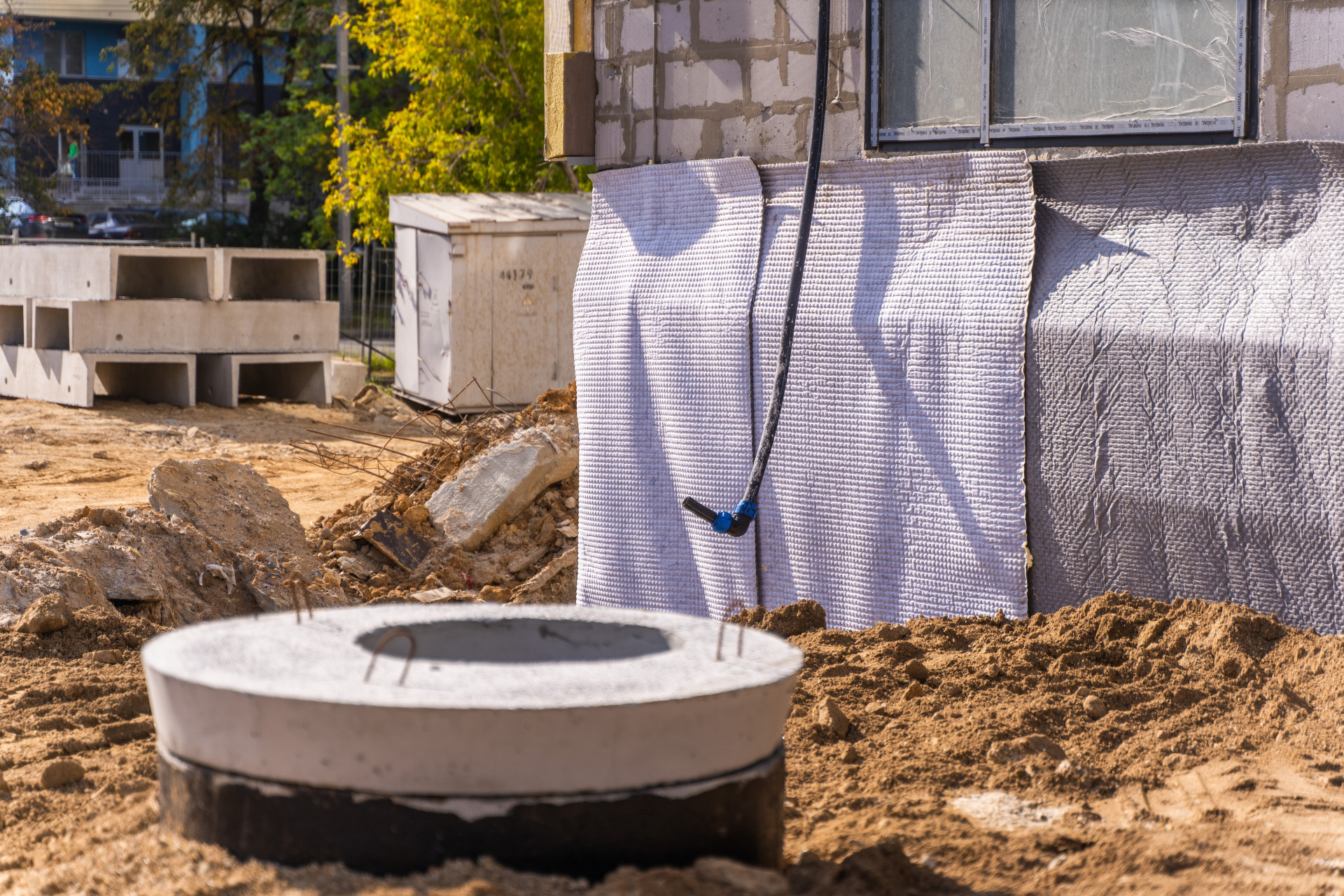

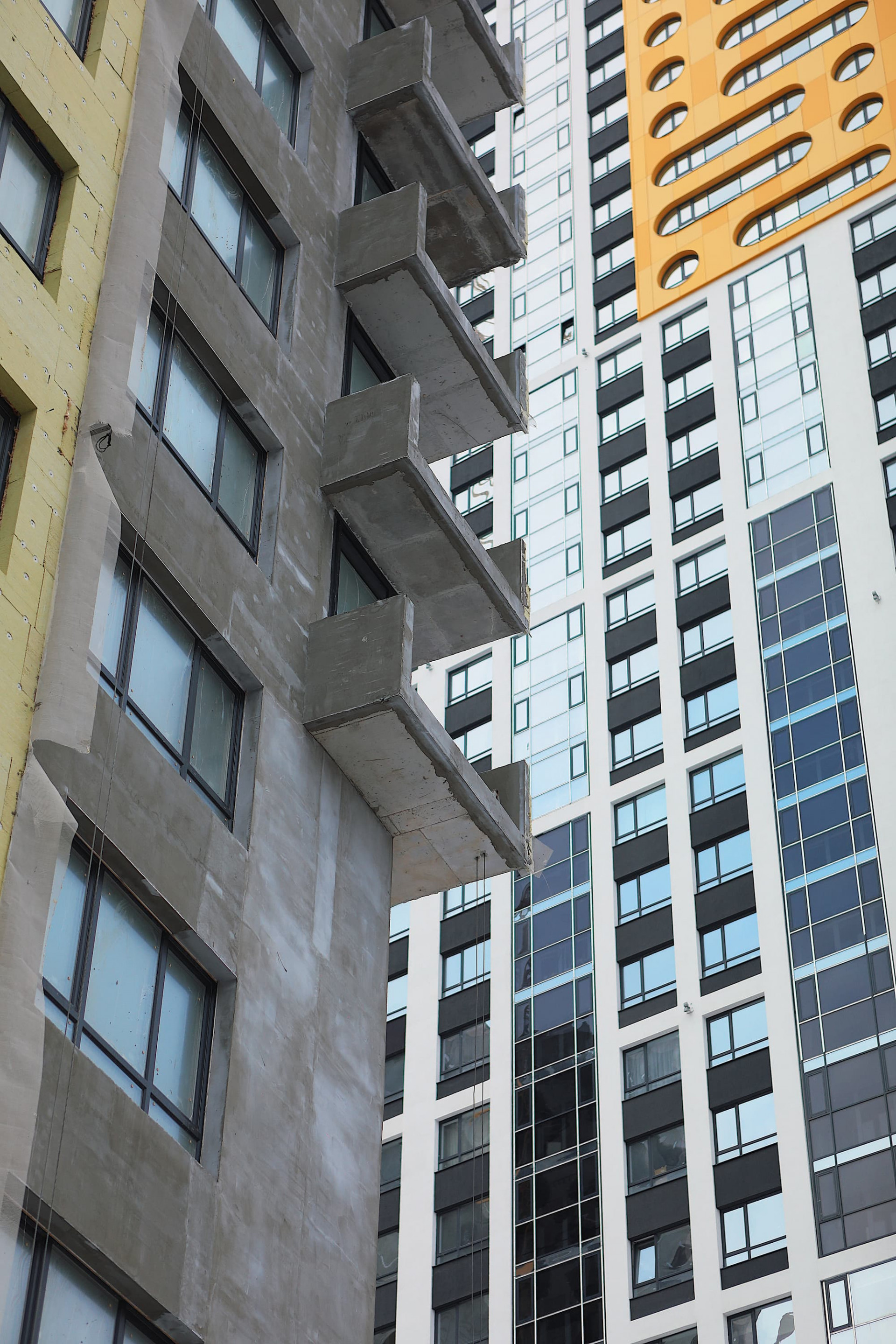

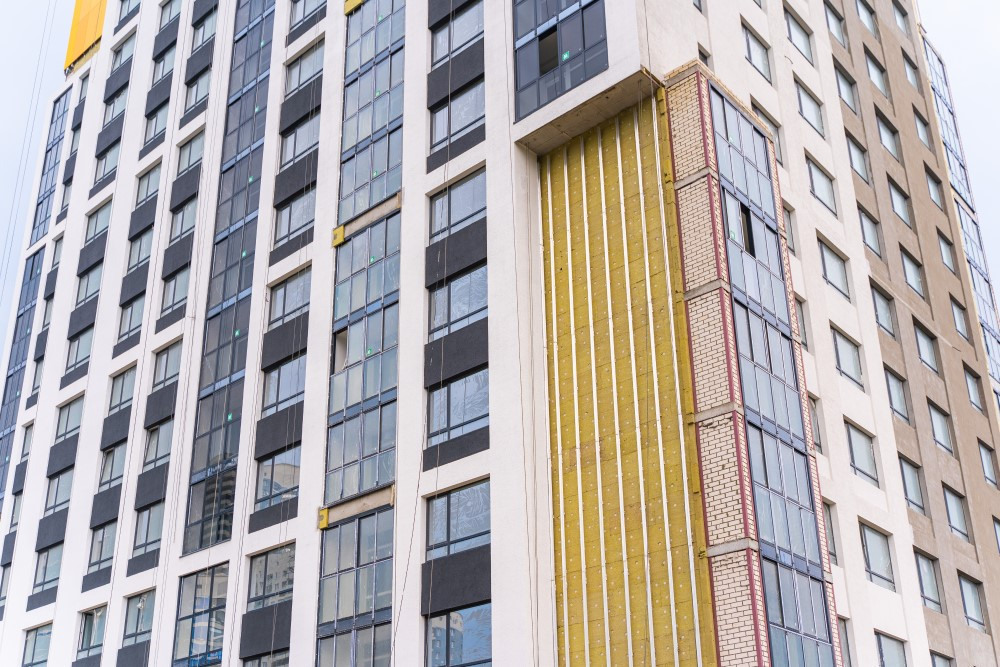

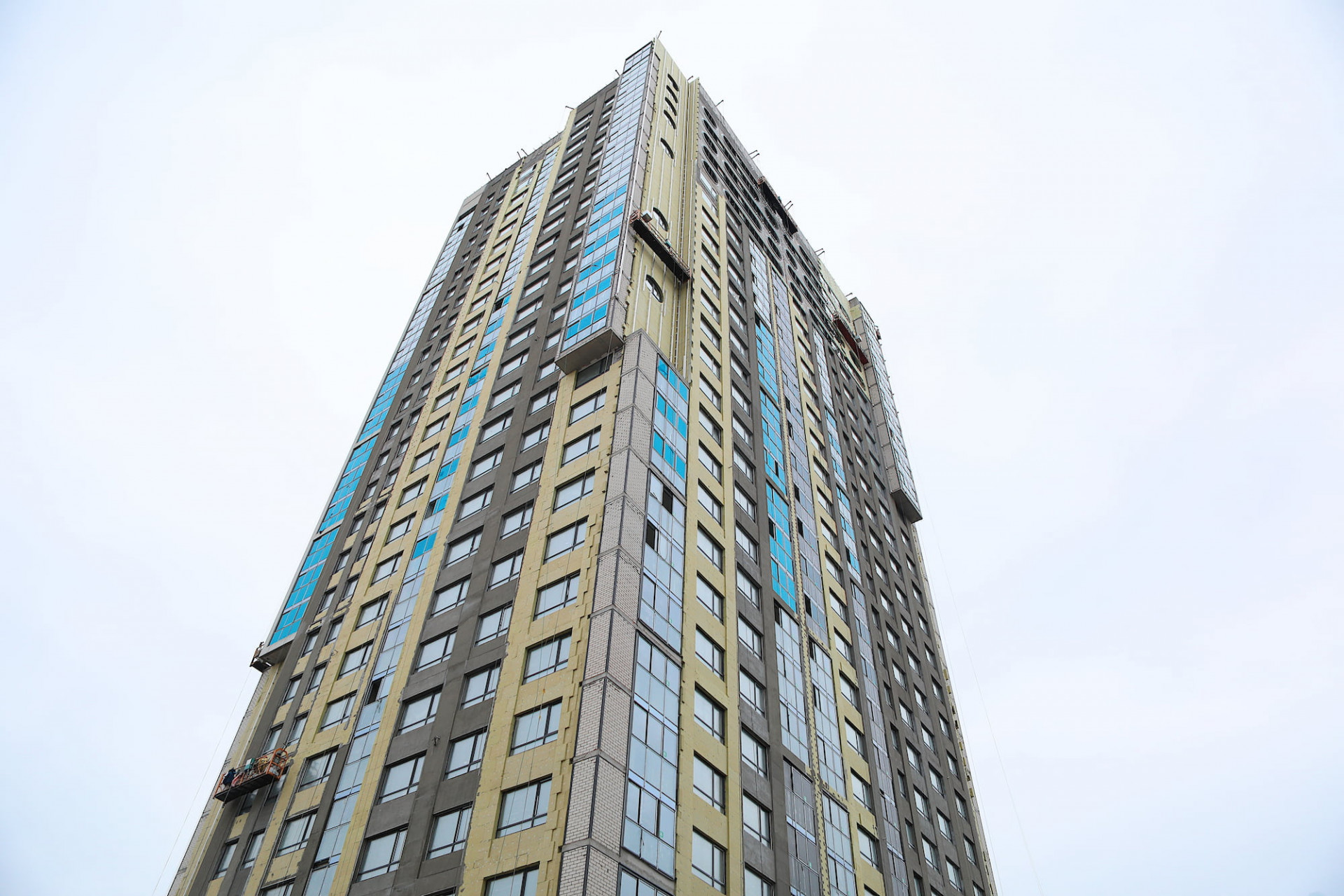

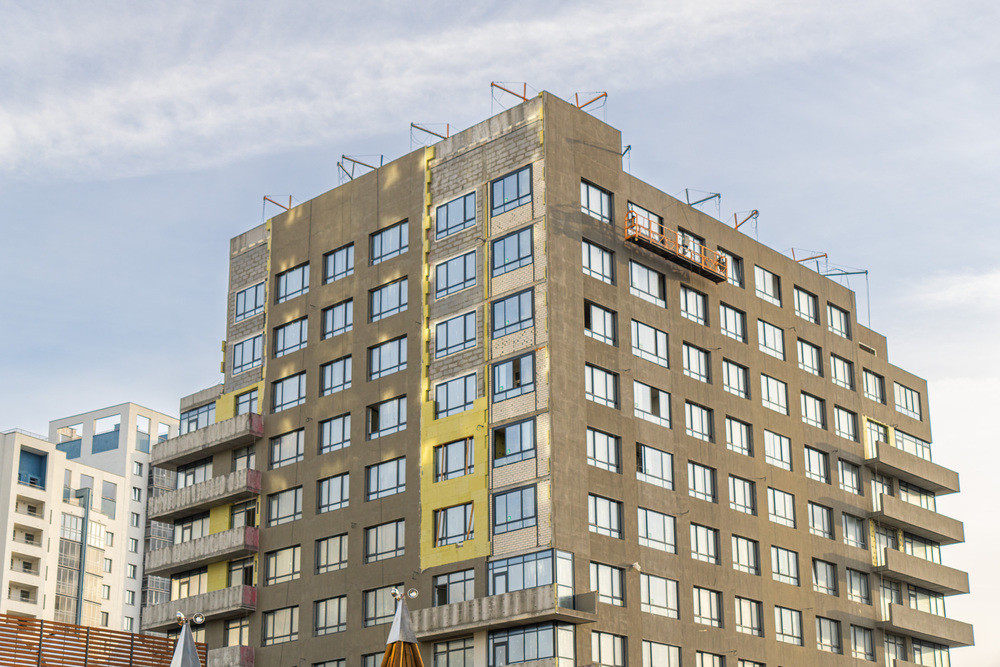

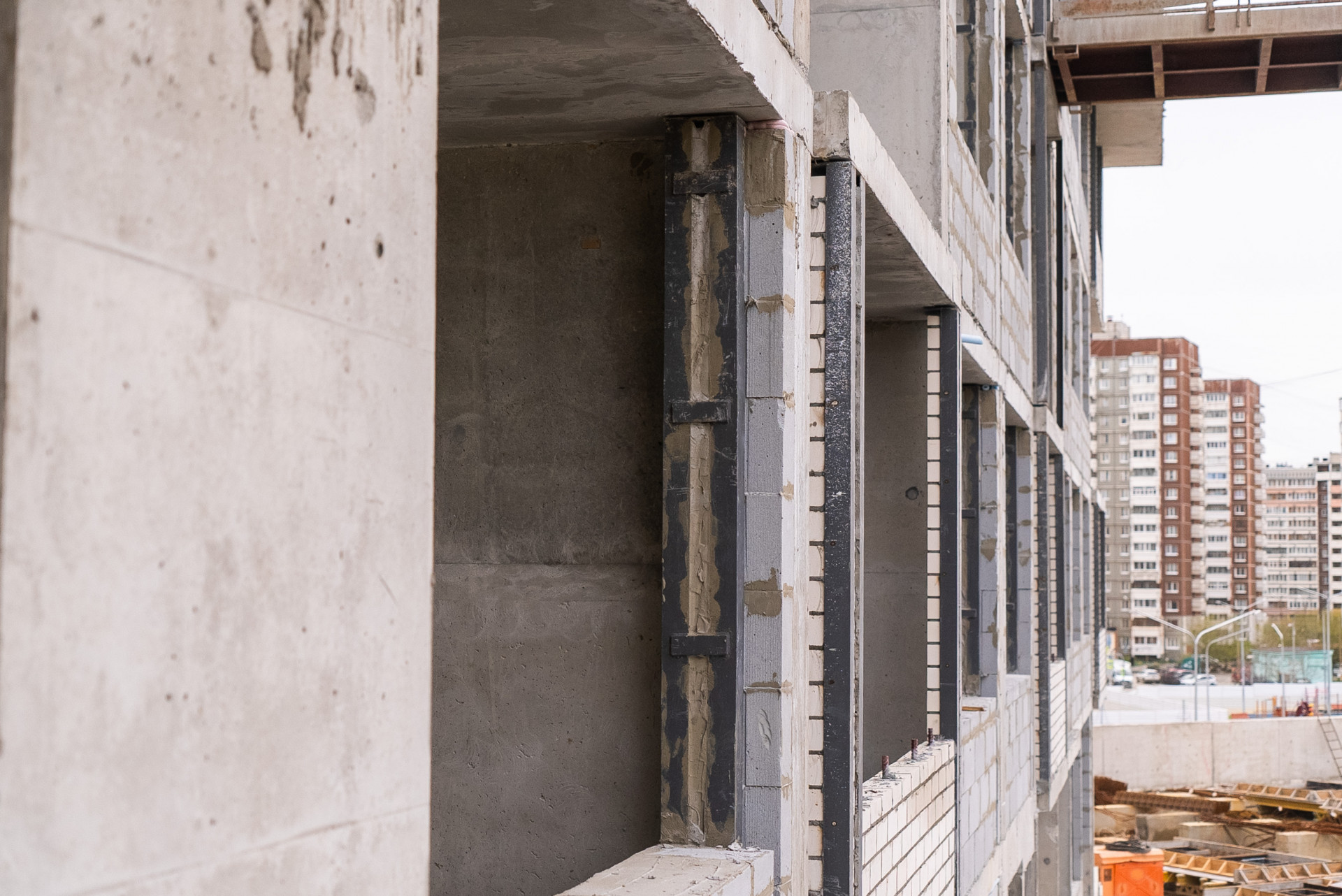

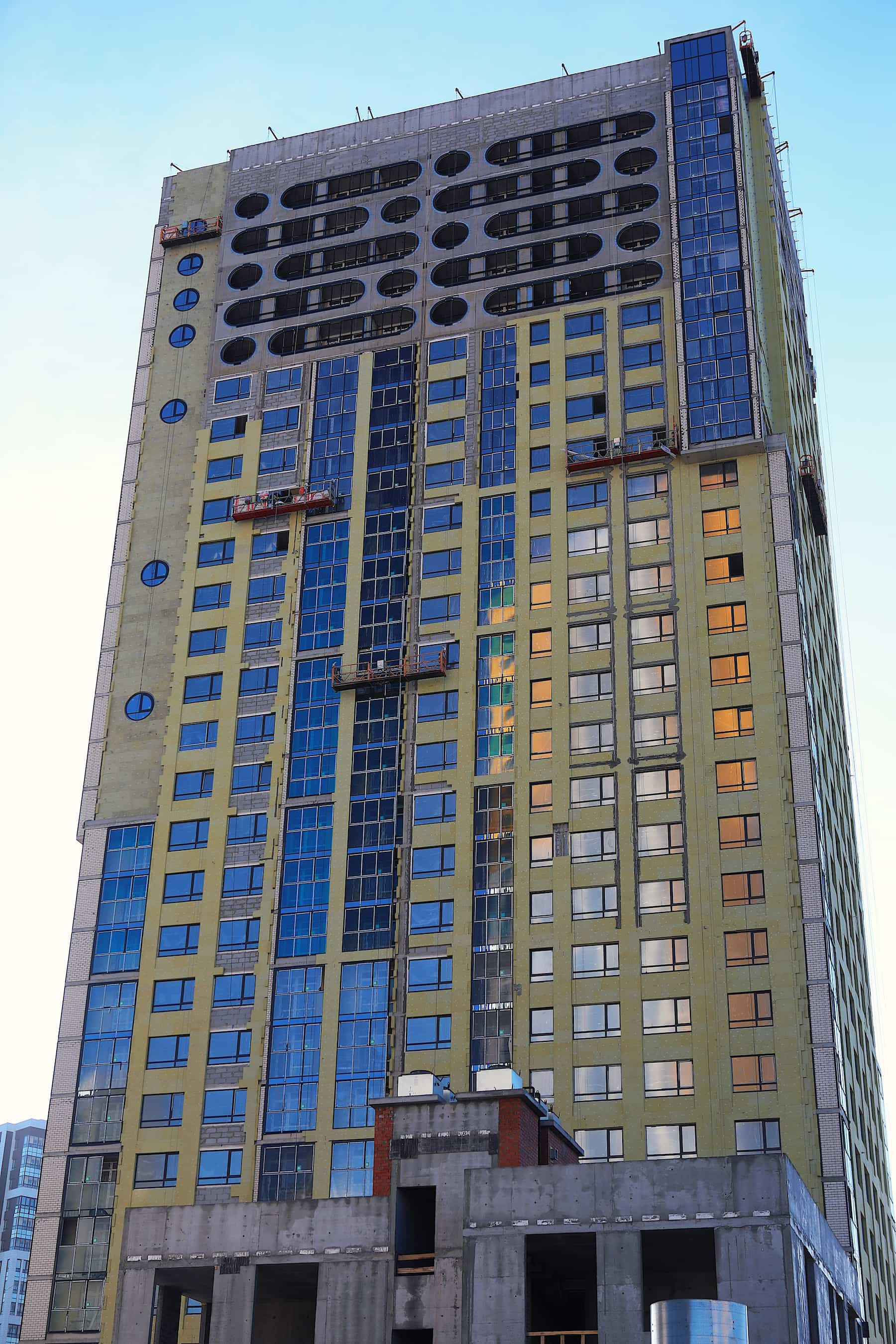

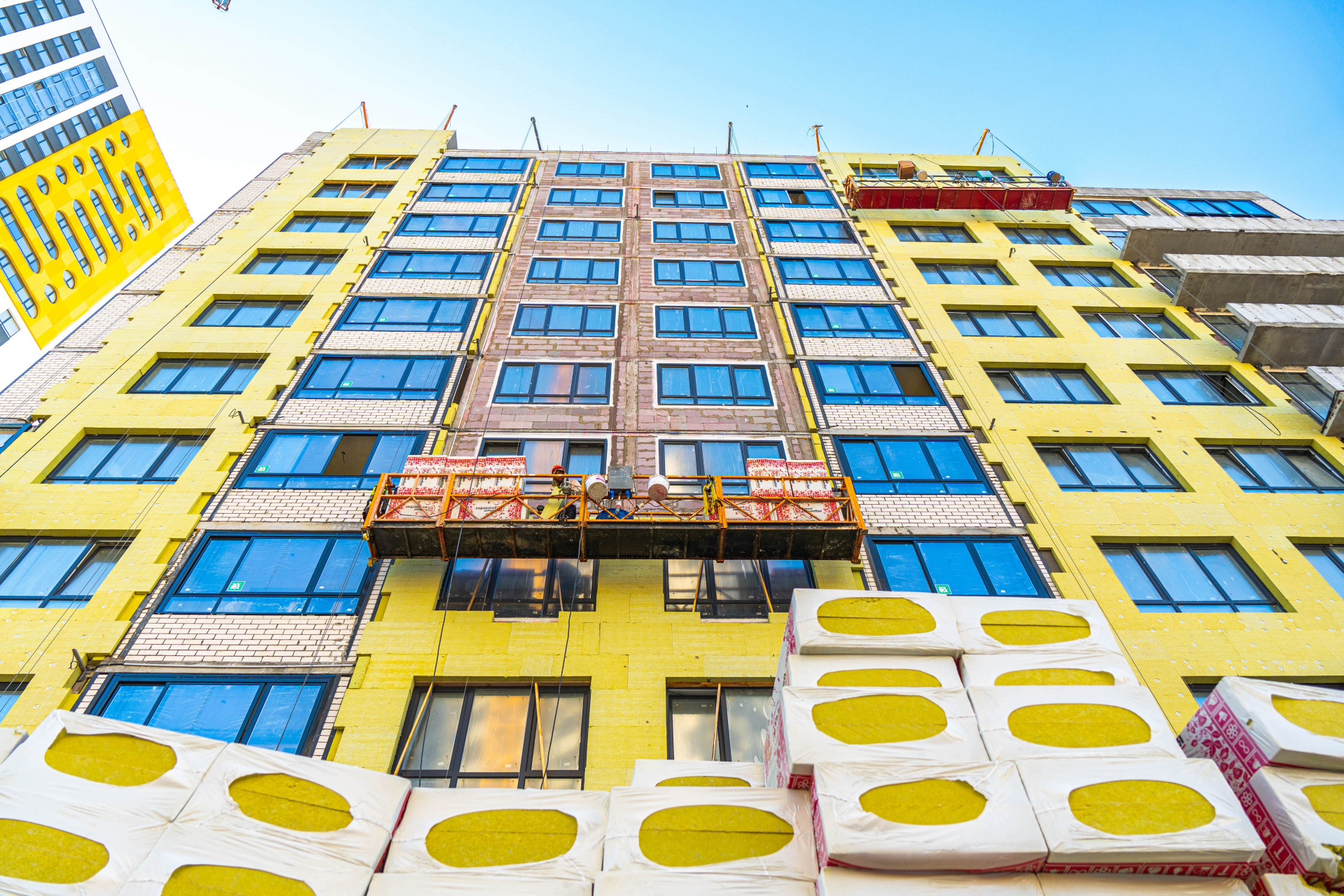

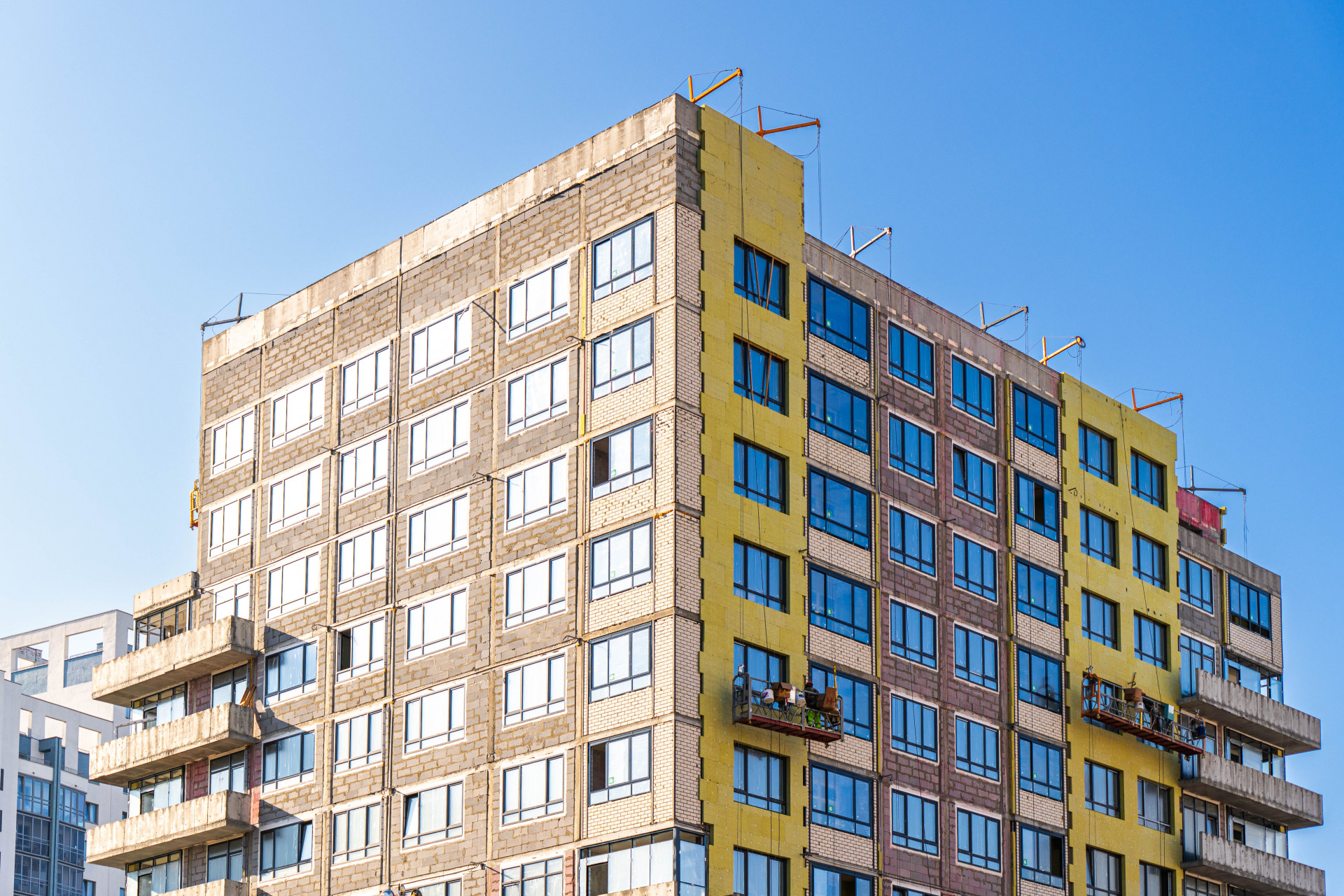

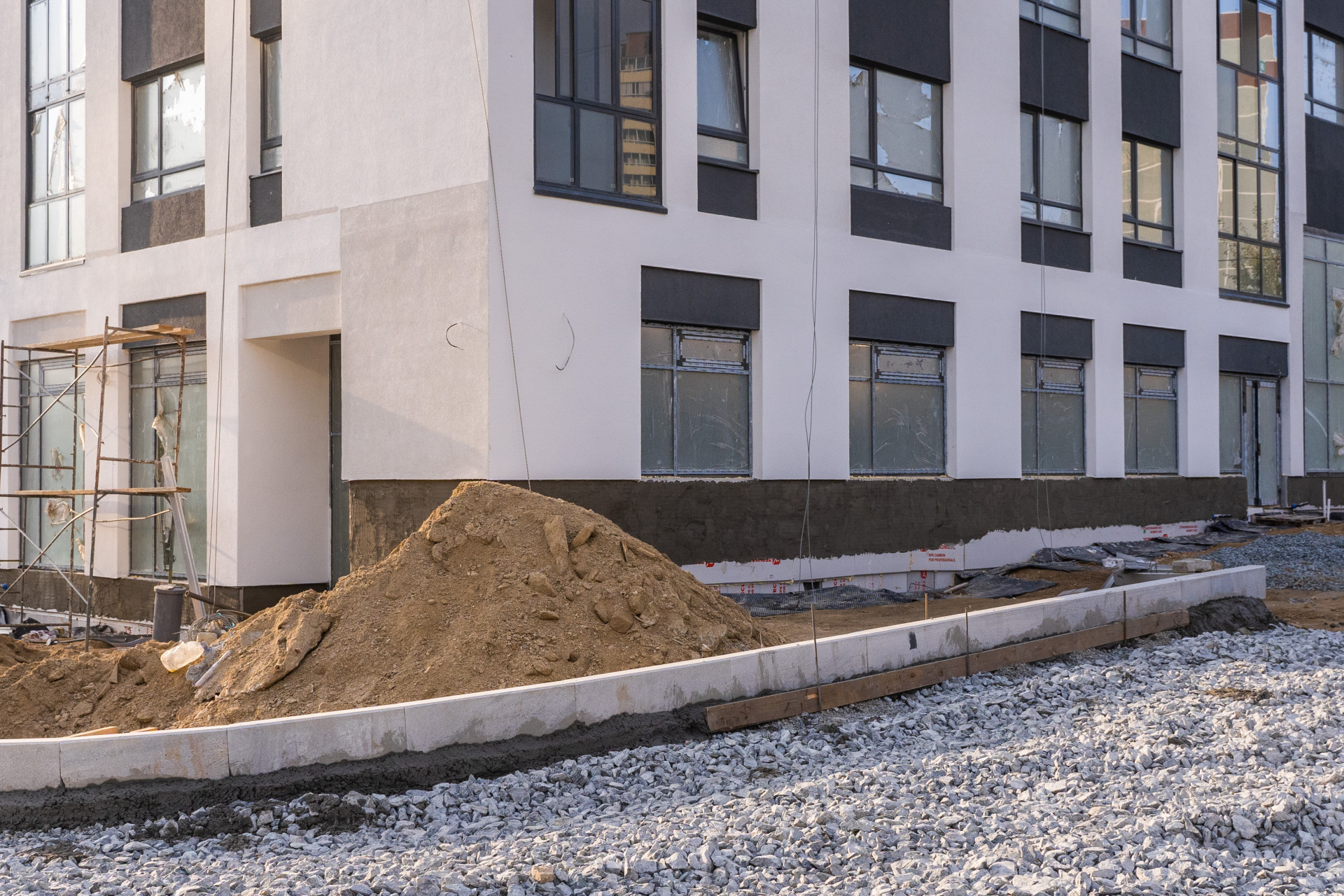

Закончено остекление теплых лоджий до 14 этажа включительно, ведется остекление холодных лоджий. Заканчиваются работы по устройству утеплителя на фасаде, ведется монтаж подсистемы вентилируемого фасада.

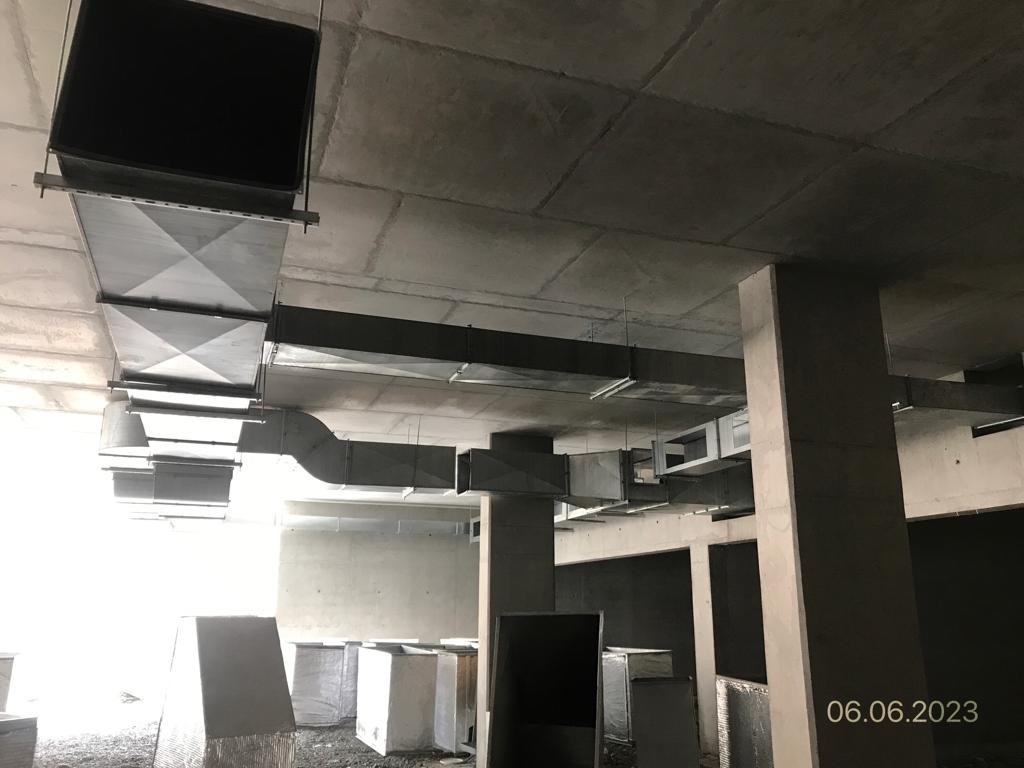

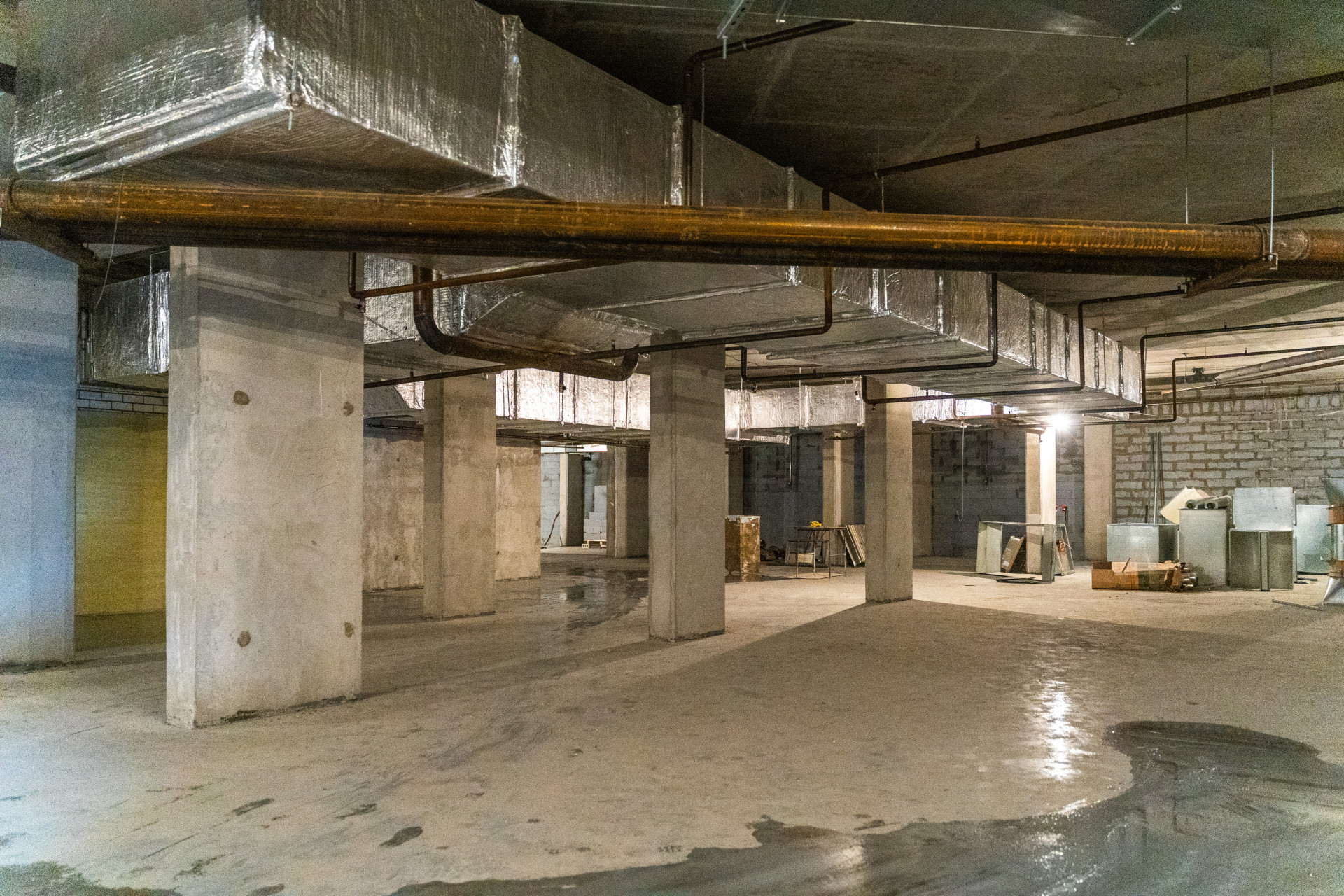

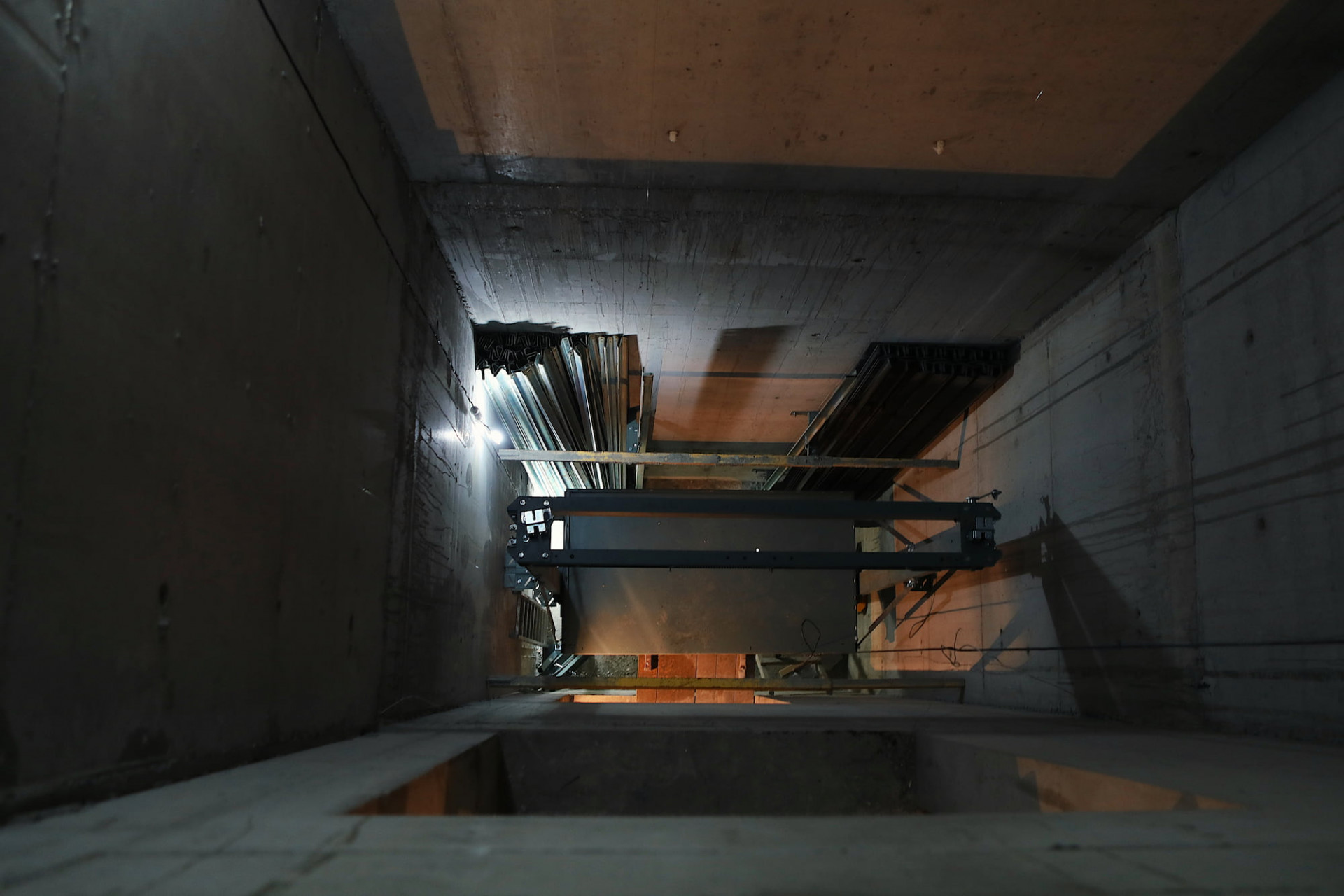

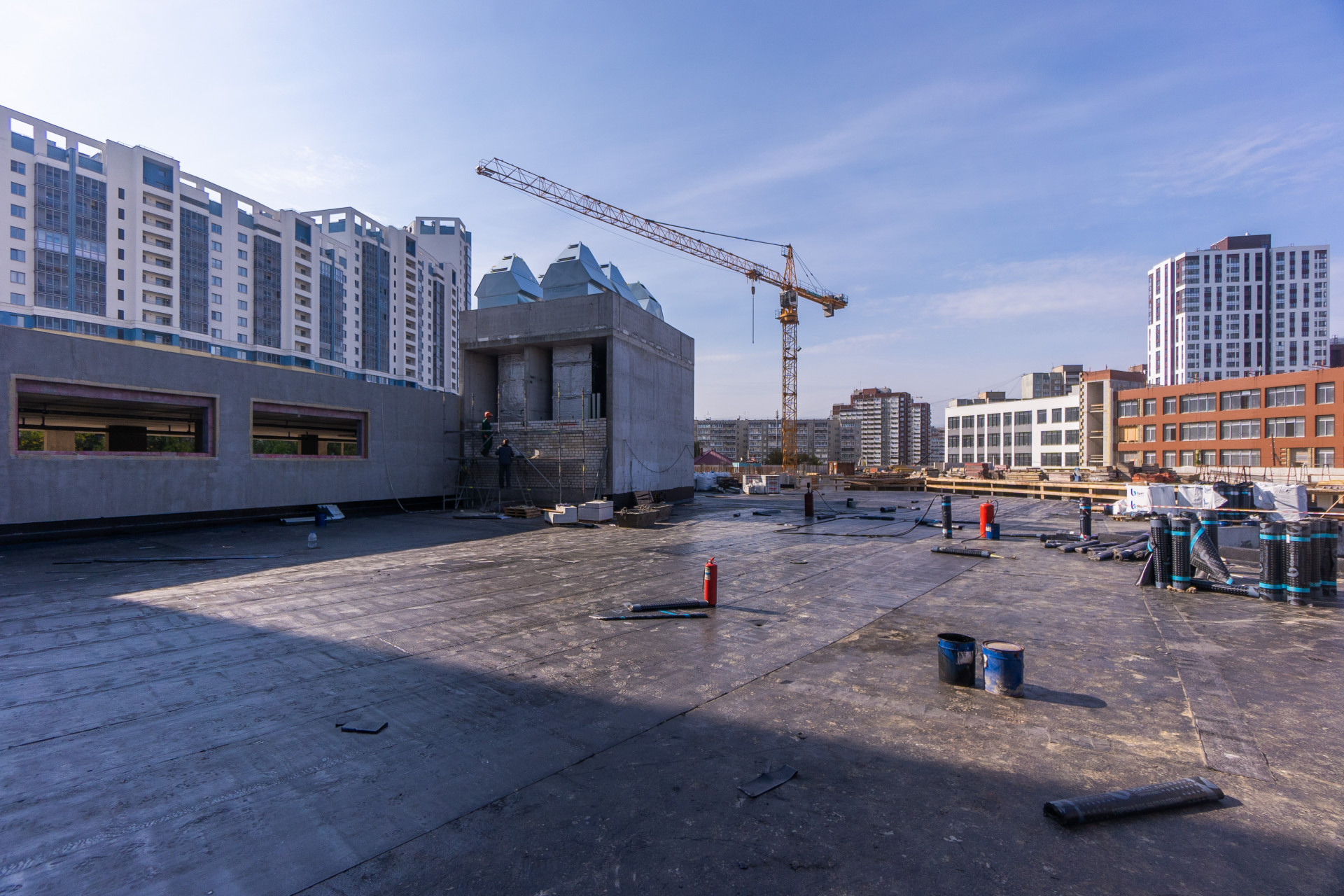

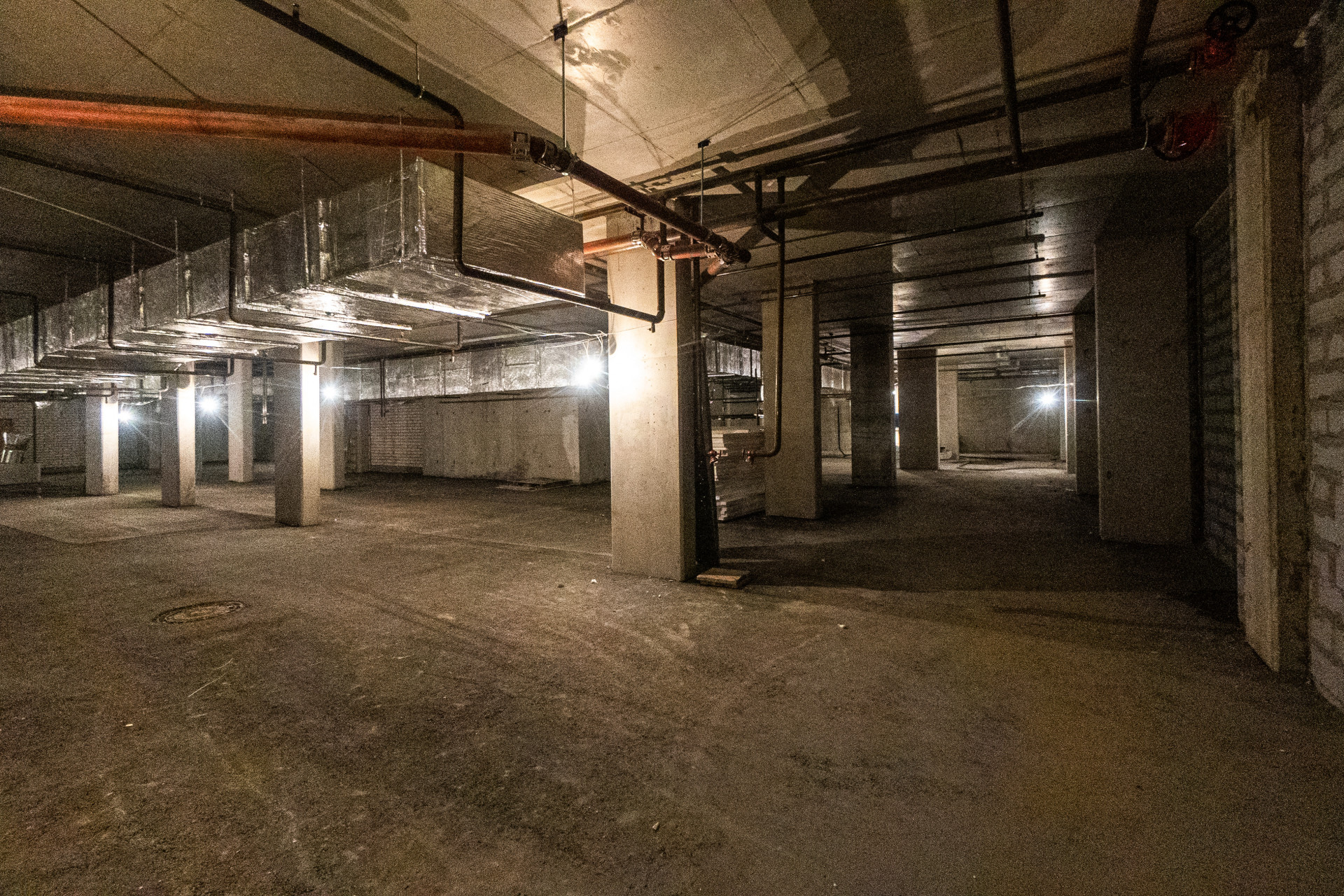

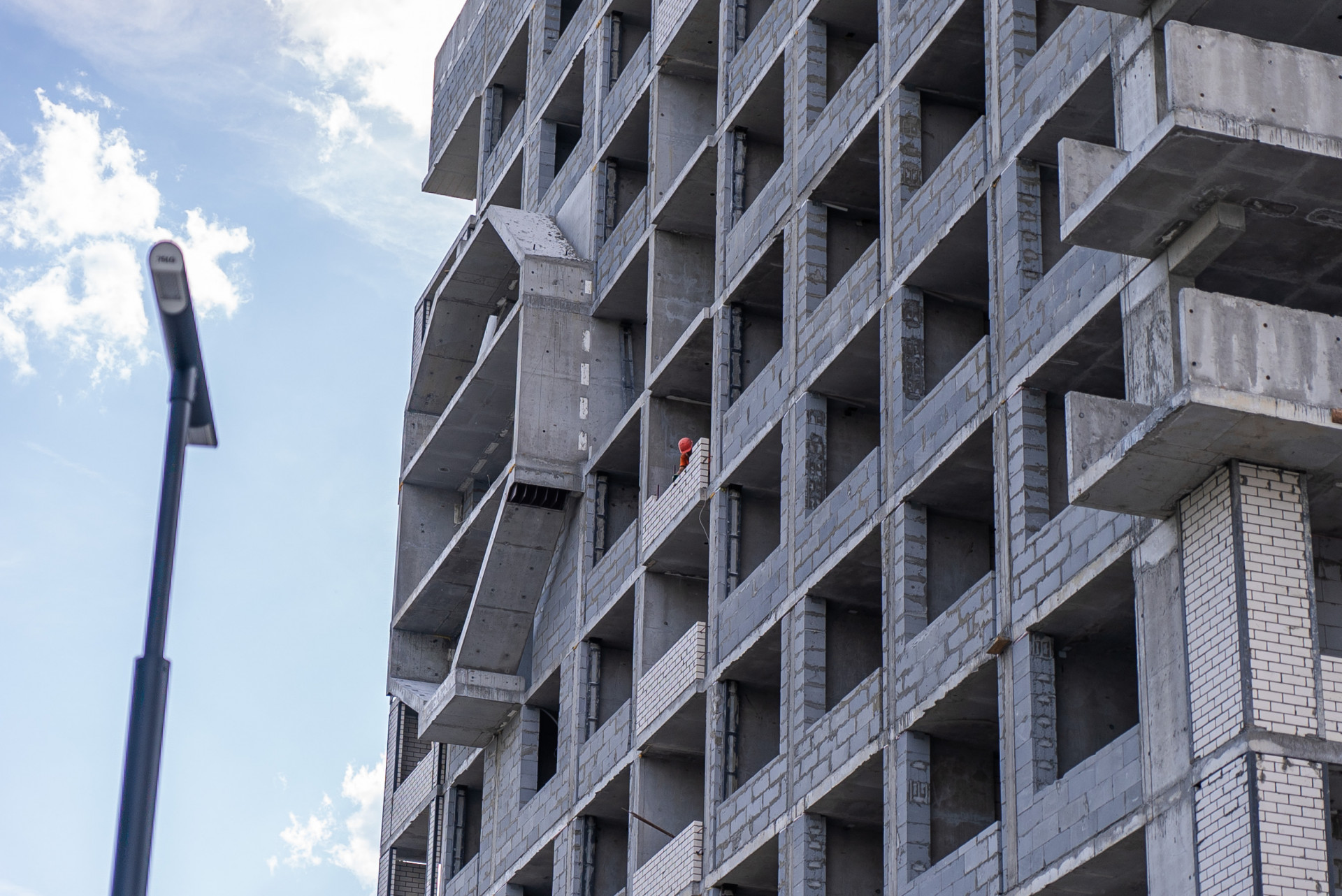

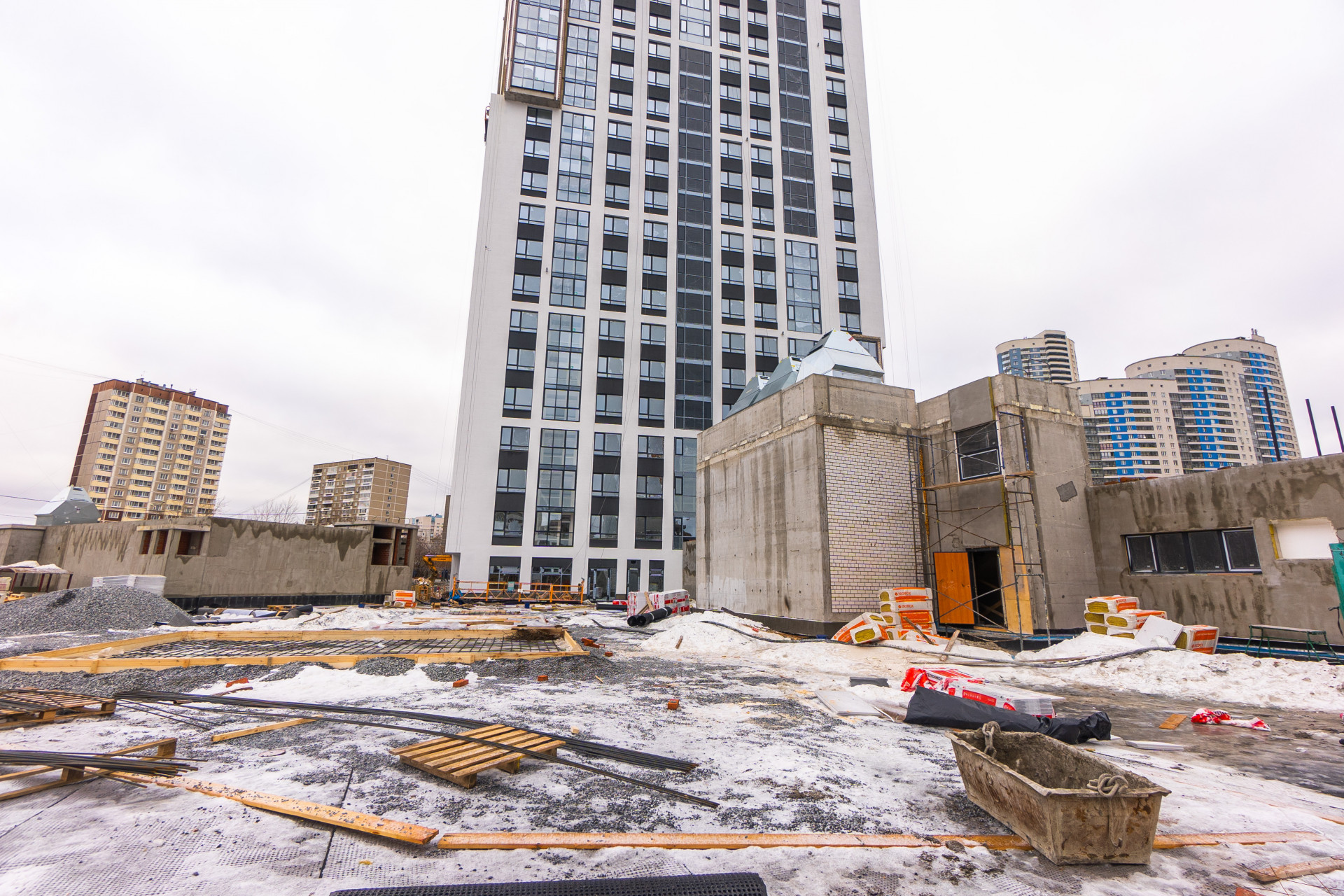

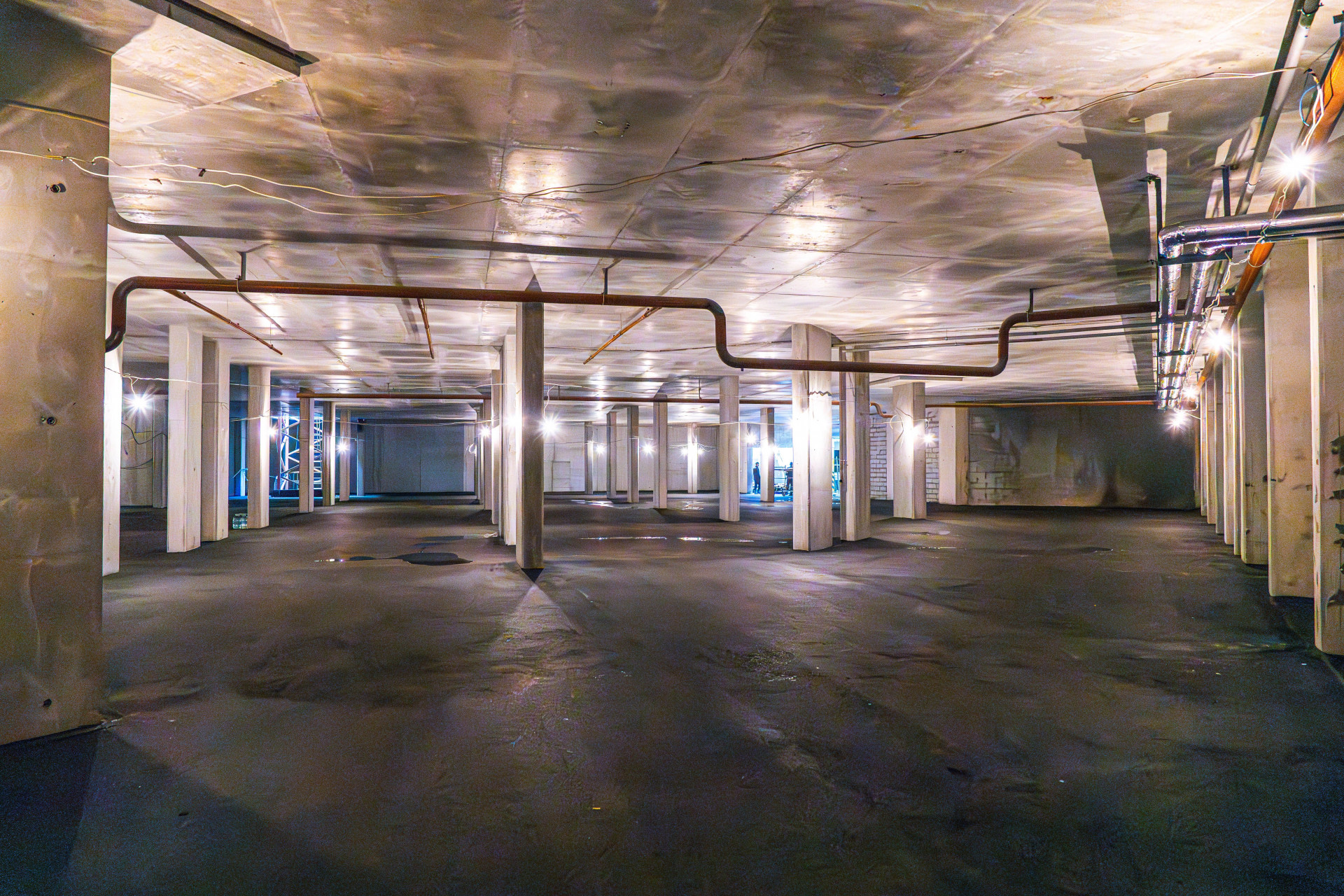

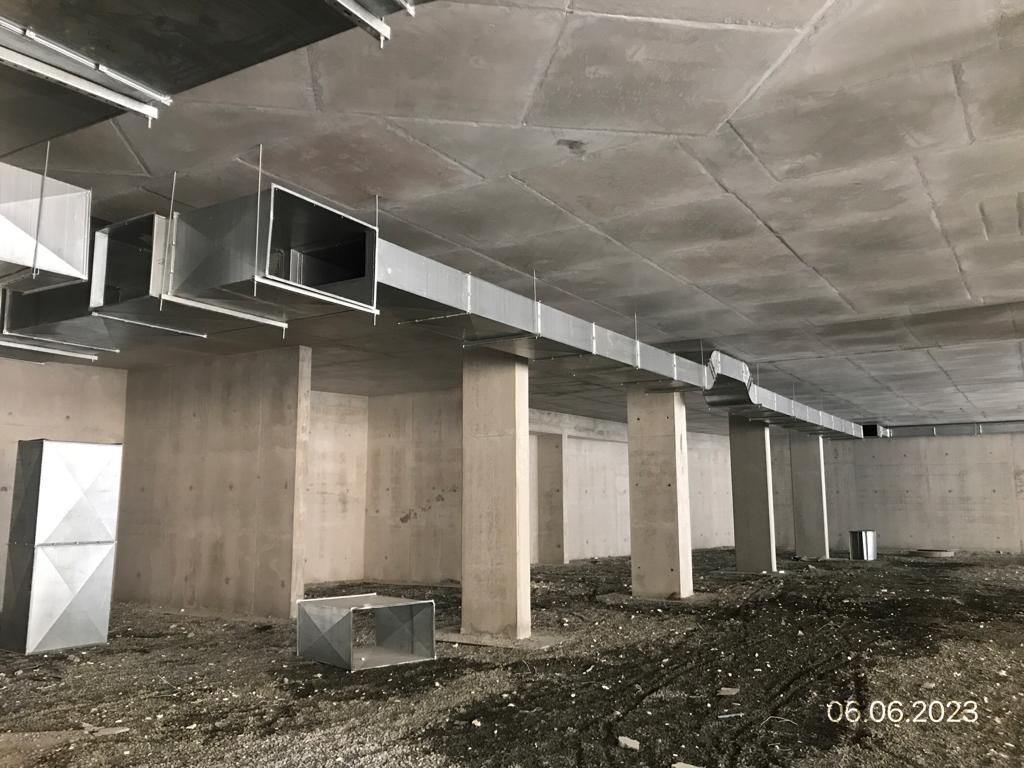

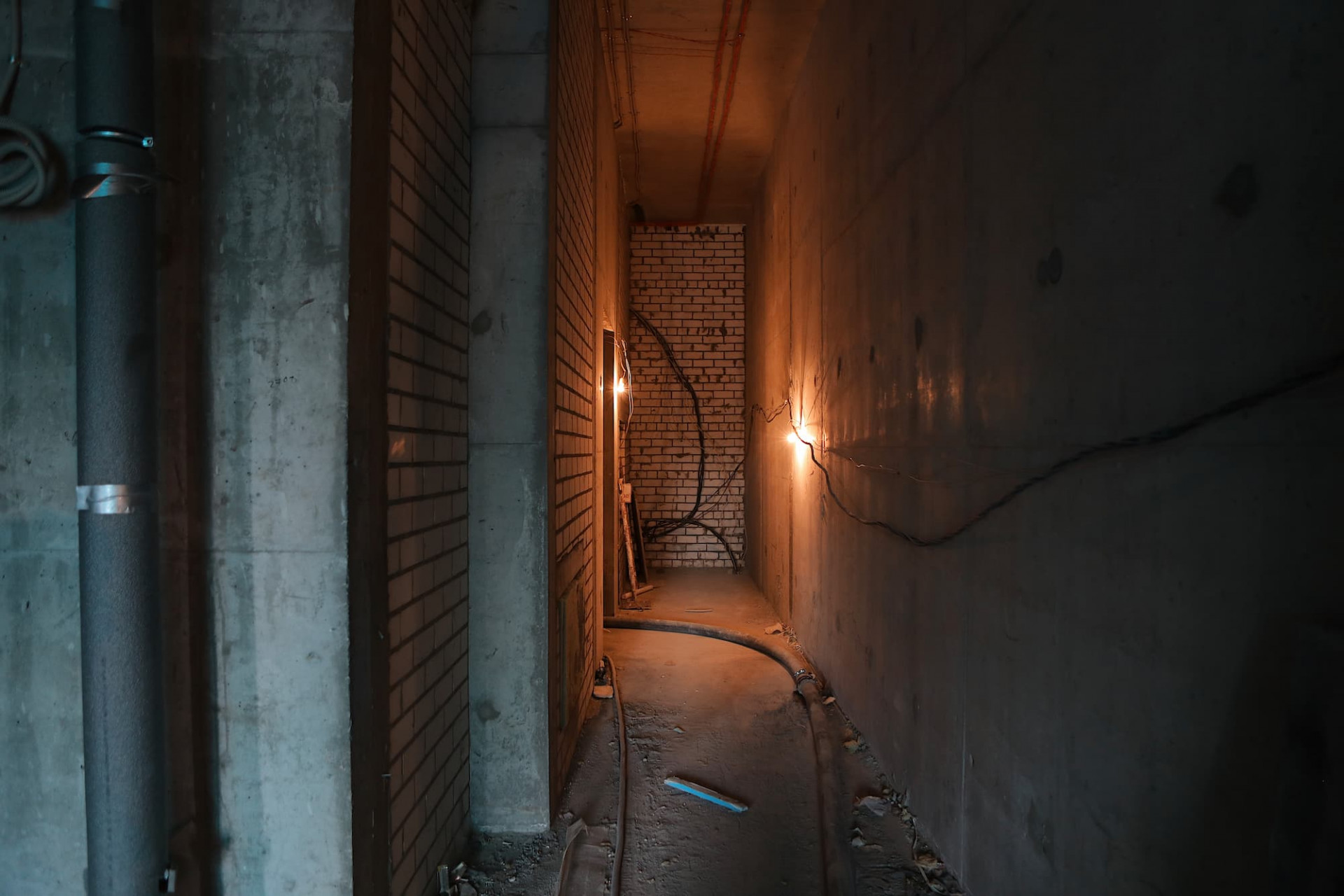

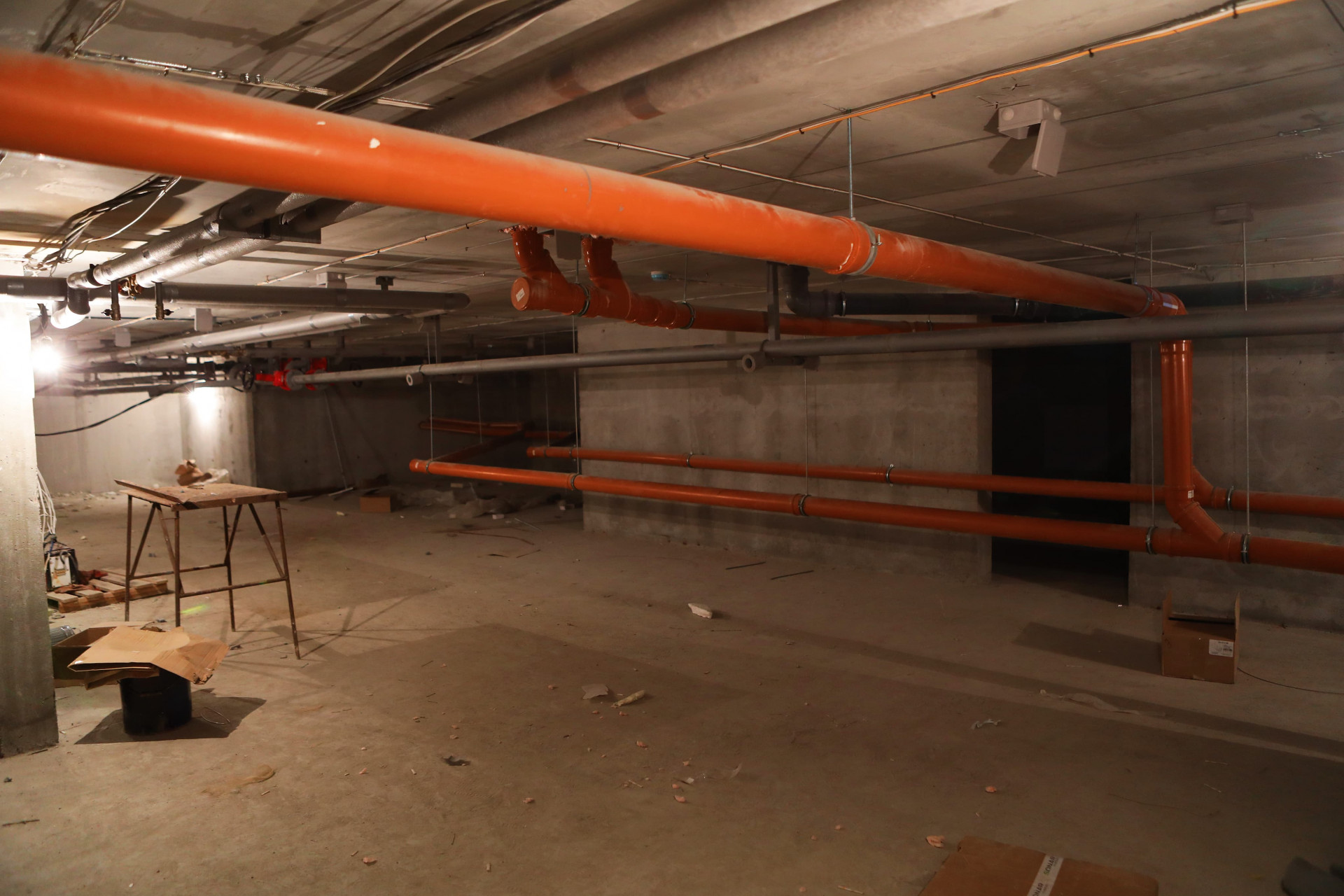

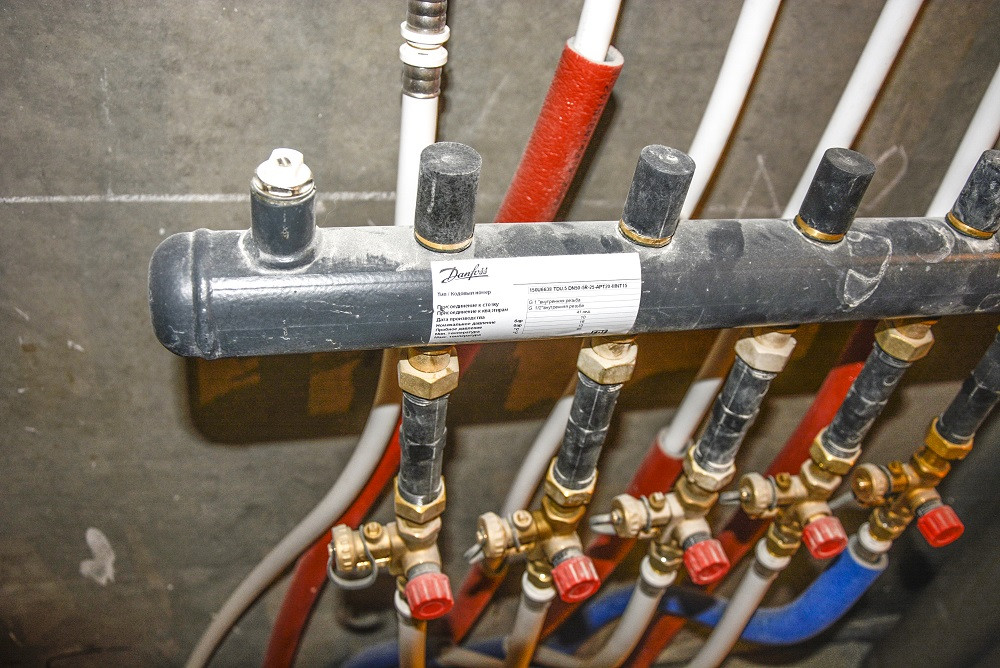

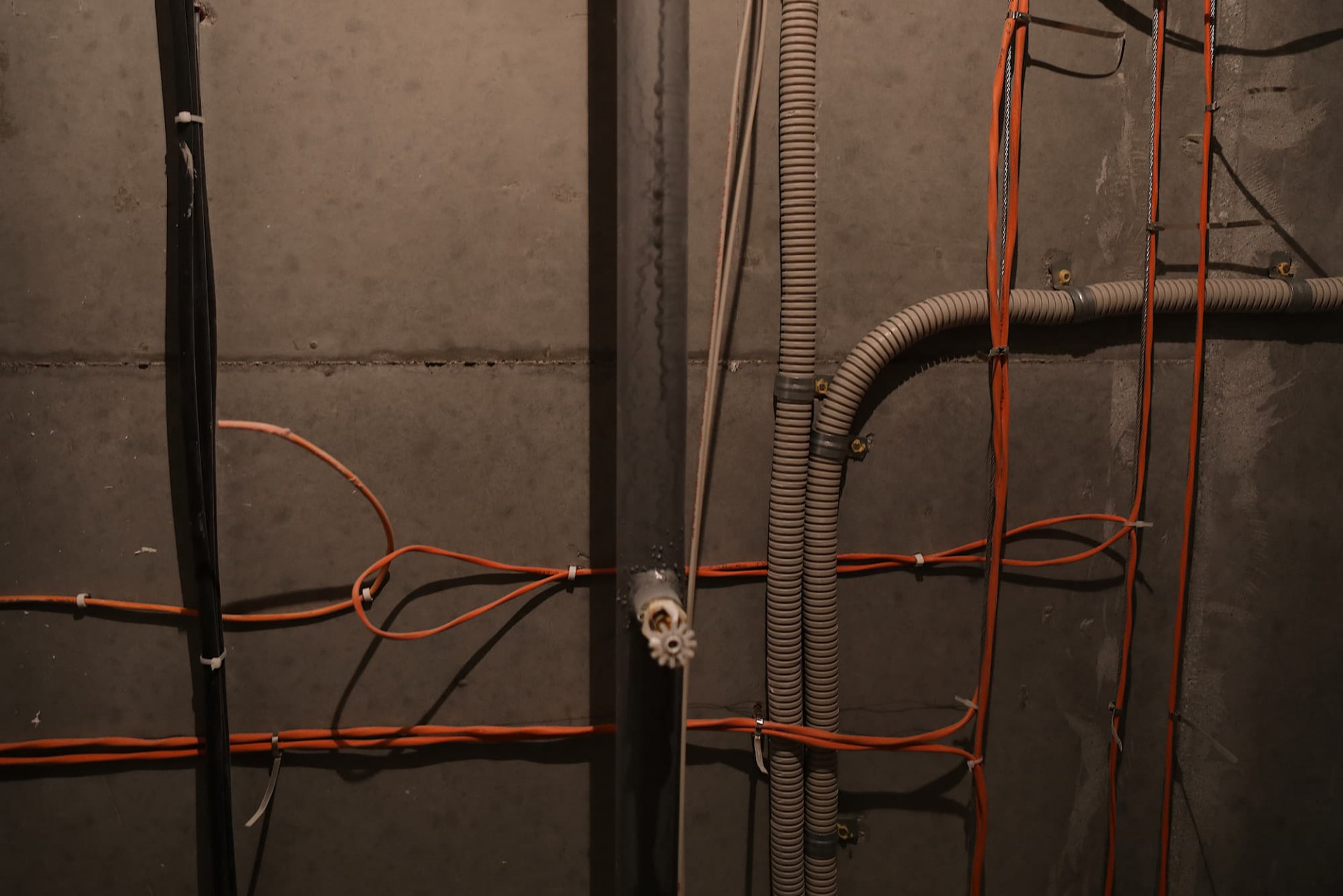

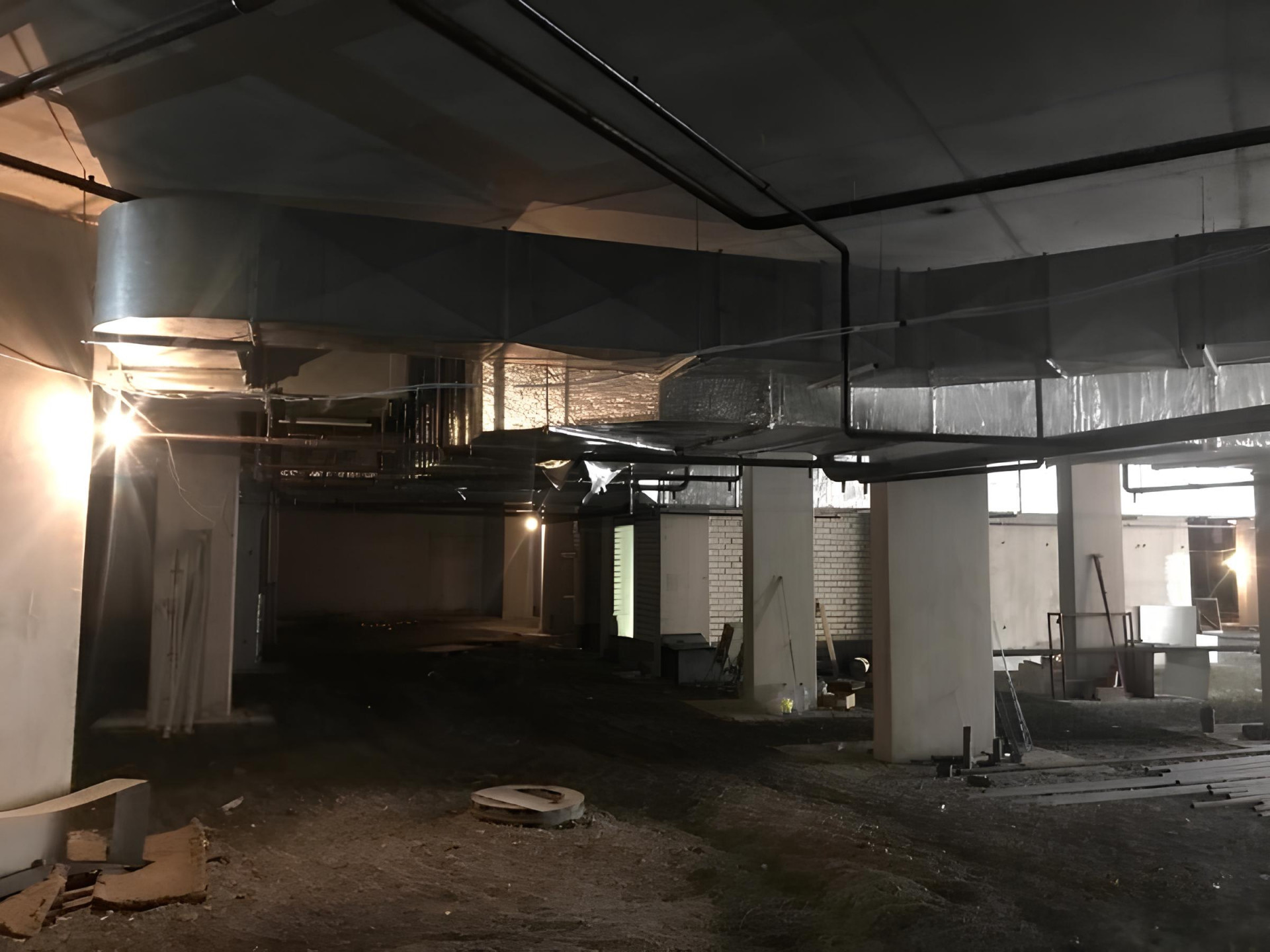

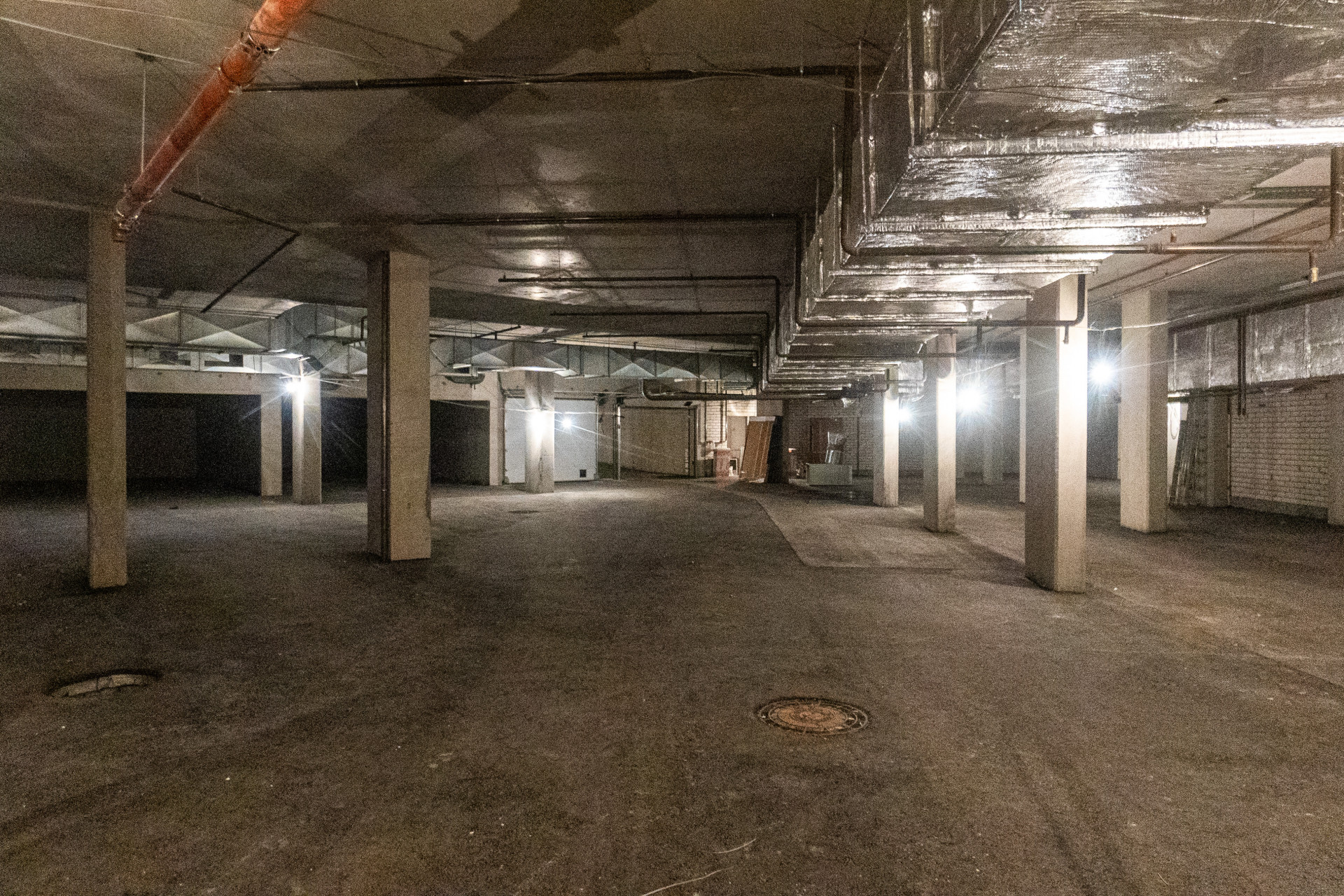

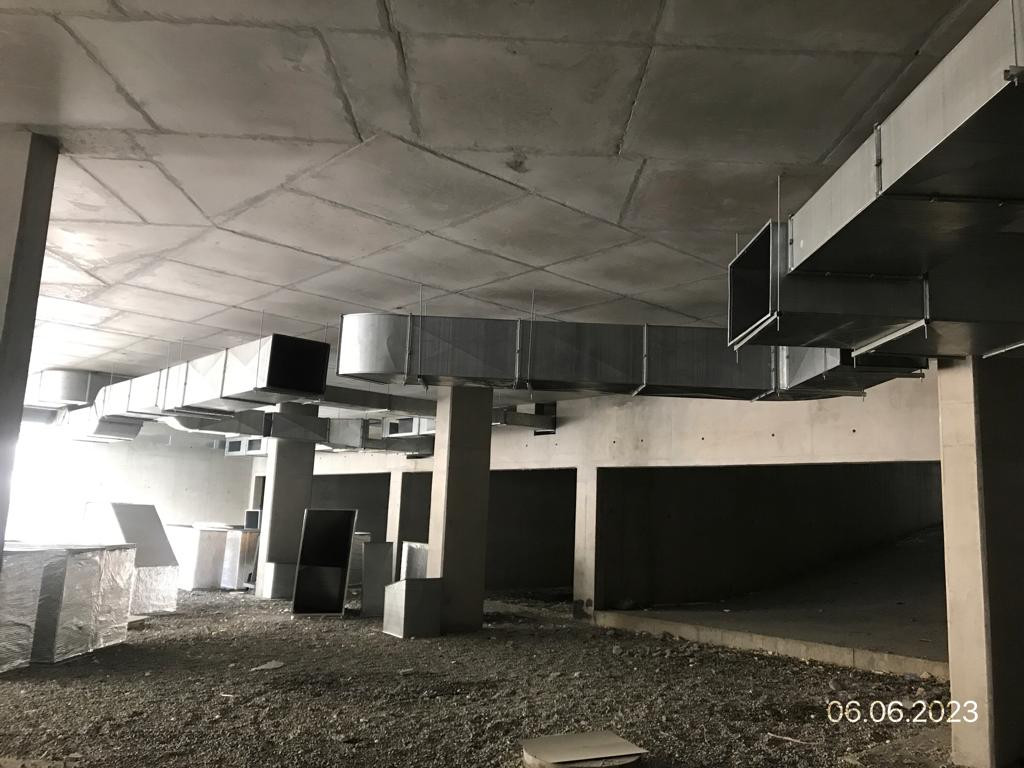

Практически закончен монтаж механической части системы вентиляции и дымоудаления.

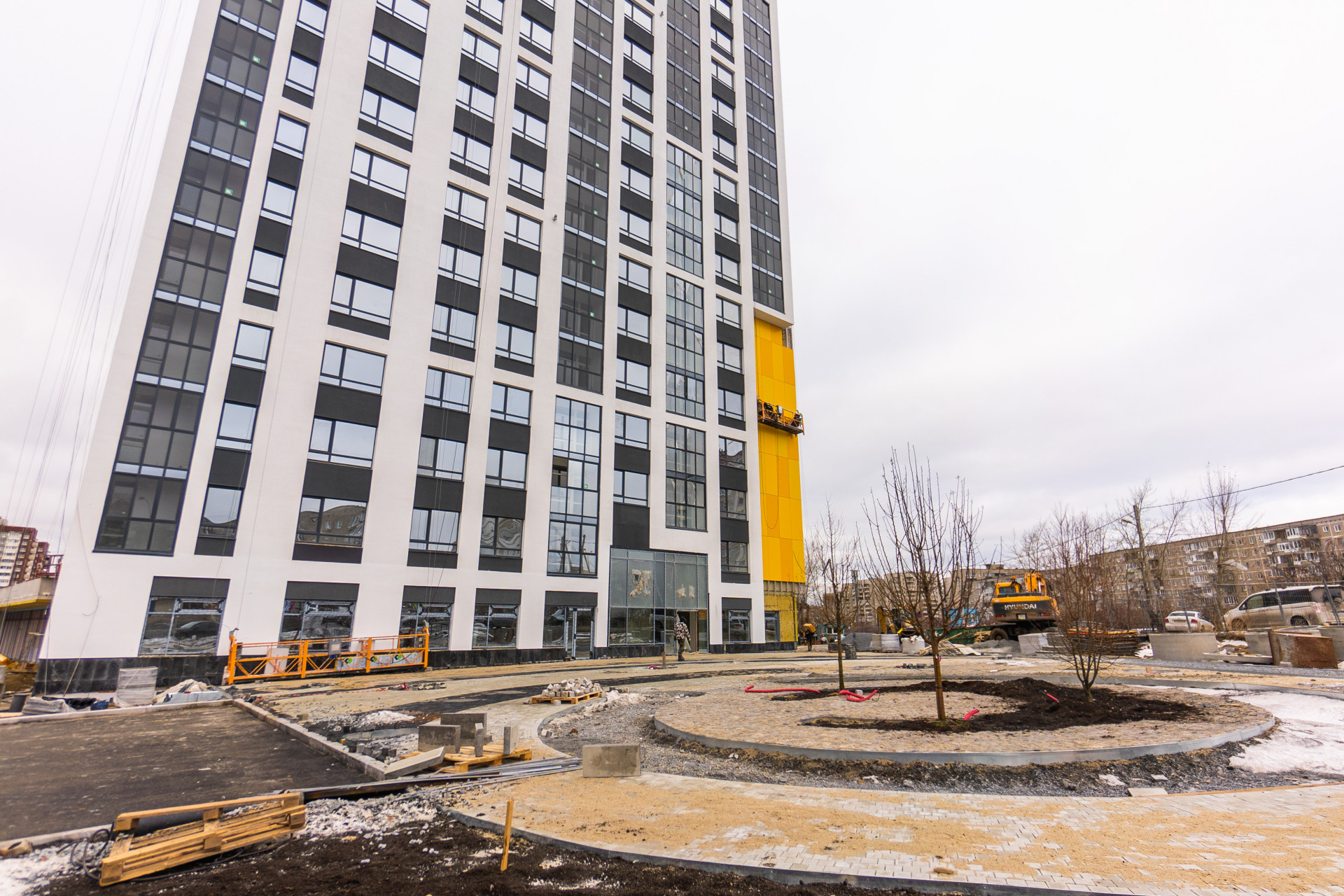

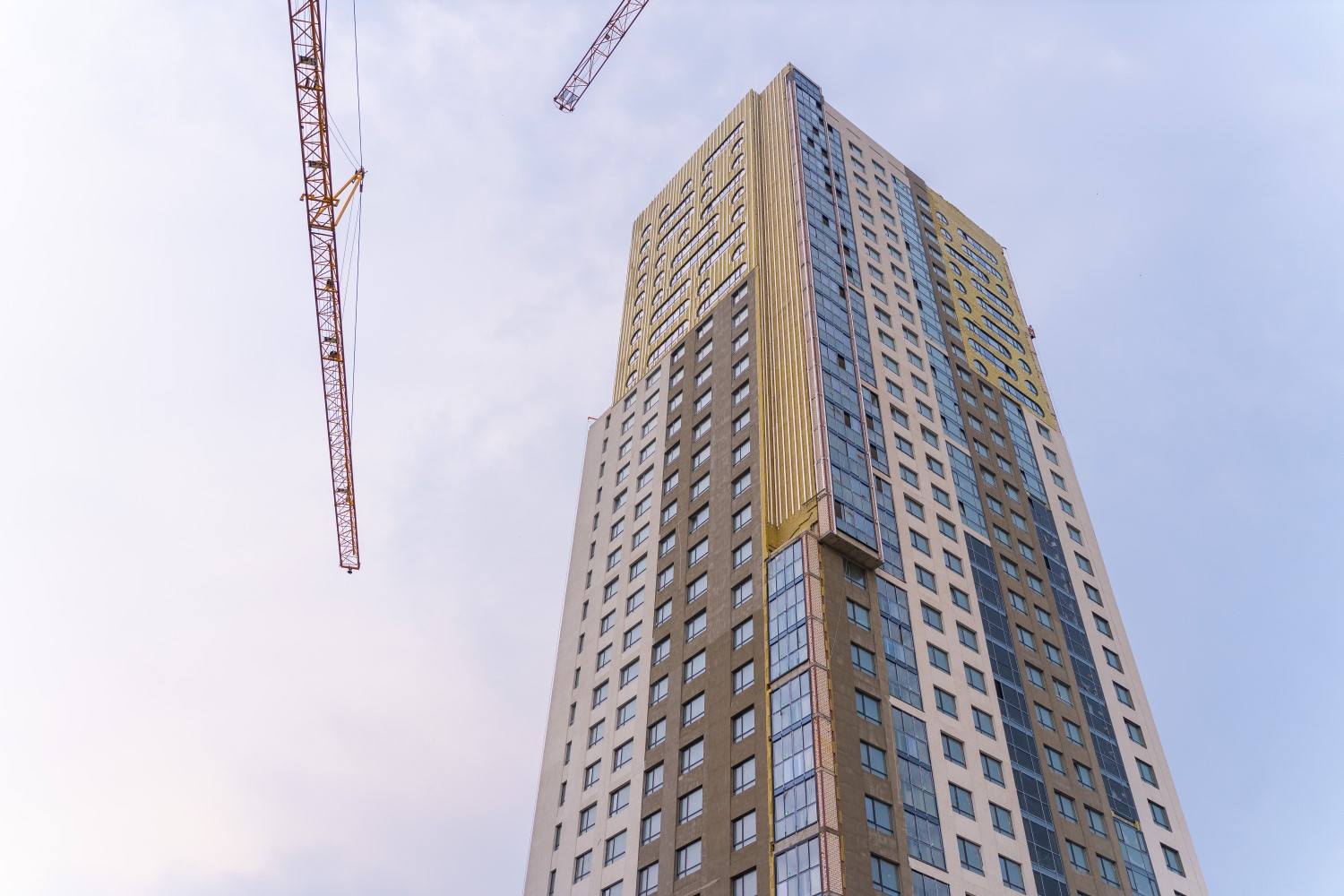

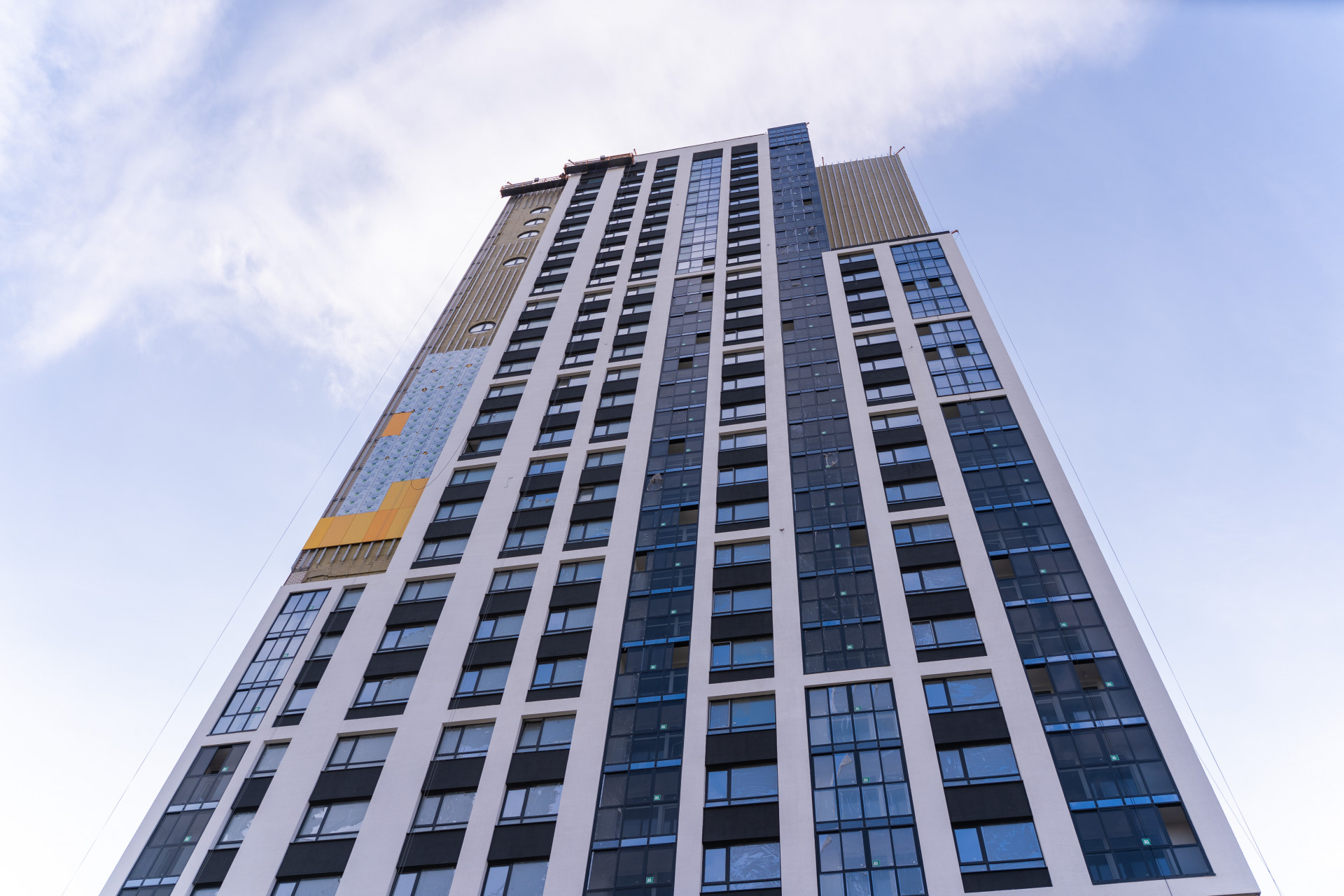

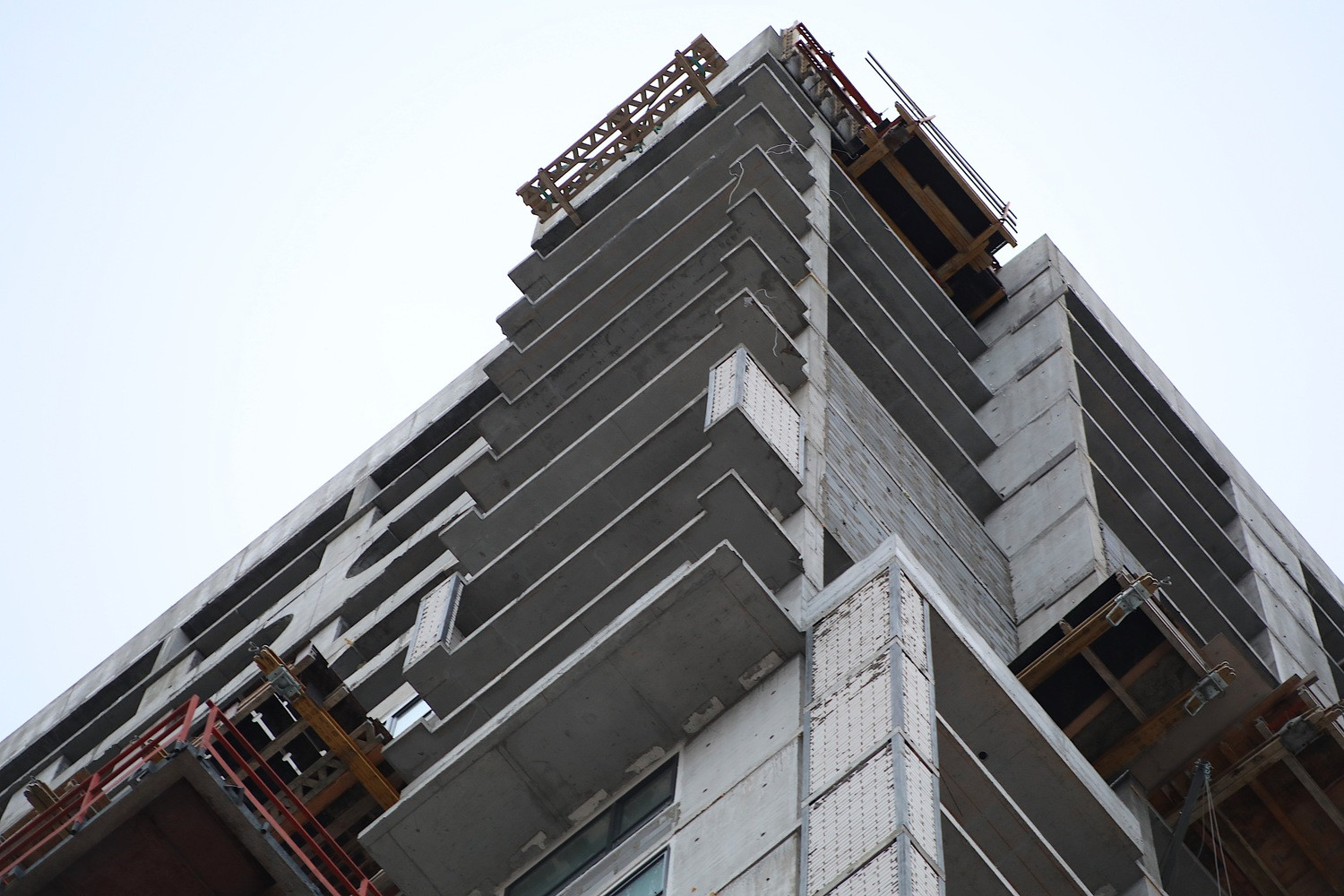

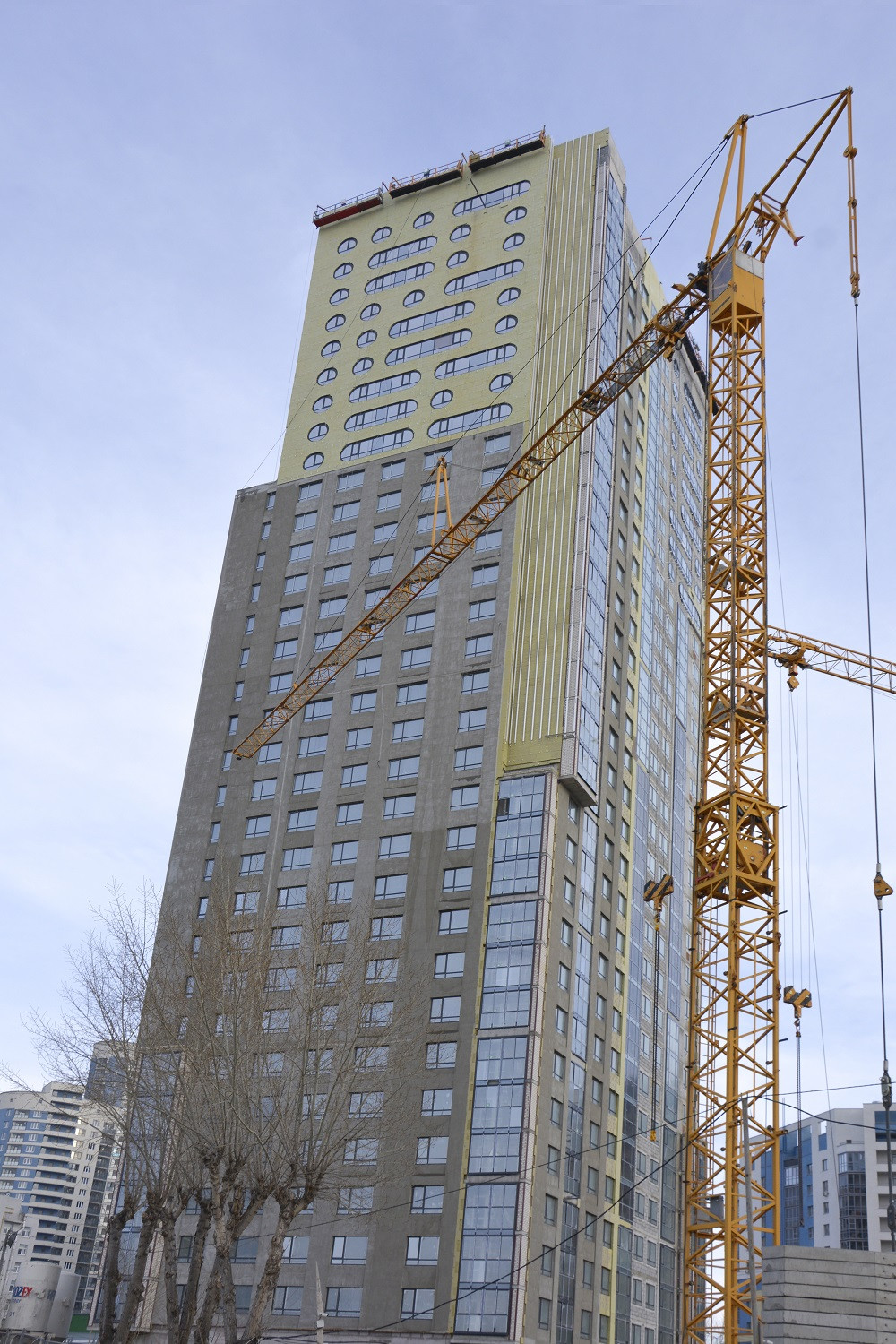

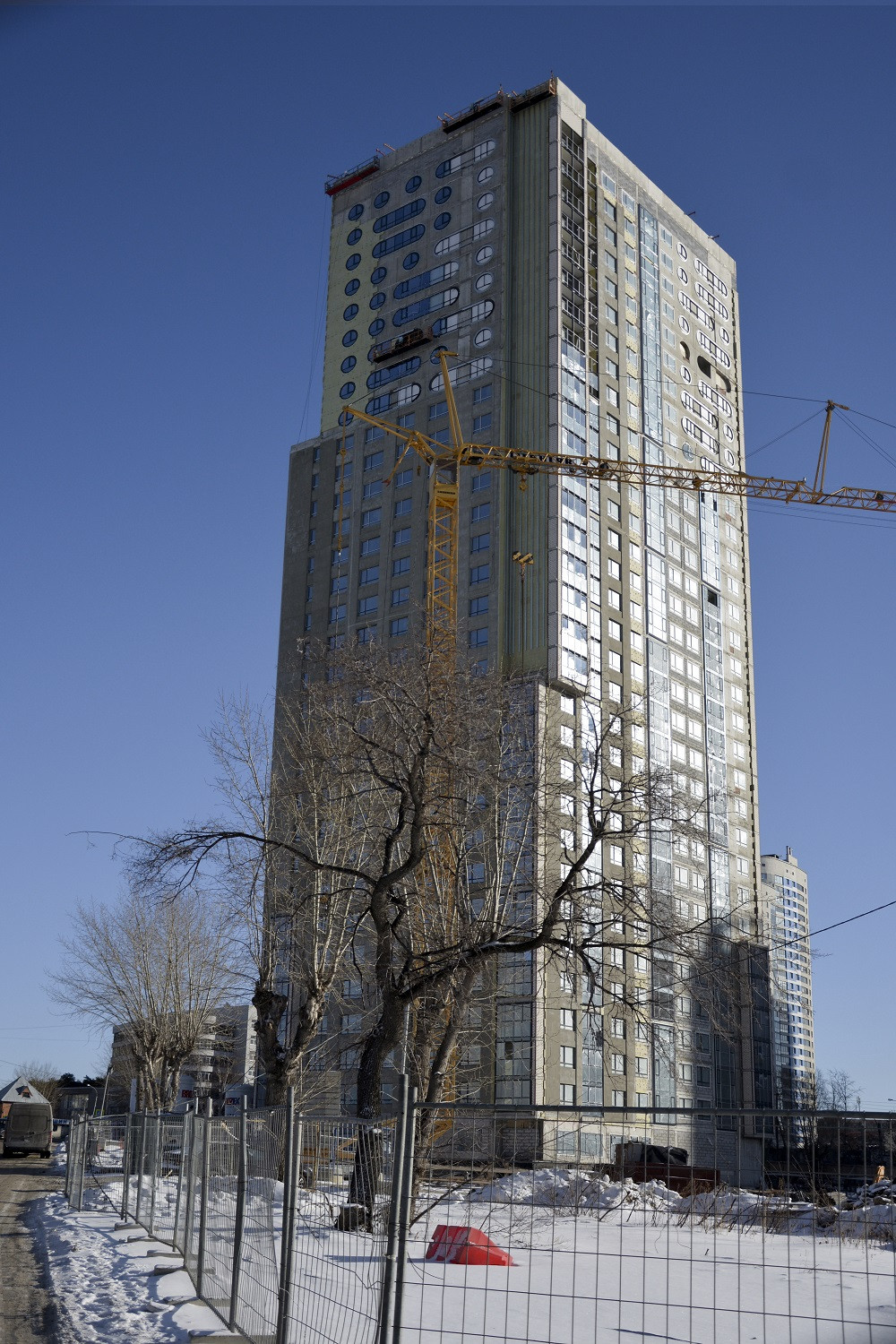

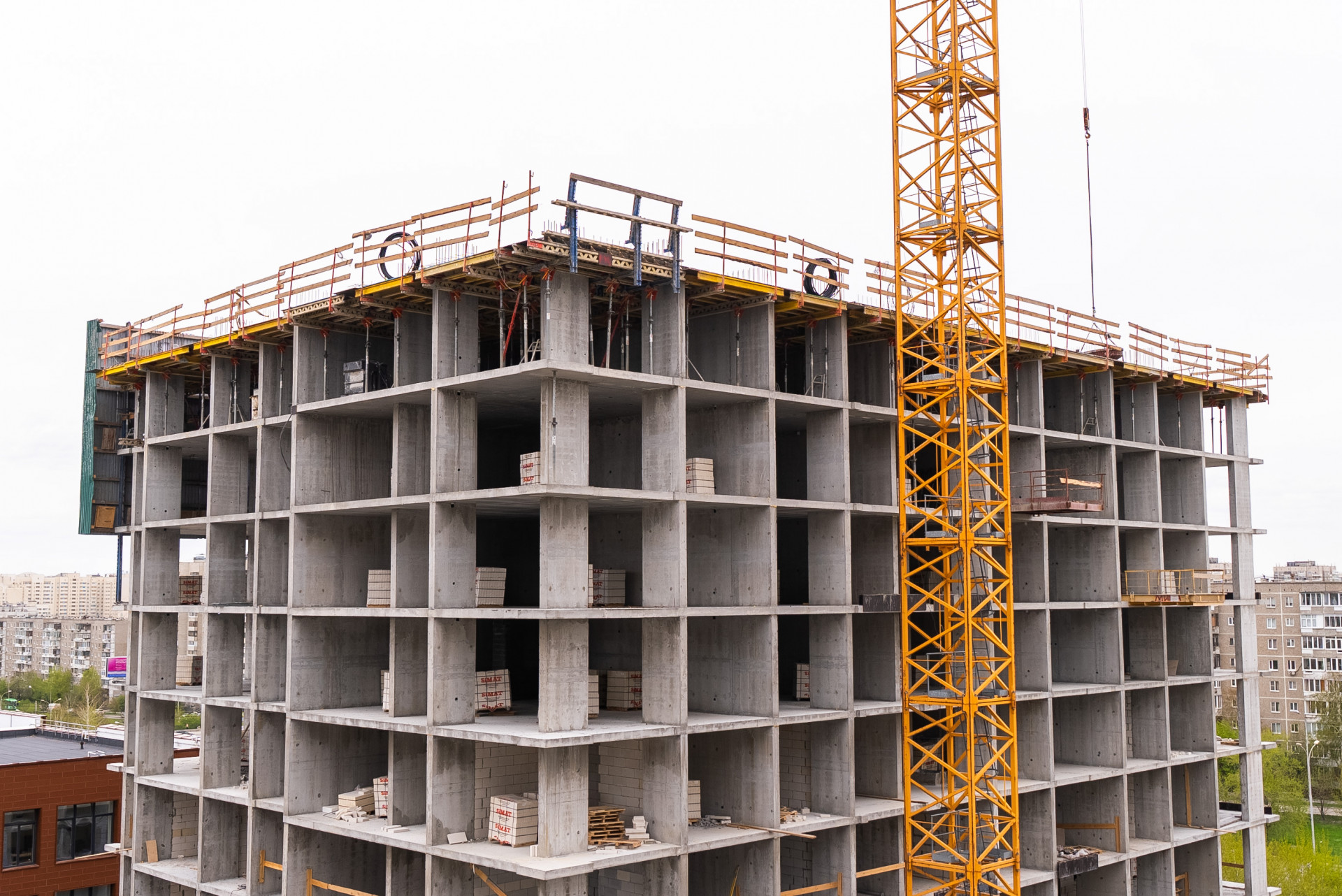

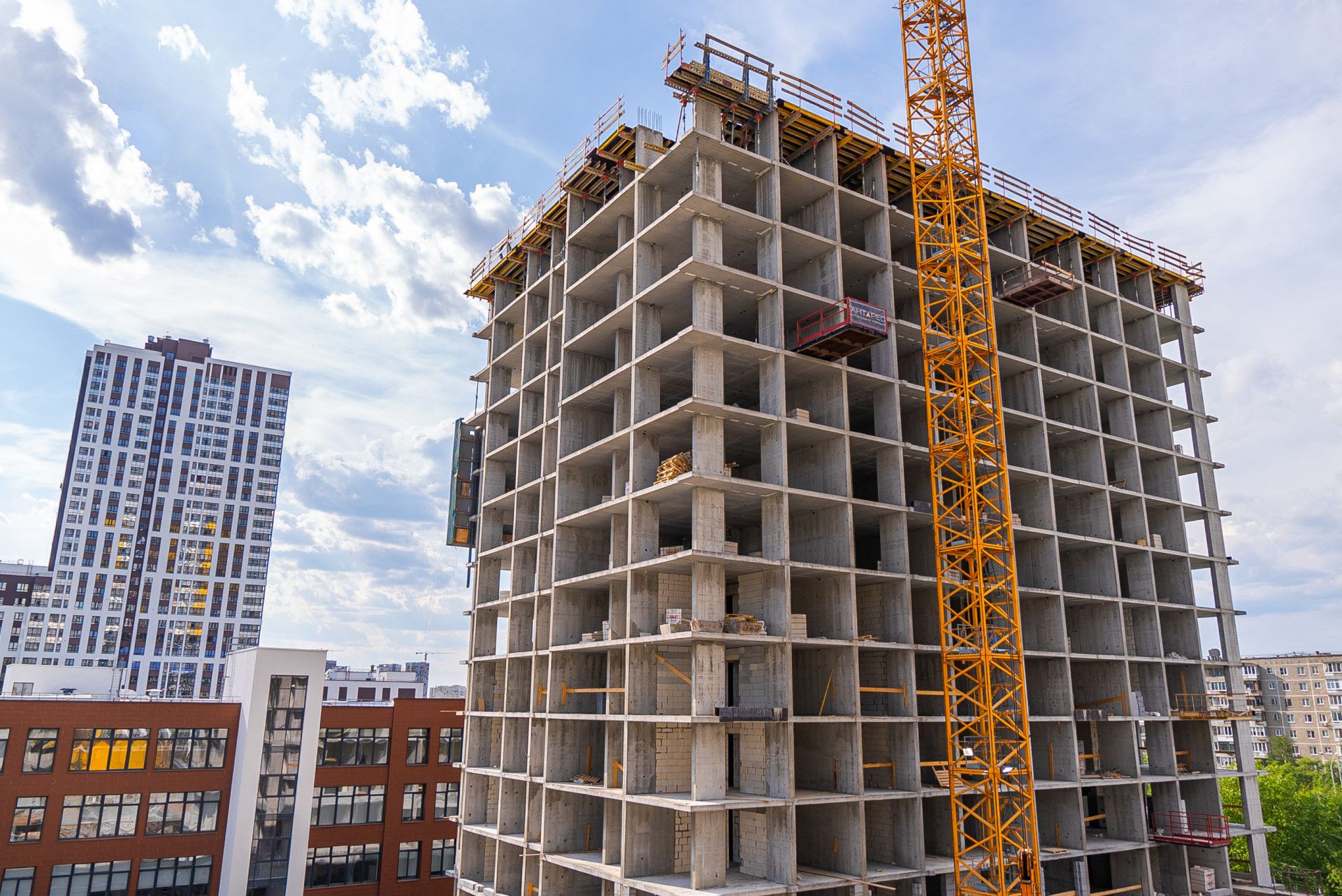

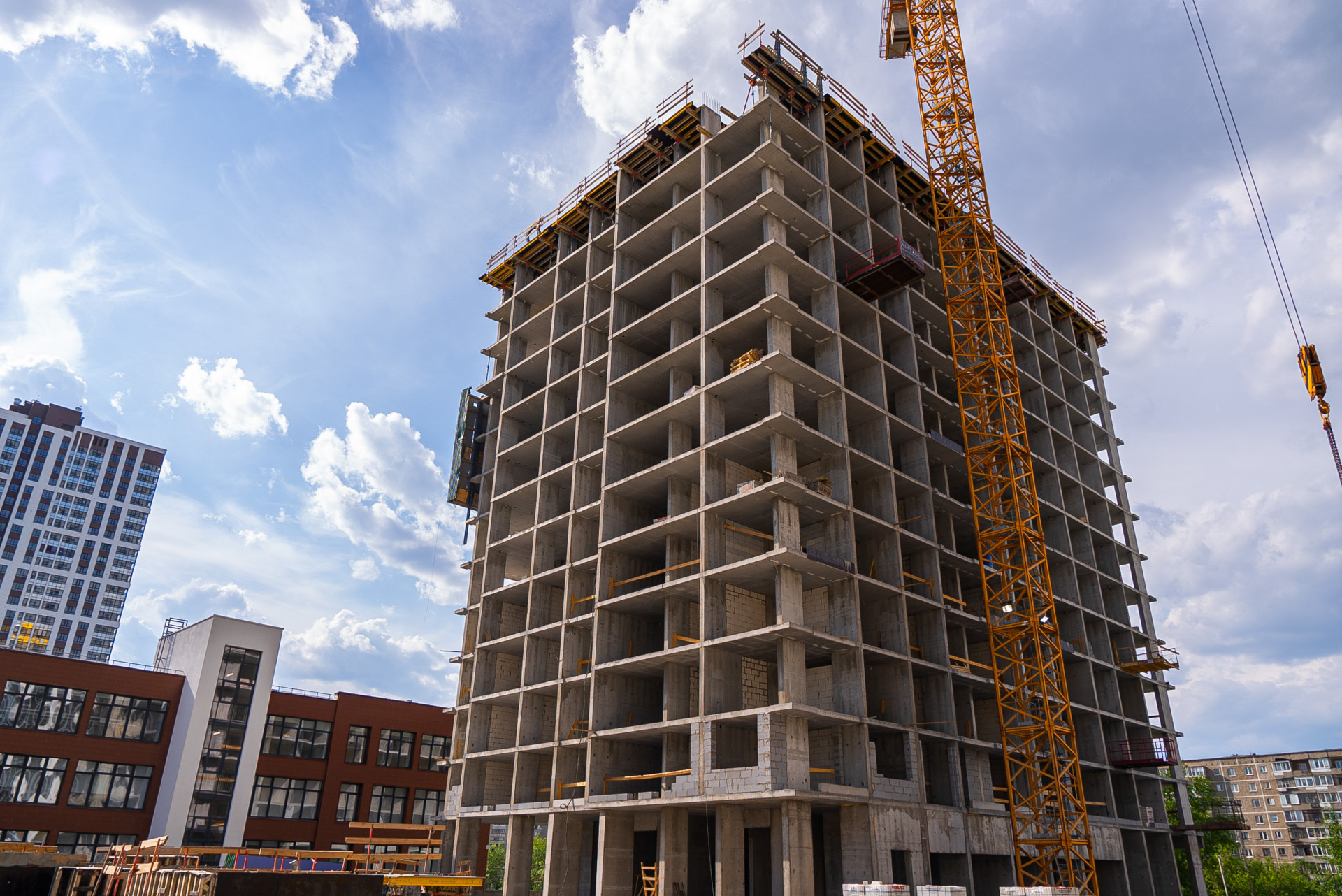

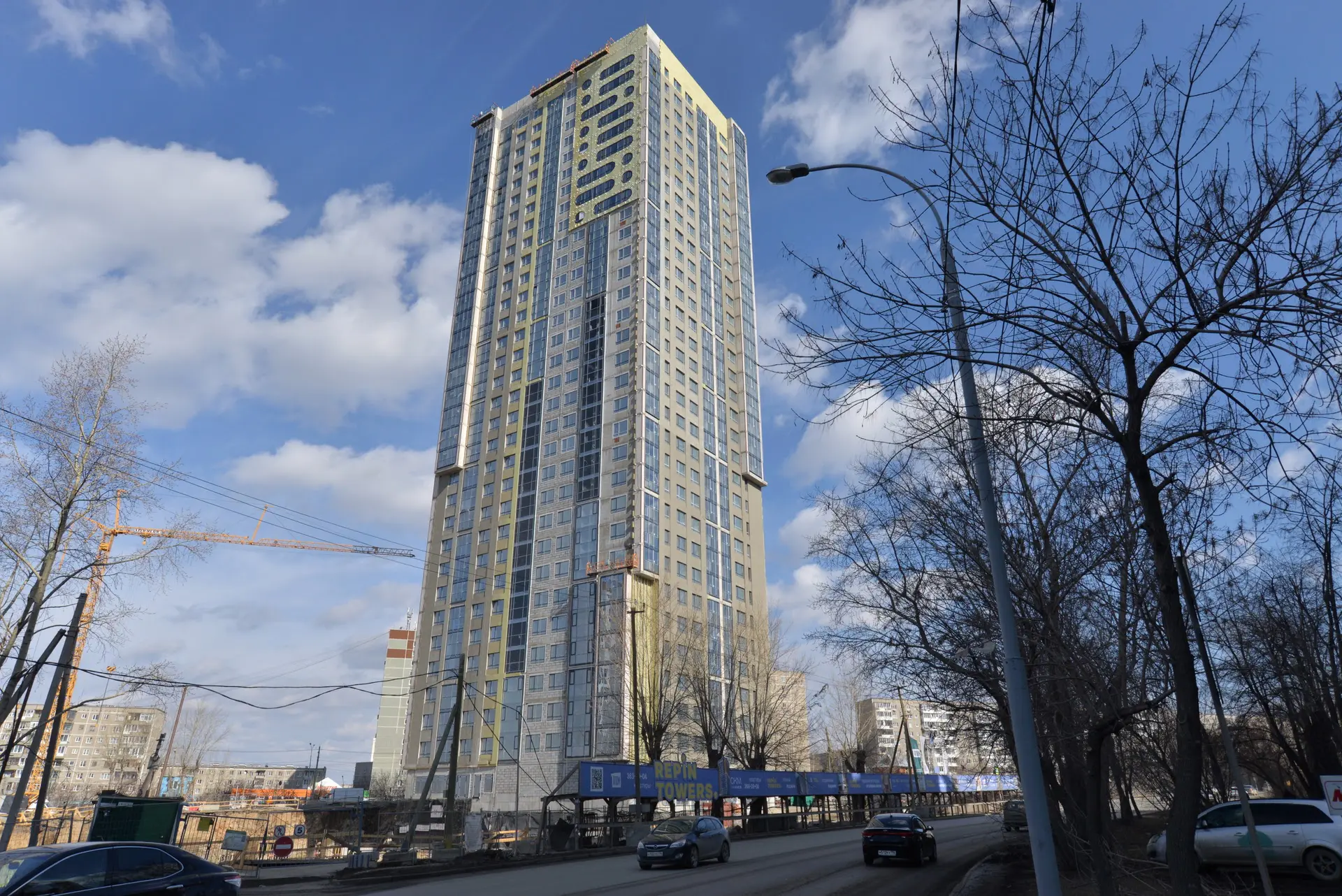

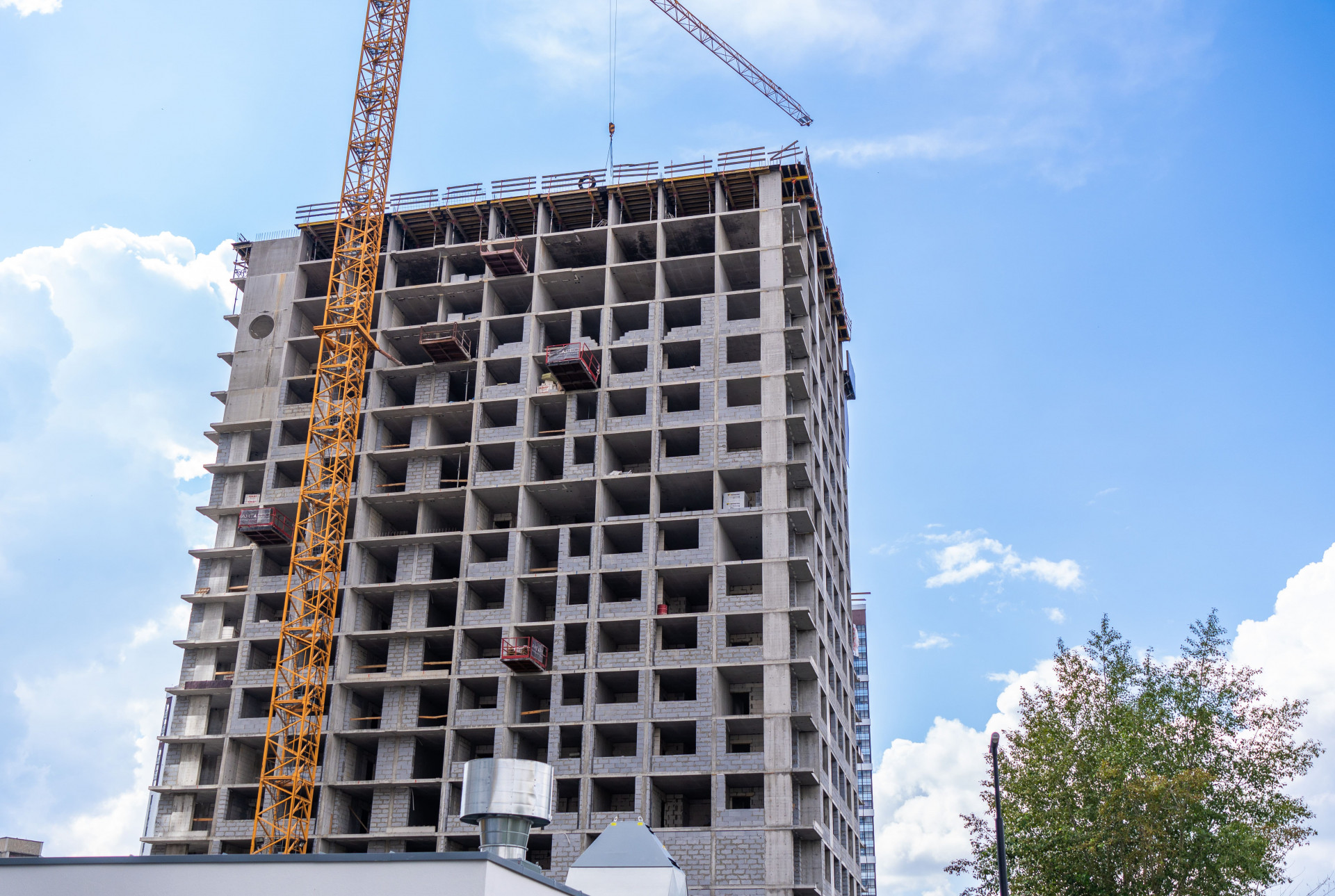

Готовность 80%.

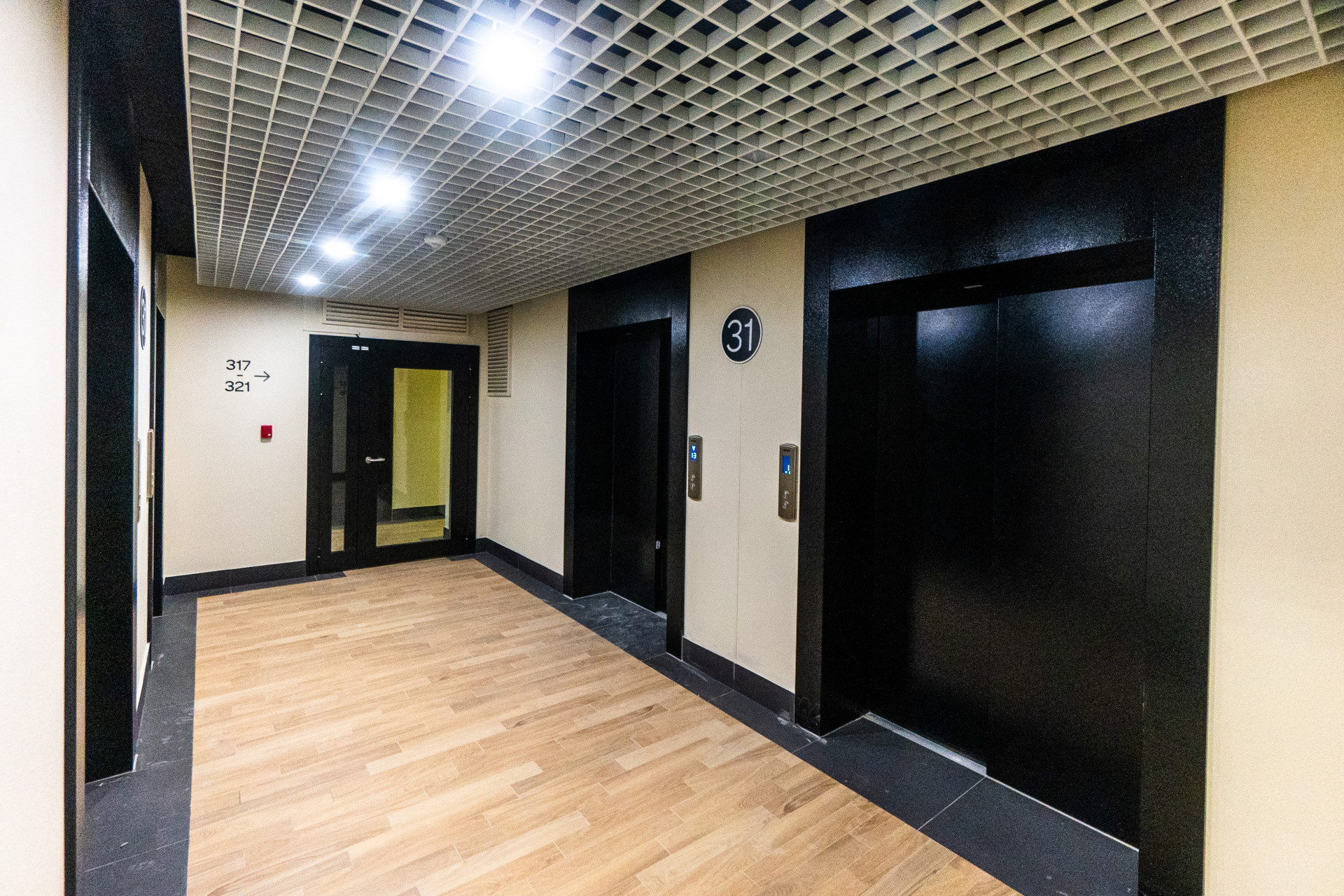

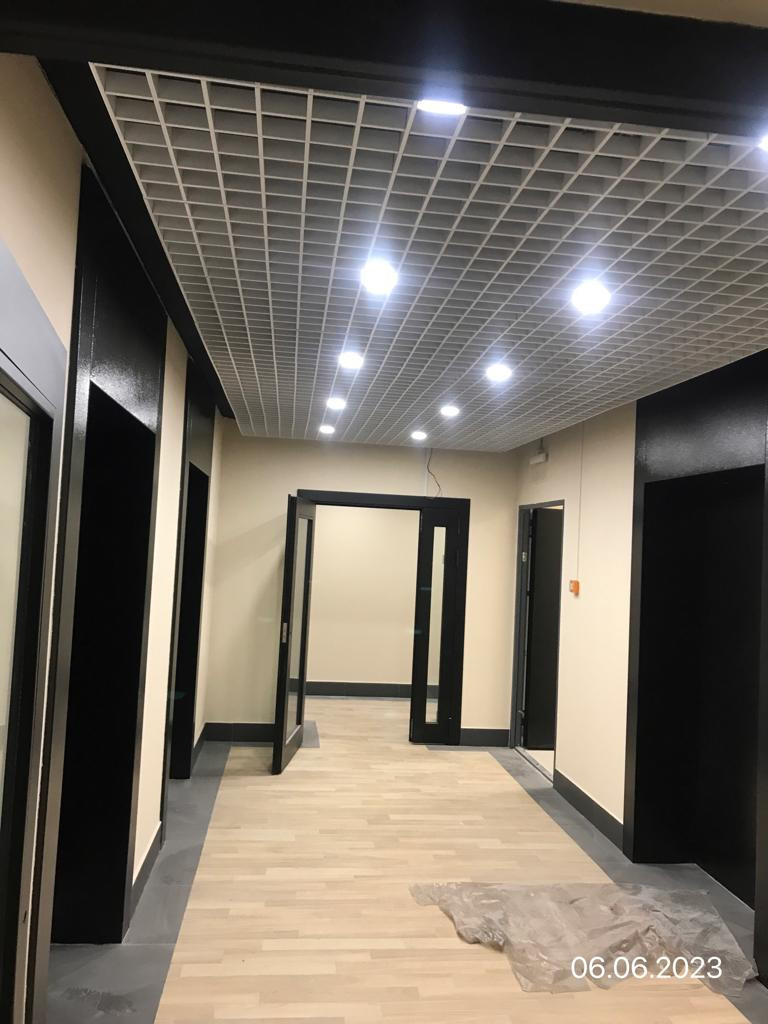

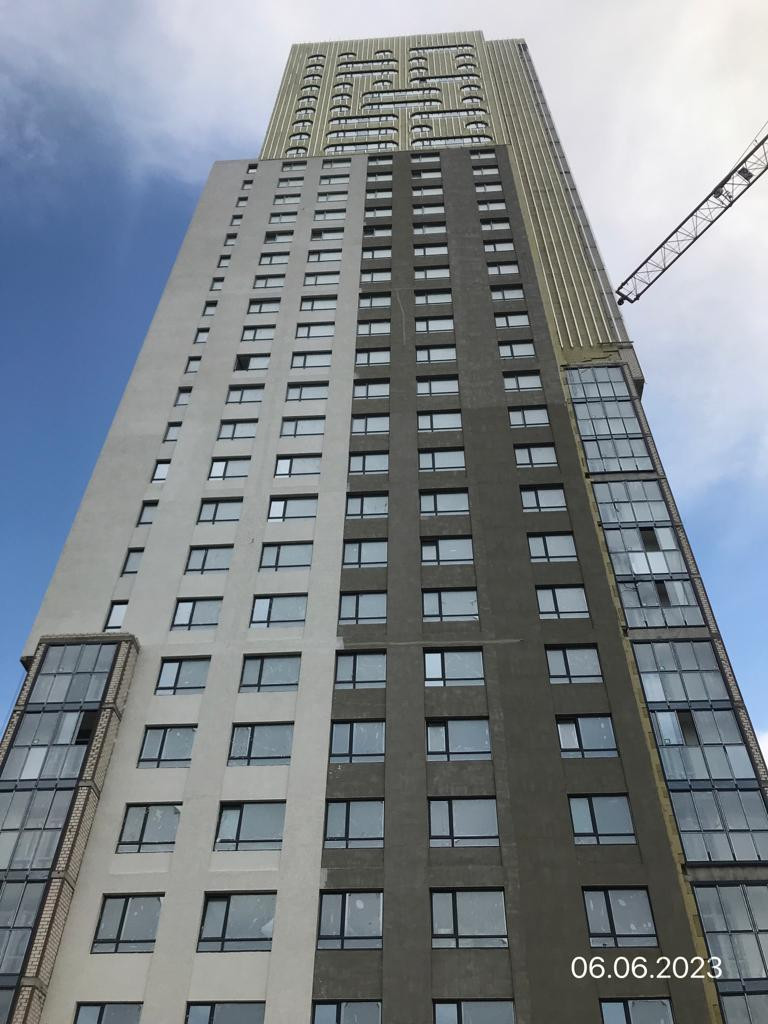

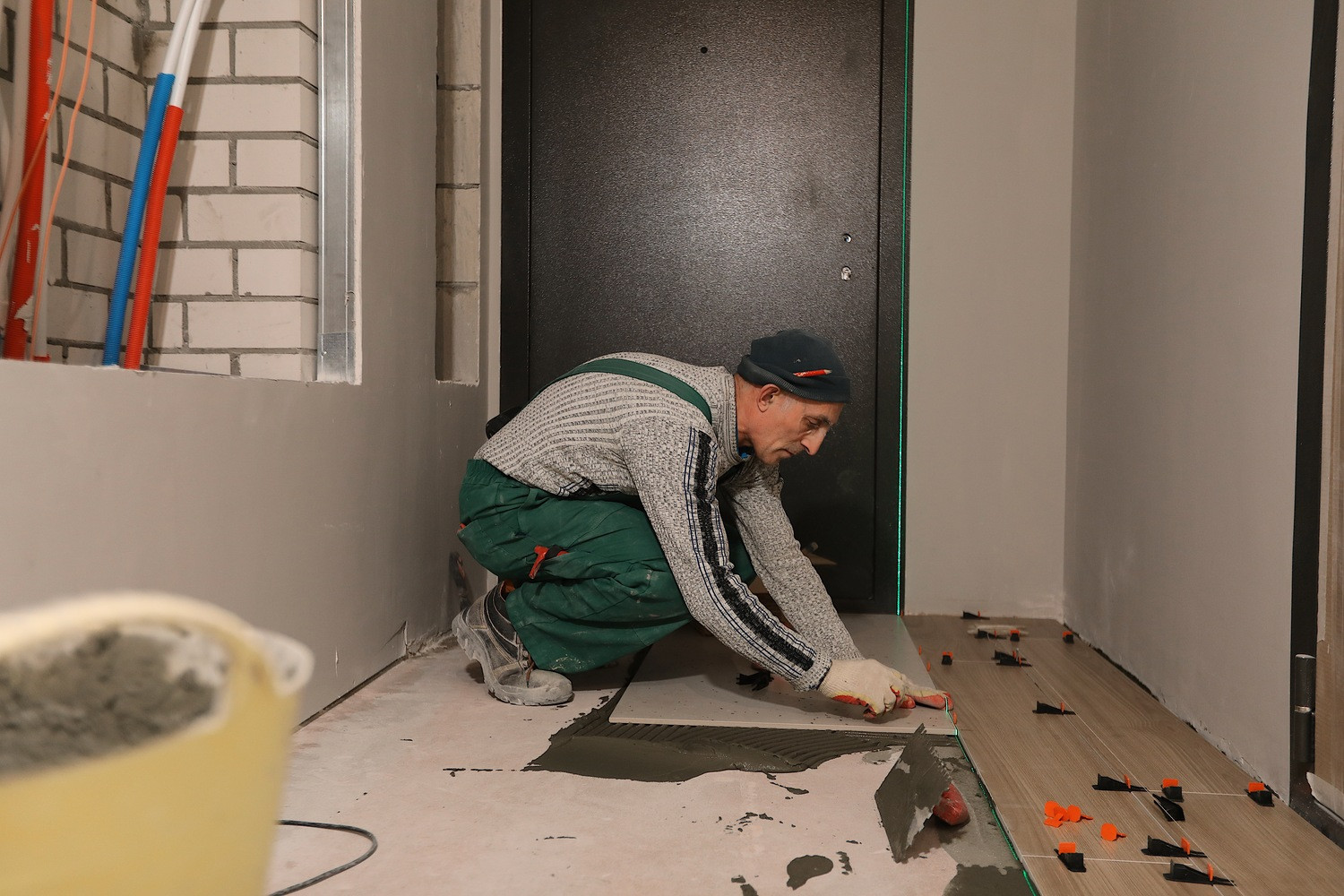

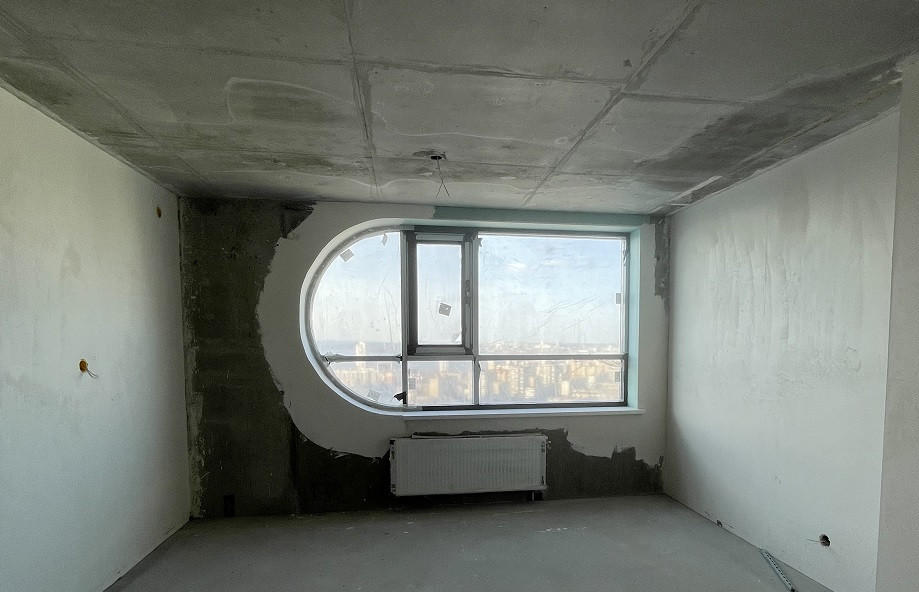

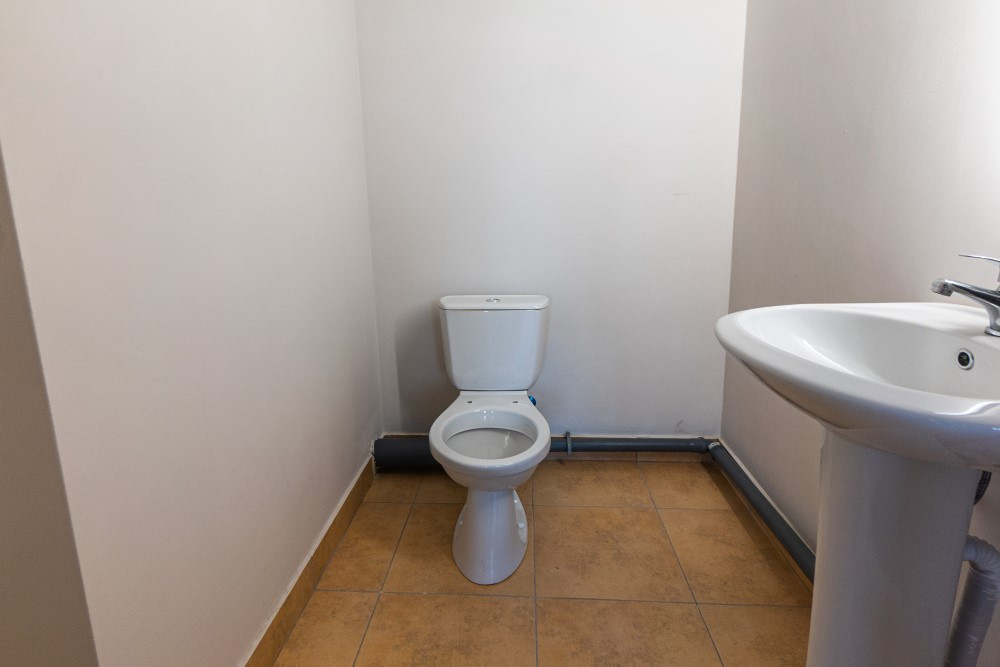

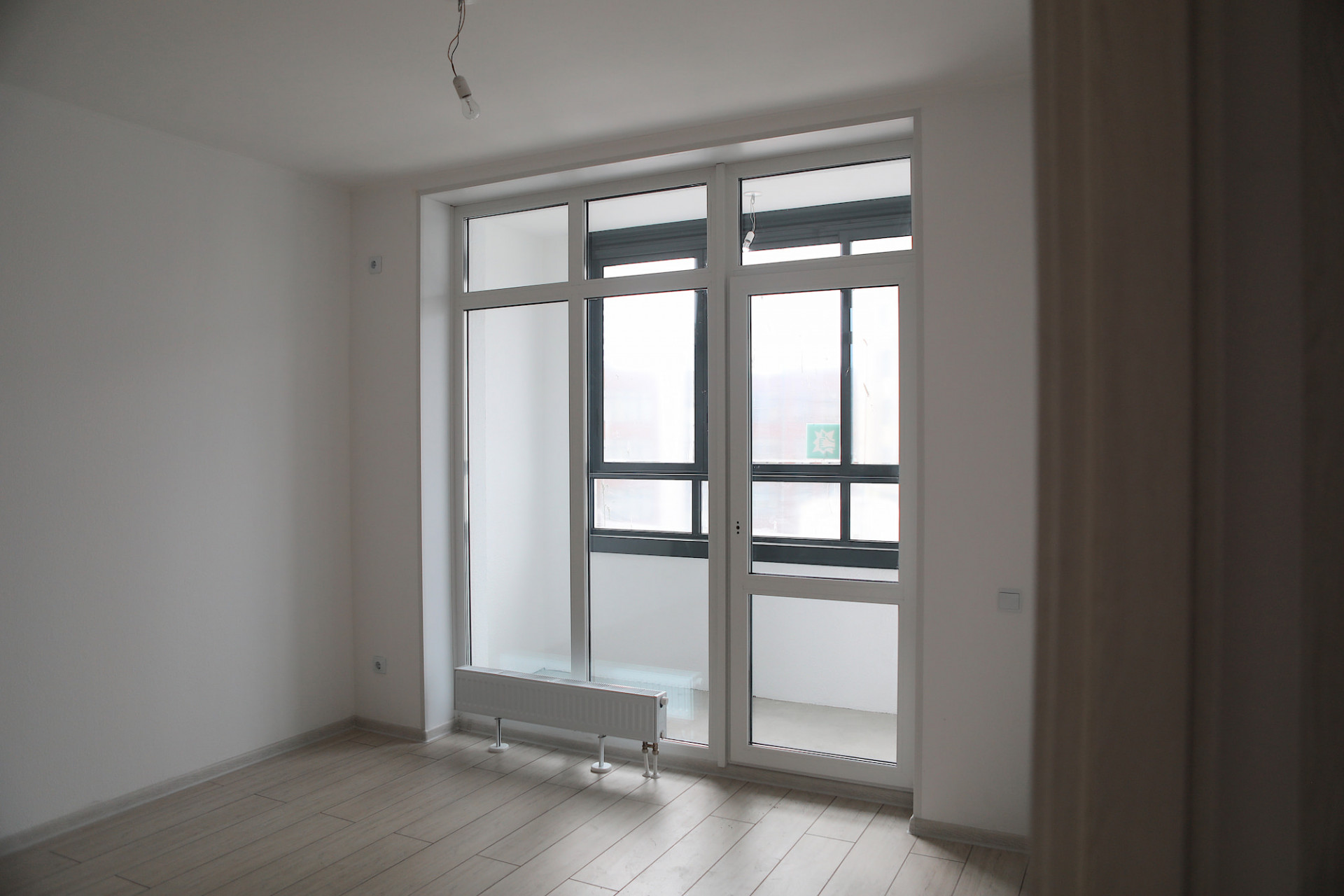

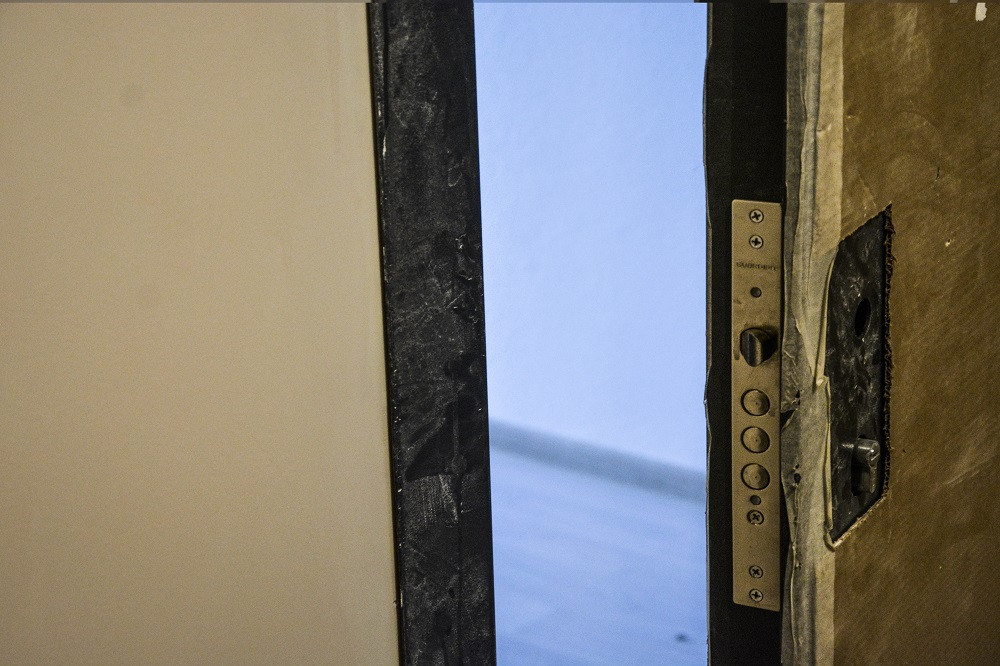

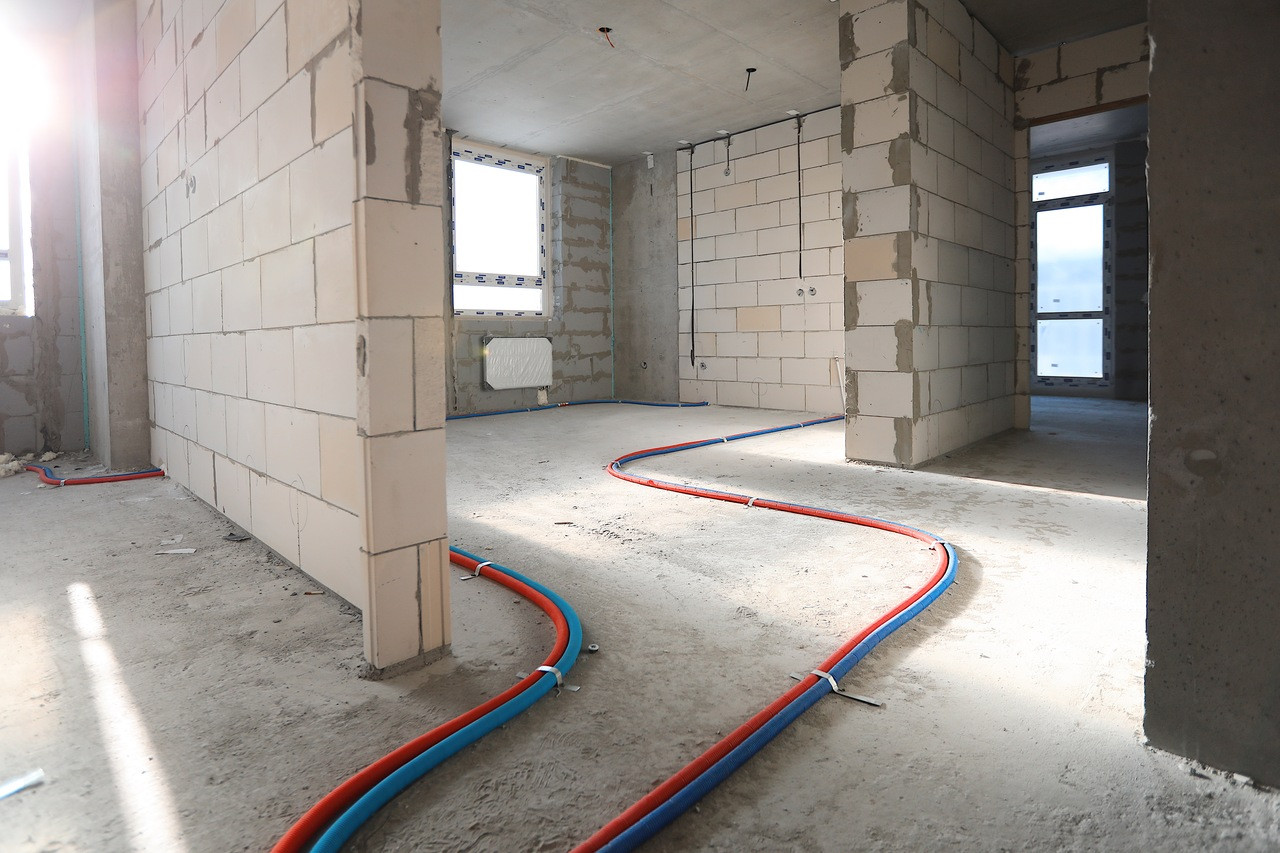

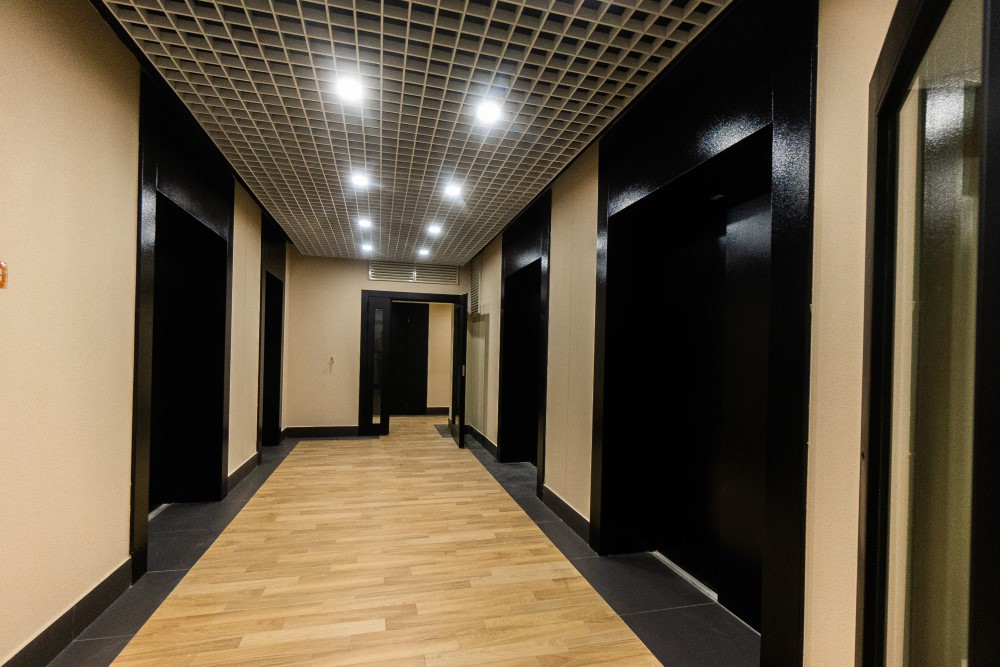

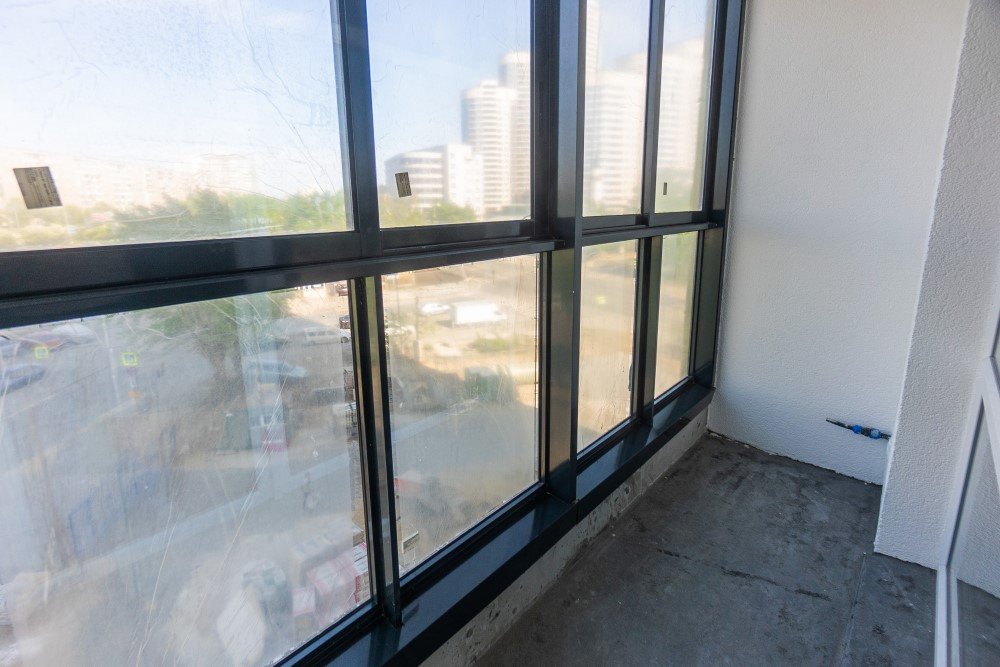

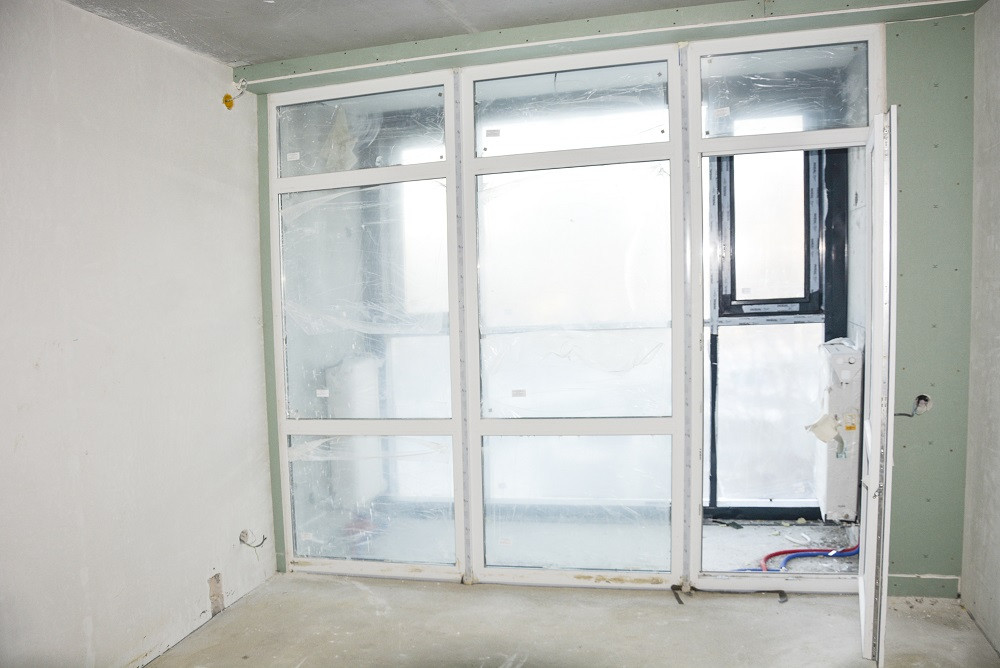

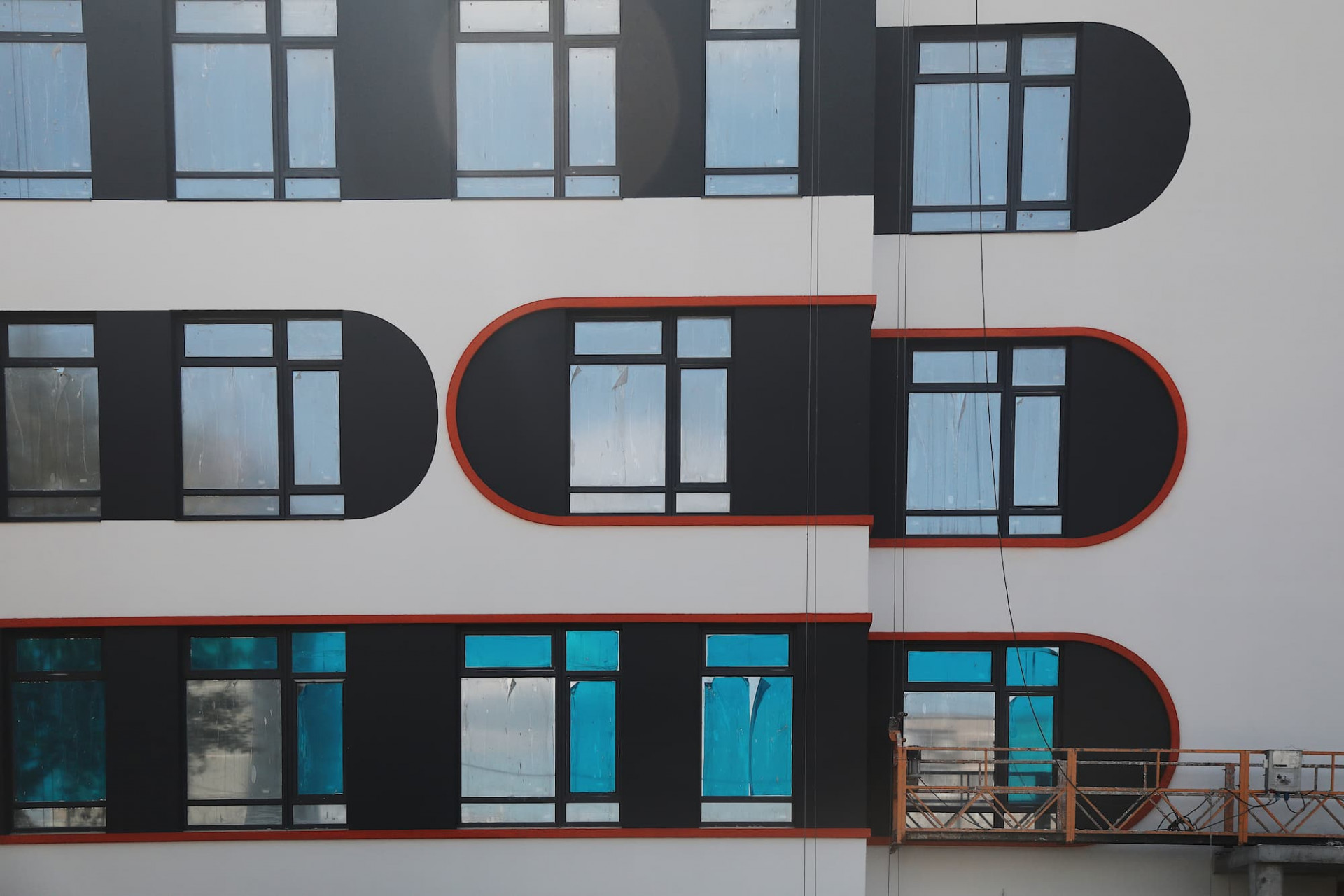

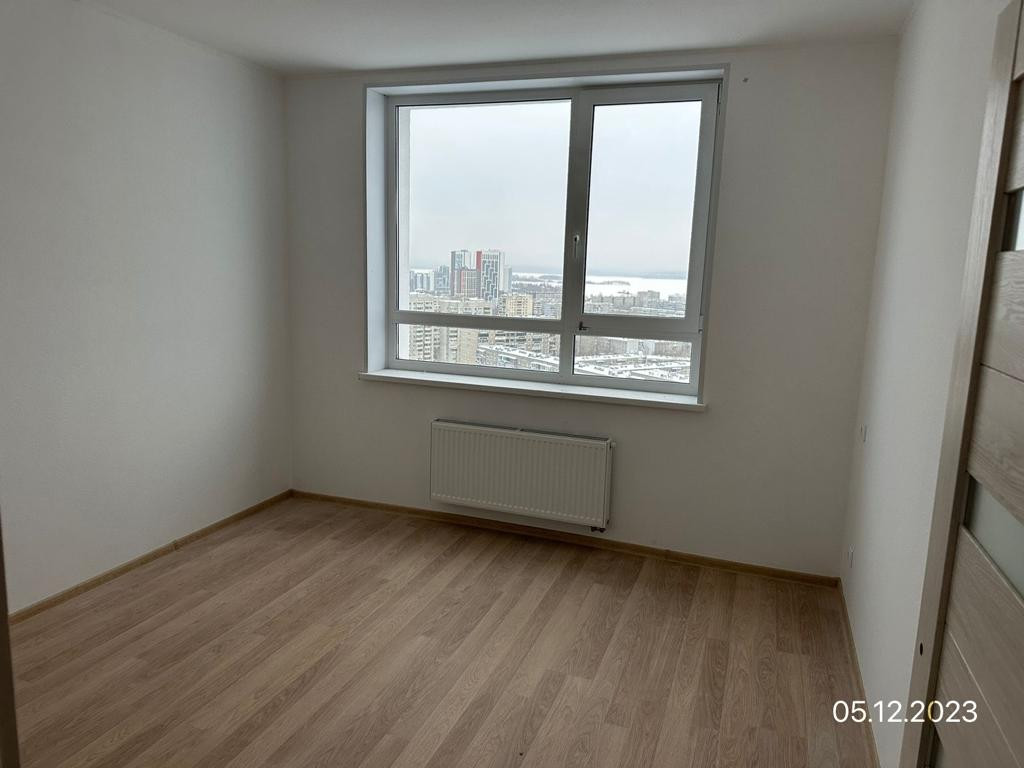

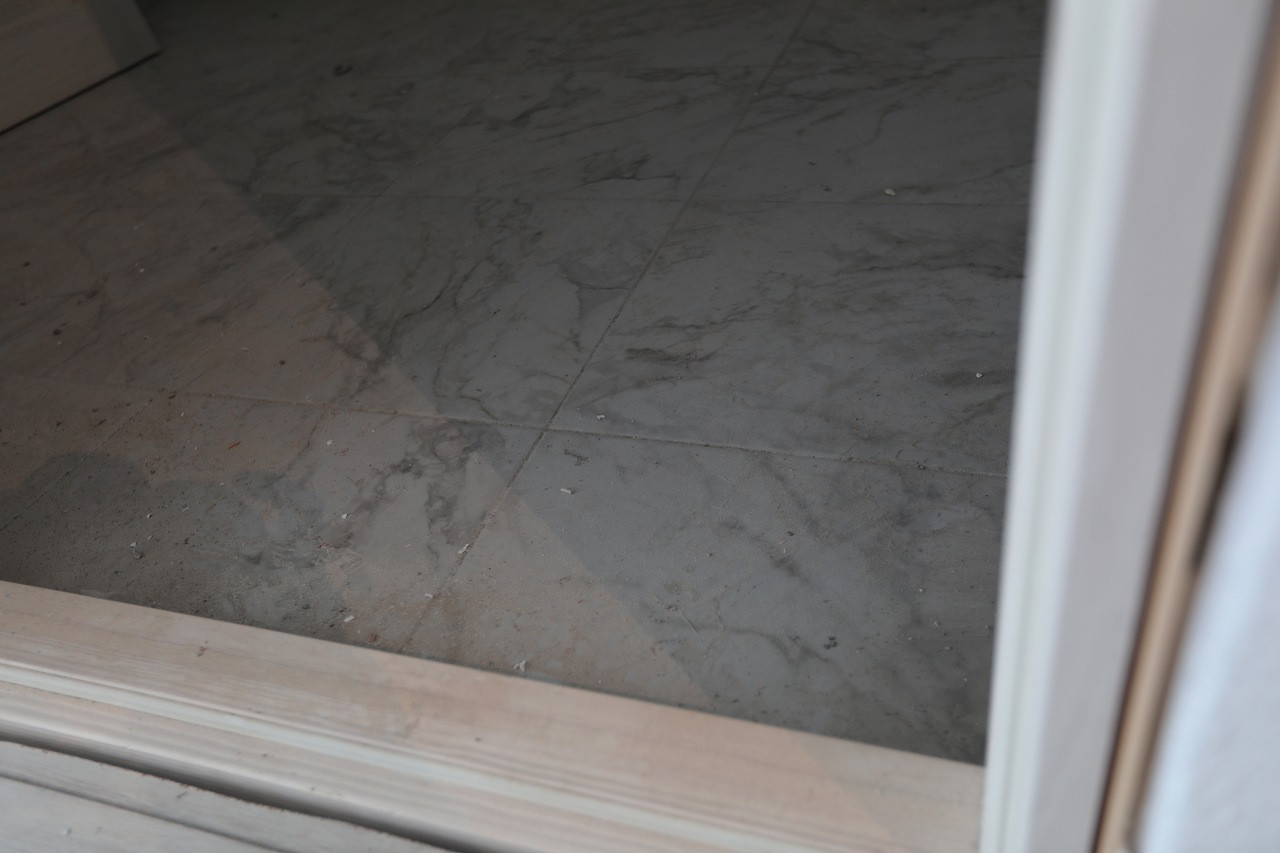

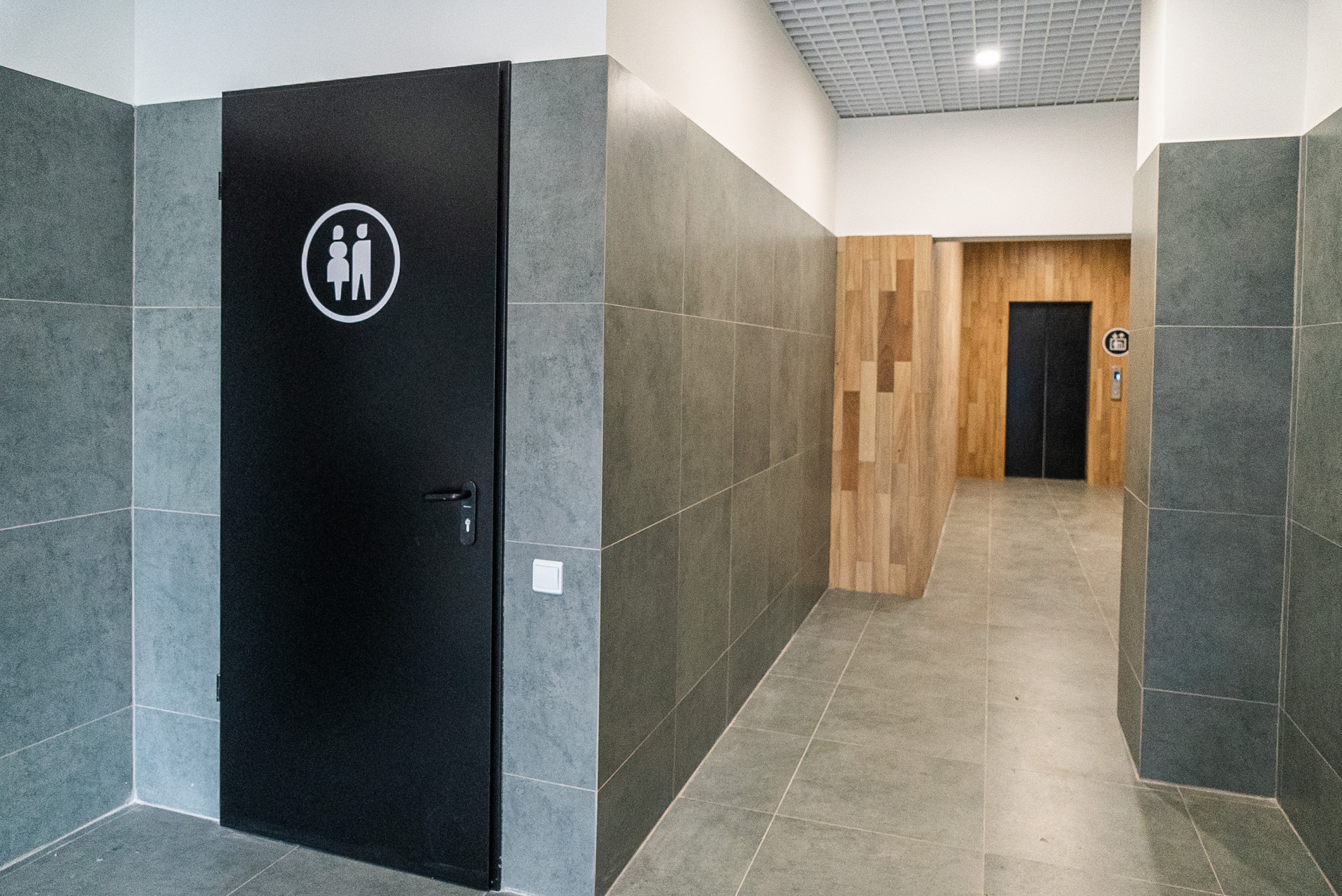

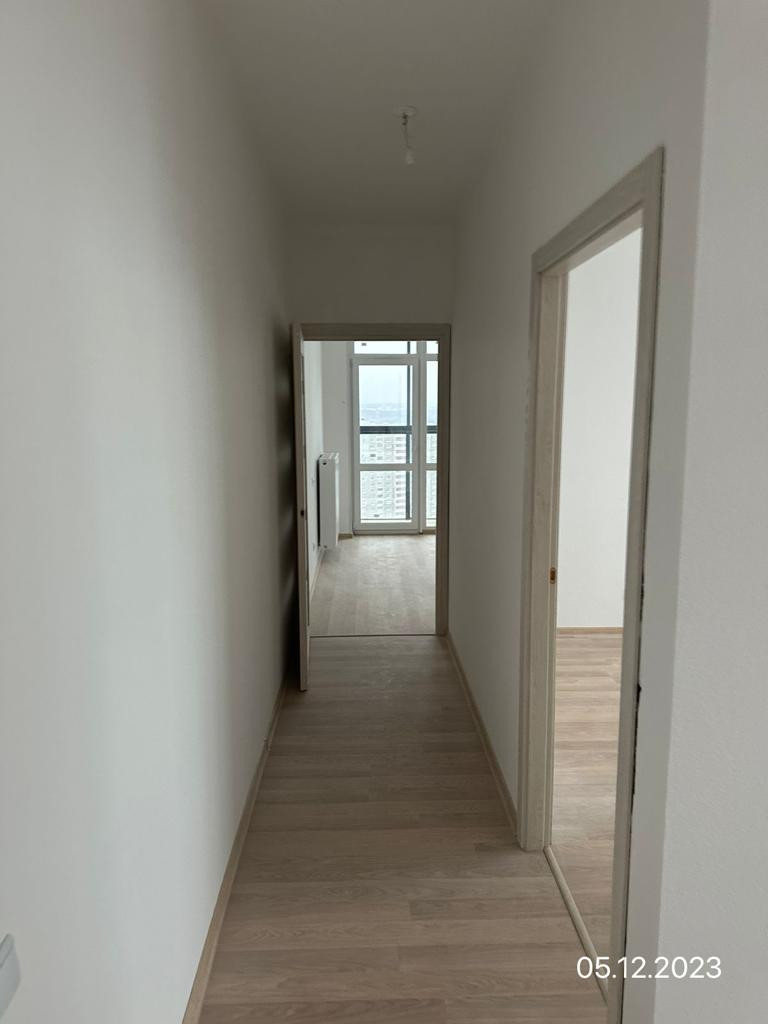

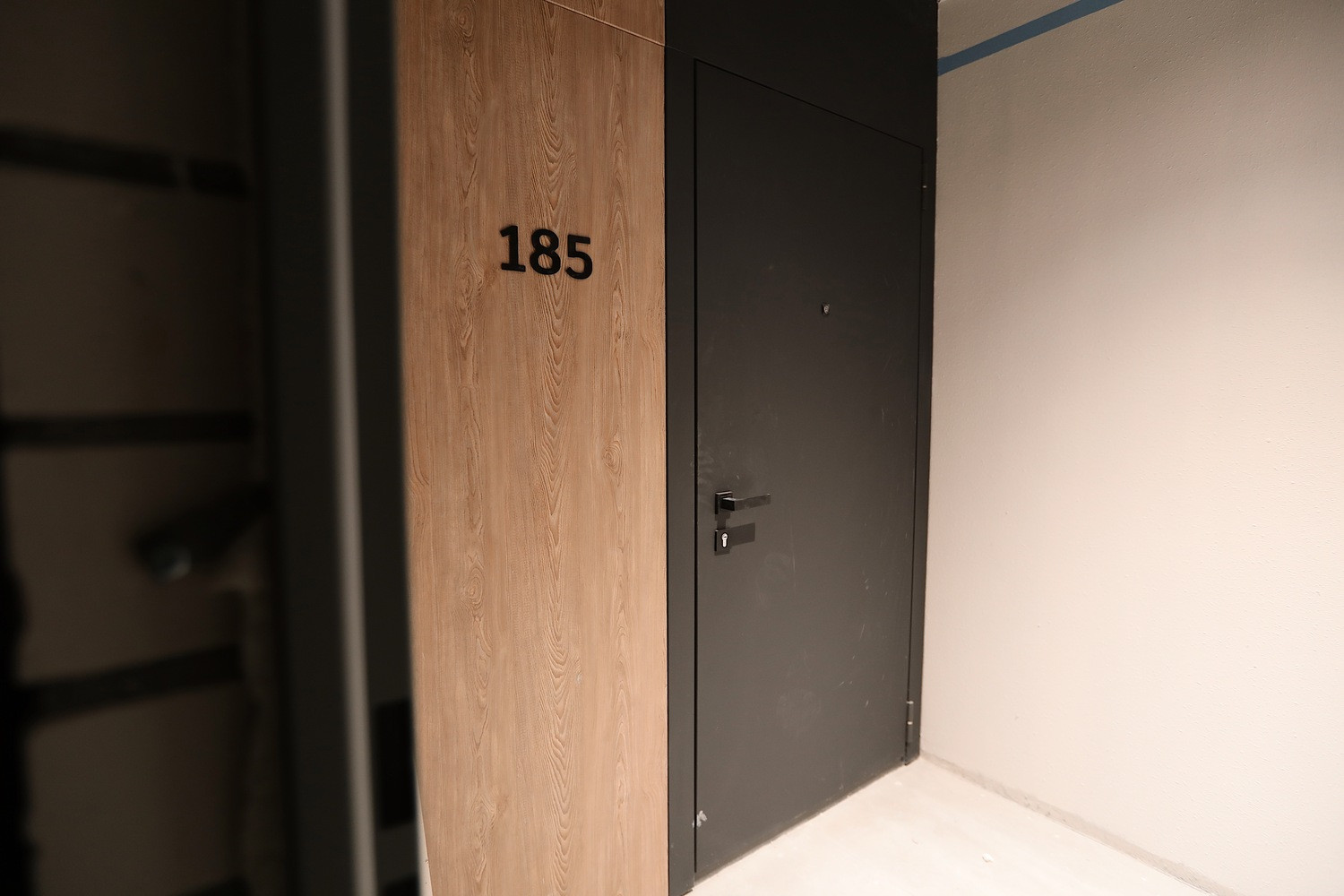

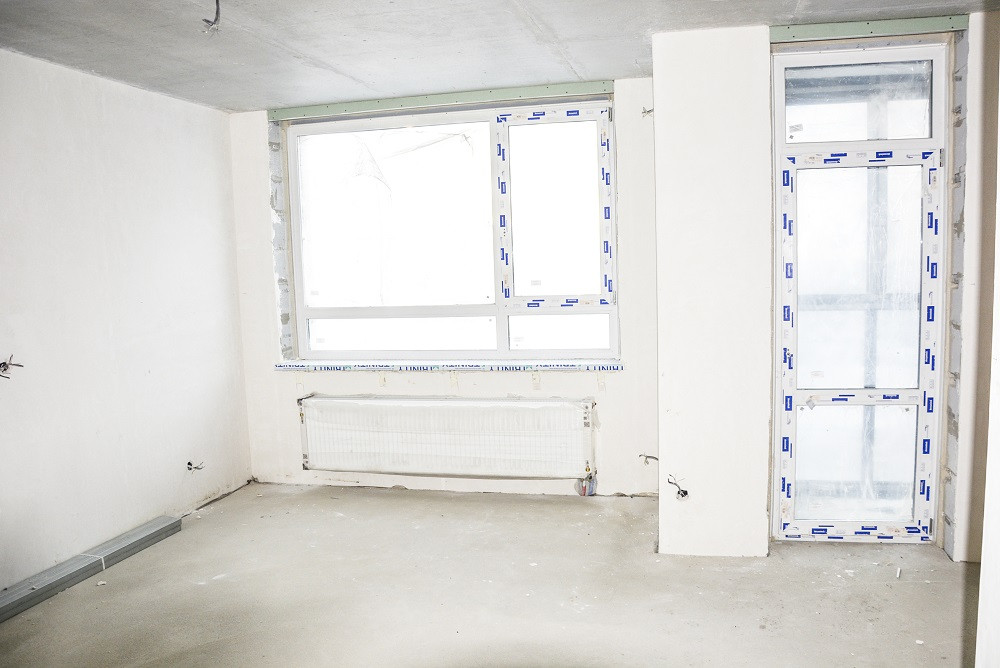

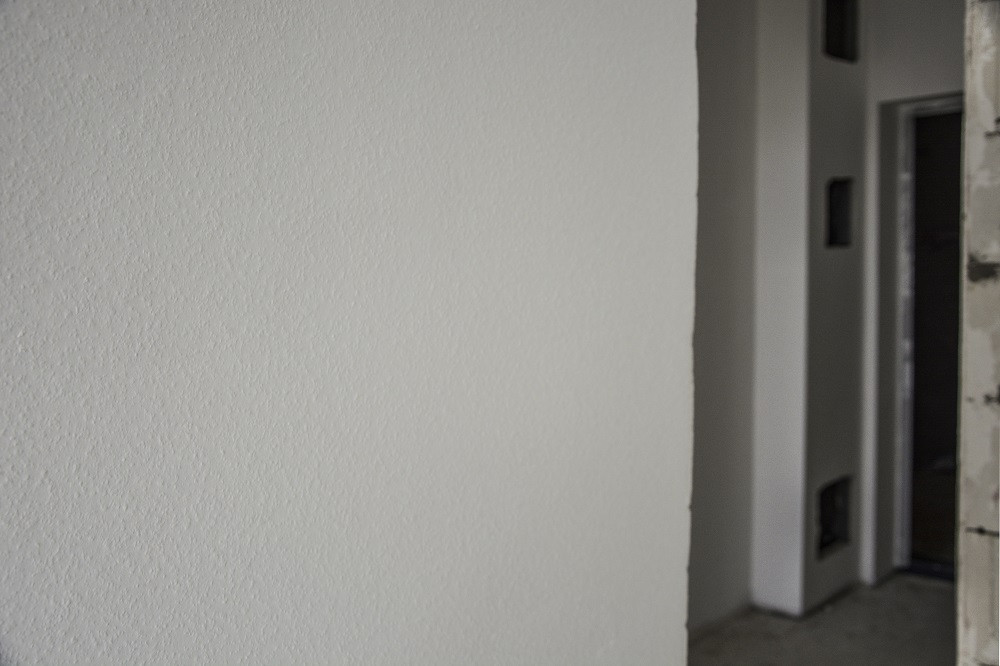

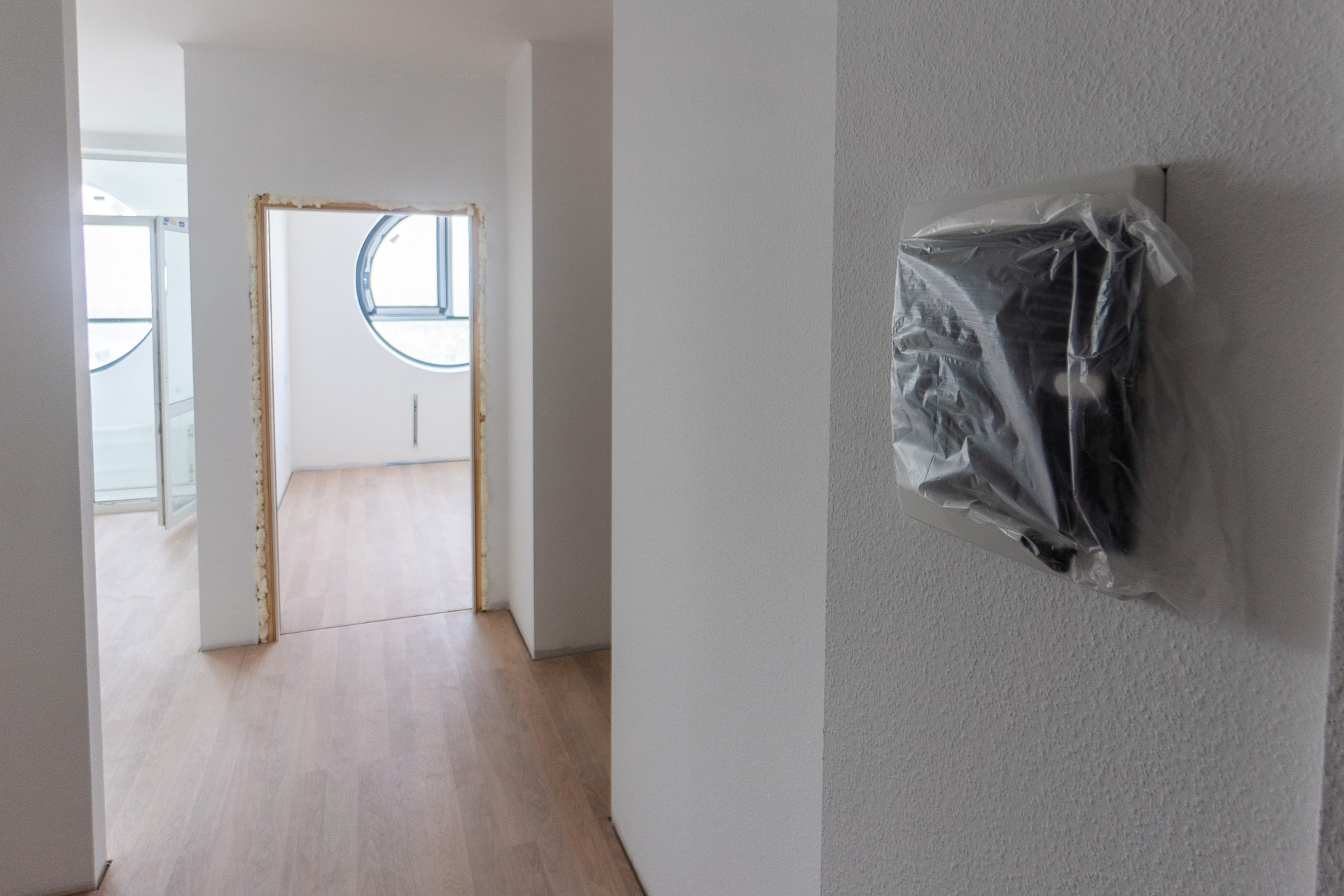

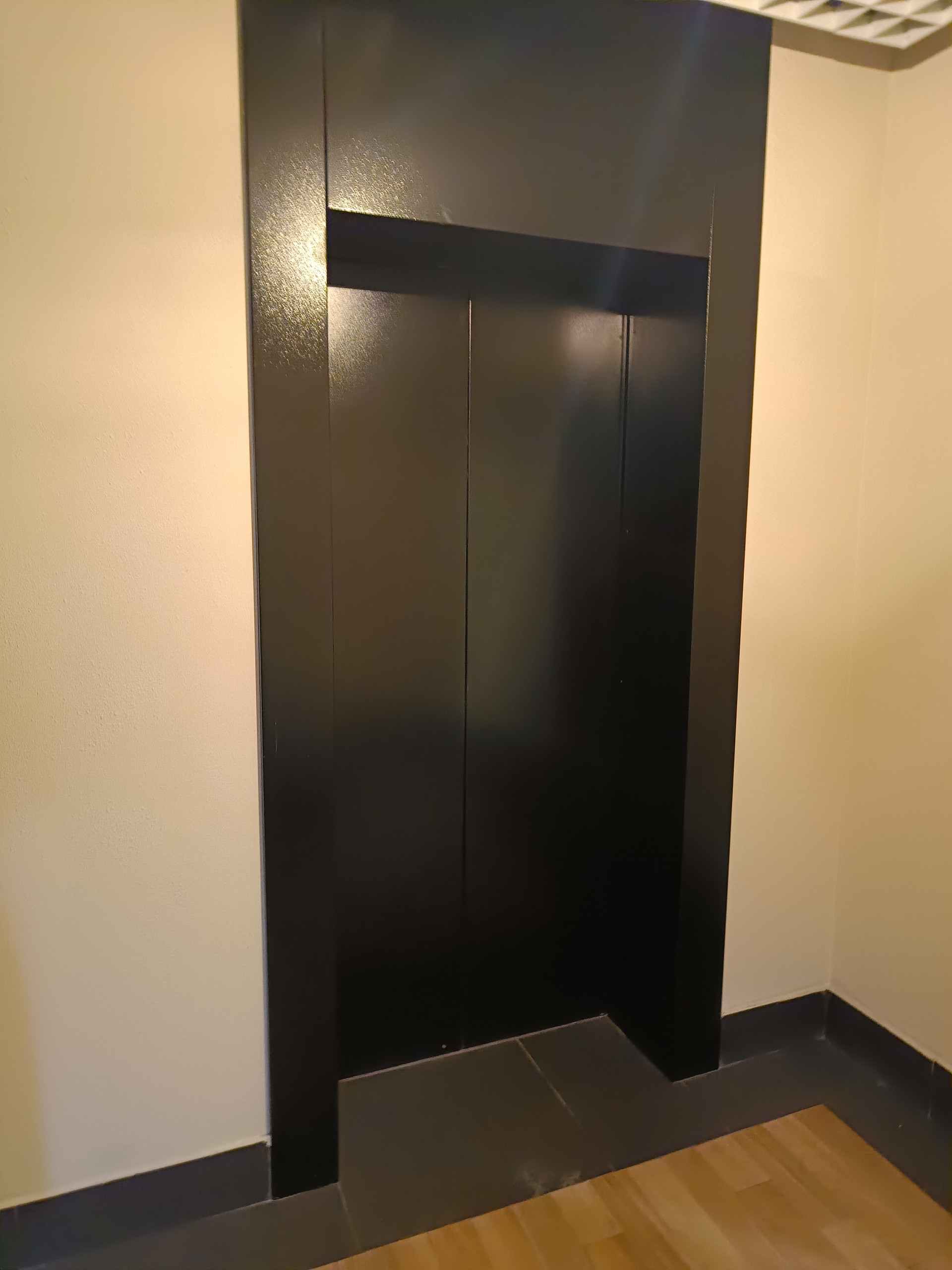

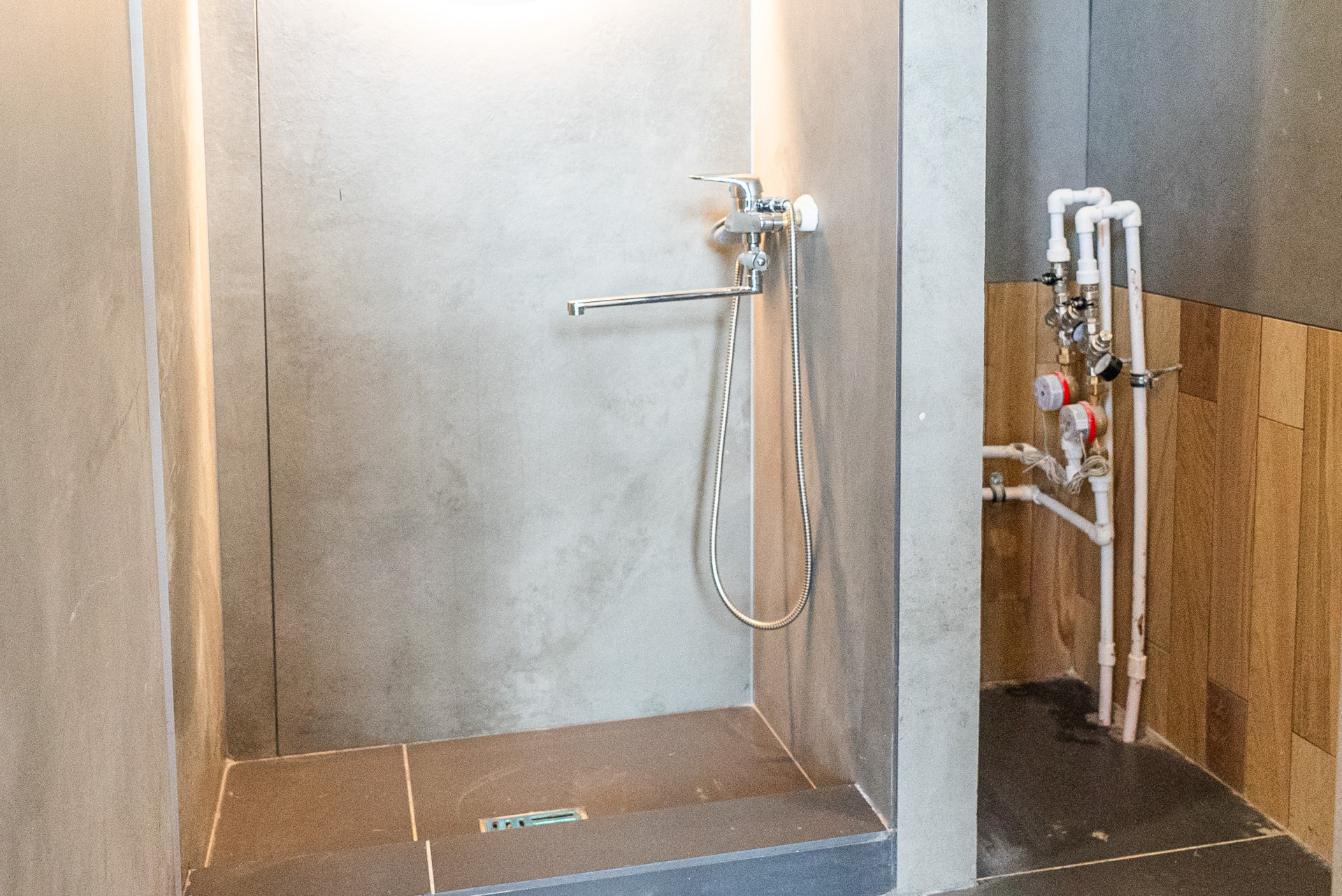

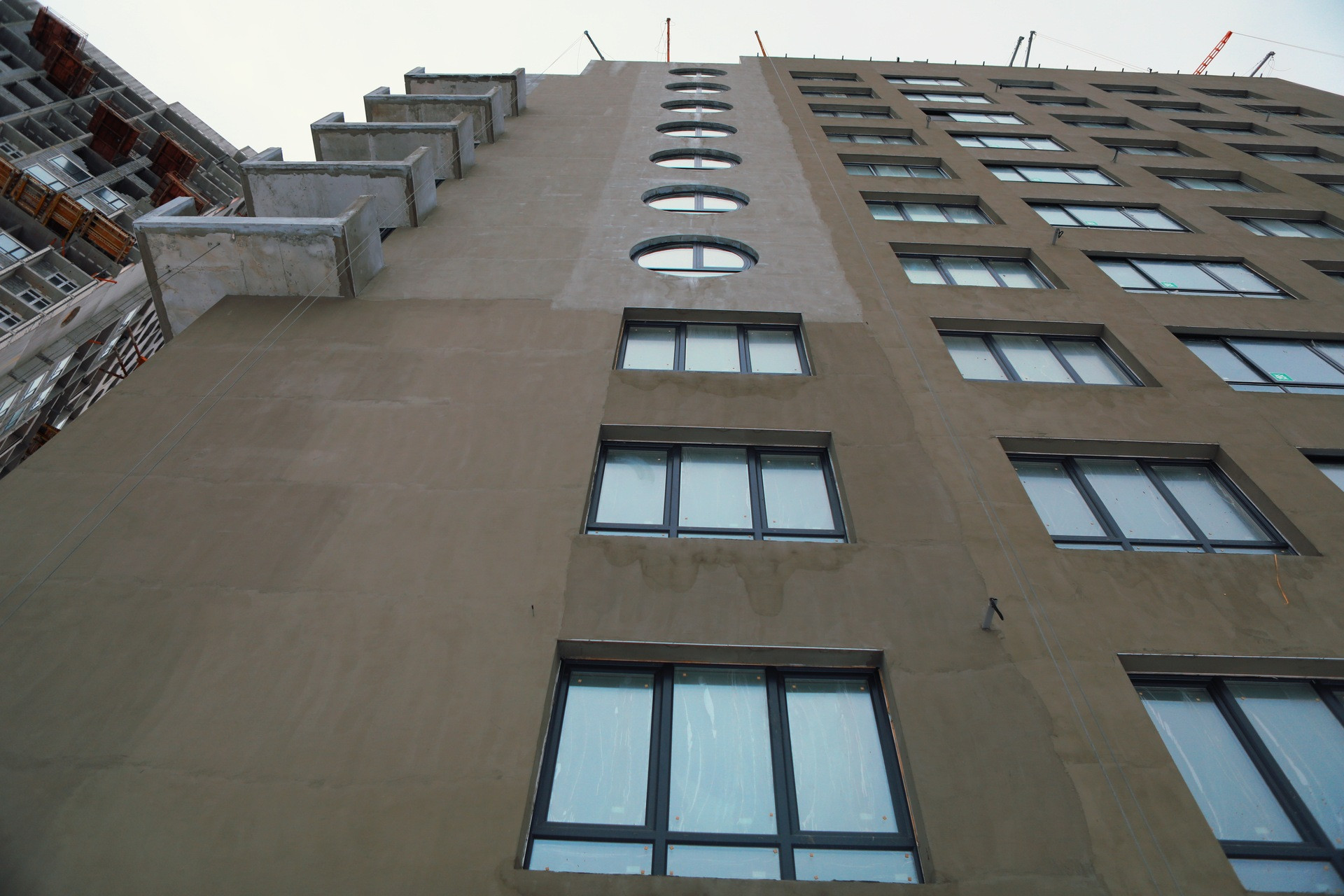

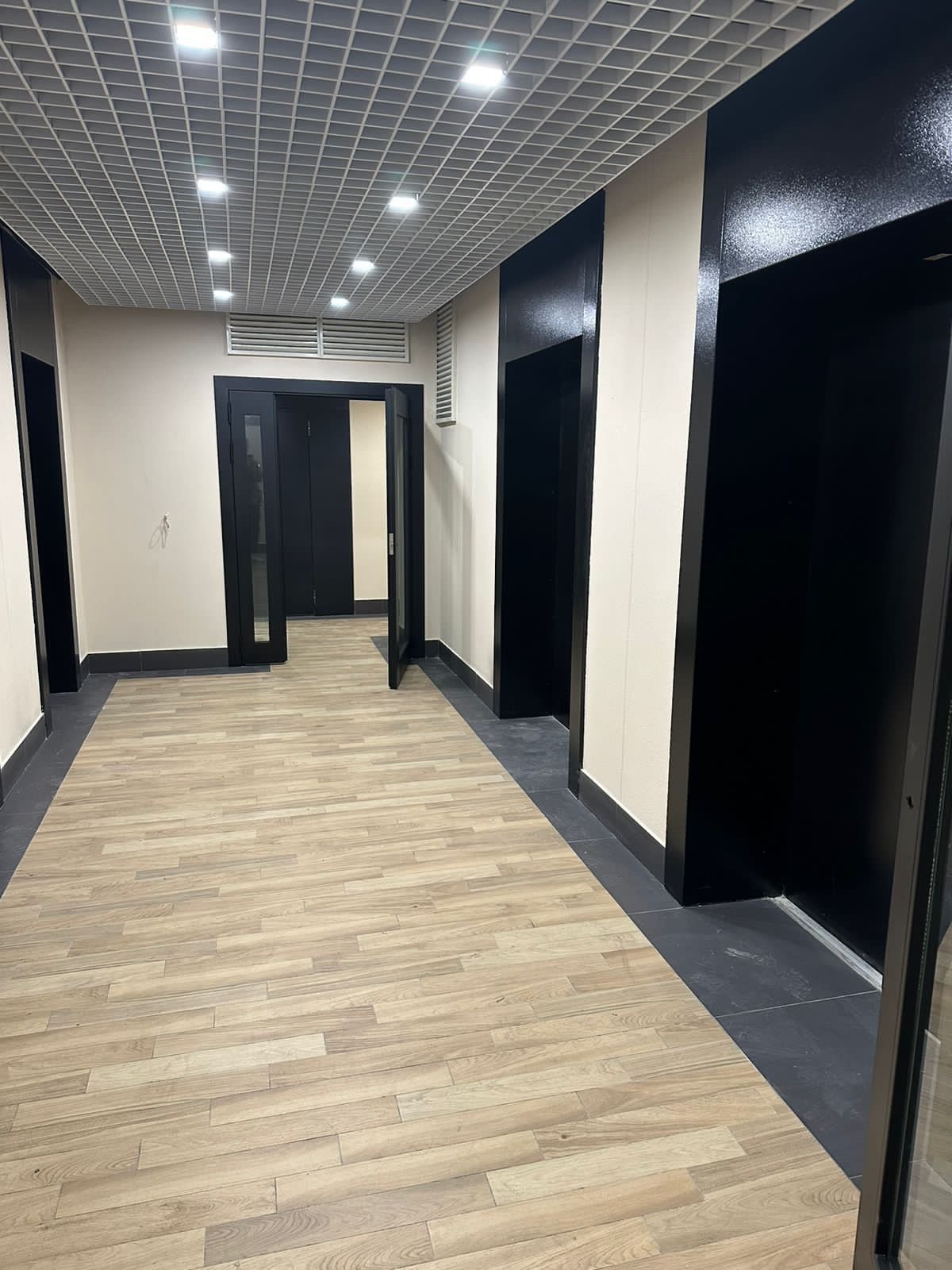

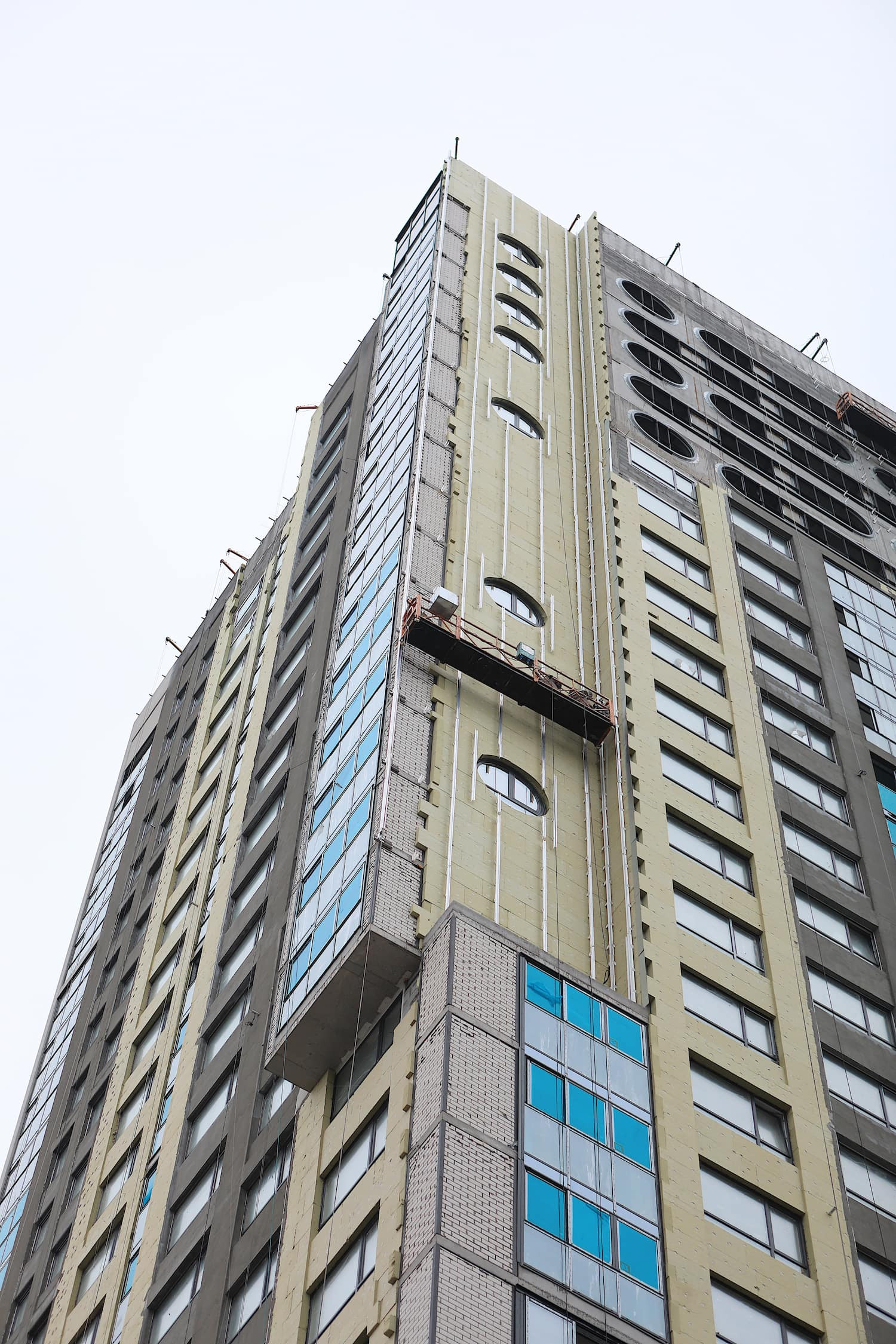

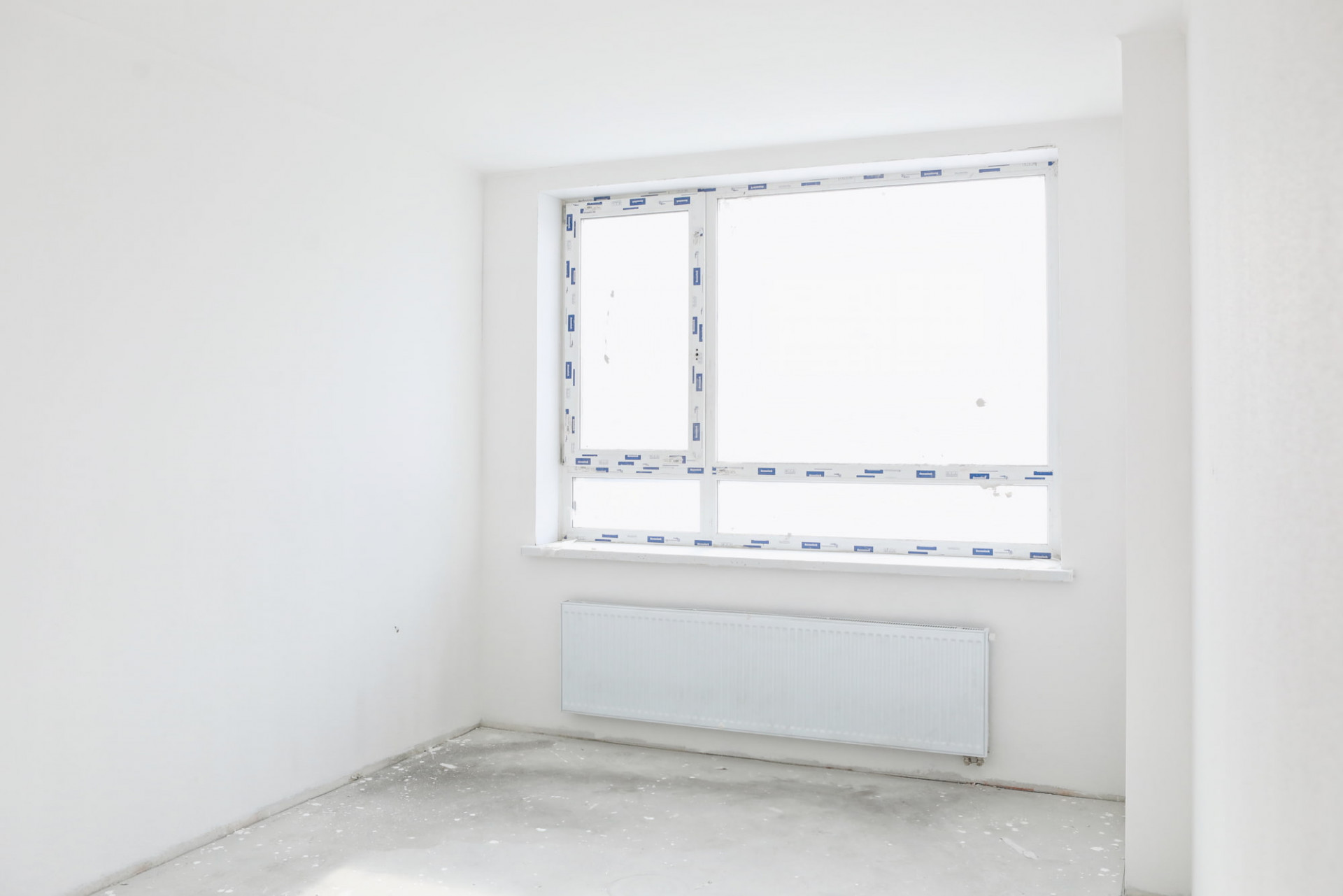

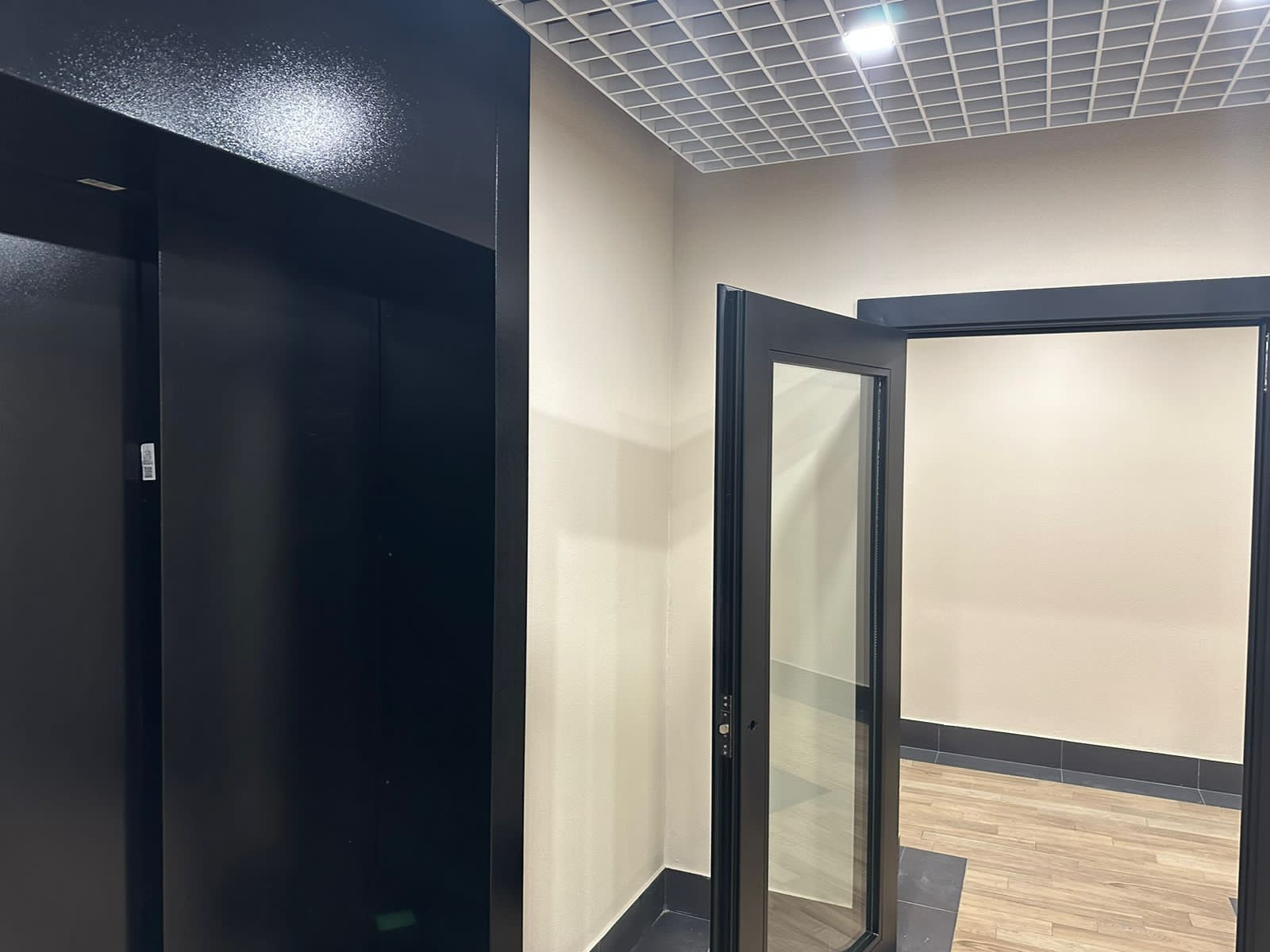

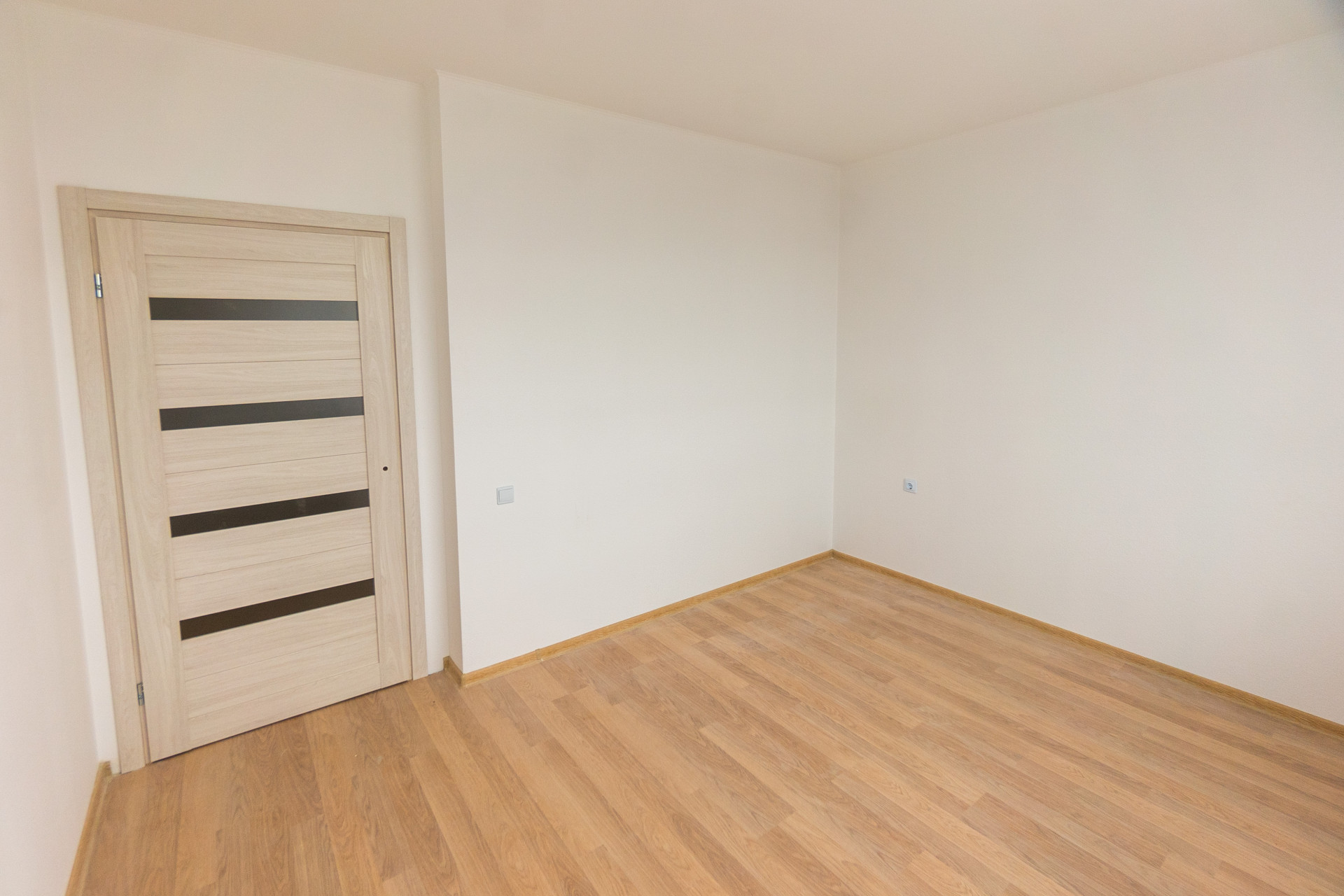

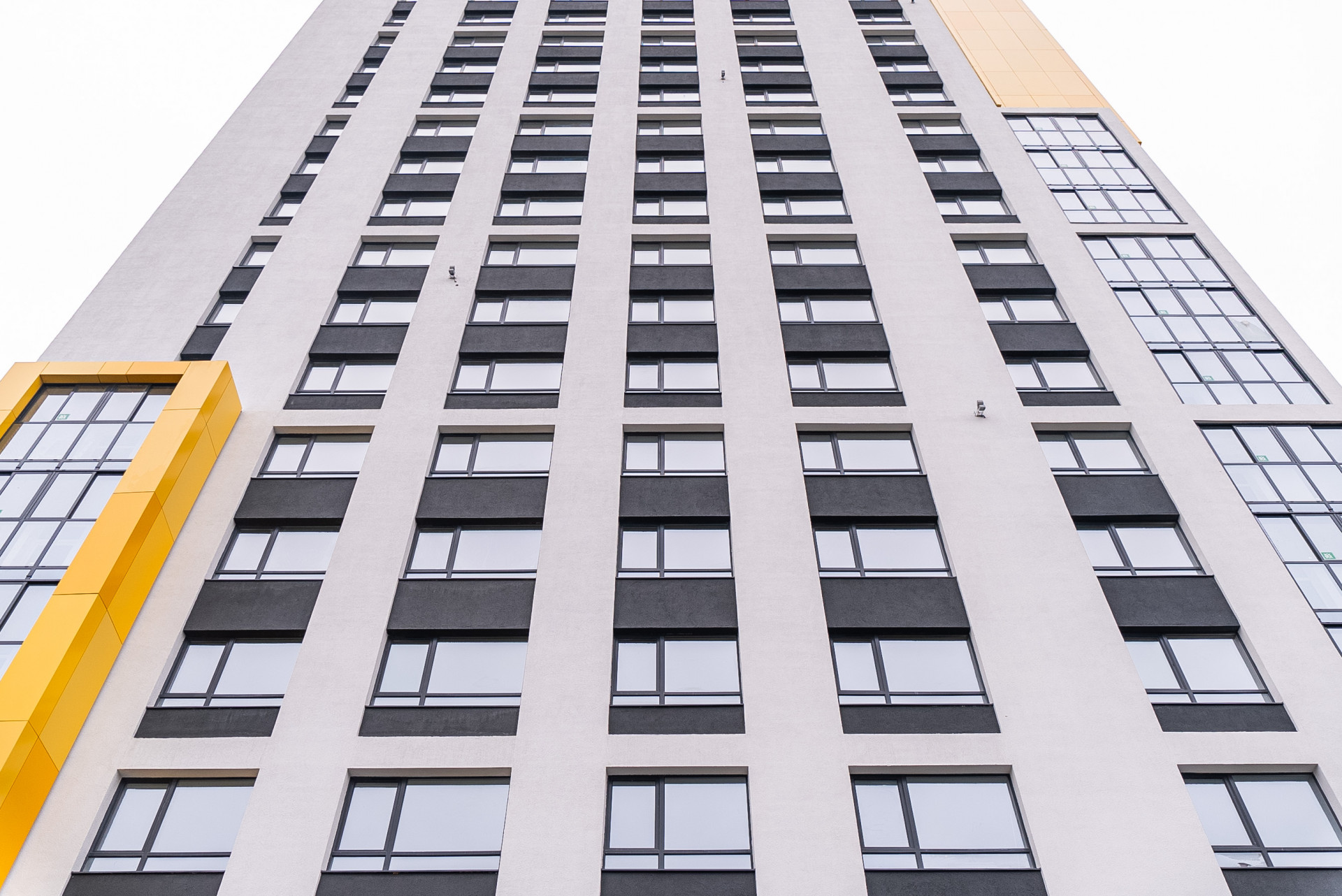

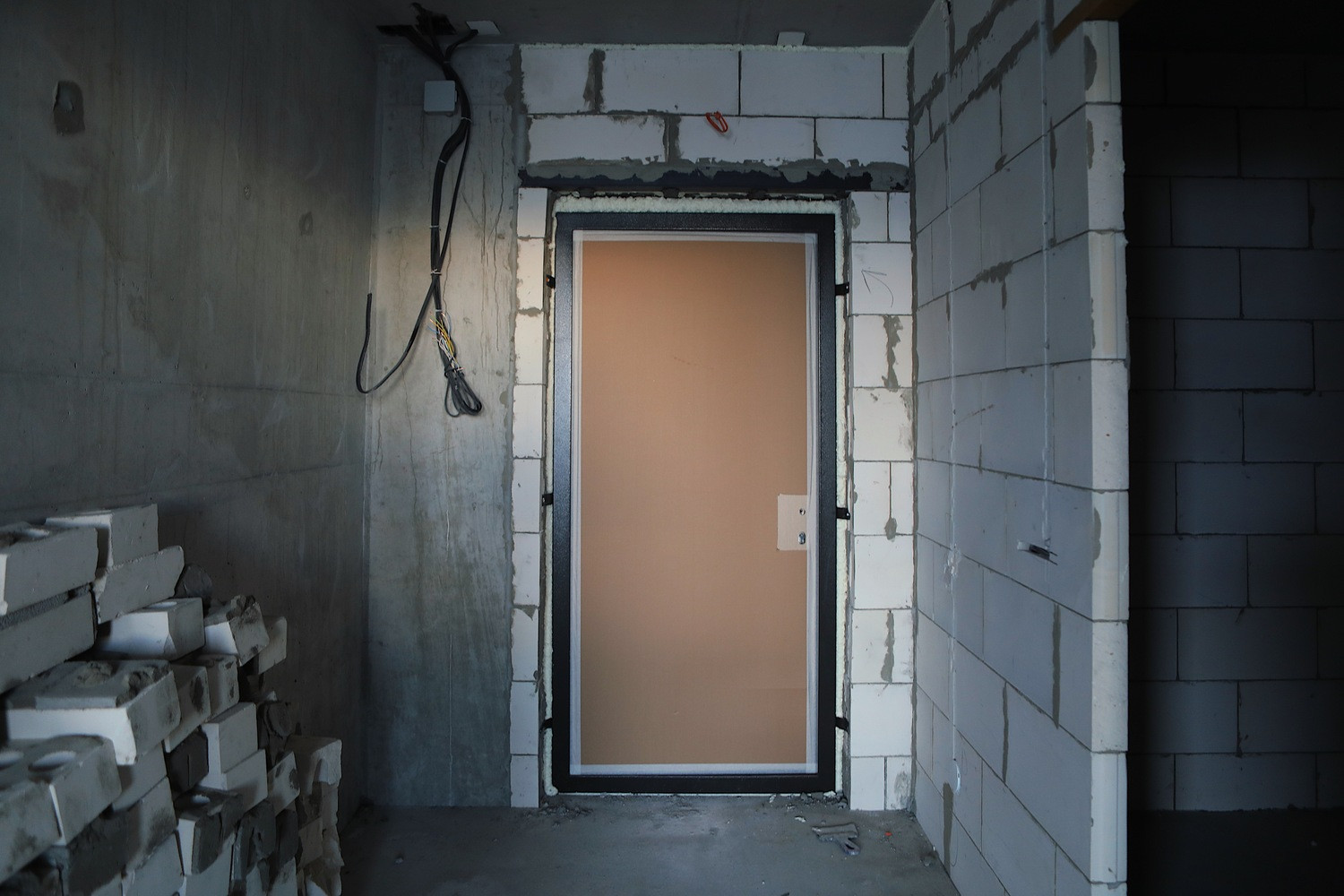

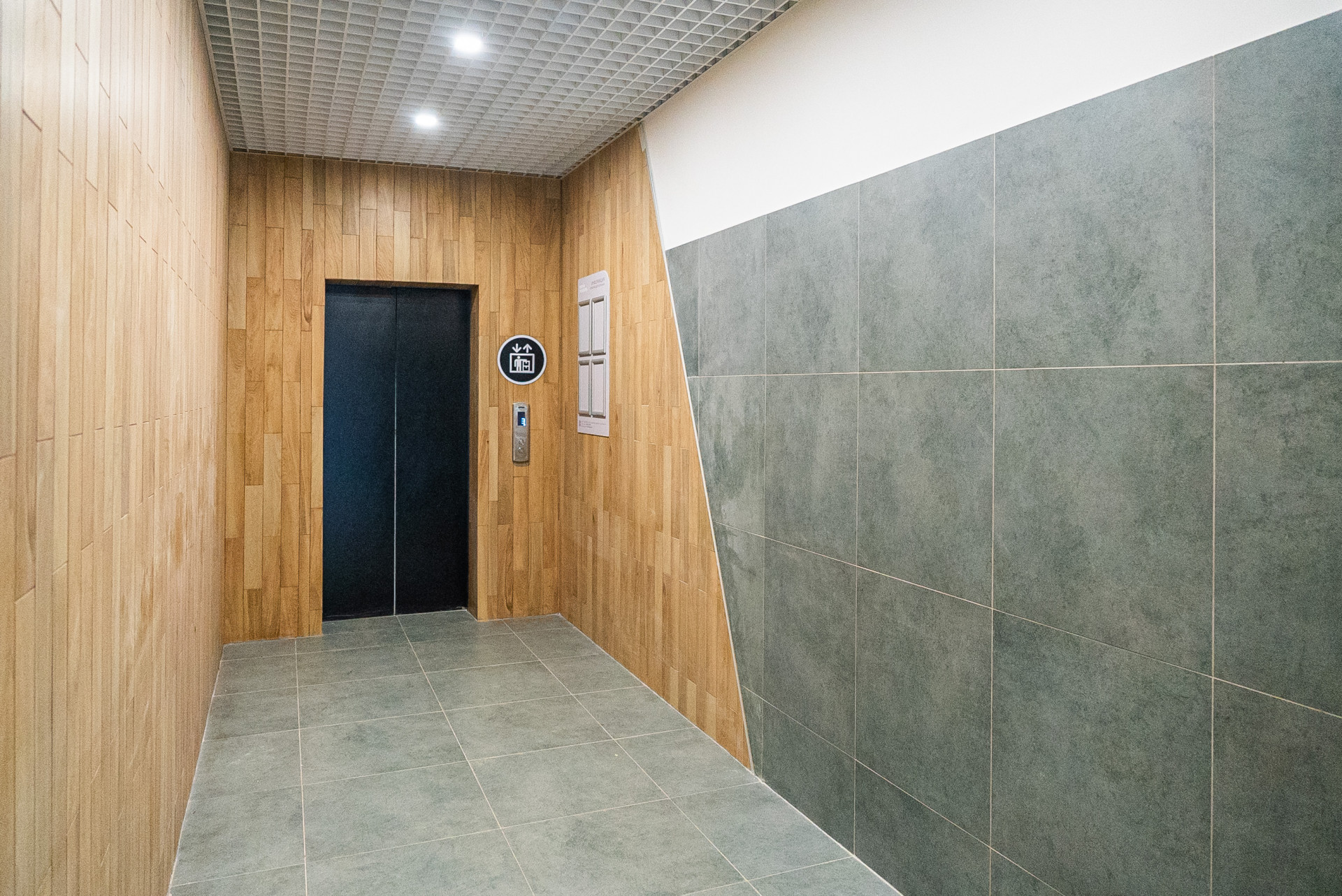

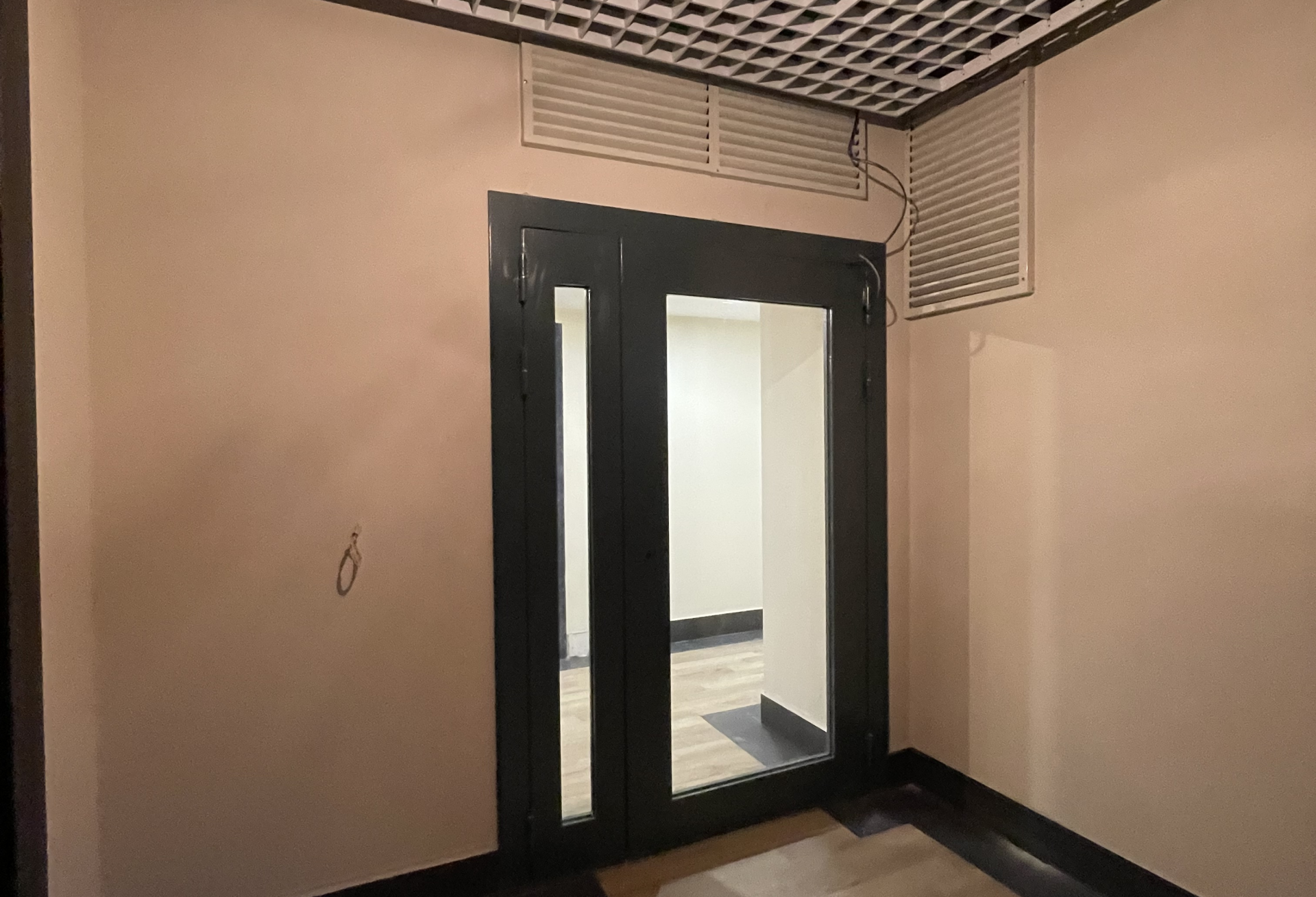

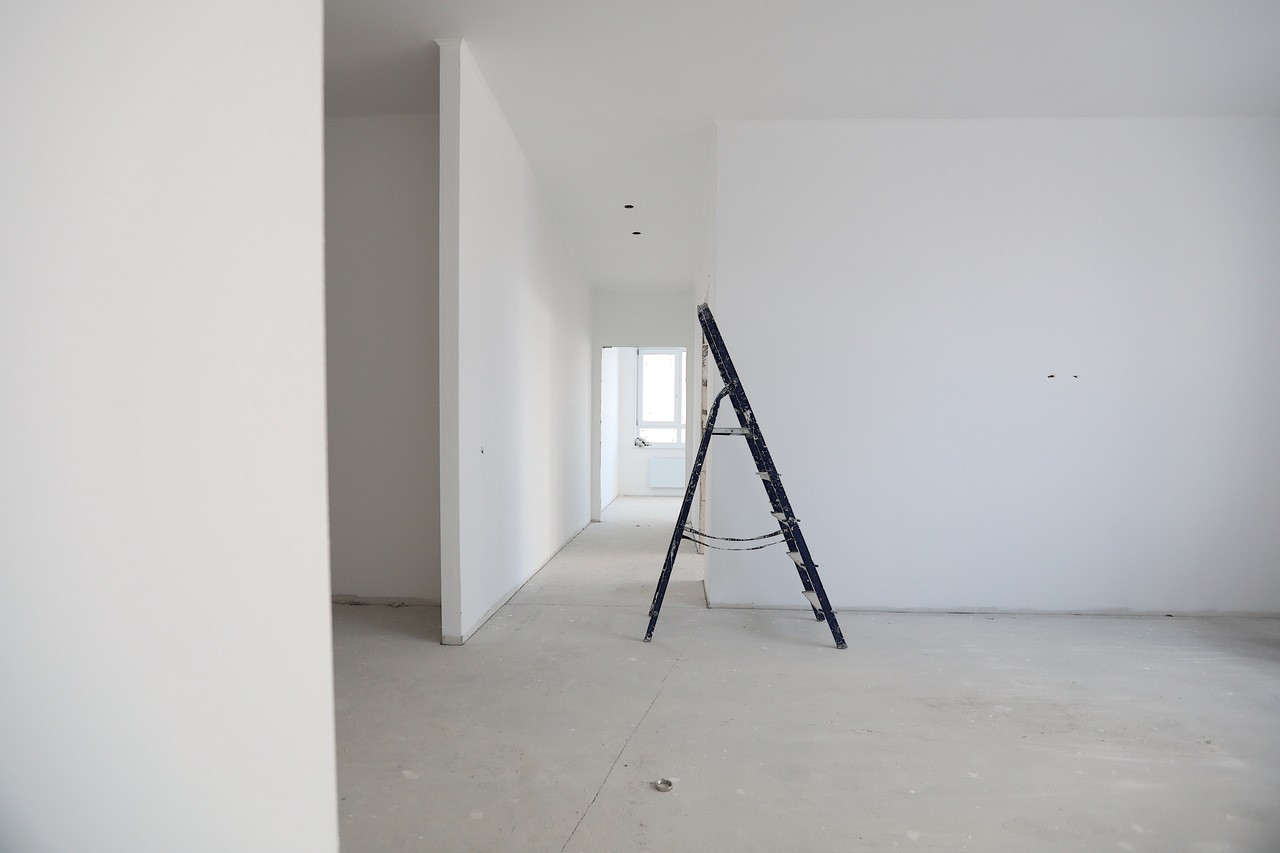

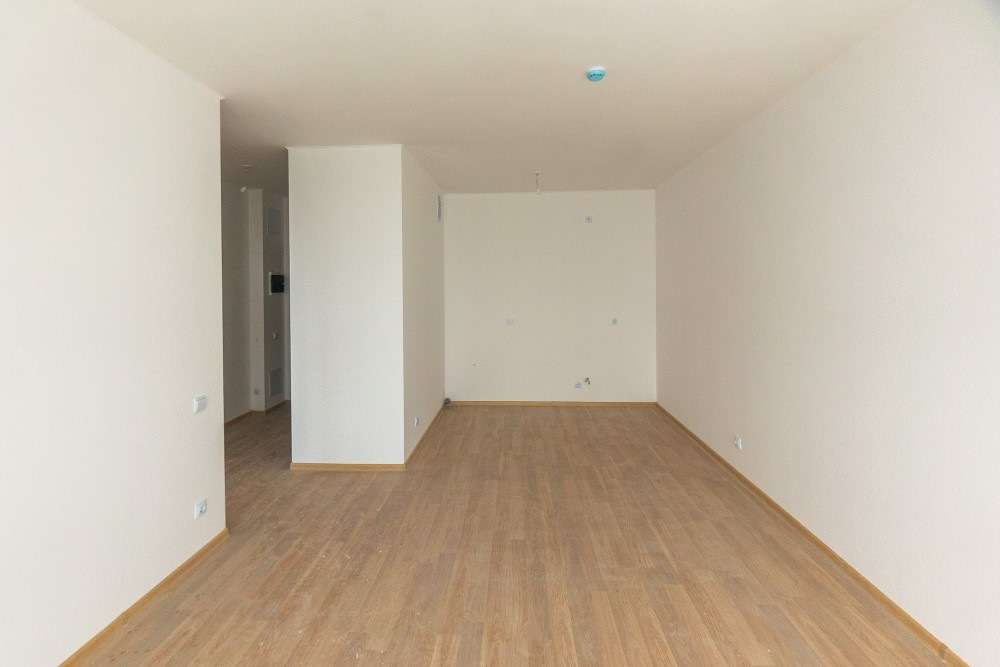

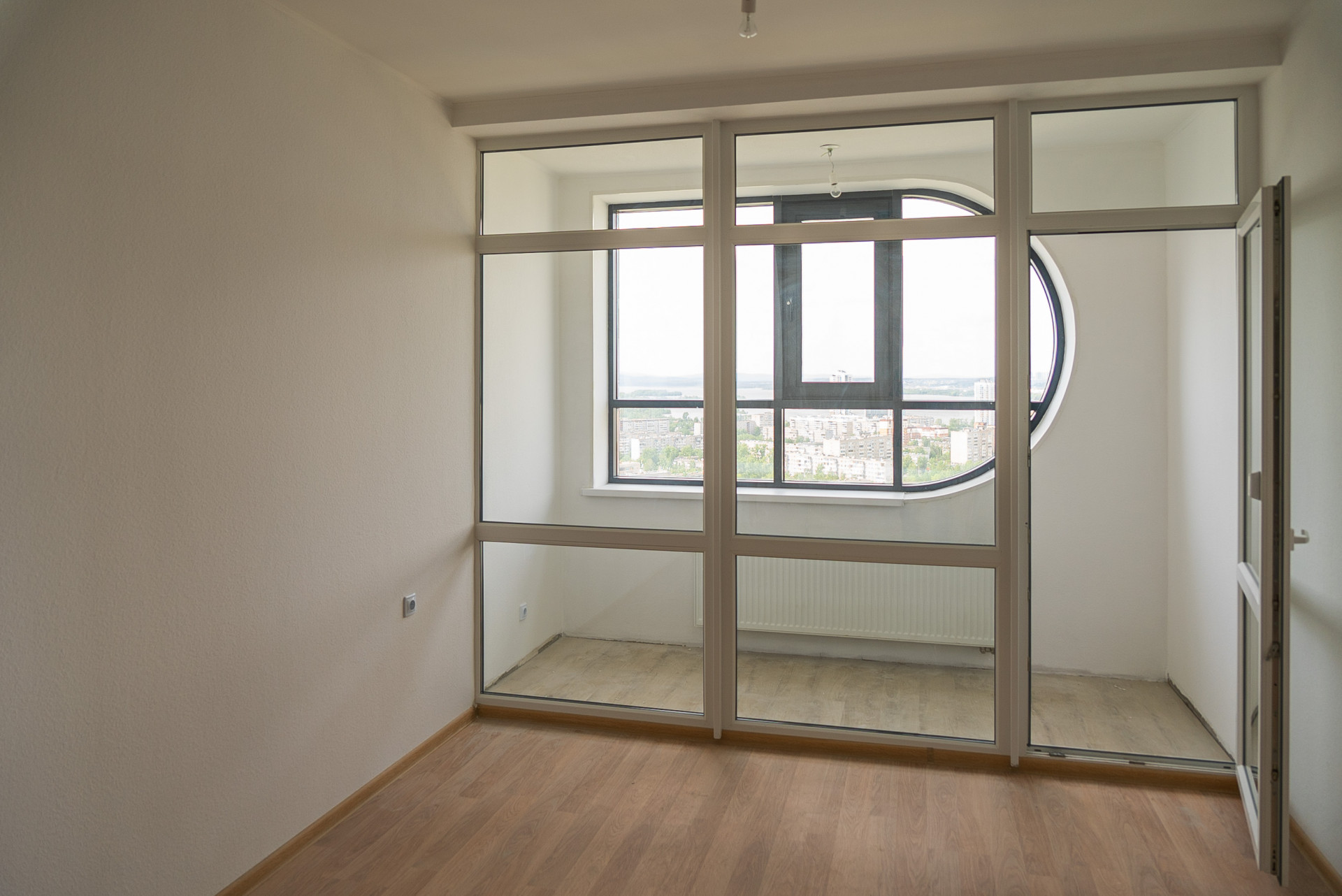

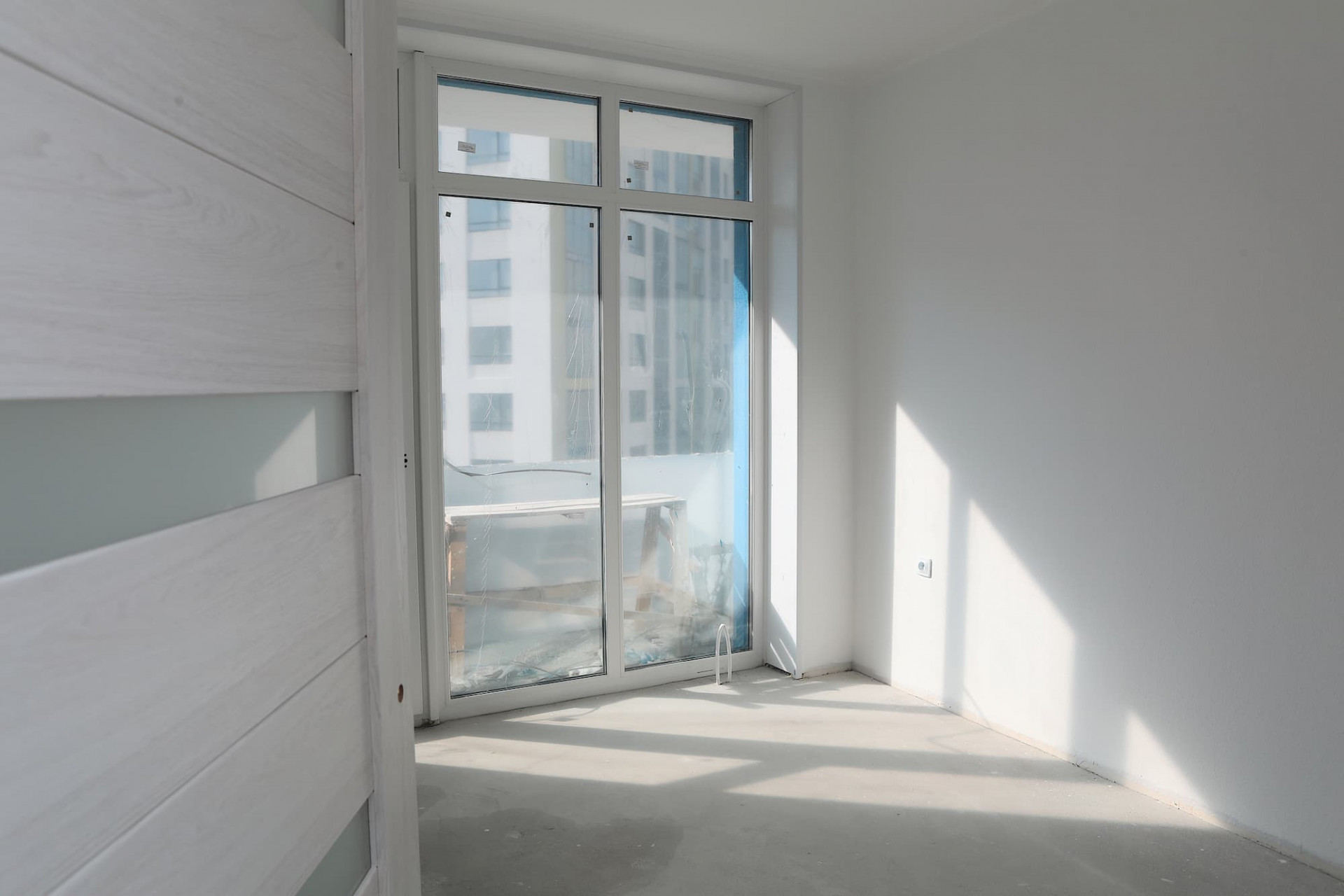

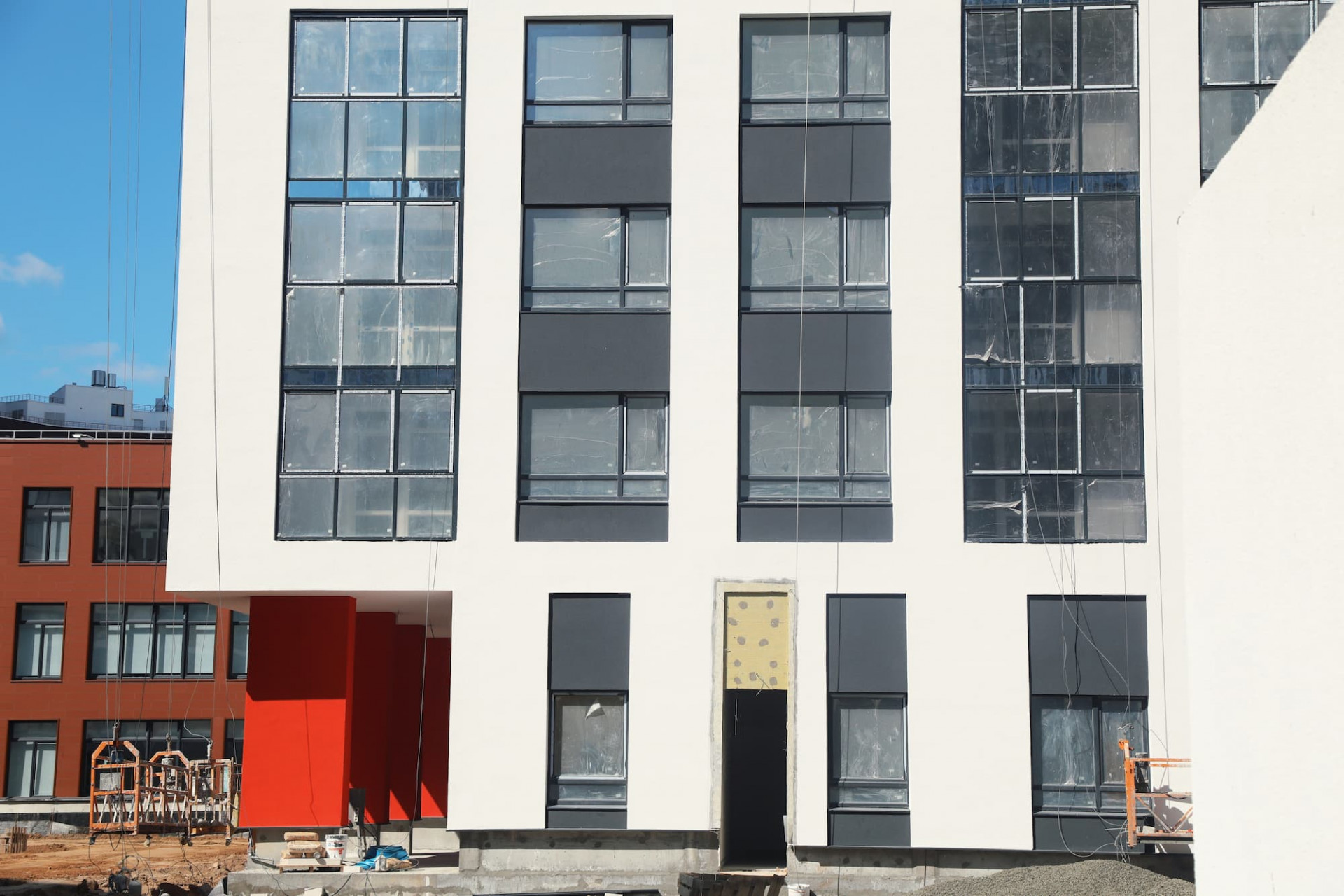

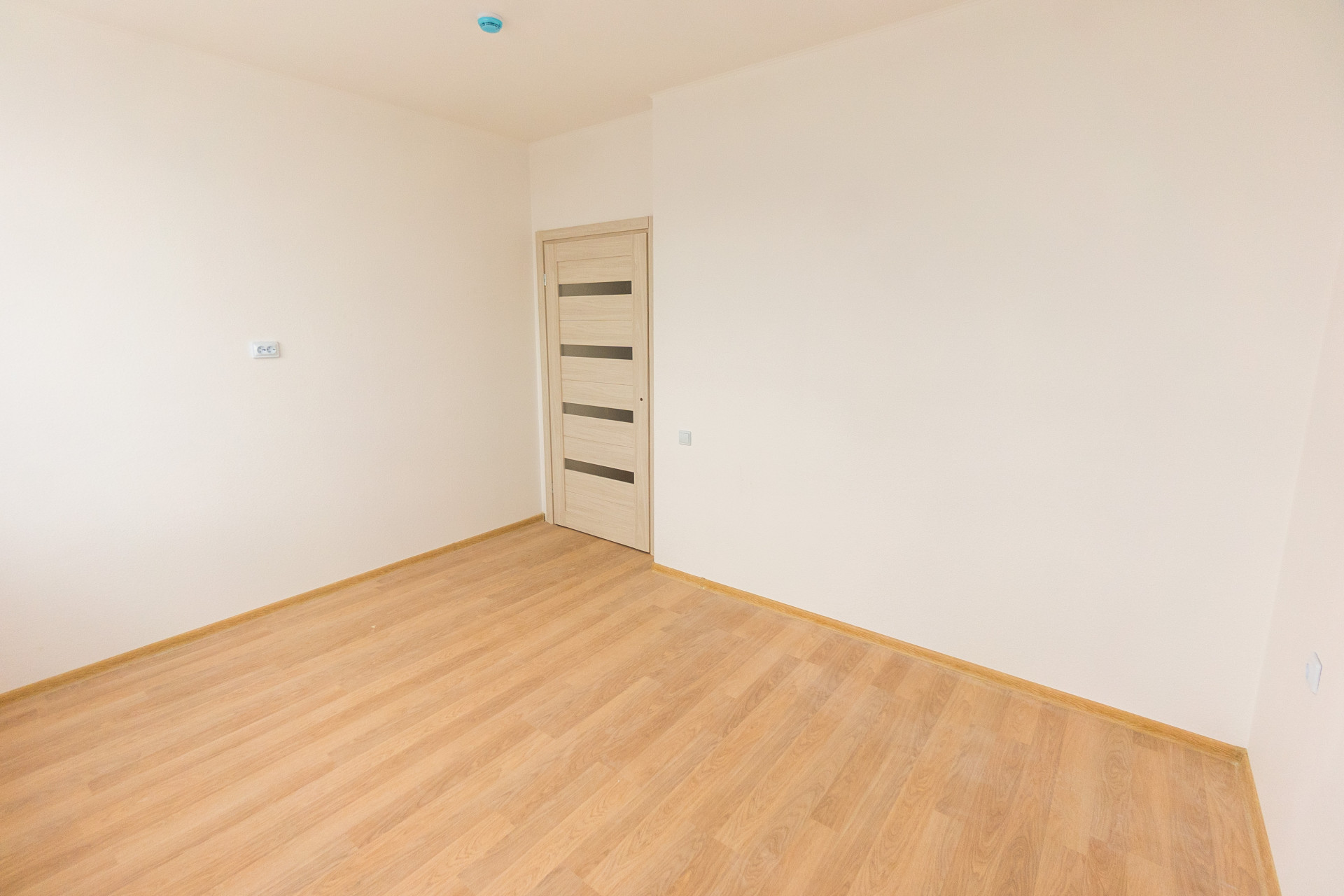

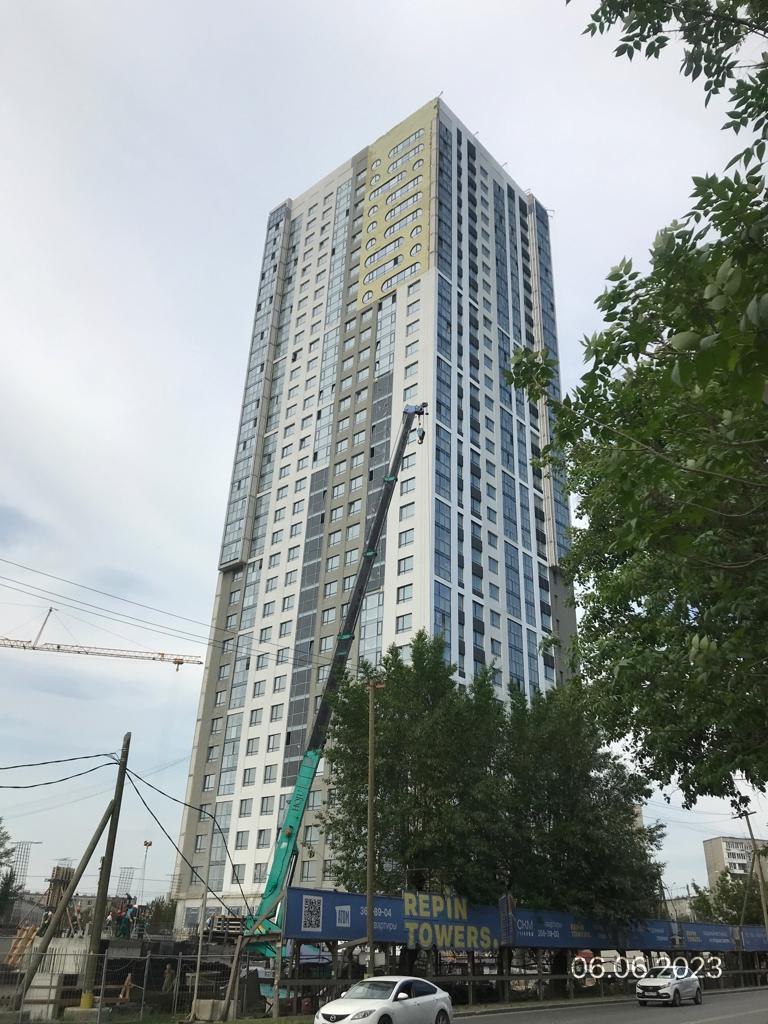

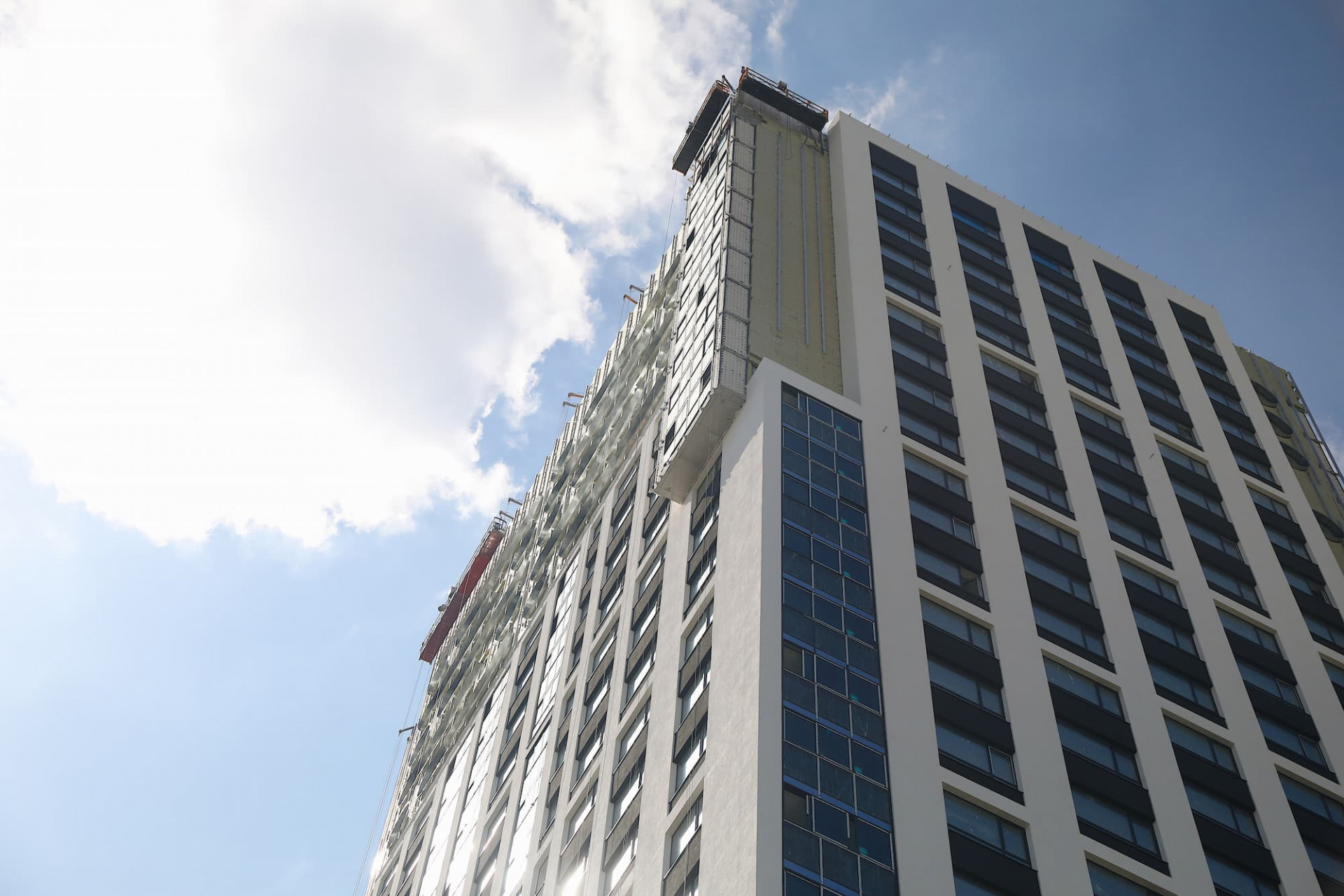

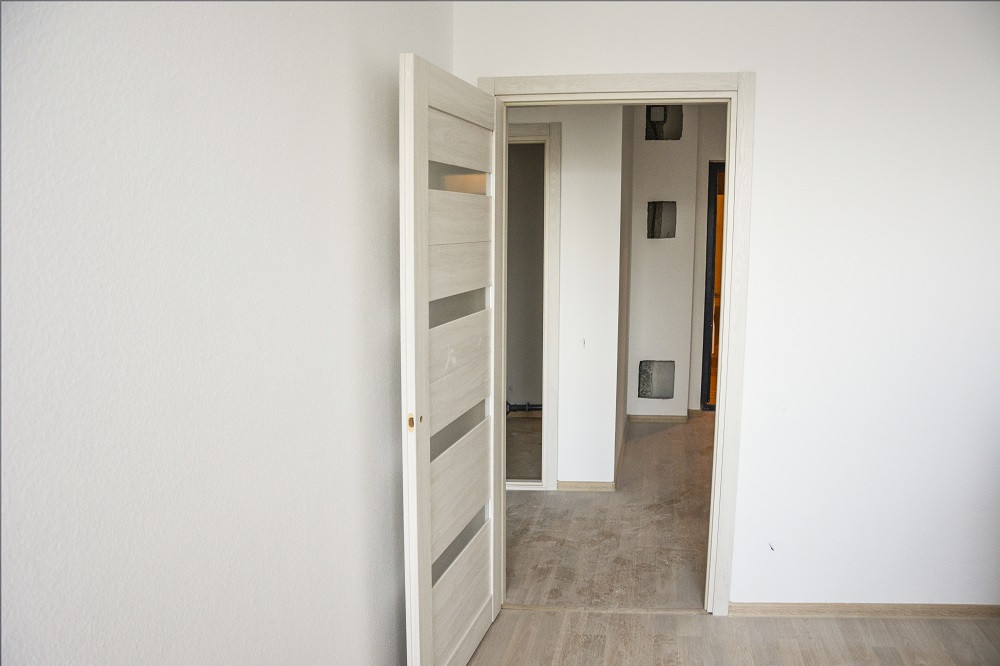

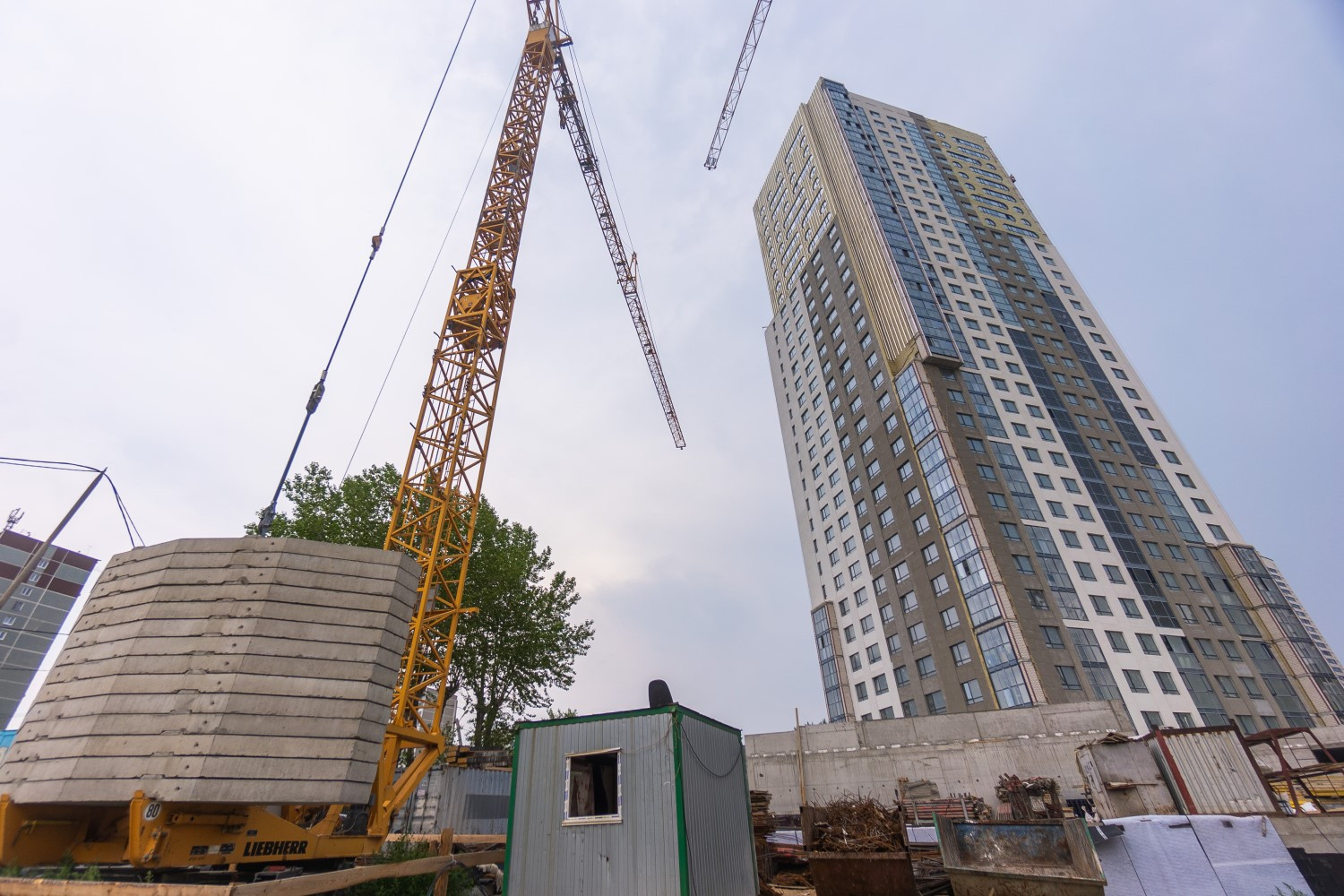

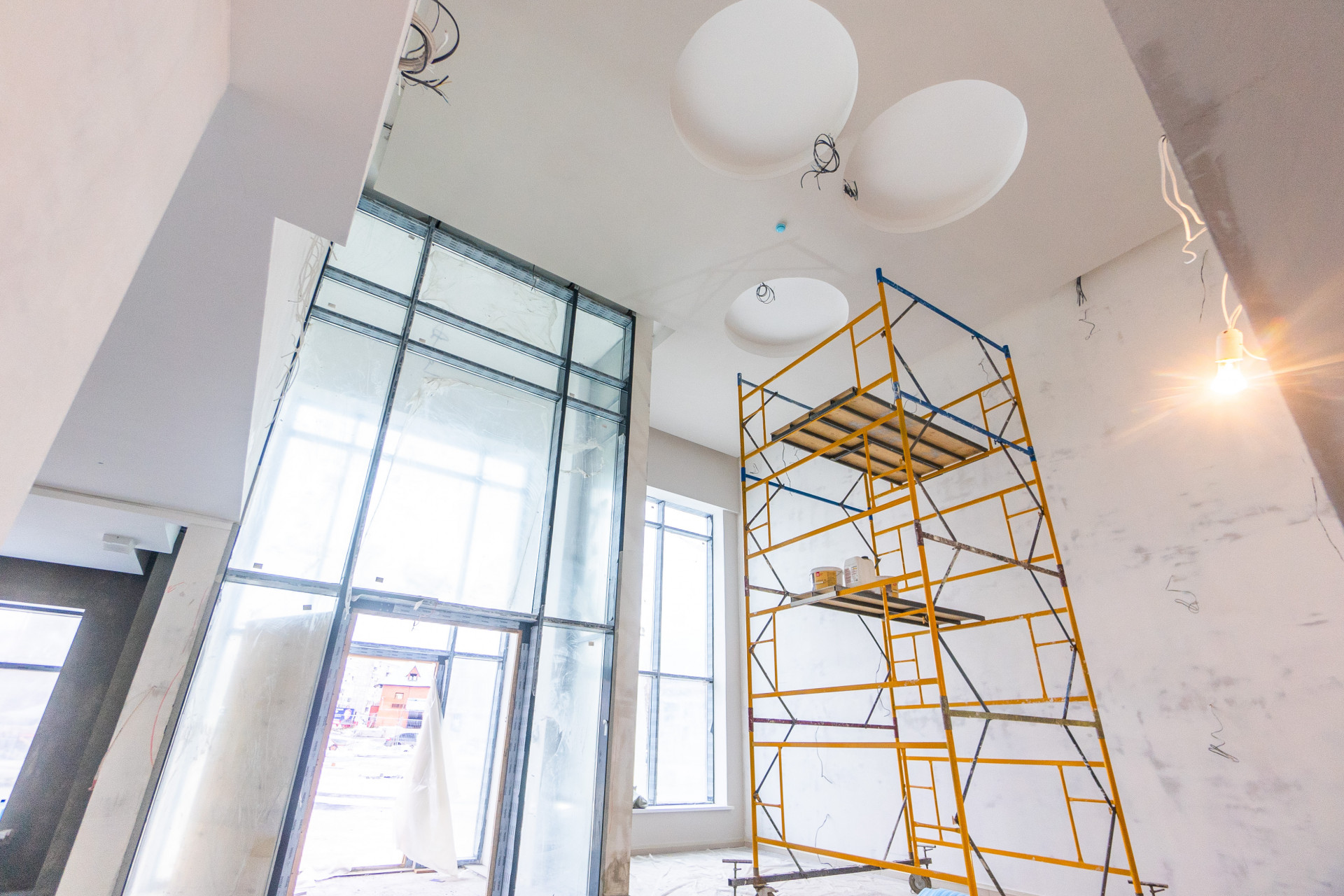

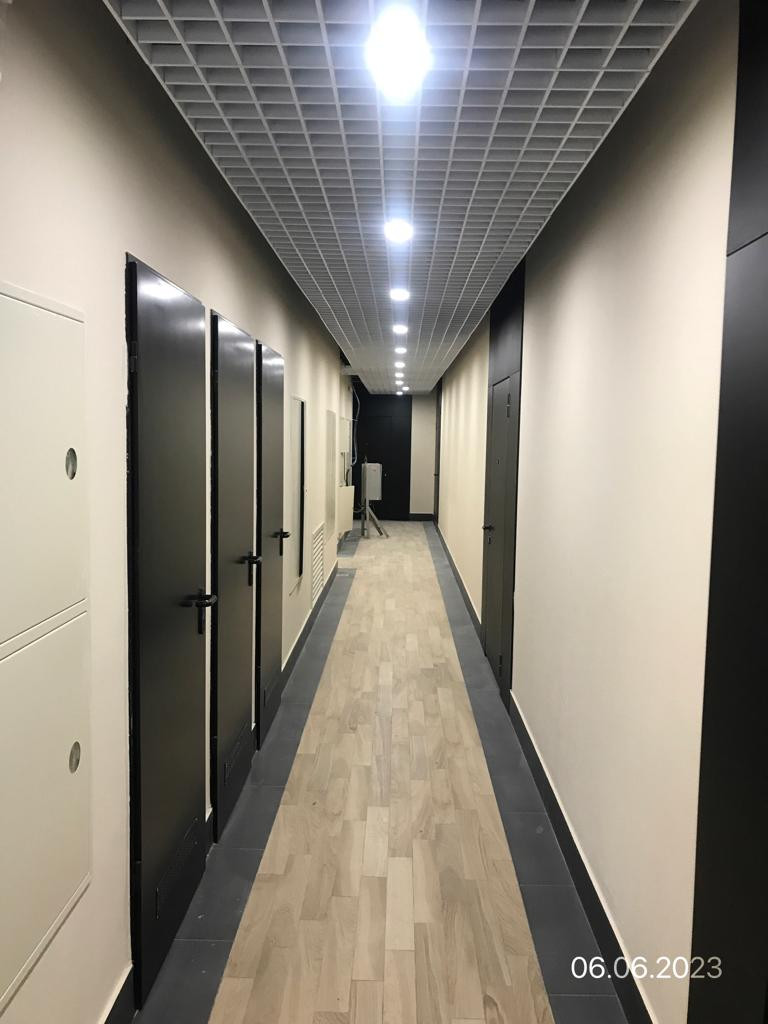

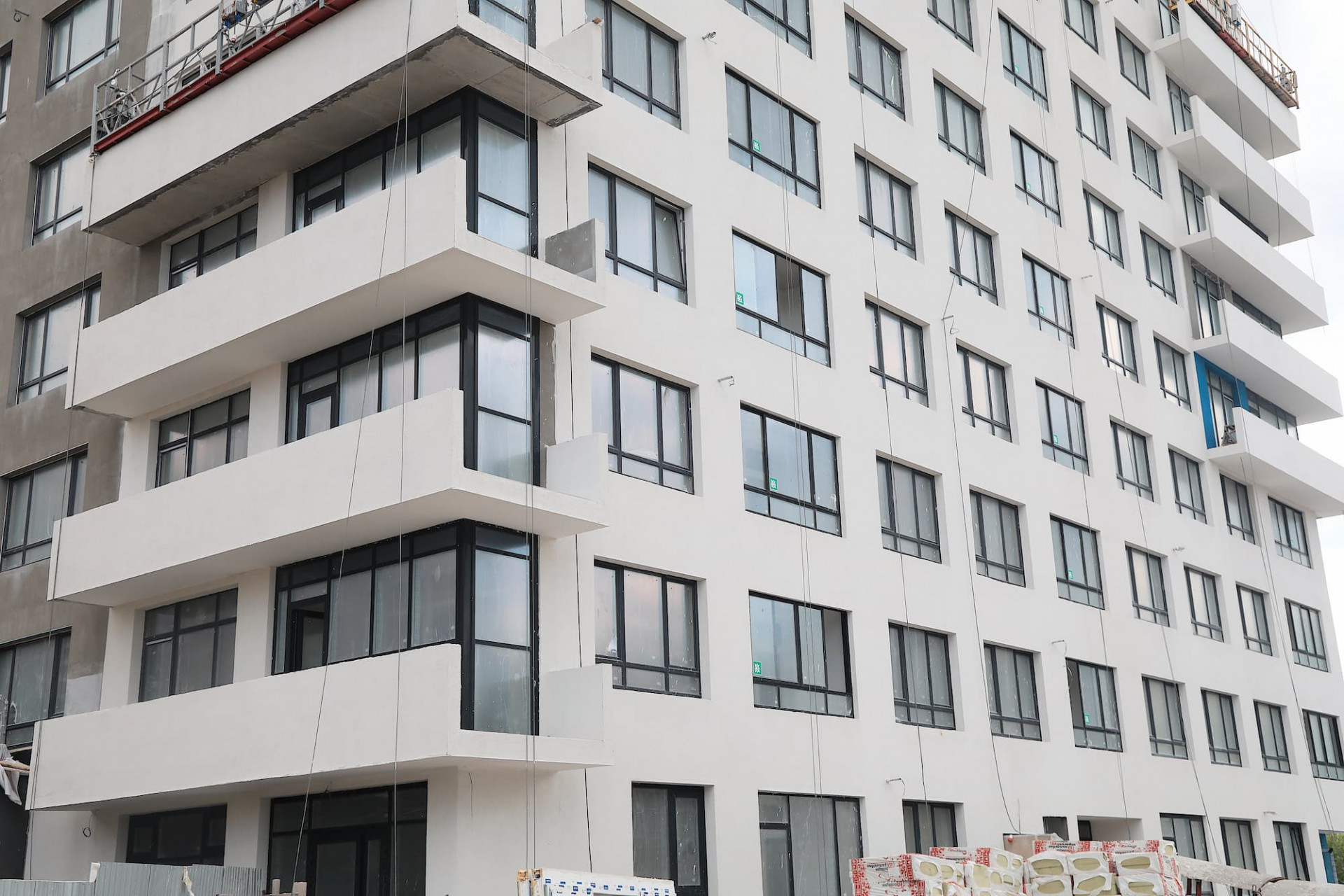

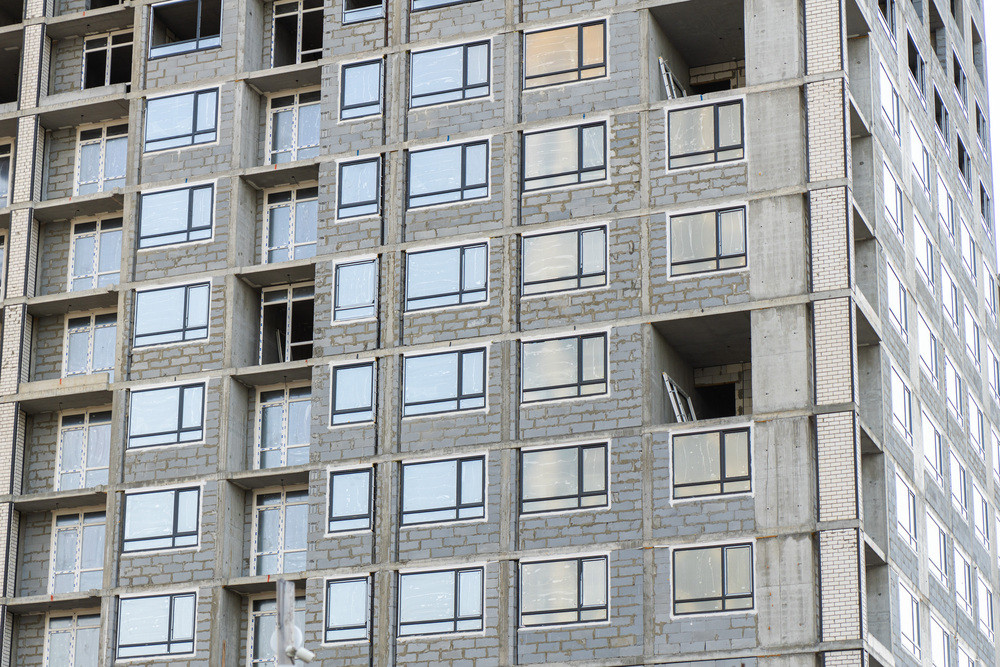

На сегодняшний день в доме запущено тепло до 30 этажа включительно, что позволяет вести отделочные и монтажные работы на верхних этажах жилой высотки Repin Towers. В доме активно идут штукатурные, малярные и отделочные работы. В части квартир проводится поклейка обоев, ведется укладка напольной плитки в санузлах. Продолжаются работы по монтажу вентиляции и сантехнические работы. Установлены двери в квартиры по 23 этаж включительно, двери лестничных маршей по 20 этаж включительно. В местах общественного пользования ведутся отделочные работы, проведена частичная укладка плитки в лифтовых холлах. Снаружи здания продолжаются фасадные работы, на сегодня проведено остекление лоджий по 25 этаж включительно, работы продолжаются.

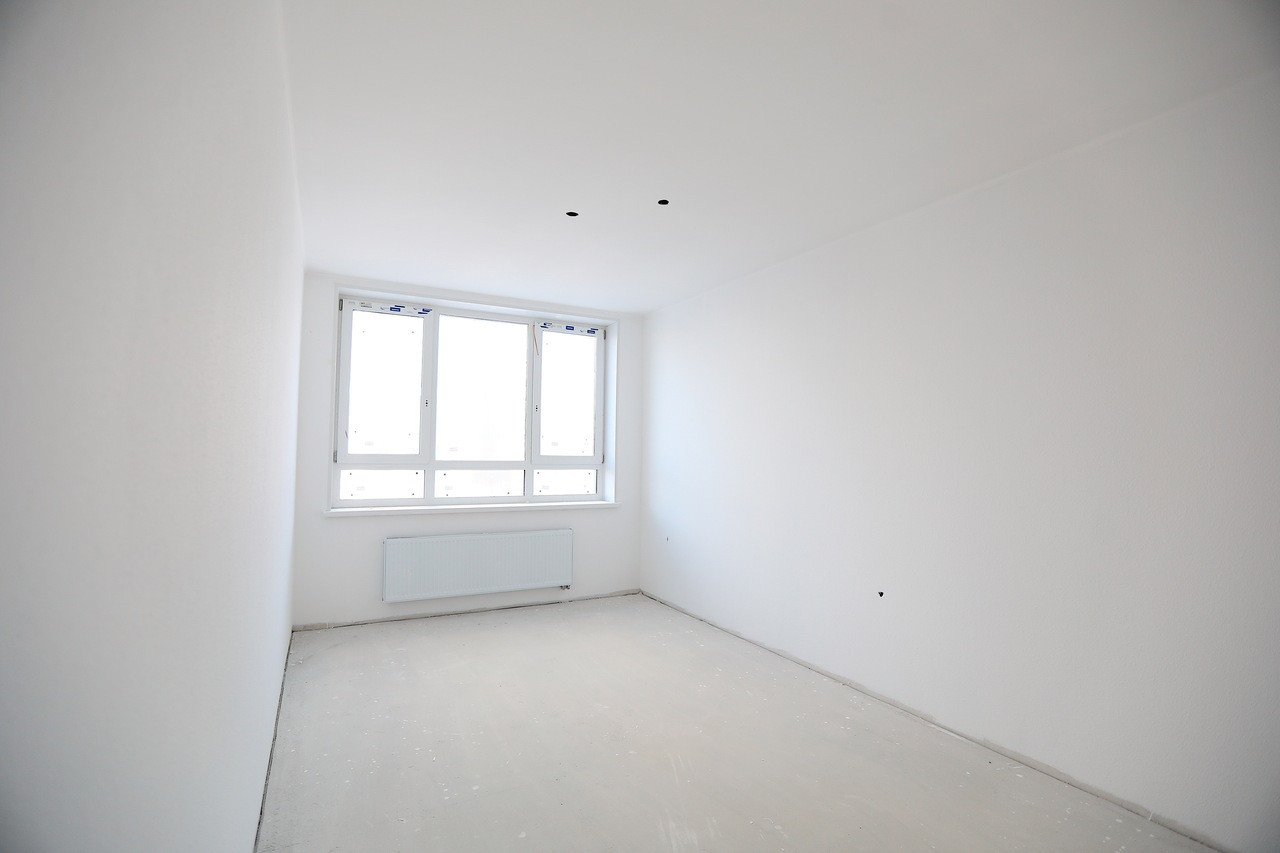

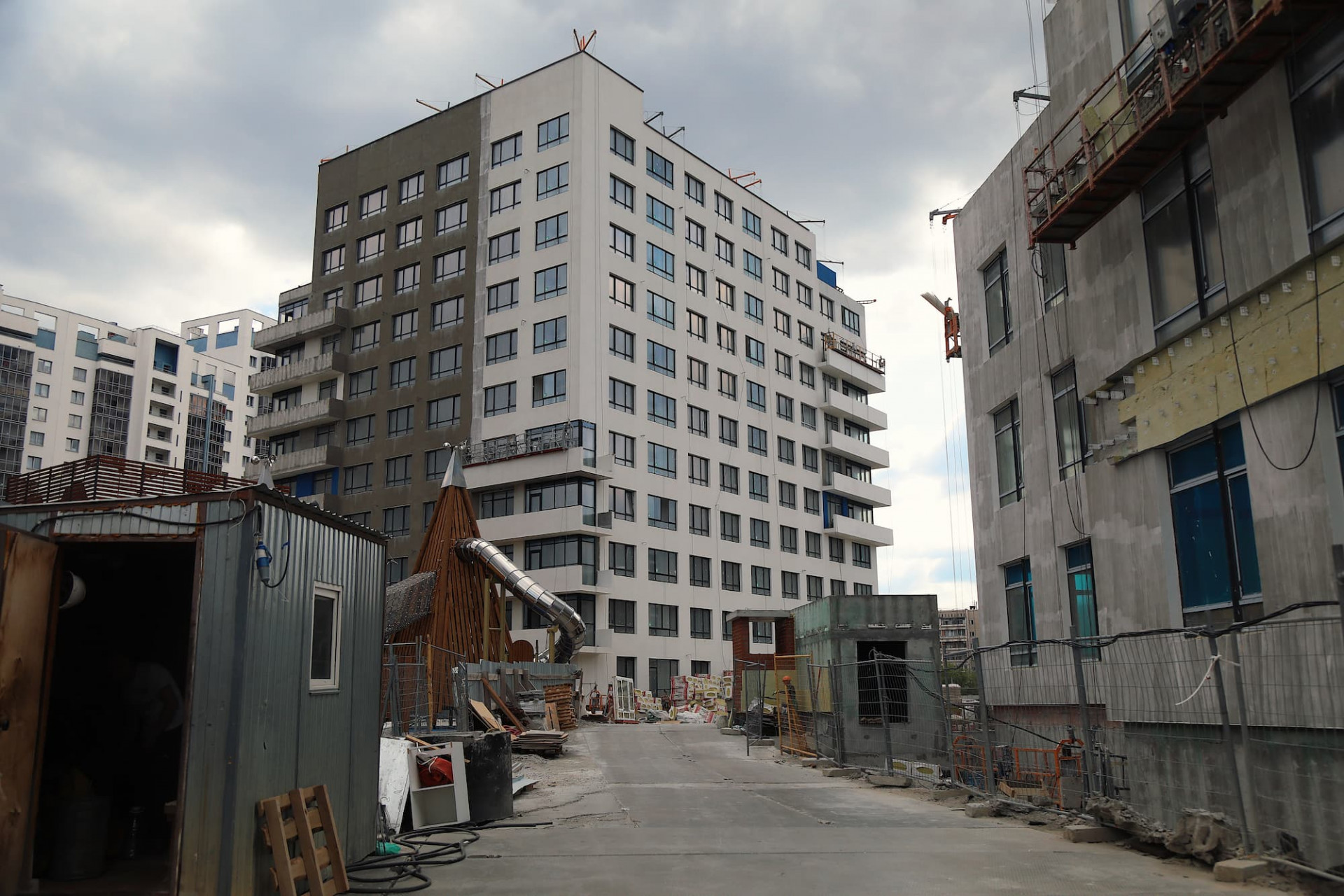

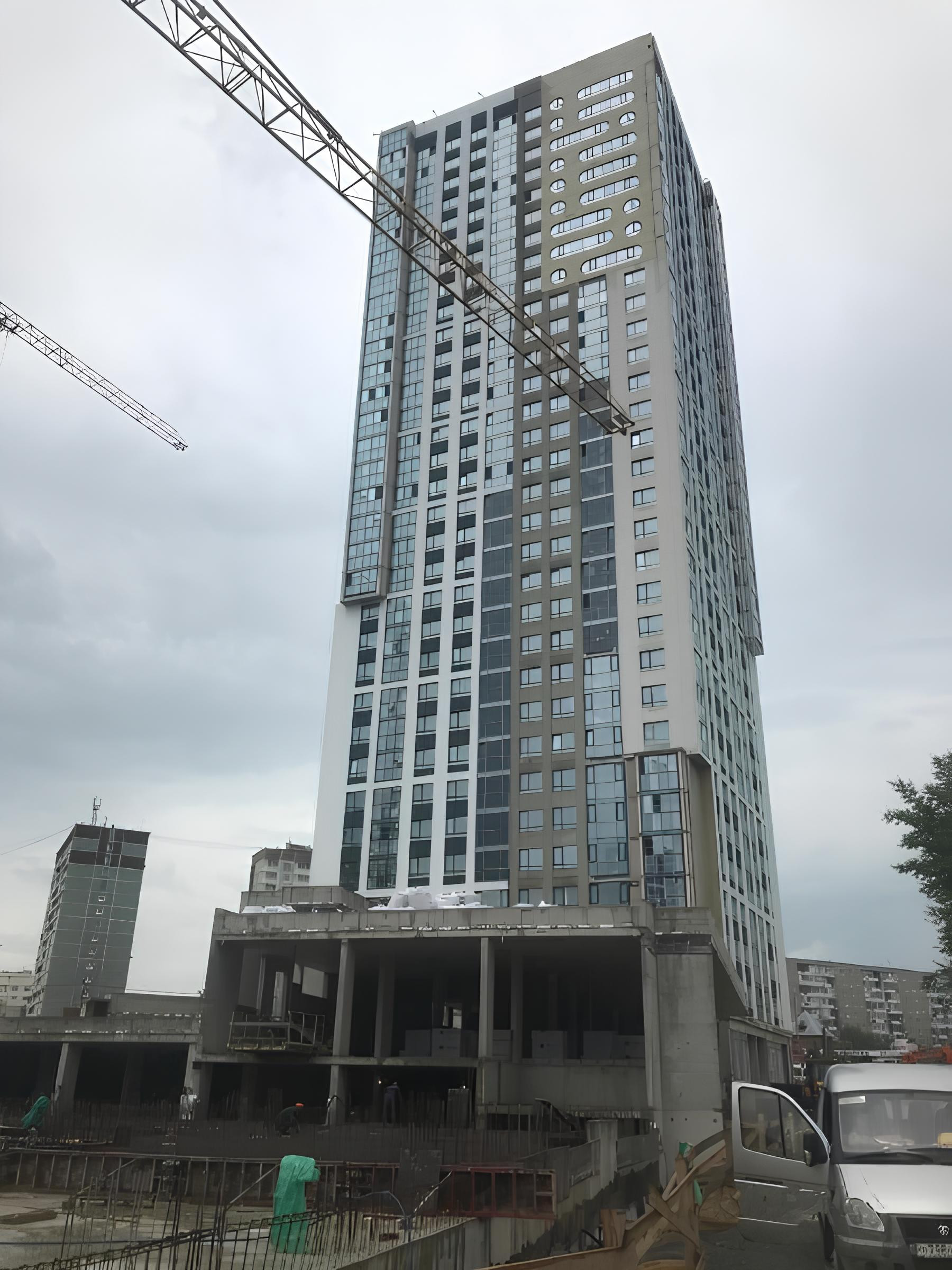

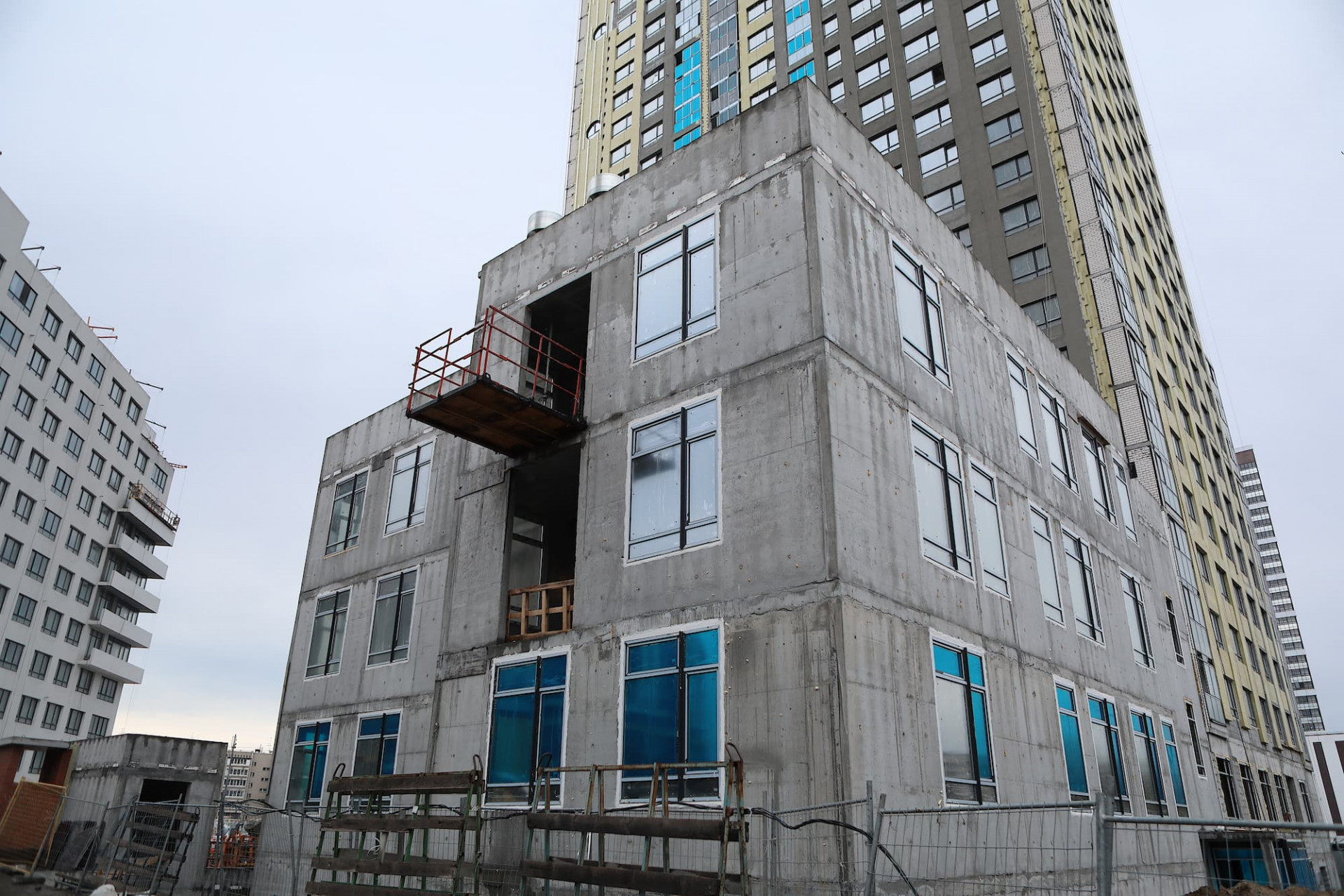

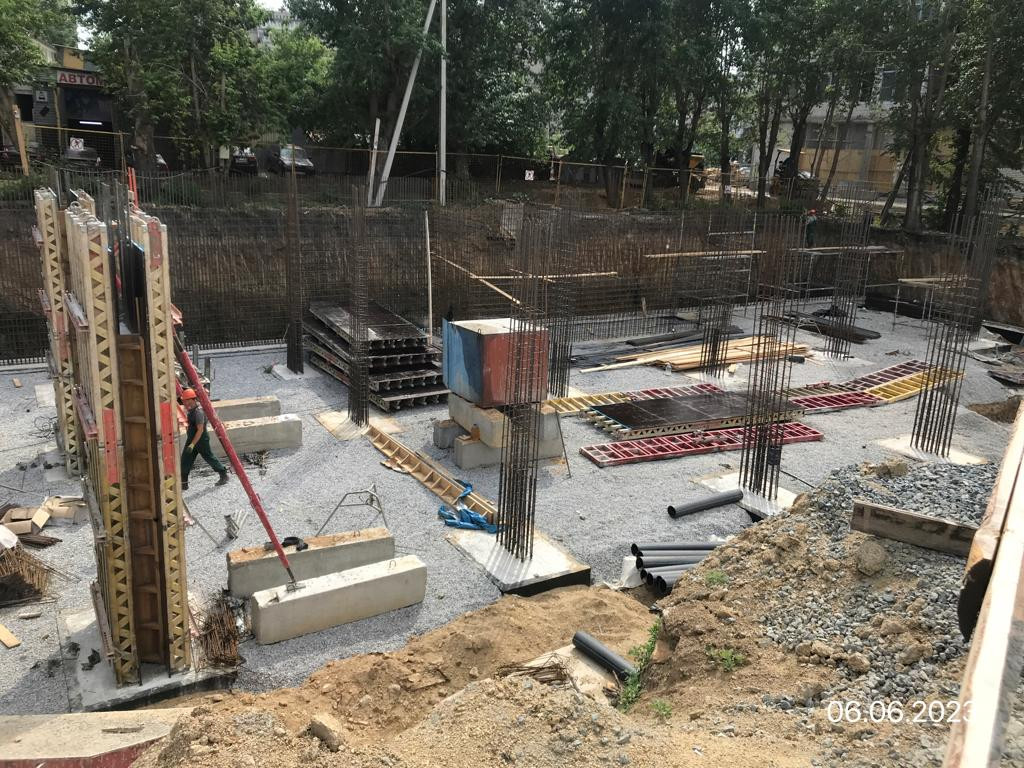

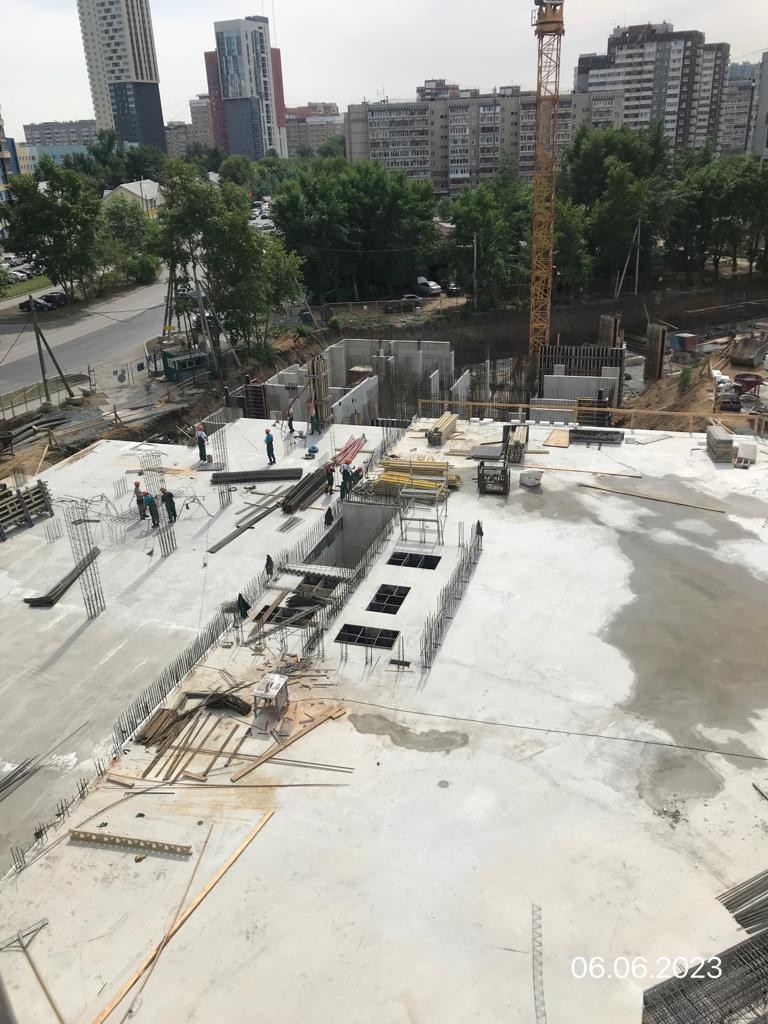

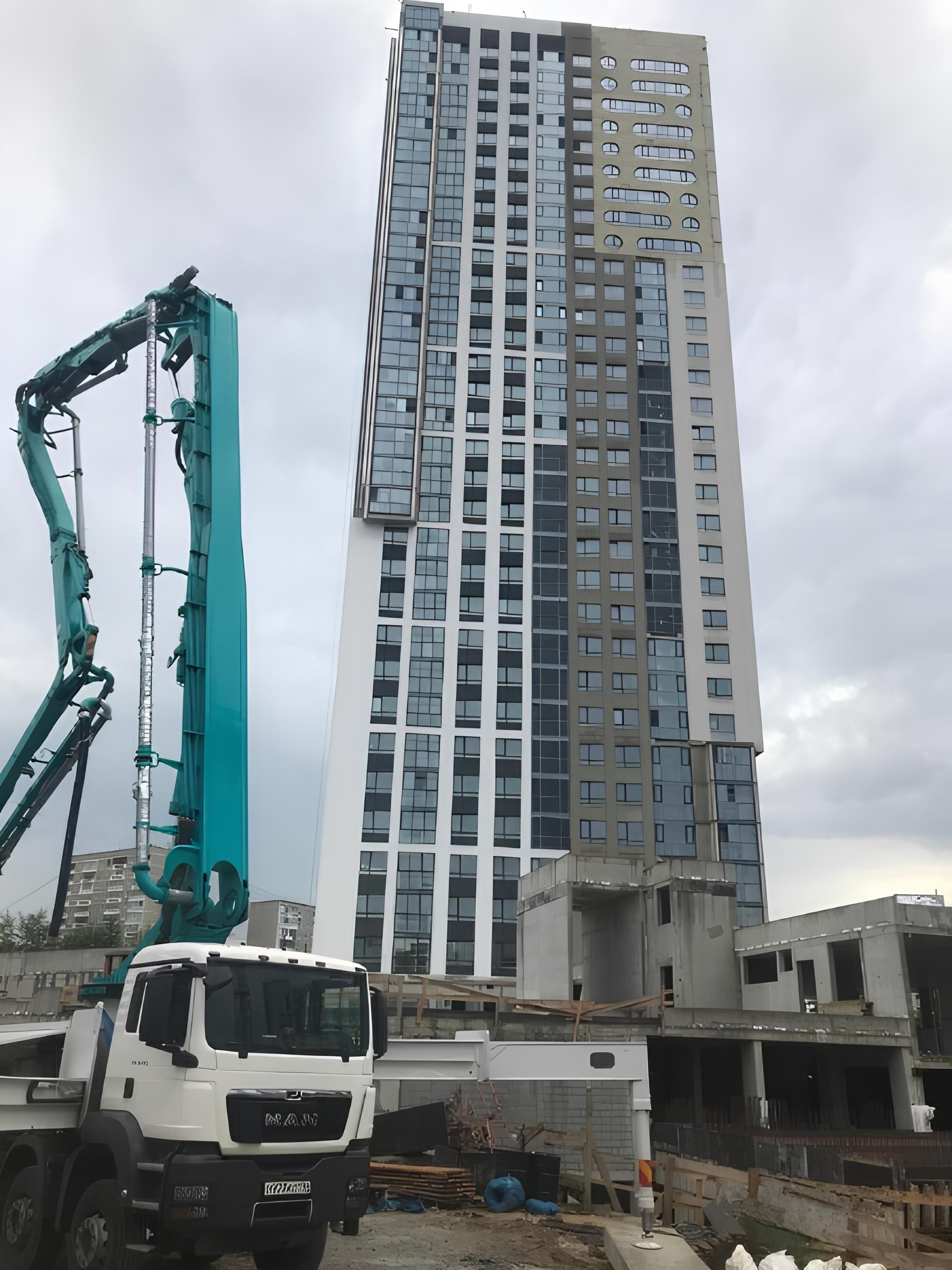

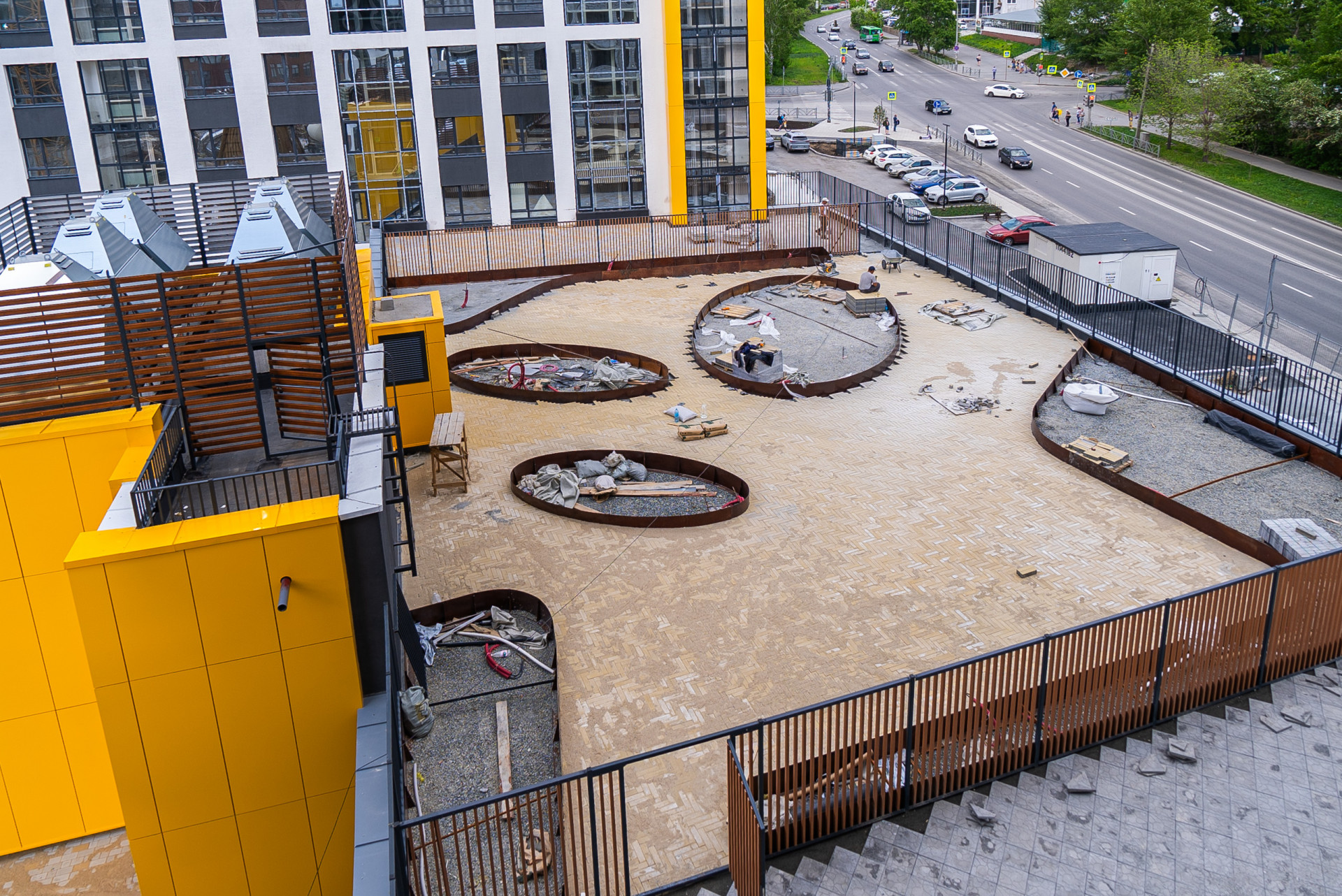

Готовность 85%. Апрель 2023

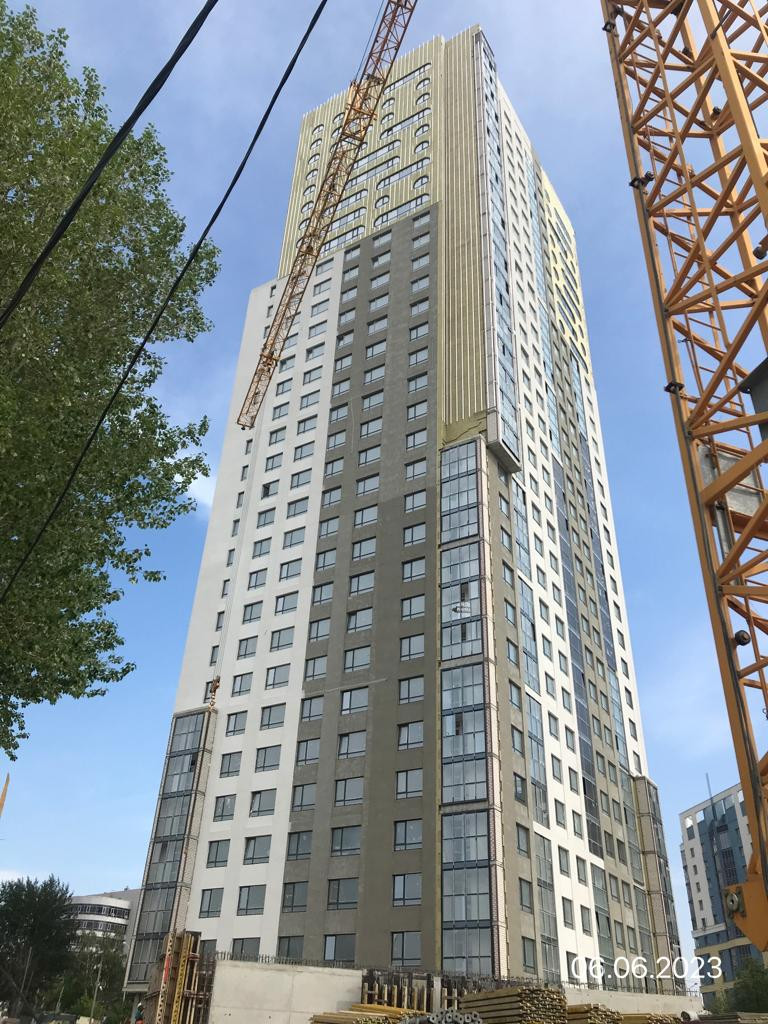

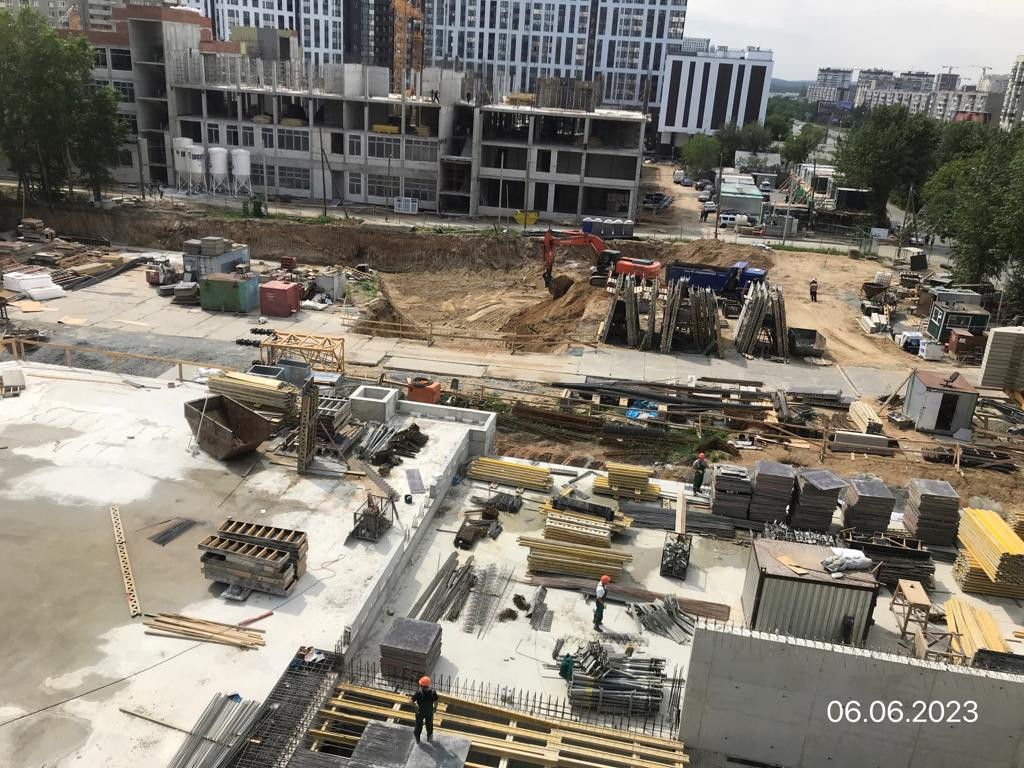

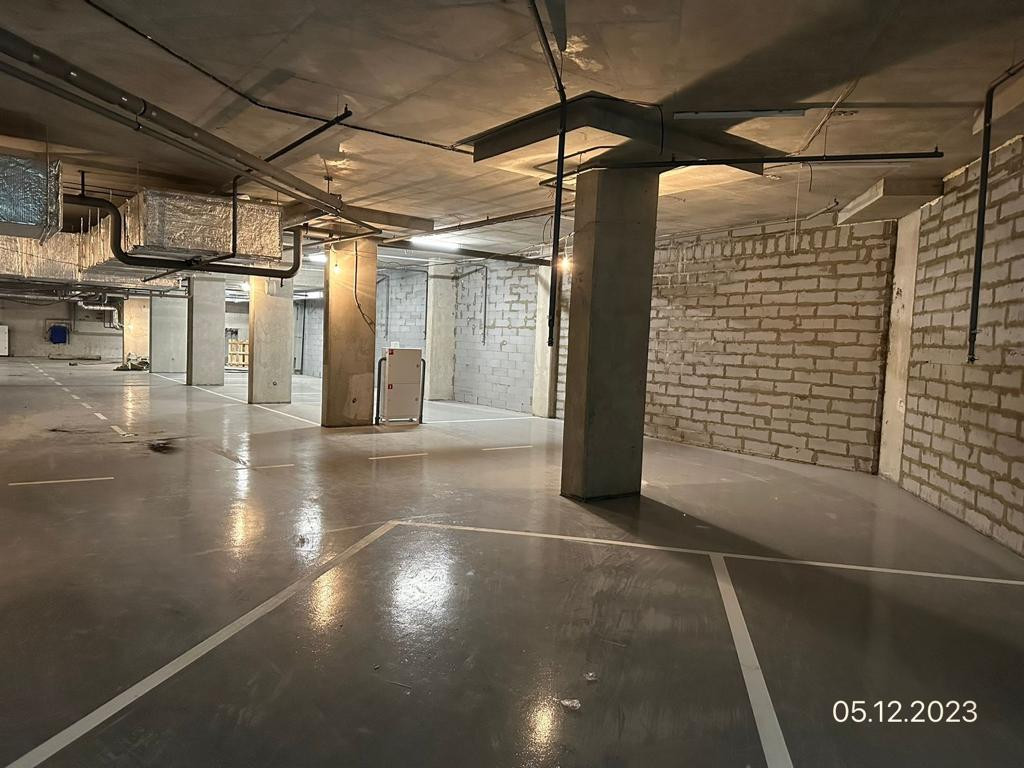

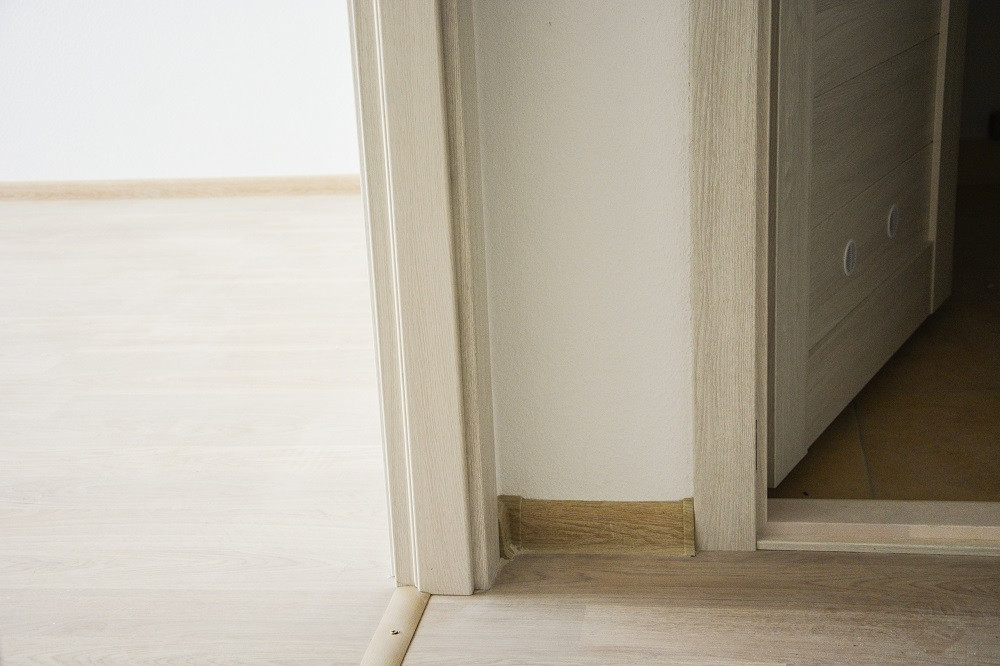

Готовность 88%. Май 2023
